Сколько времени сохнет бетон: Сколько сохнет бетон, как ускорить процесс застывания и измерить прочность: рекомендации с видео
время, сезон, помещение, улица — статьи о бетоне
Скорость застывания бетонной заливки напрямую влияет на продолжительность строительства. После приготовления раствора и заливки в опалубку затвердевание проходит в два этапа. Обратите внимание, что пока основание не получит достаточной прочности, на него не стоит возлагать нагрузку, так как на покрытии появятся трещины и разломы.
От чего зависит высыхание?
Скорость и время схватывания, как правило, зависят от температуры окружающей среды. Чем выше этот показатель, тем быстрее начнет застывать масса. Благодаря этому укладку лучше всего проводить в теплые, летние сезоны. Так вы точно не столкнетесь с проблемой установки отопительных конструкций.
- Например, цемент М200, М300 начинает застывать через час при +20°С. Если на улице теплее, то бетон для фундамента схватится уже через 20 минут.
Если укладка проводится при сниженной температуре, то будьте готовы, что процесс затянется на 5 часов, что сразу нужно учитывать во время планирования строительства и сроков. При 0 градусов застывание – долгое и может занимать 10 часов. Если же показатель ушел в отрицательное значение, то процедуру лучше остановить, пока цифра термометра не достигнет отметки 0.
Время твердения можно определить лишь приблизительно, так как сроки зависят не только от погоды, но и размера конструкции. Исходя из этого, демонтировать опалубку под забор можно на 5-7 день, а монолитный фундамент для частного дома – на 28 день.
Если стяжка заливается внутри помещения, то важным фактором выступает влажность. Для этого необходимо регулярно опрыскивать поверхность, чтобы поддерживать высокий показатель влажности. На полное схватывание потребуется почти месяц, а вот строительные работы можно продолжать уже на 5 сутки.
Что делать в зимнее время

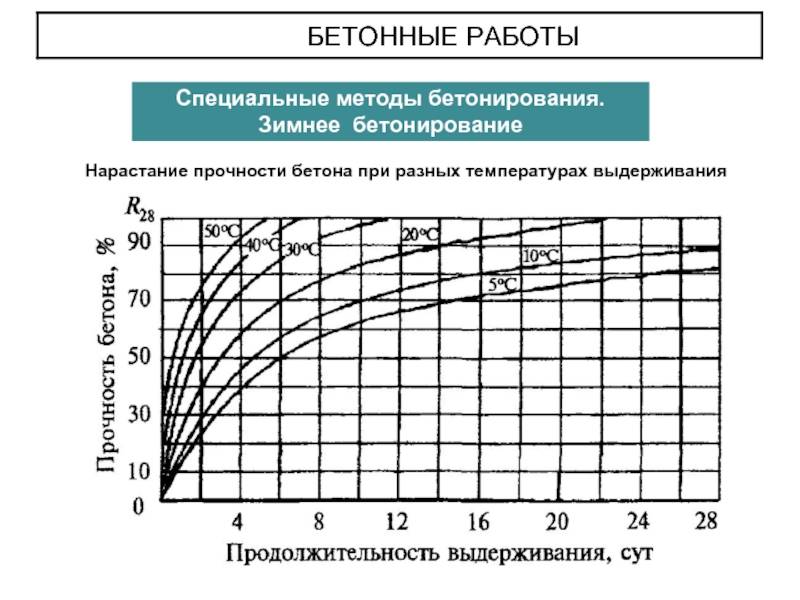

Работать с цементом зимой – тяжелее, так как его постоянно нужно «поддерживать и стимулировать». К представленным методикам относятся:
- Наружный обогрев.
- Задействование внутреннего тепла раствора.
Для второго метода рекомендуется применять не классический, а быстро застывающий бетон с высокими прочностными свойствами. Во время замешивания можно добавить несколько компонентов, которые ускорят процесс. Один из них – хлористый кальций.
Чтобы повысить теплоотдачу цемента, рекомендуется подогреть основные его компоненты. Оптимальный нагрев воды должен составлять +90°С, а заполнителя – в пределах +40°С. При смешивании ингредиентов следите за тем, чтобы общая температура приготовленного раствора не превышала +30°С. В другом случае раствор начнет быстро твердеть, что усложнит заливку.
- Формировать пол из затвердевшей массы – запрещено, так как это ухудшает прочность и характеристики износостойкости.
Наружный обогрев подразумевает сооружение тепловой опалубки. Это позволит создать соответствующие условия для быстрого и правильного схватывания.

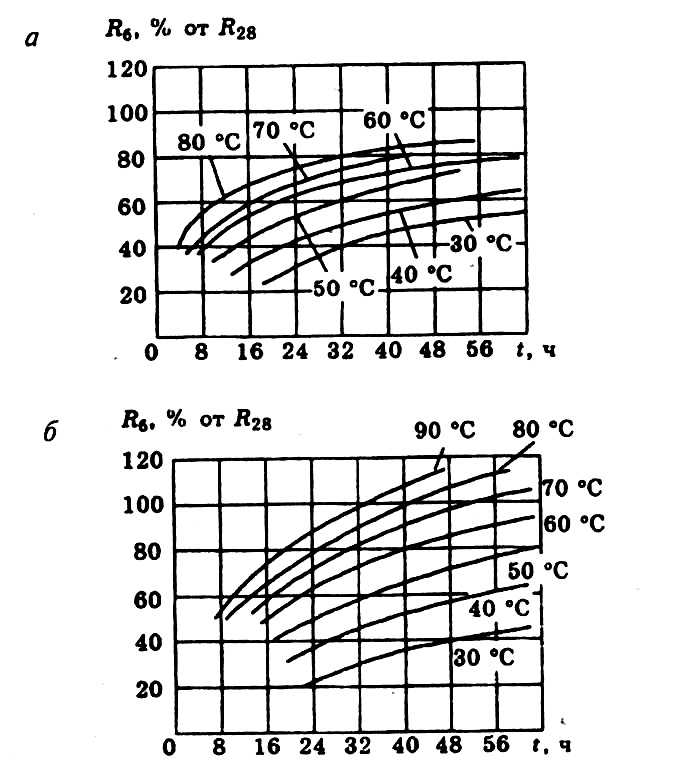

От чего зависит набор прочности
После того как раствор схватился, материал начинает набирать прочность. Это оптимальный процесс, подходящими условиями для которого считается: температура в рамках от +15 до +20°С, коэффициент влажности – в пределах 70%. Прочность определяет главные эксплуатационные характеристики и максимальную допустимую нагрузку. Факторы, которые влияют на указанный показатель:
- Объем и качество цемента.
- Однородность замешанных компонентов.
- Погодные условия.
- Активность цементных ингредиентов.
- Плотность.
Количество и активность главного ресурса – база, от которой зависимы твердость и допустимая нагрузка. Чем они больше, тем прочнее и устойчивее будет сооруженная конструкция. При нормальных условиях полный набор заканчивается через месяц. На 3 день значение составляет 30%, а на 7 – уже 70%.
Основные приемы во время работы с раствором
Сооружая стяжку пола в помещении, использование виброустановки – необходимо. Она удаляет воздух из смеси и уплотняет ее, усаживает. После этого желательно накрыть поверхность пленкой. Это поможет сосредоточить влагу и предотвратить ее испарение.
Пока бетонные компоненты проходят сушку важно исключить механическое воздействие и защитить их от температурных перепадов. Если вдруг раствор замерз, то после оттаивания рекомендуется возобновить процедуру схватывания заново. При этом важно, чтобы до этого материал стал твердым более чем на 50%. В противном случае после оттаивания вода расширится и разорвет соединения между главными составляющими массы.
Следите за указанными моментами, чтобы достигнуть высокой степени сцепления и продлить срок службы. Определить приблизительные показатели вы легко сможете по формуле. Это поможет сориентироваться в сроках и четко спланировать строительство в любой период.
Сколько времени сохнет бетон в опалубке
Аренда опалубки в Москве и области
Заказать аренду
Точно просчитать, за какое время бетонная смесь достигнет необходимой прочности, довольно сложно. Это зависит и от марки бетона и параметров окружающей среды: это и температура и влажность. При средней температуре в 18 градусов и показателях влажности воздуха около 70 процентов, достижение проектных 90% прочности бетонного монолита достигается за 28 дней. Но это если говорить об условиях близких к лабораторным, чего, к сожалению, нет на стройплощадке. Поэтому в вопросе оценки сроков сушки бетона необходим опыт в различных природных условиях, что бы не затягивать вопрос с распалубкой и переходом к следующим текущим работам.
В случае частного загородного строительства – практически месяц, это очень большой срок. Особенно, если говорить о заливке ленточного фундамента или фундаментной плиты. Преждевременное снятие опалубки очень рискованно, но на этапе возведения фундамента, невозможно производить другие работы, экономя рабочее время. Так что лучше запастись терпением.
В любом случае, без отсутствия опыта и квалификации, попытки повлиять на температуру и влажность могут привести к плачевным результатам:
- При сильном и резком повышении внешней температуры, влажность резко падает. В результате, в бетонной массе появляются трещины и нужного уровня прочности не получается.
- Если уровень влажности будет слишком большим, водная составляющая бетонного раствора может закупориться в монолите, что тоже снижает его прочность.
Из допустимых способов повлиять на срок застывания бетона можно выделить нагрев его с помощью электричества. Как бы то ни было, прежде всего монолитный элемент следует изолировать от внешних условий. При этом используются как полиэтиленовые пленки, так и специальные строительные тенты, среди которых есть утепленные варианты. Для контроля за процессом застывания бетонных конструкций используются датчики влаги, устанавливаемые в процессе монтажа опалубки.
Обычно после заливки бетонного раствора показатели температуры и влажности могут сильно меняться на протяжении всех дней. Это затрудняет застывание раствора и расчет сроков его распалубки. Метод укрытия бетона решает эту проблему, но требует дополнительного увлажнения при существенном увеличении температуры воздуха.
К счастью, передержка бетона в опалубке больше необходимого срока не так критична для его прочности и может отразиться лишь на начале коррозии щитов опалубки, что тоже не желательно. Щитовая опалубка для стен начинает отслаиваться от пересохшего бетона и в образовавшееся пространство начинает вода и влага, что в соединении с щелочной средой бетона приводит к коррозии металлических поверхностей. Это в первую очередь касается металлической опалубки стен.
Возврат к списку
Сколько времени сохнет бетон?
Бетон сохнет от 24 до 48 часов, он достаточно твердый, чтобы по нему можно было ходить, и 7 дней, чтобы выдерживать легковые и грузовые автомобили . Но отверждение и сушка очень разные. Сухой бетон — это еще один способ сказать затвердевший бетон. Бетон не требует много времени, чтобы высохнуть настолько, чтобы по нему можно было ходить или ехать. Но бетону требуется около 28 дней, чтобы затвердеть до полной прочности. По мере затвердевания бетон продолжает сохнуть, твердеть и укрепляться.
Когда вы покупаете бетон с вязкостью 3500 фунтов на квадратный дюйм, на самом деле это означает прочность на сжатие 3500 фунтов на квадратный дюйм через 28 дней. Бетон на самом деле никогда не перестает затвердевать, он постоянно твердеет в течение всего срока службы. Тем не менее, он достигает полной прочности и точки, когда дополнительное отверждение происходит настолько медленно, что незаметно. Вот почему строители считают 28 дней полным отверждением. После этого, как правило, не происходит значительного увеличения силы.
Когда вы заливаете свежий бетон, он быстро сохнет. У вас есть совсем немного времени, чтобы обработать бетон мастерками и терками, прежде чем он станет слишком твердым. Эта начальная сушка обычно занимает от 1 до 2 часов в зависимости от погодных условий. Как только он станет слишком твердым, вы больше не сможете его затирать, поэтому вам придется работать быстро в течение этого небольшого окна.
Бетон должен поддерживать надлежащую температуру и влажность для отверждения. Неправильно затвердевший бетон будет слабым, хрупким, склонным к растрескиванию и, возможно, даже разрушению конструкции.
При работе с бетоном важно понимать, сколько времени требуется для высыхания от начальной заливки до полного отверждения.
Время начального высыхания бетона
Ответить на вопрос, сколько времени требуется для высыхания бетона, сложно. Это связано с тем, что бетон проходит несколько этапов сушки. Начальное время сушки имеет решающее значение для понимания, потому что именно в это время каменщики работают с бетоном с помощью ручных инструментов. Если вы будете ждать слишком долго, бетон станет слишком трудным для затирки. Обычно этот первый этап высыхания происходит через час или два после заливки бетона и длится всего около часа. После этого бетон становится слишком твердым для затирки.
Невозможно точно сказать, сколько времени требуется бетону для первоначального высыхания, поскольку на это влияют погодные условия. Например, в жаркую и сухую погоду он сохнет быстрее.
После того, как бетон будет залит и начнет немного затвердевать, его можно заливать. Это делает бетон достаточно гладким. Но вы, как правило, не используете ручные инструменты на этом этапе, по нему еще недостаточно сложно ходить.
Когда бетон высохнет, примерно через 1-2 часа после заливки, вы можете начать работать с ним ручными инструментами. Не стойте прямо на бетоне, используйте широкий кусок дерева или наколенник, чтобы распределить свой вес. Встаньте на колени и круговыми движениями кельмы разгладьте поверхность.
На этом этапе вы также используете инструменты для обработки краев, вырезаете швы, наносите штампы, красите и выполняете другие рисунки.
По мере высыхания бетон становится прочнее и тверже
По мере высыхания бетон проходит различные стадии прочности и твердости. Важно следить за тем, на какой стадии высыхания находится ваш бетон, потому что это скажет вам, насколько он прочен.
Вот простое руководство. Имейте в виду, что это время является приблизительным, каждая заливка бетона имеет разное время высыхания в зависимости от погодных условий, температуры, смеси, добавок и т. д.
- Вы можете использовать поплавки примерно через 1/2 часа после заливки.
- Через 1-2 часа бетон становится достаточно твердым для обработки.
- Примерно через 4-5 часов бетон станет достаточно твердым, чтобы по нему можно было ходить, но вы, вероятно, оставите следы от обуви.
- 24-48 часов, по вашему бетону можно ходить, но я бы не стал водить по нему тяжелую технику.
- Через семь дней у вас должен быть бетон, затвердевший до 70% полной прочности или выше. Теперь безопасно двигаться дальше.
- Полная прочность бетона достигается через 28 дней отверждения.
Сколько времени сохнет бетон? Это зависит от того, о каком уровне сушки вы спрашиваете.
Когда бетон начинает сохнуть?
Процесс сушки бетона, также известный как гидратация, начинается в тот момент, когда вы смешиваете воду с сухой бетонной смесью. Как только бетон и вода смешаны вместе, у вас есть ограниченное количество времени, чтобы залить его в формы и обработать, потому что часы тикают. Сразу начинает сохнуть, затвердевать и увлажняться.
Гидратация продолжается с течением времени, проходя ряд стадий, пока бетон полностью не затвердеет.
В процессе сушки в бетоне образуются твердые кристаллы, которые связывают песок и гравий. Эта химическая реакция придает бетону большую прочность на сжатие.
- Если бетон сохнет слишком быстро, готовое изделие не будет таким прочным, как должно быть, и может треснуть.
- Медленное высыхание делает бетон более прочным, поскольку дает больше времени для образования кристаллов.
Бетонные работы вызывают стресс, потому что у них есть таймер. Бетон начинает сохнуть сразу, поэтому, как только вы его замесите, будьте готовы к работе.
Как правило, вы можете ожидать около часа рабочего времени, чтобы поместить бетон в формы, распределить его, провибрировать и выровнять, прежде чем смесь начнет затвердевать. В это время важно, чтобы все знали, в чем заключается их работа, и работали быстро.
Подготовка является ключевым моментом при работе с бетоном, поскольку он очень быстро сохнет. У вас есть только около 2-3 часов после смешивания, прежде чем бетон станет слишком сухим для работы. Если вы не сделаете это быстро, проект может быть разрушен.
У вас не будет времени бегать и покупать расходные материалы или инструменты, поэтому убедитесь, что у вас есть все необходимое, прежде чем начать смешивать.
Как долго должен сохнуть бетон, прежде чем на него будет наложен вес?
Как долго должен сохнуть бетон, прежде чем на него будет наложен вес? Это зависит от веса и от того, как он рассеялся.
- Примерно через 1-2 часа высыхания можно работать с бетоном, используя доску для коленей.
- Обычно вам следует подождать от 24 до 48 часов, прежде чем ходить по свежезалитому бетону. После этого обычно безопасно для обычного пешеходного движения.
- Примерно через неделю бетон обычно становится достаточно сухим, чтобы выдержать вес автомобилей, грузовиков и техники.
- Обычно я выжидаю около 2 недель, прежде чем монтировать только что залитую фундаментную стену.
- Если вам нужен бетон максимальной прочности для поддержки чего-то чрезвычайно тяжелого, подождите 28 дней, пока он полностью не затвердеет.
В большинстве случаев ваш бетон будет готов за удивительно короткое время. Бетон, как правило, достаточно тверд, чтобы по нему можно было ходить через 24-48 часов. К семи дням ваш бетон должен затвердеть примерно до 70 процентов своей полной прочности, что достаточно для поддержки легковых и грузовых автомобилей. Через 28 дней ваш бетон полностью затвердеет и достигнет максимальной прочности.
Общие сроки высыхания бетона:
- От 24 до 48 часов: Опалубку можно снимать, и люди могут ходить по поверхности. Производится первичное отверждение.
- 7 дней: Бетонная свеча на вес легковых и грузовых автомобилей. Бетон затвердевает примерно до 70% своей максимальной прочности.
- 28 дней: К этому моменту бетон должен полностью затвердеть и иметь максимальное значение PSI.
Рассеянный вес — это еще один способ сказать «рассеянный». Через 1-2 часа можно начинать затирать бетон, но для этого нужно использовать доску для колен или другую широкую плоскую деревянную доску. Дерево распределяет ваш вес по более широкой площади, а бетон может его выдержать. Если бы вы встали на бетон в этот момент, вы бы слегка провалились и оставили следы от обуви.
Время ходьбы зависит от смеси
Со стандартной бетонной смесью вы обычно можете ходить по плите примерно через 24-48 часов после отделки поверхности.
Бетонные смеси быстрого схватывания обеспечивают прогулку всего за три часа. Они содержат добавки, которые ускоряют затвердевание бетона.
Высокопрочные бетонные смеси обычно имеют более длительное время ходьбы, поэтому внимательно читайте пакет с бетоном. Эти смеси высыхают медленнее, что делает их более прочными в долгосрочной перспективе. Но они не очень хороши, если вы торопитесь.
Большинство первых высокопрочных смесей, таких как Quikrete 5000, имеют время выдержки от 10 до 12 часов.
Поскольку у миксов разная работа и время ходьбы, важно использовать один и тот же тип микса во всем проекте. Не смешивайте смеси в одной заливке, потому что бетон будет сохнуть неравномерно.
Факторы, влияющие на время высыхания бетона?
Время высыхания бетона зависит от всевозможных факторов и непостоянно. Здесь пригодятся опыт и опытный каменщик. Особенно в первые несколько часов, когда бетон схватывается. Если бетон сохнет слишком быстро, затирка может стать невозможной.
К основным факторам, влияющим на время высыхания бетона, относятся:
- Влажность: Чем меньше воды, тем быстрее сохнет бетон, что может привести к микротрещинам. Больше влаги означает более медленное высыхание, что делает бетон более прочным. Высокая температура окружающей среды и ветер ускоряют испарение влаги. Температура также влияет на время схватывания бетона.
- Температура: Когда жарче, влага испаряется, и бетон высыхает быстрее.
Вы можете накрыть бетон одеялами или пластиком, чтобы удерживать влагу на поверхности. Слишком быстрое высыхание вредно для бетона, так как вызывает трещины.
- Смесь: Ускорители можно использовать для ускорения высыхания бетона. Хотя это ускоряет время схватывания, вашему бетону все еще необходимо вылечить, чтобы достичь полной прочности. Хотя добавки также могут использоваться для ускорения затвердевания бетона. Состав смеси во многом зависит от времени высыхания бетона. Для некоторых работ требуются добавки, потому что бетон должен быть готов к использованию сразу же. Но имейте в виду, что ускорители могут привести к более слабому общему бетону, если вы не вылечите его должным образом.
Влажность играет решающую роль в определении времени высыхания бетона.
- Если влаги недостаточно, бетон будет сохнуть слишком быстро, что приведет к трещинам.
- Слишком большое количество влаги на завершающем этапе ослабит верхний слой и вызовет отслаивание.
- Слишком много воды в смеси сделает бетон более слабым, даже если он будет сохнуть медленнее.
Контроль влажности и времени высыхания являются очень важными составляющими бетонных работ.
Жаркая погода сильно влияет на время высыхания бетона
Не стоит недооценивать влияние погоды на бетон. Это важный фактор при определении времени высыхания бетона и графика работ. Вы не можете начать заливку бетона с тем же графиком в жаркую погоду, что и в прекрасный весенний день или холодную зиму. Каждое состояние требует различной подготовки, потому что время высыхания будет разным.
В жаркую и сухую погоду, особенно если вы заливаете воду под прямыми солнечными лучами, тепло может быстро вытянуть воду из мокрого бетона. Это сокращает время заливки до 30 минут. Будьте готовы работать быстро в жару, потому что бетон очень быстро сохнет.
Жаркая погода также приводит к слишком быстрому высыханию поверхности, что может привести к появлению трещин. Держите эту поверхность влажной.
Лучше всего поливать в день, когда температура составляет от 60 до 80 градусов по Фаренгейту. Если вам все-таки приходится поливать в жаркую погоду, могут помочь следующие советы:
- Используйте холодную воду для затворения. Химическая реакция внутри бетона производит внутреннее тепло, прохладная вода поможет его немного охладить.
- Перед заливкой смочить формы и отшлифовать. Это предотвратит слишком быстрое вытягивание воды из бетона.
- Храните мешки с бетоном в тени. Солнце может повысить температуру сухой смеси.
- Запланируйте заливку ранним утром, когда температура ниже.
- Запланируйте дополнительных рабочих, потому что рабочее время будет меньше.
- Используйте одеяла для полимеризации, чтобы бетон оставался прохладным.
- Покройте бетон пластиковой пленкой, чтобы удерживать влагу на поверхности.
- Распылите аэрозоль на поверхность, чтобы сохранить ее влажной и предотвратить быстрое высыхание.
Эффекты отделочных работ Время высыхания бетона
В большинстве бетонных проектов я трачу половину времени на заливку и выравнивание бетона и половину времени на его отделку. Если у бетонной смеси есть приблизительно один час рабочего времени (время работы указано на пакете), планируйте потратить 30 минут на заливку и стяжку и 30 минут на затирку.
Первый шаг – стяжка поверхности. Стяжка – это процесс удаления излишков бетона путем выравнивания верхнего уровня плиты. Для этого можно использовать стяжку 2х4 или металлическую. Перемещайте поверочную линейку пилящими движениями вперед и назад, когда вы тянете стяжку на себя поперек плиты, чтобы сделать ее плоской. Одного прохода в каждом направлении обычно достаточно для достижения желаемого результата. При выполнении стяжки излишки бетона и воды будут стягиваться с плиты.
- Финишная обработка бетона включает использование бетонной терки для выравнивания поверхности.
- Приспособления можно использовать для сбивания камней с поверхности.
- Наколенники позволяют работать с бетоном.
- Ручная затирка делает поверхность очень гладкой.
- Метлы могут добавить текстурированную отделку.
- Инструменты Edge создают закругленные края.
- Инструменты для нарезки канавок создают контрольные соединения.
Чем больше плита, тем больше времени уходит на отделку, так что имейте это в виду и работайте быстро. Не заливайте больше бетона, чем вы можете выдержать, иначе он высохнет, прежде чем вы сможете закончить его должным образом.
Если бетон затвердевает слишком быстро, пропустите контрольные швы и сосредоточьтесь на отделочных работах. Вы можете вырезать контрольные швы пилой по бетону позже.
Отделочные работы вытягивают влагу из бетона. Поэтому убедитесь, что вы не переусердствуете с бетоном. каменщики точно знают, когда и сколько отделочных работ необходимо для плиты. Если вы не уверены, начните немного раньше, чтобы бетон не высох на вас. Если вы новичок в бетонных работах, начните сразу после того, как выровняете бетон. Как только он начнет подсыхать и затвердевать, приступайте к разглаживанию.
Сколько времени требуется бетону для полного затвердевания?
Бетон затвердевает до полной прочности в течение 28 дней. Если вы покупаете бетон 3500 фунтов на квадратный дюйм, это означает, что смесь имеет прочность на сжатие 3500 фунтов на квадратный дюйм через 28 дней. Это предполагает, что вы смешали бетон с нужным количеством воды и правильно его вылечили.
Несмотря на то, что бетон затвердевает до полной прочности через 28 дней, это не означает, что он перестает затвердевать. Бетон затвердевает, когда его частицы цемента реагируют и связываются с водой. Даже после достижения полной прочности бетон со временем становится немного тверже. Однако этот процесс настолько медленный, что едва заметен.
Это постоянное затвердевание называется гидратацией. Пока частицы цемента находятся в контакте с влагой, они будут продолжать образовывать связи и укреплять бетон.
Весь процесс отверждения занимает около месяца, но ваш бетон будет готов к использованию намного раньше. Сроки каждого проекта немного отличаются из-за погоды, бетонной смеси, местоположения и методов отделки.
Что такое отверждение и что оно делает с бетоном?
Отверждение придает бетону все необходимое для высыхания, увлажнения и набора прочности.
Отверждение — это химический процесс, происходящий между водой и молекулами цемента.
- Прочность бетона зависит от роста кристаллов внутри бетона.
- Эти кристаллы вырастают в результате реакции между портландцементом и водой.
- Эта реакция известна как гидратация.
Если воды недостаточно для количества цемента в бетоне, кристаллы не могут расти должным образом, и бетон не набирает необходимую прочность. Но если воды достаточно, кристаллы прорастают и соединяются с песком и гравием, образуя твердый бетон.
Однако слишком много воды так же плохо, как и ее недостаток. Он разбавляет смесь, делая бетон слабым и ломким.
Отверждение служит нескольким целям:
- Удерживает влагу в плите, поэтому бетон продолжает гидратироваться и набирать прочность.
- Задерживает усадку при высыхании до тех пор, пока бетон не станет достаточно прочным, чтобы сопротивляться растрескиванию.
- Правильно затвердевший бетон повышает прочность, долговечность, водонепроницаемость и износостойкость.
Другим важным аспектом отверждения является температура. Бетон не может быть слишком холодным или слишком горячим.
Сушка холодного бетона
По мере высыхания бетона гидратация замедляется. Когда внутренняя температура бетона достигает примерно 50 F, гидратация замедляется, ниже 40 F и практически прекращается. Вы можете проверить температуру вашего бетона и контролировать время его высыхания с помощью тепловой пушки.
Если дать бетону замерзнуть слишком быстро, замерзшая вода внутри создаст давление, которое может разрушить бетон. По этой причине важно поддерживать температуру бетона около 40 градусов, пока бетон не станет достаточно прочным, чтобы выдерживать давление замерзания. Обычно это занимает около 48 часов.
Используйте защитные одеяла после заливки бетона, чтобы сохранить его теплым и не замерзать. Держите одеяла около 2-3 дней. Чем дольше вы их держите, тем лучше для бетона.
Сушка горячего бетона
Горячий бетон может сохнуть слишком быстро, что может привести к образованию трещин. Очень важно поддерживать влажность поверхности в жаркую погоду. Распыляйте воду на бетонную поверхность по мере испарения воды.
Вы также можете расстелить пластиковые листы поверх бетона или использовать охлаждающие одеяла. Оба задерживают влагу на поверхности, когда она испаряется, что сохраняет бетон влажным и предотвращает растрескивание.
Внутри цемент, который реагирует слишком быстро, не успевает вырастить кристаллы, поэтому он не набирает необходимую прочность. Бетон должен отверждаться медленно, что означает регулирование его внутренней температуры.
Бетонные покрытия
Нагревающие или охлаждающие покрытия могут использоваться для изменения времени высыхания бетона. После того, как бетон будет залит и затвердеет достаточно для работы, обычно через 1-2 часа, сверху можно уложить одеяла, чтобы изолировать его.
- В очень жаркую погоду одеяла охлаждают бетон и замедляют испарение. Влага удерживается на поверхности, что предотвращает растрескивание.
- В очень холодную погоду одеяла сохраняют тепло бетона, что позволяет ему правильно высохнуть. Ни в коем случае нельзя допускать, чтобы высохший бетон замерзал.
Не все бетонные покрытия сделаны одинаково. Убедитесь, что вы покупаете тот, который предназначен для работы так, как вам нужно. Купите горячие одеяла для работы с бетоном в холодную погоду и охлаждающие одеяла для жарких температур.
- Охлаждающие одеяла для бетона действуют как портативное охлаждающее оборудование, защищающее свежезалитый бетон от тепла. Они контролируют время высыхания бетона в жарких условиях. Многие включают в себя как кулер, так и чиллер для достижения лучших результатов.
- Циркуляционные одеяла отводят тепло к одеялу, которое охлаждает бетон.
- Охлаждающие одеяла отводят тепло и снижают температуру бетона.
В очень холодных условиях бетонные изоляционные покрытия обеспечивают эффективную сушку бетона и предотвращают его замерзание. Замерзание оказывает разрушительное воздействие на бетон, поэтому его необходимо предотвратить любой ценой. Если вода внутри вашего бетона замерзнет, внутреннее давление может разрушить бетон.
По мере высыхания бетона из него должна испаряться влага. Это также должно поддерживаться при температуре выше нуля, так как влага попадает в холодный наружный воздух.
Бетонные изоляционные покрытия удерживают как внутреннюю воду, так и испаряемую влагу выше температуры замерзания, поэтому может происходить высыхание и гидратация.
Тип покрытия и способ его использования будут иметь большое влияние на время высыхания бетона.
Сколько времени требуется для отверждения 4 дюймов бетона?
4 дюйма бетона сохнет поэтапно.
Имейте в виду, что на время высыхания бетона влияют погодные условия, а также используемая смесь. Быстросхватывающиеся бетонные смеси, как правило, схватываются быстрее, чем высокопрочные смеси, потому что именно для этого они и предназначены.
Ниже мы подробно описываем среднюю бетонную смесь с вязкостью 3500–4000 фунтов на квадратный дюйм, которая не содержит ускорителей или добавок. Я также предполагаю, что вы используете правильное количество воды, а погода идеальна, между 60 и 80 градусами по Фаренгейту. Вот разбивка того, что вы можете ожидать:
- Через 1-2 часа после заливки бетон можно обрабатывать с помощью подкладных досок.
- Бетон толщиной 4 дюйма достаточно высохнет, чтобы по нему можно было ходить через 24–48 часов.
- Через 7 дней будет достаточно сухо, чтобы можно было ехать.
- Плита полностью затвердеет через 28 дней.
Более толстый бетон не сильно меняет эту временную шкалу. Я заливал бетон от 2-дюймовых пылезащитных колпачков до 12-дюймовых плит, и время высыхания практически одинаково. Обычно я добавляю немного времени к проекту для более толстого бетона, но не много, может быть, всего 1/2 часа. Толстый бетон может схватываться медленнее. По моему опыту, погодные условия, вода и смесь влияют на время высыхания больше, чем на толщину.
Сколько времени сохнет бетон в помещении?
Преимущество сушки бетона в помещении заключается в том, что вы можете контролировать температуру окружающей среды, что делает время сушки постоянным и надежным. У вас не будет прямых солнечных лучей или холода. И ветер, наверное, тоже не помешает.
Вы также можете установить вентиляторы, чтобы поддерживать низкую температуру поверхности, или использовать туман, чтобы бетон оставался влажным. Сушка бетона намного проще в помещении, потому что у вас есть большой контроль.
- Через 1-2 часа после заливки бетон можно обрабатывать с помощью подкладных досок.
- Бетон толщиной 4 дюйма достаточно высохнет, чтобы по нему можно было ходить через 24–48 часов.
- Через 7 дней будет достаточно сухо, чтобы можно было ехать.
- Плита полностью затвердеет через 28 дней.
Как долго должен сохнуть бетон перед снятием опалубки?
Обычно я жду 48 часов, прежде чем удалить свои формы. Но это зависит от проекта и размера форм.
- Для базовой плиты толщиной 4-6 дюймов я почти всегда снимаю формы через 48 часов.
- При строительстве залитых фундаментных стен я жду где-то 7-10 дней. Вероятно, безопасно удалить их через 48 часов, но, поскольку они являются структурными, я предпочитаю не рисковать и ждать дольше.
Имейте в виду, что внешние факторы влияют на время высыхания бетона. В очень холодную погоду бетон затвердевает медленно. Вы должны приспособиться к этому, сохраняя формы гораздо дольше. В очень холодную погоду я могу носить тональные основы в течение 20 дней. Снятие их до затвердевания бетона может привести к разрушению фундамента.
Если в холодную погоду снять плоские рабочие формы слишком рано, края могут треснуть или раскрошиться.
Как правило, в холодную погоду я держу бетонные формы намного дольше.
Обычно это не проблема в жаркую погоду, потому что бетон высыхает намного быстрее.
Резюме: Как долго сохнет бетон?
Бетон сохнет от 24 до 48 часов, он достаточно твердый, чтобы по нему можно было ходить, и 7 дней, чтобы выдерживать легковые и грузовые автомобили. Но не путайте время, необходимое для высыхания бетона, с тем, сколько времени требуется для отверждения. Отверждение и сушка очень разные. Сухой бетон — это еще один способ сказать затвердевший бетон. Бетон достаточно быстро высохнет, чтобы по нему можно было ходить или ездить. Но хотя это может выглядеть очень сложно, отверждение до полной прочности обычно занимает 28 дней. По мере затвердевания бетон продолжает сохнуть, твердеть и становиться прочнее.
Когда вы покупаете бетон с вязкостью 3500 фунтов на квадратный дюйм, на самом деле это означает прочность на сжатие 3500 фунтов на квадратный дюйм через 28 дней. Бетон на самом деле никогда не перестает затвердевать, он постоянно твердеет в течение всего срока службы. Тем не менее, он достигает полной прочности и точки, когда дополнительное отверждение происходит настолько медленно, что незаметно. Вот почему строители считают 28 дней полным отверждением. После этого, как правило, не происходит значительного увеличения силы.
Когда вы заливаете свежий бетон, он быстро сохнет. У вас есть совсем немного времени, чтобы обработать бетон мастерками и терками, прежде чем он станет слишком твердым. Эта начальная сушка обычно занимает от 1 до 2 часов в зависимости от погодных условий. Как только он станет слишком твердым, вы больше не сможете его затирать, поэтому вам придется работать быстро в течение этого небольшого окна.
Бетон должен поддерживать надлежащую температуру и влажность для отверждения. Неправильно затвердевший бетон будет слабым, хрупким, склонным к растрескиванию и, возможно, даже разрушению конструкции.
При работе с бетоном важно понимать, сколько времени требуется для высыхания от начальной заливки до полного отверждения.
Если у вас есть вопросы о времени высыхания бетона, пишите в любое время.
Как долго должен сохнуть бетон перед добавлением веса?
Есть несколько точек зрения, которые мы можем принять, пытаясь ответить на вопрос, как долго бетон должен сохнуть, прежде чем на него будет наложен вес.
Во-первых, есть традиционный отраслевой ответ и все вытекающие из этого сложности.
Далее, есть точка зрения домовладельцев, которая на самом деле не применима к нашему бизнесу здесь, в Columbia Precast Products, но заслуживает более подробного изучения.
И, наконец, мнения и советы лидеров отрасли и экспертов, которые усердно работают над развенчанием и развеиванием некоторых мифов о том, как долго должен сохнуть бетон, прежде чем на него накладывается нагрузка.
Давайте кратко рассмотрим каждый из этих углов.
Затвердевание бетона: Традиционные советы Сразу отметим, что бетон начинает твердеть практически сразу после заливки и схватывается через несколько часов. И тем не менее, бетон никогда не перестанет твердеть . Просто с течением времени он становится все прочнее и долговечнее. Это одна из причин, по которой так много бетонных сооружений с древних времен сохранились до наших дней.
Тем не менее, у нас должен быть практический стандарт, по которому можно измерить соответствующие сроки отверждения. Таким образом, традиционные отраслевые рекомендации предполагают, что для отверждения большинства промышленных бетонных смесей требуется 28 дней.
Однако различия в бетонной матрице и смеси, наряду с климатом (температура окружающей среды, жаркая или холодная погода, влажность и т. д.), укладкой и отделкой на поверхности бетона, делают это 28-дневное число приблизительным. .
Требования государственных органов учитывают это, рекомендуя, чтобы бетон достиг по крайней мере 75% своей прочности на сжатие, прежде чем строить что-либо поверх него. Иногда для достижения этой емкости может потребоваться неделя.
Более дорогие бетонные смеси достигают этой точки намного быстрее, иногда всего за день или два. Есть и другие факторы. Например, готовые бетонные смеси, отвердители, отвердители и пластиковая пленка, уложенная поверх только что залитого бетона, могут влиять на время, необходимое бетону для высыхания и отверждения до полной прочности.
Самодельщики часто строят подъездные пути, тротуары, бетонные патио, баскетбольные площадки и другие бетонные поверхности на своих участках. Они также должны знать, когда они могут ступить на только что уложенный бетон.
В проектах такого типа домовладельцы обычно могут ходить по только что залитым бетонным плитам через 24-48 часов. Если строго следовать рекомендациям производителя, прочность на сжатие должна достигать 75 % за неделю, а полная емкость – за 28 дней.
Что происходит в промежутке — т. е. после первых 24–48 часов? Мы называем это гидратацией , процесс, во время которого мы должны следить за тем, чтобы в бетоне оставалась влага.
«В противном случае, — пишет Боб Вила, — слишком быстрое испарение воды с поверхности, что может легко произойти на открытом воздухе и под прямыми солнечными лучами, ослабит готовое изделие из-за напряжений и растрескивания».
Как мы уже упоминали, 28-дневное число является приблизительным по причинам, указанным выше. Но оказалось, что это довольно хороший пример.
Статья, написанная экспертом по сборному железобетону Эриком Баргером и опубликованная Национальной ассоциацией сборного железобетона (NPCA), содержит некоторые подробности по этому вопросу.
«Задание прочности бетона обычно выполняется с минимальной прочностью на сжатие (psi) в определенном возрасте (дни)», — пишет Баргер в сообщении 2013 года. «Заданная прочность бетона на сжатие — это минимальная прочность на сжатие, при которой бетон не должен разрушаться в стандартных испытаниях 28-дневных бетонных цилиндров».
Баргер продолжает: «Типичная спецификация прочности бетона на сжатие требует от 4000 до 5000 фунтов на квадратный дюйм в течение 28 дней. Некоторые идут еще дальше и требуют, чтобы бетонные изделия не могли быть установлены или использованы до истечения 28 дней после даты изготовления.
