Плиты перекрытия как укладывать: правила укладки на фундамент, стену

Содержание

виды и требования, приспособления и монтаж

Железобетонные плиты применяются в несущем каркасе строений, перекрывают тоннели и теплотрассы. Правильная укладка плит перекрытия имеет значение для прочности и долговечности сооружения. Панели изготавливают бетонированием в формовых опалубках, изделия поставляются на стройплощадку и монтируются в проектное положение. Конструкции испытываются на прочность и другие показатели в заводских условиях, а на месте укладки проверяется качество установки.

Содержание

  1. Разновидности плит перекрытия
  2. Различие по типу работы и конструкции
  3. Опирание плит
  4. Складирование плит и требования к кладке
  5. Необходимые инструменты и материалы
  6. Правила укладки плит перекрытия
  7. Резка плит
  8. Полезные рекомендации

Разновидности плит перекрытия

Плиты перекрытия должны выдерживать большую нагрузку

Панели производят из качественных компонентов в соответствии с технологией изготовления. Плиты выдерживают большую нагрузку благодаря каркасу из арматуры, поэтому применяются для несущих заграждений в обычных условиях и сейсмологических опасных регионах.

Товары различаются по способу изготовления в соответствии с ГОСТ 26.434 — 1985:

  • ПК — опалубочное производство;
  • ПБ — безопалубочный метод.

В первом случае применяются готовые опалубки с установленными арматурными конструкциями. В формы укладывается бетон требуемой марки, подвергается вибрации, проходит пропарочные камеры и застывает. Для каркаса используется стержневая сталь АТ-IV, АТ-V, АТ-VI (напряженная) и А-II, А-III (ненапряженная). Поперечное армирование выполняется металлической сеткой.

Плиты перекрытия ПБ (слева) и ПК

Контроль качества подтверждает свойства:

  • прочность на сжатие, изгиб, кручение;
  • соответствие плоскостей и габаритов;
  • показатели звуко- и теплоизоляции.

Безопалубочная формовка выполняется на конвейере. Транспортер передвигает железобетонную ленту, в толще которой располагаются стальные канаты. Полоса формуется, затем утепляется специальным материалом и нагревается до технологической температуры, чтобы ускорить химические процессы. Ленту режут в размер после застывания.

Безопалубочная формовка имеет преимущества в том, что можно быстро переключать производство на различные габариты панелей. Экструдерный метод является разновидностью безопалубочного формирования, для него применятся разглаживающий механизм, чтобы выровнять поверхность продукта и предупредить трещины.

Различие по типу работы и конструкции

Конструкции плит перекрытия

Пустотные панели ставят в несущих перекрытиях между уровнями здания и покрытиях. Они сопротивляются температурным перепадам, отличаются повышенной звукоизоляцией, препятствуют распространению пламени при пожаре. Толщина составляет 220 мм, в теле делаются круглые, овальные или квадратные сквозные отверстия по длине.

Ребристые изделия применяют для покрытий и перекрытий большой площади, например, спортзалов, цехов, торговых центров. Основное тело прямоугольной плиты плоское, по продольным сторонам выполнены ребра жесткости. Недостаток в том, что потолок получается ребристый, а достоинство — в большой прочности к механическим воздействиям.

Полнотелые плиты отличаются большой массой, высокой прочностью по сравнению с иными плитными изделиями. Применяются в конструкции сильно нагруженных перекрытиях этажей и подвалов, где действует большой вес и вибрационные усилия.

Панели с косыми торцами используются в каркасном и монолитном строительстве, при застройке из крупных блоков, кирпичных камней. Монолитные изделия представляют бетонную плиту с армированием, применяются в жилом и промышленном строительстве зданий с сильными вибрационными усилиями.

Доборные сплошные панели изготавливают из марок бетона М450, М500, благодаря чему они выдерживают 1 – 3 т/м². Используются в сильно нагруженных перекрытиях, их можно класть на цоколи и фундаменты промышленных цехов, электростанций. Облегченные плиты перекрытия изготавливают с многочисленными пустотами, из-за чего они имеют небольшой вес.

Экструдерные плиты широко применяются в разных строениях, в них содержится на 5% меньше отверстий, чем в пустотных изделиях. В процессе безопалубочного литья формовочный механизм продавливает отверстия, продукт армируется металлическими тросами.

Опирание плит

Перекрытие разграничивает пространство в здании, одновременно воспринимает нагрузку и перераспределяет ее на вертикальные опорные элементы. Горизонтальные плиты связывают отвесные несущие части строения и обеспечивают устойчивость дома. Панельные диафрагмы испытывают эксплуатационные нагрузки от влаги, динамики, звука. Размер опирания на стены или ригеля зависит от типа изделия и материала стен.

Существуют нормативные рекомендации, которые изложены в СНиП 208.01 – 1985 «Пособие по проектированию жилых зданий»:

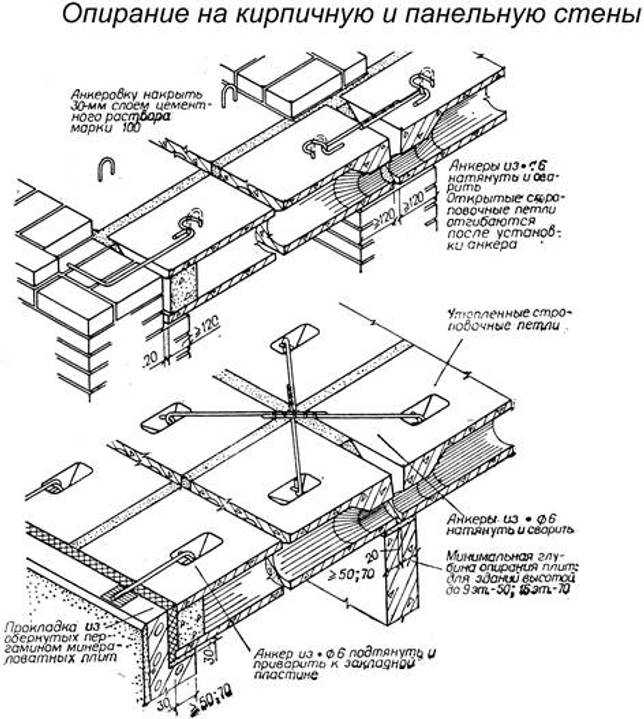

  • сплошные плиты на бетонные и железобетонные стены, металлические и ж.б. ригели — 80 — 120 мм, при опирании по всему контуру принимается глубина 60 — 90 мм;
  • на стены из камня и кирпича — 120 — 150 мм;
  • на вертикальные ограждения из вибрированных блоков или плит — 100 мм.

Допускается выполнять монтаж плит перекрытия на ленточный фундамент, стены из различных материалов, кроме деревянного бруса и досок. Коробку из материалов с малой плотностью (газобетон, пеноблок, керамзитобетон) дополнительно усиливают армированным бетонным поясом, на который непосредственно опираются плиты.

Не всегда выполняются нормативные требования по глубине опирания. Перерасчет минимально допустимой величины проводится конструкторами и проектировщиками, которые имеют подтвержденное право на разработку технической документации строительства.

Самостоятельно такие вычисления не делаются, т.к. нужно учитывать много значимых факторов, например, уровень сейсмичности постройки, толщину вертикальных ограждений и их материал, вес оборудования, людей. Все эти данные подставляются в формулы с определенными коэффициентами, которые подбираются по определенным правилам.

Складирование плит и требования к кладке

Правильное хранение плит перекрытия

Чувствительность к влажности и пористость материала является фактором, который требует соблюдать нормы при складировании, перевозке плит до начала монтажных работ. Панели перекрытия укладывают после установки фундаментных блоков с песчаной подушкой, сборки каркаса или возведения стен, поэтому они часто ожидают очереди с организацией складирования на земле.

Деформации при нарушении правил хранения в виде трещин, изгибов ведет к опасным разрушениям после укладки плит в монтажное положение, поэтому места складирования оборудуются и регулярно проверяется состояние панелей.

Правила укладки железобетонных панелей на хранение:

  1. На землю в месте ранения нужно положить шифер, рубероид или полиэтилен. Подложка защитит от суточных температурных изменений и предотвратит появление конденсата на поверхности бетона и в пустотах.
  2. После складирования плиты накрываются аналогичными материалами. Можно использовать металлические листы.
  3. Допускается укладка штабеля на высоту до 2,5 м, монтажные петли находятся сверху изделия. Нельзя складировать в одном блоке продукты разного назначения и размера.
  4. Деревянные прослойки ставятся после каждого ряда, размещаются одна под другой по вертикали. Панели перекрытия хранят только горизонтально, наклонное и вертикальное положение не допускается.

Толщина брусков должна составлять не меньше половины высоты плиты, прокладки предупреждают контакт бетона с металлическими петлями, уменьшают риск коррозии и упрощают работу монтажников. Штабель располагается так, чтобы до него доставала стрела крана и был подъезд транспорта.

Необходимые инструменты и материалы

Кран-манипулятор для монтажа плит перекрытия

Элементы перекрытия из железобетона отличаются большим весом, поэтому для их поднятия и установки применяются автомобильные или башенные краны. Электромеханические агрегаты выбирают с учетом массы панелей, грузоподъемности машин, положения конструкций, вида оснастки и приспособлений.

Краны должны быть в рабочем состоянии, механическая оснастка — исправной. Состояние машин и приспособлений подтверждается регламентированными актами периодических испытаний. Монтировать перекрытия могут работники и крановщики соответствующей квалификации, подтвержденной свидетельствами. Высотники-монтажники снабжаются страховочными поясами и обувью с нескользящей подошвой.

Инструменты и материалы:

  • сварочный электроаппарат, компрессор, отбойный молоток, подмости;
  • молотки, кельмы, уровни, ножовки, ломы, лопаты;
  • корыта для раствора, чтобы залить стыки и участки опирания плит;
  • песок, гравий, цемент, панели перекрытия.

Одно монтажное приспособление применяется для работы с несколькими сборными конструкциями, чтобы уменьшить время установки. Так снизится трудоемкость процесса и повысится производительность. Используется канатный строп с четырьмя ветвями для равномерного распределения усилий при подъеме.

Людям нельзя находиться на плитах во время из поднятия и перемещения в воздухе. Зона монтажа ограждается, чтобы в ней не находились посторонние рабочие, которые не задействованы в монтаже перекрытий. Укладка следующего этажа делается после окончания монтажа перекрытия на предыдущем ярусе.

Правила укладки плит перекрытия

Правила укладки и анкеровки

Изделия укладывают после установки опорных элементов каркаса и сварки их закладных деталей. Панели подаются краном к месту установки в горизонтальном положении. Иногда плиты привозят в транспорте со сдвигом, наклонно, тогда используют захваты с автоматикой или кантователи в виде рамы для перевода в горизонталь.

Состав работ по нормам ЕНиР 4-1-7:

  • приготовление раствора для заделки стыков после сварки;
  • подъем и установка плит в проектное положение;
  • выверка с помощью приборов положения элементов, исправление неточностей;
  • сварка закладок на плитах, опорных конструкциях и между собой на панелях;
  • заливка бетона в пустоты швов.

Место установки очищают, расстилают раствор под опорной площадью. Монтажники принимают следующую часть перекрытия и кладут на слой раствора. Выверяют панель при натянутых стропах, контролируют горизонтальность и высоту. Монтажные петли ранее приваренных элементов подгибают ломом и молотком, чтобы выдержать размер опирания.

До начала укладки заканчивают работы:

  • монтаж колонн и контроль из вертикальности, положение по высоте и в плане по чертежу;
  • ответная засыпка фундаментных пазух с трамбовкой;
  • составление технической карты передвижения и стоянок подъемного крана;
  • завозка в рабочую зону инструментов, инвентаря и материалов.

Регулируется проектный зазор между плитами в соответствии с рекомендациями проекта. Первые плиты перекрытия устанавливаются с лесов, а при монтаже последующих рабочие используют ранее поставленные элементы. Панели привариваются швом не меньше чем в трех углах.

Резка плит

Алмазный диск для резки пустотных плит перекрытия

В техническом проекте организации работ приводится план раскладки элементов перекрытия с указанием размеров и спецификацией, что упрощает работы. Иногда сложная планировка строения исключает возможность применения стандартных панелей. Плиты режутся или делается монолитное перекрытие своими руками по месту.

Резать железобетонные изделия допускается, но с соблюдением правил. Нельзя кроить пустотные элементы длиной более 5 м при толщине 220 мм или имеющие на торцах анкеры. Любое нарушение целостности плиты негативно сказывается на прочности, т.к. в изделии ставится арматура под напряжением для сопротивления изгибу и кручению.

Следует заказать резку на заводе с необходимым оборудованием для сохранения качеств железобетонного элемента. Укорочение панели на стройке связано с большими физическими усилиями. Рабочие надевают средства личной защиты и соблюдают правила техники безопасности.

Правила резки:

  • координация размеров выполняется, когда изделие находится внизу с помощью дисковой пилы или болгарки, лома, кувалды, разметочного инструмента;
  • используется алмазный диск, который режет арматуру и бетон;
  • предварительно определяется местоположение арматурных стержней;
  • делается пропил вдоль изделия и затем поперек;
  • кувалдой сбивается бетон, срезается арматура.

Получившиеся пустоты заполняются бетоном. Если нужно вырезать отверстие под люк, лаз, лучше обойти такое место и выполнить монолитный участок с установкой арматуры, а не резать панель.

Полезные рекомендации

Нельзя монтировать плиты со сломанными петлями

Монтаж плит постоянно контролируется. Проверяется качество изделий для перекрытия, сертификаты и паспорта на них. Учитывается правильность складирования и перевозки. В процессе работ исследуется соответствие проекту, качество заделки стыков и сварки закладных деталей. Если швы заполняются бетоном зимой, место подогревается до полного застывания смеси.

На крупном строительстве стыки проверяются после набора проектной прочности, делается проверка установки с помощью нивелиров и лазерных уровней. Если были изменения проекта, выполняются чертежи с подробным указанием, ведутся журналы сварки, заделки соединений, составляются акты скрытых работ.

Нельзя ставить плиты, которые имеют сломанные петли, не очищены от грязи ни налипших слоев. Во время перерыва поднятые конструкции не оставляются на весу, а укладываются с завершением сварки. Выравнивать панели ломом после снятия строп нельзя, как и перемещать их по воздуху при ветре больше 15 м/с или в туман.

Расчет и чертеж расположения выполняется перед устройством фундаментов, чтобы точно определить положение стен и колонн в пространстве и обеспечить правильную глубину опирания.

Как правильно укладывать плиты перекрытия на фундамент

На завершающем этапе строительства фундамента формируется железобетонная основа над цокольной частью строения. Для этого, с использованием опалубки, сооружают монолитную плиту или с помощью крана для монтажа перекрытия укладывают готовые пустотные панели. Второй вариант позволяет сократить продолжительность монтажа. При этом важно проконтролировать горизонтальность фундамента при помощи лазерного уровня и усилить конструкцию арматурой, диаметр которой подбирается на основании расчетов. Рассмотрим, как укладывать плиты перекрытия на фундамент здания.

Как укладывать плиты перекрытия на фундамент – виды плит и нюансы технологии

Не всегда начинающие строители имеют полное представление, как правильно уложить плиты перекрытия на фундамент. Несмотря на кажущуюся простоту операции, имеется ряд нюансов.


В монтаже плит перекрытия на фундамент заключается завершение большого этапа строительных работ

Важно знать, что для разграничения цокольной и жилой части строения, используют различные способы монтажа перекрытий:

  • сооружают цельную плиту из армированного бетона. Для этого производят монтаж опалубочной конструкции, размещают в ней арматурную решетку и выполняют бетонирование. Несмотря на повышенные прочностные характеристики, монолитный вариант отличается увеличенной трудоемкостью и дороговизной, а также требует увеличенного объема бетонной смеси;
  • возводят перекрытия из стандартных плит, произведенных на заводах ЖБИ. Перекрытие, сформированное из отдельных панелей, устанавливается с использованием грузоподъемного оборудования и обеспечивает необходимый запас прочности. При монтаже следует обратить внимание на горизонтальность поверхности фундамента и тщательно заделать швы.

Сборная конструкция обладает повышенной прочностью и используется чаще, чем монолитный вариант. Желая снизить сметную стоимость строительства, уменьшить трудоемкость, а также выполнить поставленную задачу за меньшее время, используют для формирования перекрытия плиты пустотные, шатровые или цельные.


Повышенной прочностью и используется чаще, чем монолитный вариант обладает сборная конструкция
Они имеют определенные конструктивные отличия:

  • полые панели легко отличить по продольно расположенным внутренним полостям. Пустоты имеют круглую или овальную форму. Пустотные плиты отличаются уменьшенным весом, и не создают повышенной нагрузки на фундамент дома. Благодаря наличию внутренних полостей, изделия эффективно шумоизолируют помещение и обладают повышенными теплоизоляционными характеристиками;
  • шатровые плиты имеют характерное П-образное сечение благодаря параллельно расположенным ребрам усиления. Ребра усиления повышают жесткость конструкции, увеличивают прочностные характеристики и позволяют ребристым панелям воспринимать повышенные нагрузки. Отличительная особенность ребристых панелей – повышенная стойкость к воздействию деформаций;
  • сплошные плиты не имеют внутренних полостей, что легко определить визуально, взглянув на торец изделия. Цельные панели отличаются увеличенным весом и укладываются на усиленную фундаментную основу. Цельная конструкция, усиленная арматурной проволокой, отличается высокими прочностными характеристиками, однако имеет увеличенную теплопроводность.

Важно разобраться, планируя использовать готовые плиты перекрытия, как укладывать их на поверхность фундамента. Правильность монтажа панелей определяет жесткость конструкции и надежность строения.


Плиты перекрытия имеют конструктивные отличия
Следует тщательно изучить технологию монтажа, и обратить внимание на следующие нюансы:

  • отсутствие высотных перепадов. При отклонении от горизонтальности до 50 мм, плоскостность поверхности обеспечивается цементным раствором;

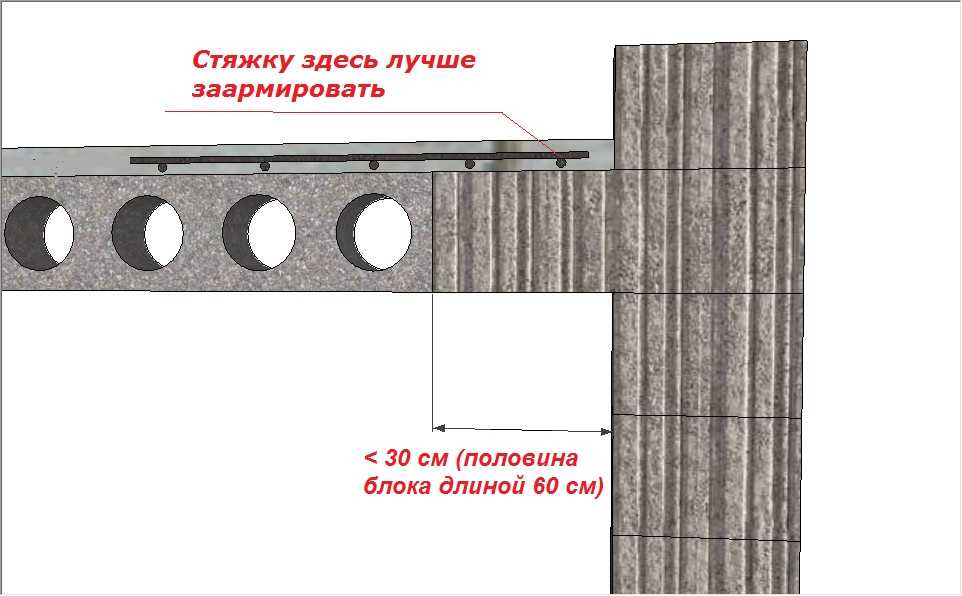

  • величину опорной поверхности. Размер зависит от материала стен, и составляет 125 мм для кирпичной кладки и 60 мм для железобетона;
  • надежность крепления сборных плит. Для фиксации панелей применяют анкерные крепления или соединяют элементы перекрытия за строповочные проушины;
  • консистенцию цементного раствора. Следует применять цементно-песчаную смесь без каменистых включений, вызывающих перекосы плит при установке;
  • расстояние между противоположными сторонами фундаментного основания. При проектировании фундамента учитывается стандартная длина плит.

Действующие нормативные документы предусматривают возможность установки перекрывающих плит различными методами:

  • путем опирания панелей по ширине изделия на две параллельно расположенные торцевые плоскости фундамента;
  • способом укладки изделий на П-образный контур, образованный торцевыми плоскостями фундаментной основы.


С опорами по двум сторонам следует укладывать на фундамент перекрытия

Соблюдение положений строительных норм при монтаже плит, позволяет избежать непредвиденных ситуаций и обеспечить горизонтальность перекрытия. Технология укладки предусматривает выполнение работ в определенной последовательности.

Алгоритм действий по монтажу плит:

  1. Выполнение подготовительных мероприятий. Они включают доставку к месту монтажа панелей и их складирование, а также обеспечение горизонтальности фундамента.
  2. Осуществление работ по монтажу панелей. Для этого подготавливается грузоподъемное оборудование, необходимые инструменты и завозятся стройматериалы.
  3. Производство работ по герметизации внутренних полостей и стыков, а также усиление перекрывающей конструкции с помощью анкеровки или дополнительного армирования.

При выполнении каждой стадии работ имеются определенные нюансы. Остановимся на особенностях каждого этапа.


Определенные нюансы имеются при выполнении каждой стадии работ

Монтаж

Для установки плит потребуется три человека: первый занимается подвешиванием детали к крану, двое других устанавливают ее на месте. Иногда при крупном строительстве используют четвертого человека, корректирующего работу крановщика со стороны.

Монтажные работы плит перекрытия производятся согласно технологии, регламентированной нормами СНиП, а также в соответствии с чертежом и раскладкой, согласованными в проекте.

Толщина перегородки рассчитывается в зависимости от проектируемой нагрузки. Если используются ж/б плиты, то они должны быть шириной не менее 10 сантиметров, у ребристых вариантов – от 29 см.

Бетонная смесь готовится непосредственно перед установкой. Лучше заказать ее у специализированных фирм, чтобы она обладала марочной прочностью. Норма расхода раствора определяется из расчета 2-6 ведер на укладку одной плиты.

Дабы правильно и точно класть плиту, ее не нужно сразу отцеплять от строп крана. Для начала при натянутых подвесах перекрытие выравнивают, после чего опускают полностью. Далее строители проверяют высотный перепад с помощью уровня. Если определенной ровности достигнуть не получилось, то придется вновь поднимать плиту и корректировать высоту бетонного раствора.

Специалисты предупреждают, что пустотные плиты лучше устанавливать на две короткие стороны. Кроме того, не следует перекрывать одним перекрытием несколько пролетов, поскольку оно может лопнуть в неожиданном месте. Если все же в схеме предусмотрена одна плита на 2 пролета, то следует сделать несколько прогонов болгаркой в местах перемычек. То есть над центральной перегородкой делается разрез по верхней поверхности. Этим обеспечивается направление трещины в случае будущего раскола.

Сборно-монолитные или пустотные перекрытия имеют стандартную длину. Иногда для строительства необходимы другие габариты, поэтому их делят пилой с алмазным диском

Важно помнить, что резать круглопустотные и плоские плиты вдоль нельзя, что связано с расположением арматуры в опорных зонах. А вот монолиты можно делить в любую сторону

Разрез монолитного бетонного блока может потребовать применения приспособлений для резки металлической арматуры и кувалды.

Сначала нужно сделать пропил на верхней поверхности по намеченной линии. Затем кувалдой проламывается бетон в области пустот и разламывается нижняя часть плиты. Во время работы под линию среза укладывают специальную подкладку, тогда при определенной глубине проделанного отверстия произойдет разлом под собственным весом. Если деталь рубится вдоль, то делать это лучше по отверстию. Внутренние арматурные стержни режутся газовым инструментом или безопасной сваркой.

Профессионалы советуют не рубить болгаркой арматуру до самого конца, лучше оставлять несколько миллиметров и ломать их ломом или кувалдой, так как в противном случае диск может застрять и сломаться.

Если ширины плиты не хватает, то предлагается делать монолитные бетонные стяжки. Снизу под двумя смежными плитами устанавливается фанерная опалубка. В нее укладывается арматура U-образной формы, основание которой лежит в углублении, а концы заходят на перекрытия. Конструкция заполняется бетоном. После его высыхания сверху делается общая стяжка.

Когда монтаж перекрытия закончен, начинают процесс укладки арматуры. Анкеровка предусмотрена для фиксации плит и придания всей конструкции жесткости.

Как класть плиты перекрытия на фундамент – подготовка фундаментной основы

Следует тщательно подготовить фундамент под плиты перекрытия. Эффективная работа сборного перекрытия обеспечивается только на спланированной поверхности фундаментного основания. Именно поэтому до монтажа панелей следует проконтролировать горизонтальность фундамента. Для выполнения поставленной задачи, используется нивелир лазерной конструкции или оптический вариант указанного устройства.

Выполняйте подготовку фундаментной основы по следующему алгоритму:

  1. Измерьте величину высотных перепадов фундамента, используя нивелир. На основании замеров определите метод выравнивания.
  2. При колебаниях высоты до 50 мм спланируйте поверхность стяжкой на основе цемента и песка, уложите сетку для армирования.
  3. При отклонениях от горизонтальности более 50 мм, уложите дополнительный ряд кирпичной кладки или залейте пояс усиления из бетона.

Для фундаментных оснований, изготовленных из железобетонных блоков, следует установить по периметру армопояс монолитного или составного типа. Контроль горизонтальности фундамента в процессе изготовления позволяет избежать дополнительных затрат по его выравниванию, что ускоряет укладку плит.


Под плиты перекрытия следует тщательно подготовить фундамент



Варианты обустройства пола

Вариантов создания пола на монолитной плите много. Основной задачей считается утеплить плиту, обеспечить качественный микроклимат внутри дома.

Большинство специалистов считают оптимальным состав пирога пола из следующих слоев:

  • Слой песка.
  • «Тощая» стяжка 5 см.
  • Слой утеплителя (пеноплекс 5 см).
  • Бетонная стяжка, дающая прочность (5-7 см).
  • Выравнивающая стяжка (2-3 см, готовые составы).
  • Финальное (чистовое) покрытие.

При этом, если плита достаточно утеплена снизу, можно использовать более простые способы. Например, «плавающий» пол, состоящий из слоя песчаной засыпки (как вариант, можно использовать мелкий керамзит, дающий дополнительное утепление) и установленных поверх листовых материалов (ДСП, фанера, МДФ и т.п.).

Слой засыпки тщательно выравнивается по плоскости и горизонтали, на него укладывается черновой пол из листовых материалов, затем устанавливается финишное покрытие.

Существуют и другие варианты обустройства пола, но все они представляют собой различные комбинации укладки слоев засыпки, утеплителя, выравнивающей стяжки. Принципиального различия или значимого преимущества они не имеют, обладая приблизительно равными эксплуатационными качествами.


Подготовительные мероприятия

Установке перекрывающих плит предшествуют подготовительные работы.

Осуществляйте их в указанной последовательности:

  1. Подготовьте место для подъезда грузоподъемной техники.
  2. Завезите купленные плиты на площадку и аккуратно сложите их.
  3. Подготовьте необходимое оборудование и инструменты.
  4. Подгоните размер доборных панелей.

Каждая стадия подготовки имеет свои особенности. Рассмотрим их детально.

Работы по подготовке места для размещения грузоподъемной техники предусматривают:

  1. Очистку поверхности от камней и растительности.
  2. Подготовку подъездных путей для машины с панелями.
  3. Уплотнение почвы и выравнивание поверхности площадки.


Свои особенности имеет каждая стадия подготовки
При повышенной влажности почвы, характерной для осеннего и весеннего времени, производится укладка дорожных плит по площади площадки. Указанное мероприятие позволит обеспечить устойчивость крана при выполнении монтажных работ. Доставку панелей на объект выполняйте автотранспортом, грузоподъемность и размеры кузова которого соответствует весу и габаритам плит. При транспортировке плит в кузове не забудьте разместить между ними прокладки из древесины.

Правильное складирование панелей позволяет избежать образования трещин. Учтите следующие нюансы:

  • место для складирования панелей следует выбирать ровное;
  • для прокладок необходимо использовать бруски с одинаковыми габаритами;
  • не допускать соприкосновение пустотелых плит при складировании.

Для выполнения монтажных работ необходимо подготовить:

  • грузоподъемное оборудование;
  • такелажную оснастку;
  • анкерные крепления;
  • кувалду, ломик для монтажа и болгарку;
  • цементно-песчаный раствор;
  • мастерок и приспособления для контроля горизонтальности.


Позволит обеспечить долгий срок службы здания установка железобетонных элементов на фундамент с соблюдением технологии

Не всегда габариты стандартных плит соответствуют размерам фундамента. В этом случае панели разрезают на части с нужными размерами.

Порядок действий:

  1. Разметьте мелом панель в нужный размер.
  2. Подложите под место реза деревянный брусок.
  3. Болгаркой с кругом по бетону произведите рез согласно разметке.
  4. Выполните несколько ударов кувалдой по верхней плоскости панели.
  5. Разломайте ломом нижнюю плоскость панели.
  6. Перережьте болгаркой стальную арматуру.

После завершения подготовительных работ начинайте укладку плит.

Видео описание

Предлагаем посмотреть следующее видео, которое поможет детально разобраться с порядком формирования люка, ведущего в подвал частного дома:

При разрезании армирующих элементов болгаркой следует действовать с особой осторожностью. Геометрический параметры и характеристики используемого инструмента могут стать причиной зажатия болгарки между выступающими частями арматуры

Такое явление может стать причиной травмирования монтажника. При отсутствии автогена на кувалде делается небольшой разрез, а затем по месту реза ударяют кувалдой.

Укладка плит на фундамент при возведении дома

Установка плит перекрытия на фундамент осуществляется после контроля его горизонтальности.


После контроля горизонтальности осуществляется установка плит перекрытия на фундамент

Следует спланировать поверхность цементным раствором, и после его застывания выполнять дальнейшие работы в указанной последовательности:

  1. Уложить раствор цемента на торец фундамента слоем 20-25 мм.
  2. Застропить панель перекрытия и переместить краном к месту монтажа.
  3. Подкорректировать положение плиты с помощью монтажного лома.
  4. Проверить величину площади контакта и опустить панель.

При выполнении монтажных работ следует обратить внимание на плотность прилегания плит.

Раствор для укладывания

Производится укладка плит перекрытия на фундамент с помощью раствора из цемента, во время его приготовления необходимо учесть несколько моментов:

Конструкция плиты перекрытия

  1. Необходимо хорошо просеять песок для раствора, потому что даже небольшой камушек грозит созданием перекоса конструкции.
  2. Раствор нужно делать средней густоты.
  3. Слой раствора на поверхности не должен превышать 20 мм.
  4. Задача раствора состоит в равномерном распределении нагрузки, идущей от плит.

Крепление плит друг к другу и основанию дома

Завершив монтаж плит перекрытия на фундамент, необходимо обеспечить их надежную фиксацию.

Крепление элементов осуществляется следующим образом:

  • путем установки стальных связей между плитами перекрытия. Крепление, повышающее прочность конструкции, выполняется за строповочные проушины;
  • с помощью анкерного крепления, фиксирующего плиту к поверхности фундамента. Это значительно повышает устойчивость сборного перекрытия.

Надежность сборного перекрытия зависит от правильно выполненного крепления элементов.


От правильно выполненного крепления элементов зависит надежность сборного перекрытия

Нужно ли утеплять пол?

Утепление пола — процедура весьма полезная, позволяющая исключить образование конденсата и намокание бетона. При этом, утепление плиты представляет собой дорогостоящую операцию, поскольку для этого понадобится застелить всю площадь под ней слоем водонепроницаемого утеплителя — специального сорта пеноплекса (экструдированного пенополистирола).

Толщина утеплителя, рекомендованная шведскими строителями, составляет 20 см. Другие источники утверждают, что достаточно 15 и даже 10 см слоя, но это зависит от климатических условий в регионе. Укладку лучше производить слоями по 5 см со смещением стыков и промазкой мастикой.

Использовать обычный пенопласт категорически запрещается, так как он не выдерживает нагрузок и быстро дает значительную осадку, прекращая выполнять свои функции и ослабляя плиту.

Учимся правильно класть плиты – выполнение армирования

Армирование перекрывающей конструкции, сформированной из отдельных плит, осуществляется для повышения жесткости, обеспечения устойчивости и предотвращения растрескивания.

Усиление осуществляется различными способами:

  • методом заливки по периметру конструкции бетонного пояса, усиленного арматурной решеткой;
  • путем выполнения стяжки по всей площади перекрытия с предварительной установкой арматурной сетки.

Работы по армированию осуществляются на основании предварительно выполненных прочностных расчетов и выполняются согласно схеме усиления. Перекрытие, усиленное арматурой, отличается повышенной надежностью и продолжительным ресурсом эксплуатации.

Особенности

Как уже писалось выше наиболее надежными являются три варианта возведения перекрытий:

  • установка монолитных железобетонных плит;
  • монтаж обычных плит;
  • укладка балок из древесины.

При возведении жилых домов чаще используют пустотные бетонные перекрытия, поскольку они дешевле, легче и характеризуются более высоким показателем шумоизоляции, нежели монолитные. Кроме того, внутренние отверстия используются для прокладки различных коммуникационных сетей.

Каждый производитель выпускает плиты определенной номенклатуры, их количество ограничено. Поэтому менять материал в процессе монтажа крайне неосмотрительно и затратно.

При использовании плит необходимо соблюдать на стройплощадке некоторые правила.

  1. Складировать приобретенные перекрытия лучше на специально отведенной для этих целей площадке. Ее поверхность должна быть ровной. Первую плиту следует укладывать на деревянные подпорки – бруски толщиной от 5 до 10 см, чтобы она не контактировала с землей. Между последующими изделиями достаточно брусочков высотой по 2,5 см. Их подкладывают только по краям, посередине этого делать не нужно. Штабель не должен превышать 2,5 метров из соображений безопасности.
  2. Если при строительстве предполагается использовать длинные и тяжелые балки, то следует заблаговременно позаботиться о вспомогательной строительной технике.
  3. Все работы обязательно осуществляются в соответствии с проектом, который должен быть составлен с учетом требований СНиП.
  4. Монтаж разрешается только совершеннолетним рабочим, имеющим допуск и соответствующие документы, подтверждающие их квалификацию.
  5. При монтаже перекрытий многоуровневых сооружений следует учитывать климатические условия. Нормы СНиП регламентируют скорость ветра и ограничение видимости.

Герметизация швов между плитами и внутренних полостей

Заделка щелей между панелями осуществляется для снижения тепловых потерь. Способ герметизации зависит от величины шва:

  • небольшие зазоры между боковыми плоскостями плит следует залить раствором бетона или цементной смесью;
  • увеличенное пространство закладывают бетонными блоками или кирпичом с последующим цементированием.

Для бетонирования больших пустот, технология предусматривает возможность монтажа опалубки. Заделка осуществляется непосредственно после установки плит. Для повышения теплоизоляционных характеристик, следует также заделать торцевые полости минеральной ватой, бутовым кирпичом или бетоном.

Опалубка

Опалубка плиты представляет собой коробку из деревянных щитов, на 10-15 см выше уровня бетона. Сборка опалубки производится как можно плотнее и прочнее, зазоров более 3 мм не должно быть. Наружная сторона фиксируется опорными брусками и наклонными упорами, препятствующими выдавливанию щитов под воздействием массы жидкого бетона.

Если изготавливается опалубка для плиты с цоколем, то необходимо сначала построить палубу. Для этого устанавливается система опорных балок, ригелей и прочих элементов, образующих надежную опорную конструкцию для неподвижности палубы. Затем производится сборка плоскости, максимально плотная и без щелей.

Поверх палубы настилается слой пленки, обеспечивающей герметизацию сооружения и исключающей вытекание бетона.

Подготовка опорных площадок

Перед тем, как укладывать плиты перекрытия

, необходимо тщательноподготовить опорные площадки

.

  • Должна быть обеспечена надлежащая глубина опирания
    . Для большинства типов многопустотных ПК в жилых зданиях опора на железобетонные конструкции должна быть не менее: — для ПК длиной до 4,2 м — 70 мм; — от 4,2 м до 6,0 м — 90 мм; — от 6,0 м до 7,2 м — 100 мм; — от 7,2 м до 12,0 м — 120 мм;
  • Сборное перекрытие не следует опирать на стеновые материалы невысокой плотности
    . Ячеистый и керамзитобетон, поризованная керамика и даже эффективный кирпич не могут служить непосредственной основой. Самым надёжным решением будет устройство монолитного железобетонного пояса высотой не менее 15 см. Минимальное армирование — прямоугольный каркас из четырёх стержней строительной арматуры AIII диаметром 10 мм. Если пояса расположить не только в месте опирания ПК, но и замкнуть контур по всему периметру здания, это увеличит прочность сооружения. Менее затратный способ — соорудить опорную площадку из полнотелого кирпича не менее двух рядов высотой.
  • Место опирания должно быть ровным, разница по отметкам минимальной
    . При необходимости можно сделать предварительную стяжку из цементно-песчаного раствора высокой марки.

Как опирать

Опирать следует по коротким сторонам. ПК под собственным весом на несколько сантиметров провисает вниз. Опора по боковым сторонам возможна, но нежелательна. Если ПК не раскладываются в точный размер, предпочтительным решением будет их немного раздвинуть и замонолитить разрывы, чем заводить в стены.

Рекомендации по анкеровке панелей перекрытия

Анкер – это металлическое крепежное изделие, предназначенное для соединения строительных конструкций путем ввинчивания или заделки в кирпичную, бетонную или каменную кладку. Применяется для построек любых объектов: бань, гаражей, многоэтажных и частных домов, заводов и прочего. Анкеровка плит перекрытия производится в кирпичных, железобетонных, пенно-, газобетонных зданиях, она позволяет сделать их более надежными и предотвратить преждевременное разрушение.

Болт моли – винт для фиксации основ с малой несущей способностью.

Крепежное соединение удерживается в конструкции 3-мя способами:

1. С помощью трения, создаваемого из-за наличия распора в виде металлической цанги или пластикового дюбеля. 2. С помощью упора. Находясь в разных плоскостях, преломленный анкер испытывает компенсационные нагрузки. Это принцип работы фундаментных болтов. 3. Посредством склеивания. Погруженный в монолит стержень без труда удерживается в конструкции, таким образом, осуществляется анкеровка панелей перекрытия между собой.

В строительстве чаще всего используется комбинация всех приведенных вариантов.

Крепление стен с плитами и друг с другом осуществляется с помощью стержней, скоб и специальных металлических пластин. Анкера изготавливают из нержавеющей или оцинкованной стали. Вначале устанавливают коробку с плитами перекрытий, затем приступают к укреплению. Для наружных работ и в зонах повышенной влажности применяют нержавейку.

Усиление анкеровки железобетонных плит перекрытия в стенах из пенобетона или газобетона позволяет увеличить их несущую способность.

В случае же обрушения такого здания при взрыве, землетрясении у находящихся в нем людей будет больше шансов на спасение, так как этажи не смогут быстро сложиться друг на друга.

Список статей

Ленточный

392

Технологические решения для монолитной плиты на ленточном фундаменте

Ленточный

284

Взвешенное решение, или какой фундамент лучше — свайный или ленточный

Ленточный

940

Как правильно сделать ленточный фундамент своими руками?

Ленточный

336

Какой ленточный фундамент выбрать под возведение двухэтажного дома?

Ленточный

381

Нюансы обустройства ленточного фундамента на склоне

Ленточный

506

Какая цена строительства ленточного фундамента и какие факторы влияют на конечную смету?

Ленточный

299

Способы и особенности расчета ленточного фундамента

Ленточный

157

Основные виды ленточного фундамента, их особенности и применение

Ленточный

324

Что собой представляют продухи в ленточном фундаменте, для чего и как их делают?

Технология для дома с цокольным этажом

Если ленточный фундамент на монолитной плите будет использоваться для возведения дома с цокольным этажом, технология монтажа будет отличаться. Сам проект окажется сложнее, однако расходы материала будут снижены.

Для начала строители занимаются изготовлением ленточных фундаментов по аналогичным принципам. На уровне верхней границы монтируется палуба, которая является единым горизонтальным щитом из деревянных досок.

В нижней части палубы подбирают бруски сечением 5х5 см и шагом 0,7-0,8 м. На брусках нужно установить балки, а сверху закрепить прогоны. В конструкции палубы проделываются отверстия и размещаются коммуникационные элементы. Еще производится монтаж люка.

Всю площадь покрывают полиэтиленом, который будет способствовать защите от обезвоживания и образования щелей.

Плиту перекрытия дополнительно армируют, придерживаясь описанной раньше технологии. Дальше производится заливка бетонного раствора с последующим выравниванием вибрационным оборудованием. Утепление производится на этапе монтажа или в цоколе.

Укладка ламината на бетон — полное руководство

Как уложить ламинат на бетон

Ламинат является популярным напольным покрытием из-за его привлекательности, долговечности, устойчивости к царапинам и, самое главное, простоты укладки. Ламинат можно укладывать почти на все основания с минимальной подготовкой, поэтому многие домовладельцы решают его укладку как проект «сделай сам». Но когда дело доходит до бетонных полов, чрезмерная влажность вызывает определенные опасения. Чтобы правильно уложить ламинат на бетонный пол, необходимо учитывать множество факторов. Если вы эффективно соблюдаете все эти критерии, вы можете быть уверены, что укладка вашего пола будет завершена безупречно.

Вот руководство по укладке ламината на бетон, чтобы получить красивый пол, который прослужит долгие годы.

Процесс укладки ламината на бетон

Процесс укладки зависит от типа выбранных вами ламинированных досок и плитки. Например, их можно плавать на черновом полу, если у них есть система защелкивания. Вот несколько вещей, которые вам понадобятся для установки:

  • Половые доски: Купите половиц на 10 % больше, чем необходимо, чтобы обеспечить достаточный запас на случай потери.
  • Подложка: Подложка должна выбираться с учетом способа укладки, а также основания помещения.
  • Инструменты и принадлежности: Пилы, резиновые молотки, рулетки и карандаши — основные инструменты, которые вам понадобятся, даже если вы нанимаете для установки профессионалов.
  • Клеи и гвозди: Нужны ли вам клеи, специально предназначенные для укладки ламината, или гвозди, зависит от выбранного вами метода укладки.

Если у вас есть доски с шипами и пазами, все, что вам нужно, это резиновый молоток и подходящая подложка. Доски ламината должны быть размещены и защелкнуты друг с другом, начиная с любого угла. Возможно, вам придется обрезать и придать форму доскам по краям комнаты для лучшей поддержки.

  • Начните укладку ламината, совместив его шпунт с канавкой. Прикладывайте сильное давление, когда сталкиваете доски вместе.
  • Во время установки обязательно оставляйте компенсационный зазор 1/4″ со всех сторон. Вот инструкция по укладке ламината.
  • Перед началом процесса установки прочтите рекомендации производителя.
  • Убедитесь, что ваш бетонный пол находится в идеальном состоянии, чтобы получить безупречный ламинированный пол.
  • Помните, что бетонные плиты не защищены от влаги. Примите все необходимые меры предосторожности, чтобы обеспечить плавную установку.

Прежде чем приступить к этому шагу, подготовьте основание и тщательно уложите подложку.

Подготовка основания

Первое, на что нужно обратить внимание перед укладкой, это подготовка чернового пола.

  • Если бетонная плита новая, перед укладкой напольного покрытия любого типа необходимо дать ей высохнуть не менее 30 дней. Если бетонная плита уже установлена, то в рамках процесса перед установкой следует проверить три вещи: сухость, уровень и чистоту.
  • Убедитесь, что на черновом полу нет пыли, мусора и других нежелательных элементов.
  • Поверхность должна быть гладкой и ровной. (Для измерения используйте длинный уровень; любое отклонение более 3/16 дюймов через каждые 10 футов не годится.
    ) Любая шероховатость на черновом полу может создать проблемы при установке. Используйте шлифовальную машину для бетона, если считаете, что черновой пол нуждается в отделке.

Правильный выбор подложки под ламинат

Подложку следует выбирать в зависимости от основания пола. В случае бетона необходимо учитывать следующие критерии и типы подложек:

Проблемы, создаваемые бетонным основанием

  • Пористый материал, подверженный колебаниям влажности
  • Клей ослабевает при просачивании влаги
  • Без правильной подложки плитка и доски могут деформироваться снизу
  • Часто имеет удары и скрипы, что приводит к неровной установке

Подходящая подложка

  • Пеноизоляционный слой: Подходит, если используется дополнительный пароизоляционный слой.
  • Виниловая подложка: Также обеспечивает шумоподавление и влагонепроницаемость при условии тщательной герметизации швов.
  • Пробка: Среди самых дорогих подкладок она в первую очередь подходит для шумоподавления.

Вы также можете просмотреть этот блог наших экспертов, в котором подробно обсуждается лучшая подложка для ламината поверх бетонного пола.

Установка влагозащитного барьера

Следующее, на что следует обратить внимание, это влажность. Основание должно быть сухим, иначе можно повредить ламинат.

  • Многие домовладельцы считают бетон твердым материалом, через который не может проникнуть влага. Правда в том, что пары влаги могут легко проходить сквозь бетонную плиту и вызывать декламацию и коробление ламината.
  • Чтобы решить эту проблему, используйте влагомер и проверьте влажность. Если показания больше или равны 4,5%, укладывать напольное покрытие небезопасно.
  • Если ваш черный пол прошел тест на влажность, то поместите ламинат в помещение, где он будет укладываться, и оставьте на три дня для акклиматизации.
  • Начните укладку с укладки пластикового пароизоляционного материала (толщиной не менее 6 мм) или любого другого материала, рекомендованного производителем, на бетонное основание для предотвращения попадания влаги на ламинат. Используйте виниловую ленту, чтобы закрепить барьер и не дать ему выпасть.
  • Если вы хотите построить комфортные полы, добавьте слой ламината поверх пароизоляции. Поскольку бетон очень твердый, может быть неудобно ходить по полу без прокладки.
  • Если вы не уверены, что сможете уложить ламинат идеально, доверьте это дело профессиональному укладчику напольных покрытий.

Несколько вопросов, которые люди часто задают о ламинате

    1. Какие чистящие средства лучше всего подходят для ламината?

Ламинат можно чистить влажной шваброй или пылесосом с использованием средств для чистки полов, специально предназначенных для дерева и ламината.
    • Периодически протирайте влажной шваброй, а затем вытирайте пол мягкой и сухой тканью из микрофибры.
    • Промокните лишнюю жидкость и разливы папиросной бумагой и другими абсорбирующими материалами. Следите за тем, чтобы они не сидели на полу слишком долго.
    • Избегайте обработки воском, полировки, очистки паром или чистки пола стальной мочалкой.
    1. Где я могу установить ламинат?

Ламинаты — чрезвычайно универсальный напольный материал, который можно использовать практически везде.

Однако, поскольку ламинаты изготавливаются из прессованной древесины, избегайте их укладки в местах с высокой влажностью и высокой вероятностью намокания, таких как ванные комнаты, веранды, сауны и веранды.

    1. Почему стоит выбрать ламинат?

Ламинат доступен по цене, прочен, имеет большое разнообразие и отлично выглядит, что делает его популярным выбором.

Многие домовладельцы предпочитают ламинат, потому что он выглядит и ощущается как твердая древесина по гораздо более доступной цене. Кроме того, установка очень проста и удобна для самостоятельного изготовления, если вы выберете доски для пола с замком.

    1. Каковы преимущества ламината для здоровья?

Ламинированные напольные покрытия — это здоровый выбор для домовладельцев, страдающих аллергией на пыль и имеющих проблемы с ЛОС и ПВХ.

Ламинат изготавливается из древесной стружки и прессованной фанеры; эти материалы не токсичны и не выделяют ЛОС. Это отличный выбор, если у вас есть домашние животные и/или дети.

    1. Влияет ли климат на ламинат?

Поскольку ламинат изготавливается из древесных частиц и фанеры, он чувствителен к климатическим условиям.

Перед началом укладки ламинату необходимо дать время для акклиматизации. Также следует оставлять достаточный температурный зазор, чтобы он не трескался и не деформировался.

Ламинированные полы очень универсальны, но их укладка на бетон может оказаться непростой задачей. Однако, если вы хорошо знакомы с подложкой и гидроизоляцией, которые можно использовать вместе с ламинатом, идеальная укладка возможна.

Адрес Торонто

AA Floors & More Ltd.


524 Evans Ave Etobicoke ON M8W 2V4

ТЕЛЕФОН: (416) 201-9611
Нажмите здесь, чтобы отправить электронное письмо
Суббота 9:30 – 15:00
Воскресенье – выходной

Укладка полов на бетонное основание

Укладка полов на бетонное основание

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Чтобы узнать о наличии продукции и получить информацию о вашем текущем местоположении, вы можете просмотреть наш сайт в Канаде.

Перейти на сайт Armstrong Flooring Canada

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Чтобы узнать о наличии продукции и получить информацию о вашем текущем местоположении, вы можете просмотреть наш сайт для Латинской Америки.

Перейти на страницу Armstrong Flooring Latin America

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Для получения информации о наличии продуктов и информации для вашего текущего местоположения вы можете просмотреть наш сайт Greater China.

Перейти на сайт Armstrong Flooring Greater China

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Чтобы узнать о наличии продукции и получить информацию о вашем текущем местоположении, вы можете просмотреть наш веб-сайт для Австралии/Новой Зеландии.

Перейти на сайт Armstrong Flooring Australia / New Zealand

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Чтобы узнать о наличии продукции и получить информацию о вашем текущем местоположении, вы можете просмотреть наш сайт в Северной Азии.

Перейти на сайт Armstrong Flooring North Asia

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Чтобы узнать о наличии продукции и получить информацию о вашем текущем местоположении, вы можете просмотреть наш сайт в Юго-Восточной Азии.

Перейти на Armstrong Flooring Юго-Восточная Азия

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Для получения информации о наличии продуктов и информации для вашего текущего местоположения вы можете просмотреть наш сайт в Южной Азии.

Перейти на сайт Armstrong Flooring South Asia

Нет, спасибо, я бы предпочел продолжить просмотр в США (на английском языке).

Спасибо, что посетили нас!

Вы находитесь на сайте United States (English) Armstrong Flooring. Чтобы узнать о наличии продуктов и получить информацию о вашем текущем местоположении, вы можете просмотреть наш сайт для Ближнего Востока и Африки.

Перейти на сайт Armstrong Flooring для Ближнего Востока и Африки

Нет, спасибо, я бы предпочел продолжить поиск в США (на английском языке).

¡Спасибо за посещение!

Actualmente se encuentra en el site web de Armstrong Flooring de США (английский) . Пункт conocer ла disponibilidad де productos e información sobre су ubicación фактическое, puede Preferir navegar en nuestro sitio де Америки латиноамериканской.

Visite Armstrong Flooring de America latina

Нет, спасибо, я бы предпочел продолжить просмотр на United States (на английском языке).

LEAVE A REPLY

Ваш адрес email не будет опубликован. Обязательные поля помечены *
