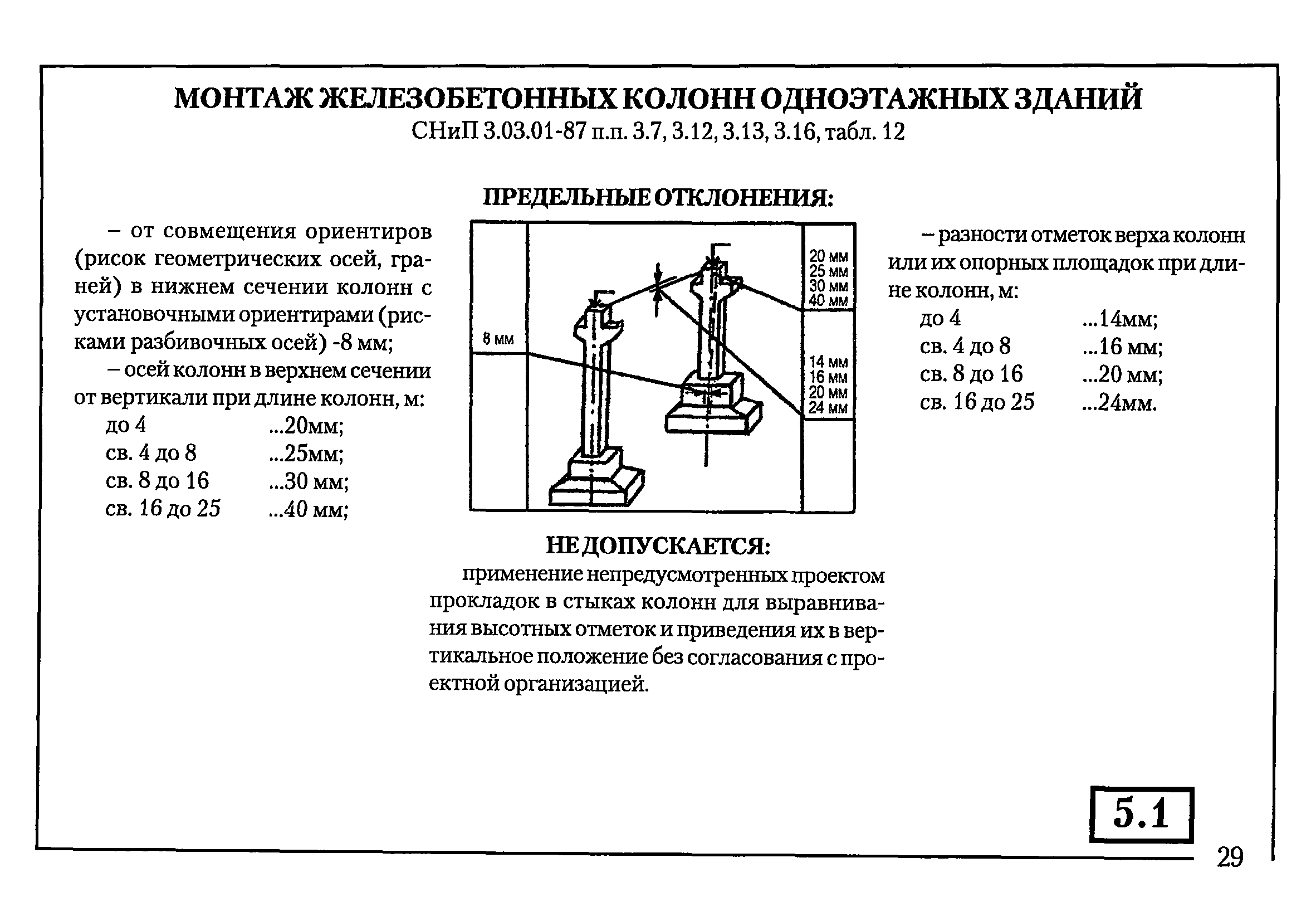

Монтаж железобетонных колонн: Монтаж железобетонных конструкций одноэтажных промышленных зданий | Строительный справочник | материалы — конструкции
Монтаж железобетонных колонн
Роль железобетонных колонн в строительстве неоспорима. Они являются очень важным элементом, передавая нагрузку здания на почву, обеспечивая ему вертикальную жесткость.
Одни из таких несущих конструкций — колонны жби. Их разнообразие достаточно велико: они бывают прямоугольными, квадратными, круглыми, монолитными и сборными. Такие изделия отличаются коэффициентами гибкости, грузоподъемностью и т.д.
Как правильно выбрать
В числе достоинств таких колонн – высокая прочность и сопротивляемость огню, стойкость к атмосферным воздействиям, невысокая стоимость. Что касается недостатков, то они связаны с неправильным выбором и расчетами нагрузок на данные изделия – в этом случае есть риск появления трещин.
Существует ряд факторов, на которые следует обращать особое внимание при выборе железобетонных колонн:
- для какого здания и в сколько этажей они предназначены;
- какова ожидается нагрузка на них;
- тип климата в месте строительства и особенности грунта.
Расчет колонны целесообразно поручить профессионалу, так как только специалист может сделать это правильно и гарантировать надежность и прочность здания.
При этом учитываются такие параметры:
- размер и вес изделия;
- нагрузка на нее;
- вид бетона и его качество;
- класс и количество арматуры.
- тип колонны.
Установка
Процесс монтажа колонн из бетона и арматуры – дело сложное, довольно трудоемкое, поэтому поручать его следует опытным строителям. Но при желании для одноэтажных строений это можно изготовить монолитные изделия и самому.
Расчет количества бетонной смеси можно произвести по формуле, которую можно найти в Интернете. Следует учесть, что заливка бетона производится исключительно в один прием для обеспечения прочности конструкции.
Придется сделать и опалубку из дерева, пластика, картона или металла. Она может быть съемной или нет, разных форм – смотря какой конфигурации колонна необходима. Самая идеальная опалубка – балочно-ригельная, так как она позволяет получить весьма качественную колонну.
Арматура необходима с диаметром от 10 мм.
Штыри укладывают в середине опалубки, отступив от стенок 10 мм. Горизонтальные и вертикальные элементы укладывают через каждые 50 см.
Закрепляют арматуру вязальной проволокой и сваркой.
Чтобы лучше понять технологию монтажа ж/б колонн, рекомендуем ознакомиться с видео ниже – здесь наглядно продемонстрированы нюансы работы.
Монтаж железобетонных конструкций
Монтаж сборных фундаментов
Монтаж сборных фундаментов обычно осуществляют отдельным опережающим потоком в период возведения подземной части здания. Разбивку мест установки фундаментов производят с использованием продольных и поперечных осей, фиксируемых с помощью проволоки.

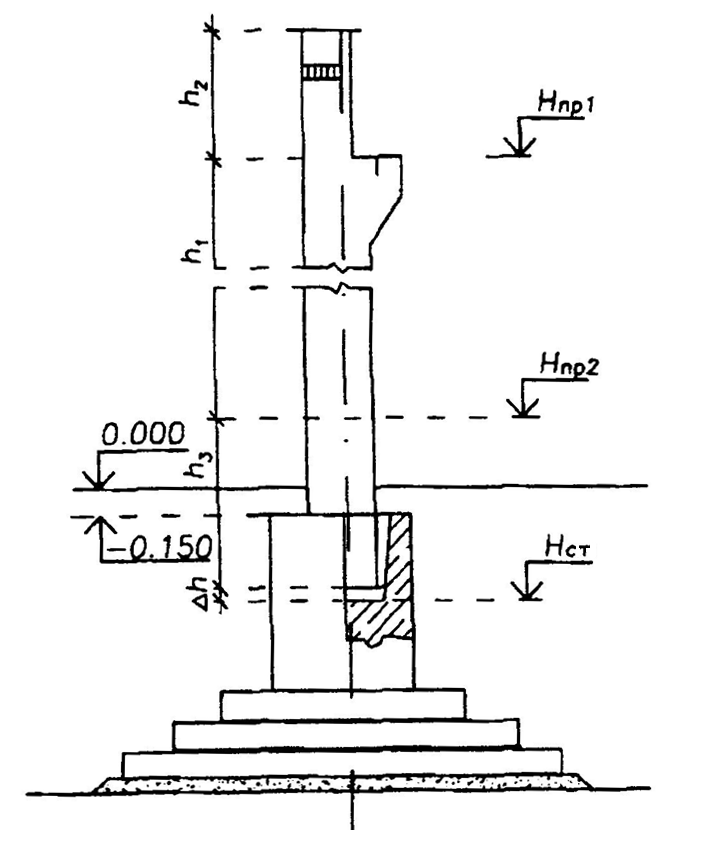

При монтаже фундаментов под колонны на дно котлована отвесом переносят положение осей, фиксируя их штырями или колышками, забитыми в грунт. На фундаментах стаканного типа определяют середину боковых граней стакана и наносят осевые риски на верхнюю грань. При опускании блока на основание контролируют по рискам положение блока.

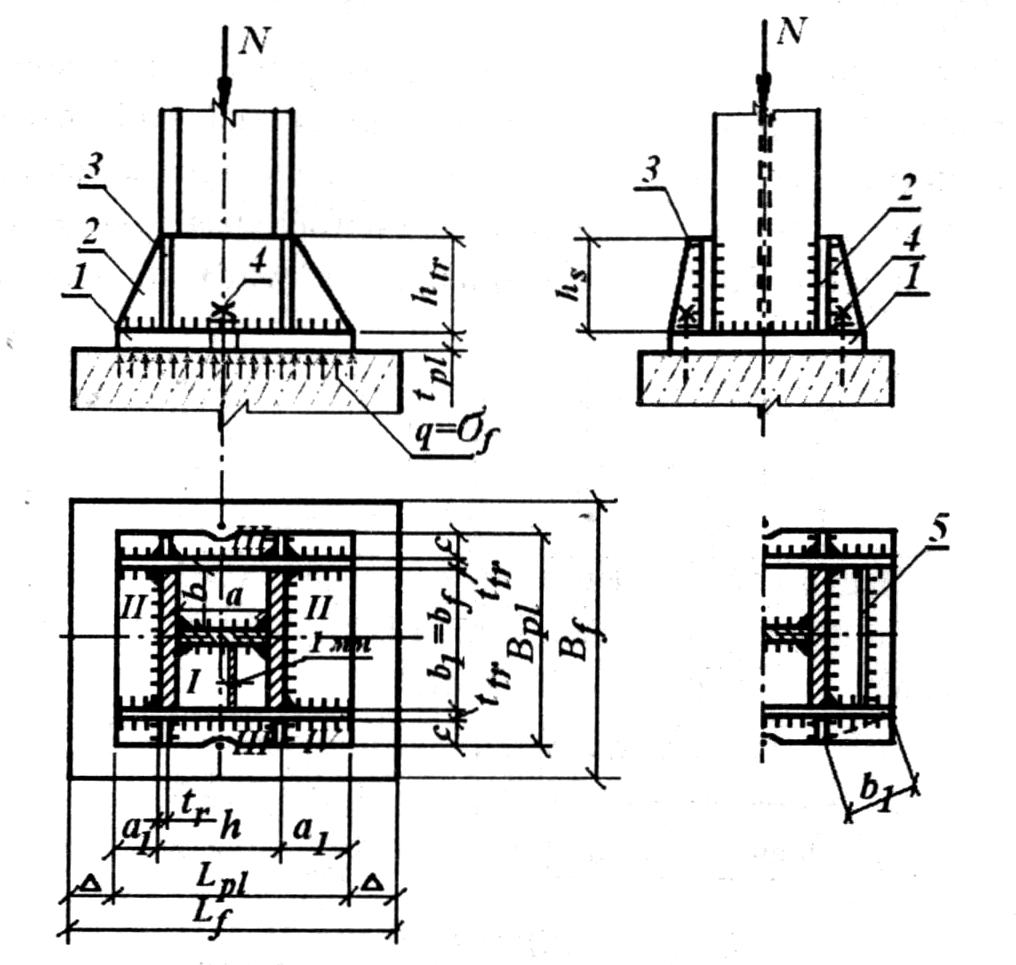

Установку фундамента стаканного типа необходимо производить сразу в проектное положение, чтобы избежать нарушения поверхностного слоя основания. Положение фундаментного блока по высоте выверяют с помощью нивелира, контролируя отметку дна стакана. Положение блока в плане проверяют при неснятых стропах путем совмещения рисок (установочных и разбивочных осей) по двум взаимно перпендикулярным осям, небольшое отклонение устраняют, передвигая блок монтажным ломиком.
По окончании монтажа фундаментных блоков проводят геодезическую съемку их положения — высотную и в плане. По результатам съемки составляют исполнительную схему, на которой указываются возможные смещения блоков.
Допускаемые отклонения установленных фундаментных блоков стаканного типа от проектного положения: смещение осей блоков относительно разбивочных осей не более ± 10 мм, отклонение отметок дна стаканов — 20 мм.

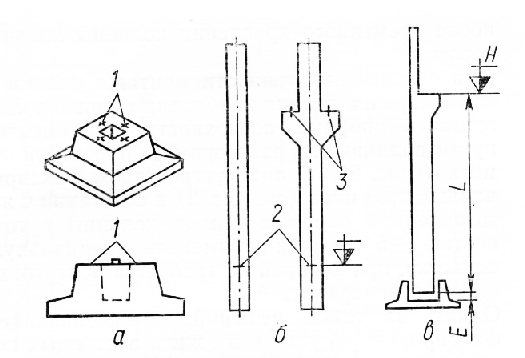

Монтаж колонн

Монтаж фундаментов стаканного типа и в целом возведение конструкций подземной части здания относятся к работам нулевого цикла и выполняются самостоятельным монтажным потоком. Надземная часть здания обычно монтируется смешанным методом, когда самостоятельными потоками монтируются колонны и навешиваются стеновые панели, а комплексно осуществляется установка подкрановых, подстропильных и стропильных ферм, укладка панелей покрытия.

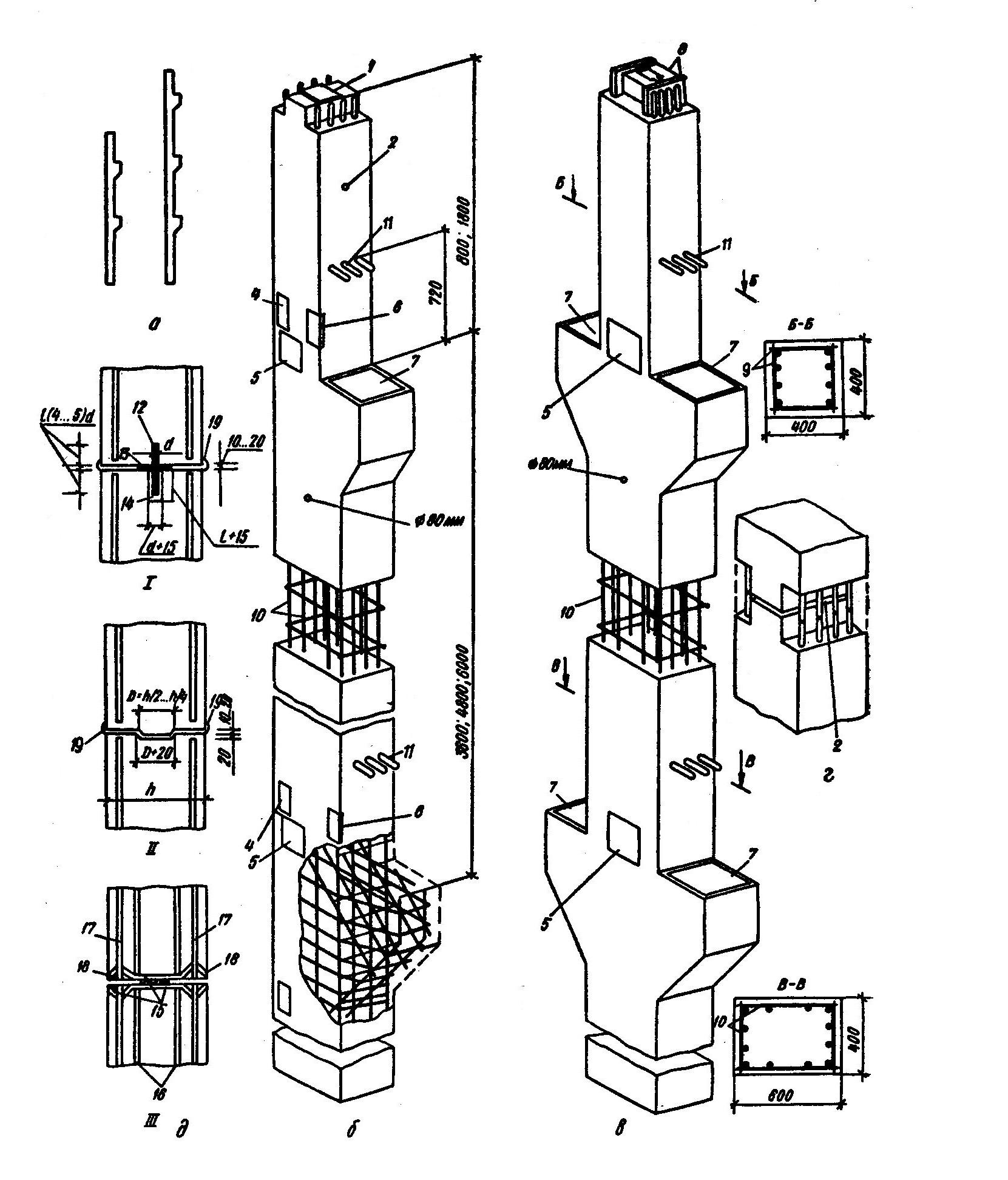

Для одноэтажных промышленных зданий разработана номенклатура сборных железобетонных колонн высотой до 19,35 м массой до 26,4 т, монтируемых в фундаменты стаканного типа.
Монтаж стеновых ограждений
Стеновые панели устанавливают в самостоятельном монтажном потоке после монтажа каркаса и покрытия всего здания или части его. Панели наружных стен приняты длиной 6 и 12 м при высоте 1,2 и 1,8 м.
Монтаж стеновых ограждений обычно выполняют самоходными стреловыми кранами на гусеничном или пневмоколесном ходу с прямыми стрелами, со стрелами с гуськом или со специализированным башенно-стреловым оборудованием. Наибольшее применение находят гусеничные краны, так как для них проще подготавливать основание под проезды.
Монтаж железобетонных колонн
Post navigation
Железобетон – это универсальный материал, способный выдержать высокие нагрузки длительное время. Он сегодня является основой многих больших промышленных и жилых зданий.
Существует несколько видов продукции из железобетона, которую можно приобрести у специализированных предприятий. Более детально ознакомиться с их техническими характеристиками можно на сайте компании gbi2020.
Виды колонн
Колонна представляет собой вертикальную конструкцию, которая используются в качестве опорного элемента. Подобные изделия встречаются повсеместно, но самыми распространенными стали продукты из бетона. В зависимости от формы колонны можно разделить на такие виды:
- квадратные;
- круглые;
- прямоугольные.
Получают подобные конструкции также различным способом, что позволяет их разделить на:
- сборные.
Элементы колонн изготавливаются на ЖБ предприятиях. После этого они отправляются на строительный объект для дальнейшего монтажа;
- монолитные. Конструкцию получают непосредственно на строительной площадке из сырого бетона.
Способы монтажа

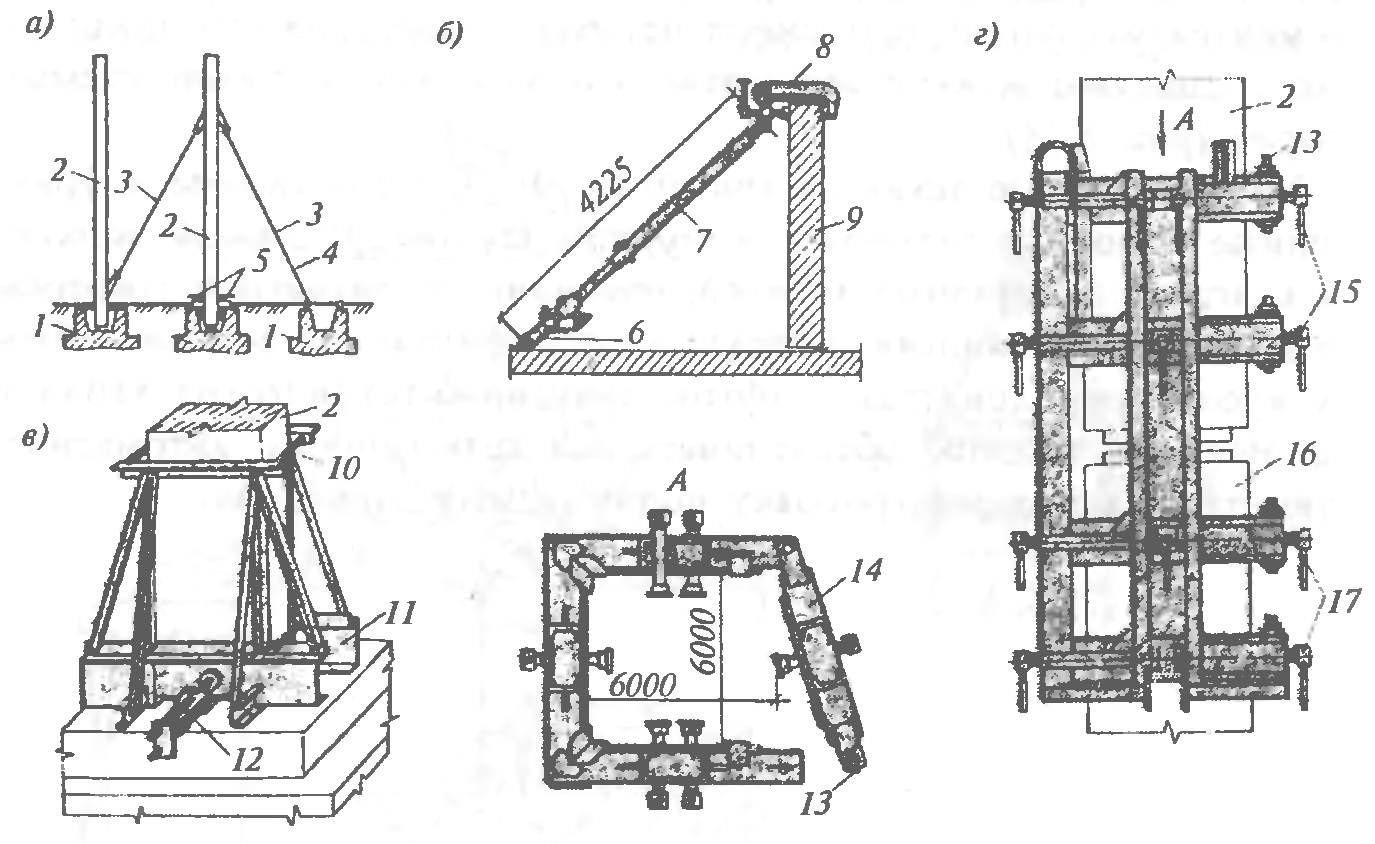

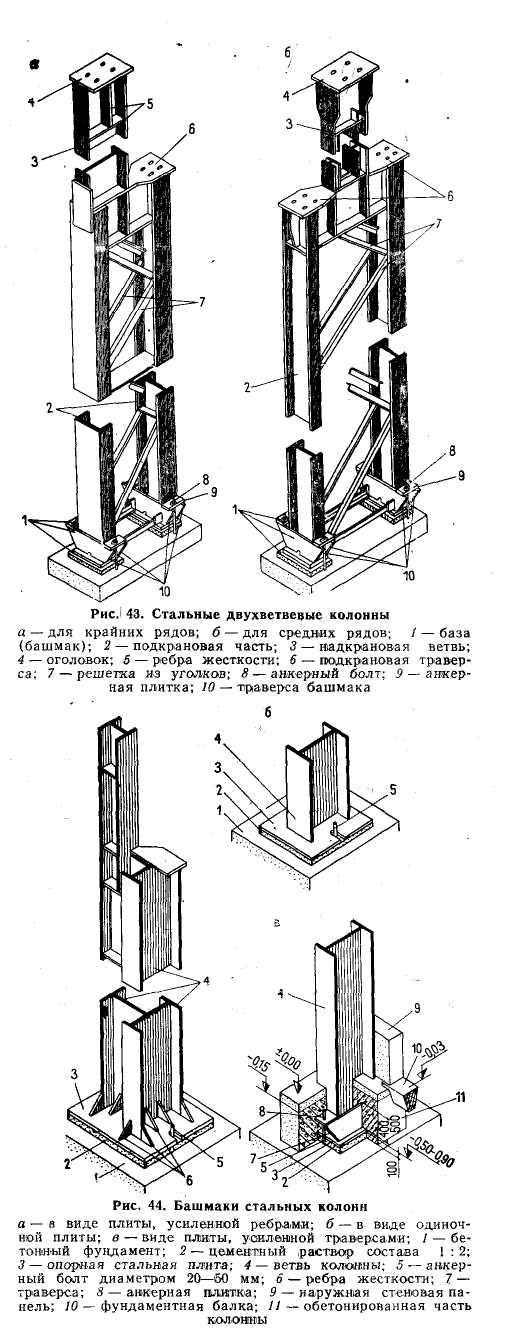

Установка ЖБ колонн это сложная и длительная операция, требующая использования специальных подходов и техники. Решается данная задача несколькими основными способами:
- Установка сборных элементов. Колонны такого типа устанавливаются в специальные чаши, которые по размеру и форме подходят под основание изделия. Фиксируются они с помощью сварки и бетонного раствора, который заливается в котлован. Монтаж осуществляется с помощью кранов и других подобных механизмов. При этом уделяют внимание каждой детали, так как небольшой сдвиг может привести к падению во время эксплуатации.
- Монтаж монолита. Строительство таких колонн намного сложней, так как предполагает работу с жидким бетоном. Для того, чтобы сформировать опору, изначально устанавливают опалубку.
Строят ее из листов металла, который соединяются с помощью специальных болтовых соединений. Эта конструкция образует, что-то наподобие металлической трубы, внутрь которой и заливают бетон. Перед заливкой, к основанию приваривают несколько металлических прутов, которые выступают в качестве армирующей составной. Бетон заливается последовательно, а опалубка и арматура при необходимости удлиняются.
Монтаж колонн предполагает тщательные расчеты, поэтому такие задачи должны решать только опытные специалисты.
Монтаж железобетонных конструкций
Навигация:
Главная → Все категории → Cтроительные работы
Монтаж конструкций одноэтажных промышленных зданий. При монтаже одноэтажных промышленных зданий применяют метод продольного монтажа, когда сборка ведется отдельными пролетами, и метод поперечного или секционного монтажа, когда сборка ведется на отдельных секциях объекта.
В зависимости от ширины пролета здания, массы монтируемых элементов и грузоподъемности крана передвижение его при установке конструкций осуществляется по середине пролета или по его краям. При выборе движения крана необходимо стремиться к тому, чтобы протяженность путей для его передвижения и число стоянок были минимальными.
В отличие от металлических каркасов, собираемых попанельно (комплексно), здания из сборных железобетонных элементов монтируют раздельным способом, что обусловливается необходимостью за-моноличивания стыков конструций до установки на них последующих элементов. Монтаж конструкций покрытия можно начинать только после достижения бетоном замоноличивания стыков колонн с фундаментами 70%-ной прочности. Для сдачи здания под следующие работы отдельными частями весь объем работ разбивают на захватки, ограниченные пролетами, температурными швами или отдельными участками в зависимости от размеров цеха.
При одновременной работе нескольких монтажных механизмов монтаж ведут несколькими параллельными потоками.
Сборные конструкции одноэтажных промышленных зданий монтируют, как правило, стреловыми кранами в следующей последовательности: фундаментные блоки, колонны, фундаментные балки, подкрановые балки, стропильные фермы или балки и плиты покрытия.
В случае монтажа каркасов сборных железобетонных промышленных зданий приобъектные склады не организуют, что объясняется сравнительно близким расположением к монтажным площадкам заводов-изготовителей и возможностью подачи конструкций непосредственно к месту монтажа.
При организации подачи конструкций в требуемой последовательности и в установленные сроки монтаж осуществляется с транспортных средств (монтаж «с колес»). Если нет возможности организовать монтаж «с колес», конструкции подают автотранспортом в зону монтажного крана. Разгрузку конструкций выполняют более легким краном, или монтажным краном в третью смену, так как использовать для разгрузки и раскладки конструкций основной монтажный механизм в дневные смены нерационально. Чтобы обеспечить бесперебойный монтаж, запас конструкций должен быть не меньше чем на 5 дней.

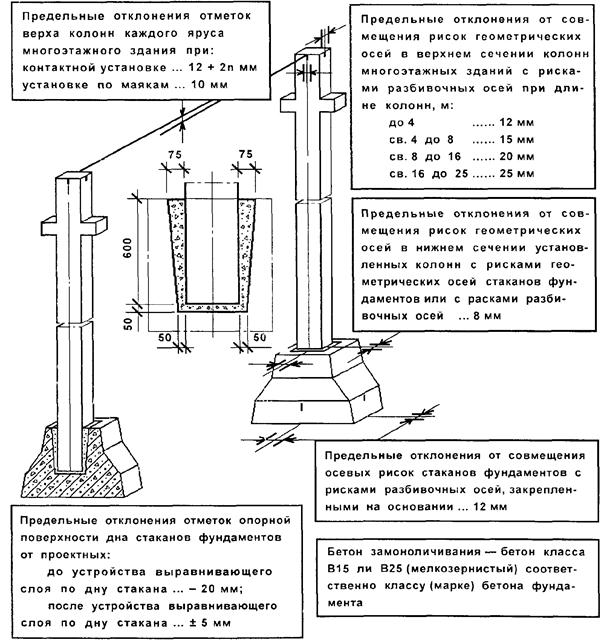

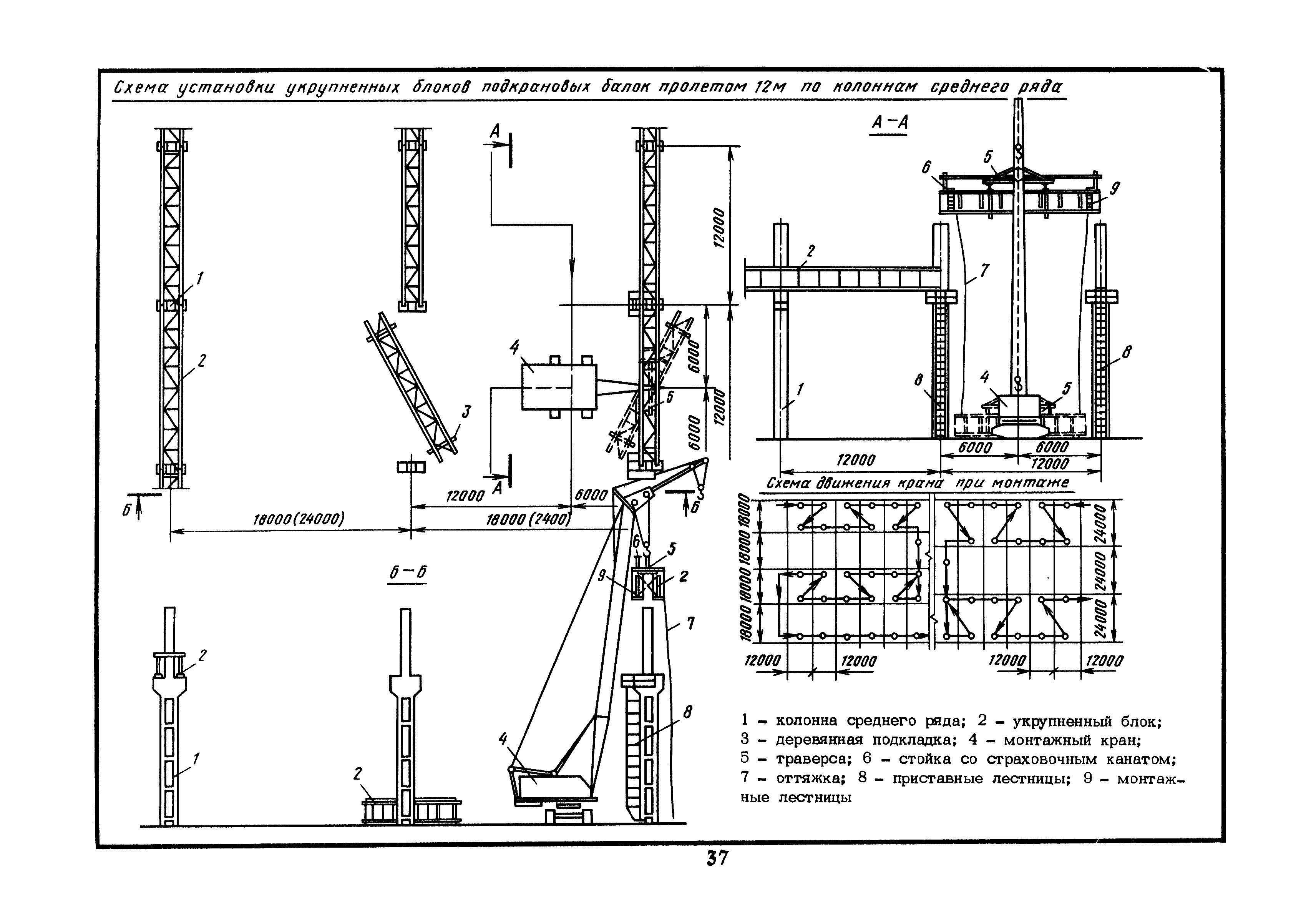

На рис. 1 показана схема монтажа цеха с тремя пролетами по 24 м.
Монтаж конструкций многоэтажных промышленных зданий. При возведении многоэтажных промышленных зданий применяют горизонтальный (поэтажный) или вертикальный (по частям здания на всю высоту) способы монтажа. При этом конструкции обычно монтируют комплексным методом, обеспечивающим пространственную жесткость каждой отдельной части (ячейки) здания.
Рис. 1. Схема монтажа цеха: 1 — кран СКГ-30 со стрелой 25 м; 2 — полуфермы; 3 — стенд для укрупнения ферм; 4 — плиты покрытия

Монтаж сборных элементов подземной части производят при помощи стреловых или башенных кранов. Башенные краны в этом случае устанавливают с расчетом их использования для монтажа надземной части здания без перекладки подкрановых путей. Сборные конструкции надземной части монтируют с помощью башенных кранов, которые устанавливают с одной или с двух сторон (при многих пролетах) здания, или стреловых с башенно-стреловым оборудованием.
Порядок монтажа сборных железобетонных конструкций многоэтажных промышленных зданий зависит главным образом от конструктивной схемы этих зданий. Основным условием монтажа конструкций зданий любой конструктивной схемы является обеспечение устойчивости смонтированной части здания и его отдельных элементов. К монтажу конструкций последующего этажа (яруса) приступают только после проектного закрепления конструкций предыдущего этажа и достижения бетоном замоноличивания 70%-ной прочности. Эти условия возведения каркаса предъявляют определенные требования к выбору монтажного механизма и к его установке.
Монтажный механизм должен располагаться за пределами каркаса и передвигаться вдоль здания, перекрывая его своей стрелой. При большой ширине здания и невозможности охватить его полностью с одной стороны каркас монтируют двумя кранами, перемещающимися по двум сторонам здания.
Большая высота зданий и поэтажный метод монтажа требуют наличия большого подстрелового пространства, что можно обеспечить применением высокого башенного крана или стрелового крана с ба-шенно-стреловым оборудованием.
Для сокращения общих сроков строительства и возможности ускорения сдачи каркаса под смежные строительные работы здание разбивают на очереди. Разбивка на очереди определяется температурными швами. Каждый участок каркаса делят на захватки в пределах этажа. Число захваток на этаже не должно быть менее двух, с тем чтобы на первой из них выполнять работы по установке элементов каркаса, а на второй в это время производить проектное закрепление стыков и их выдержку, если это необходимо. Размер захваток определяют из условия равной продолжительности работ на каждой захватке, для того чтобы не было простоев крана.

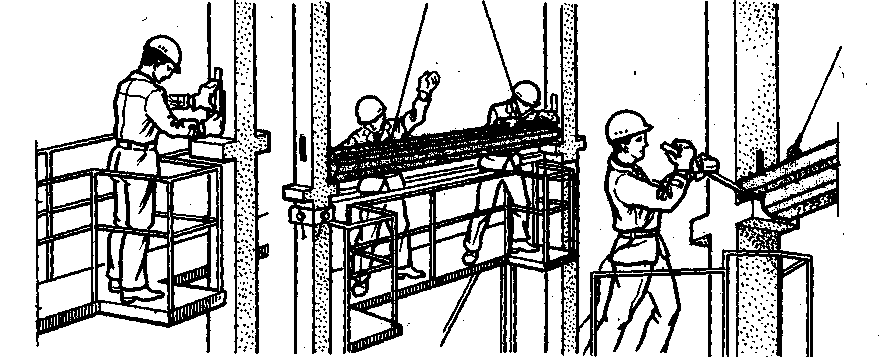

Рис. 2. Схема монтажа многоэтажного промышленного здания: 1 — каркас; 2 — башенные краны БК.СМ-14
В отличие от одноэтажных зданий элементы в многоэтажных зданиях из сборных железобетонных конструкций монтируют комплексно. Сначала устанавливают четыре колонны одной ячейки, затем монтируют ригели в этой ячейке и укладывают в ней распорные плиты между колоннами. По окончании монтажа элементов одной ячейки производят в такой же последовательности монтаж элементов другой и т. д.

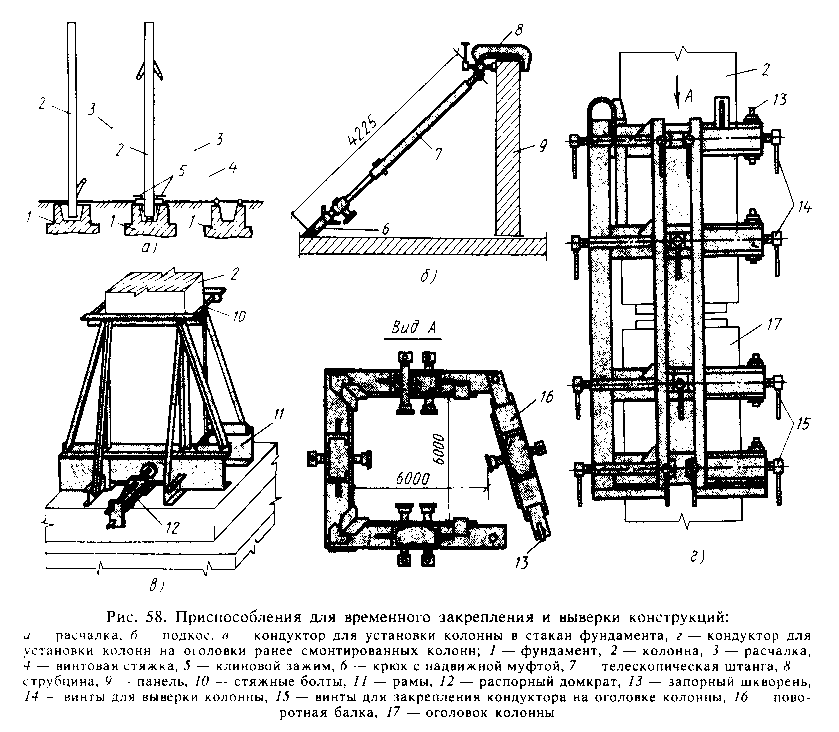

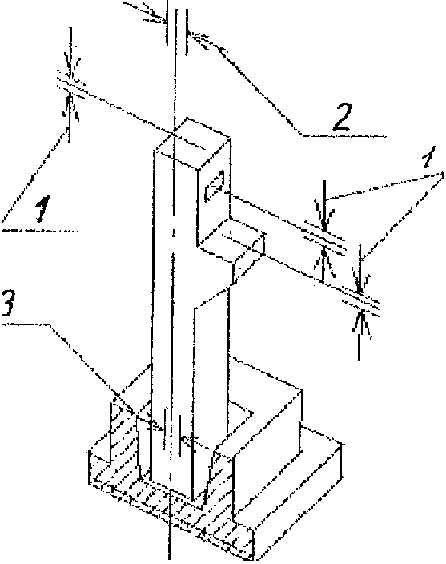

В процессе монтажа колонн их временно закрепляют и выверяют с помощью теодолита. Крепление осуществляют при помощи кондукторов, растяжек или подкосов с винтовыми муфтами, с закреплением их к строповочным петлям нижележащих плит и ригелей. Кондукторы применяют одиночные или групповые (на две или четыре колонны). Кондукторы переставляют с одного места на другое, а также на этажи возводимого здания монтажными кранами. После временного закрепления и выверки правильности установки колонн их окончательно закрепляют путем электросварки закладных деталей. Стыки колонн сваривают до установки остальных элементов каркаса. Крепление ригелей к колоннам и плит к ригелям производят также сваркой закладных стальных деталей.
На рис. 2 показана схема монтажа многоэтажного промышленного здания.

Монтаж опор линий электропередачи. При сооружении линий электропередачи (ЛЭП) наряду с металлическими и деревянными широко применяют также сборные железобетонные опоры. Опоры с завода доставляют к месту их установки с помощью железнодорожного или автомобильного транспорта. Причем оснащение опоры траверсами, наголовником и другими деталями выполняется до отправки ее на пикет. Погрузку, транспортирование и разгрузку железобетонных опор производят с особой осторожностью, так как они легко повреждаются. Погрузку длинных стоек осуществляют с применением монтажных траверс. При перевозке по железной дороге длинные стойки грузят на сцепы из трех платформ, причем жестко привязывают только к средней платформе; на крайних платформах стойки укладывают на деревянные подкладки без привязки, чтобы обеспечить возможность их скольжения на кривых участках пути. При перевозке на автомобилях с полуприцепами в качестве подкладок используют швеллеры.
Железобетонные стойки опор, доставленные на пикет без траверс, соединяют со стальными траверсами посредством болтов, которые пропускают через отверстия в уголках траверсы и через стальные трубки, заделанные в стойку при ее изготволении. Крепление можно также осуществлять стальными хомутами, охватывающими стойку.

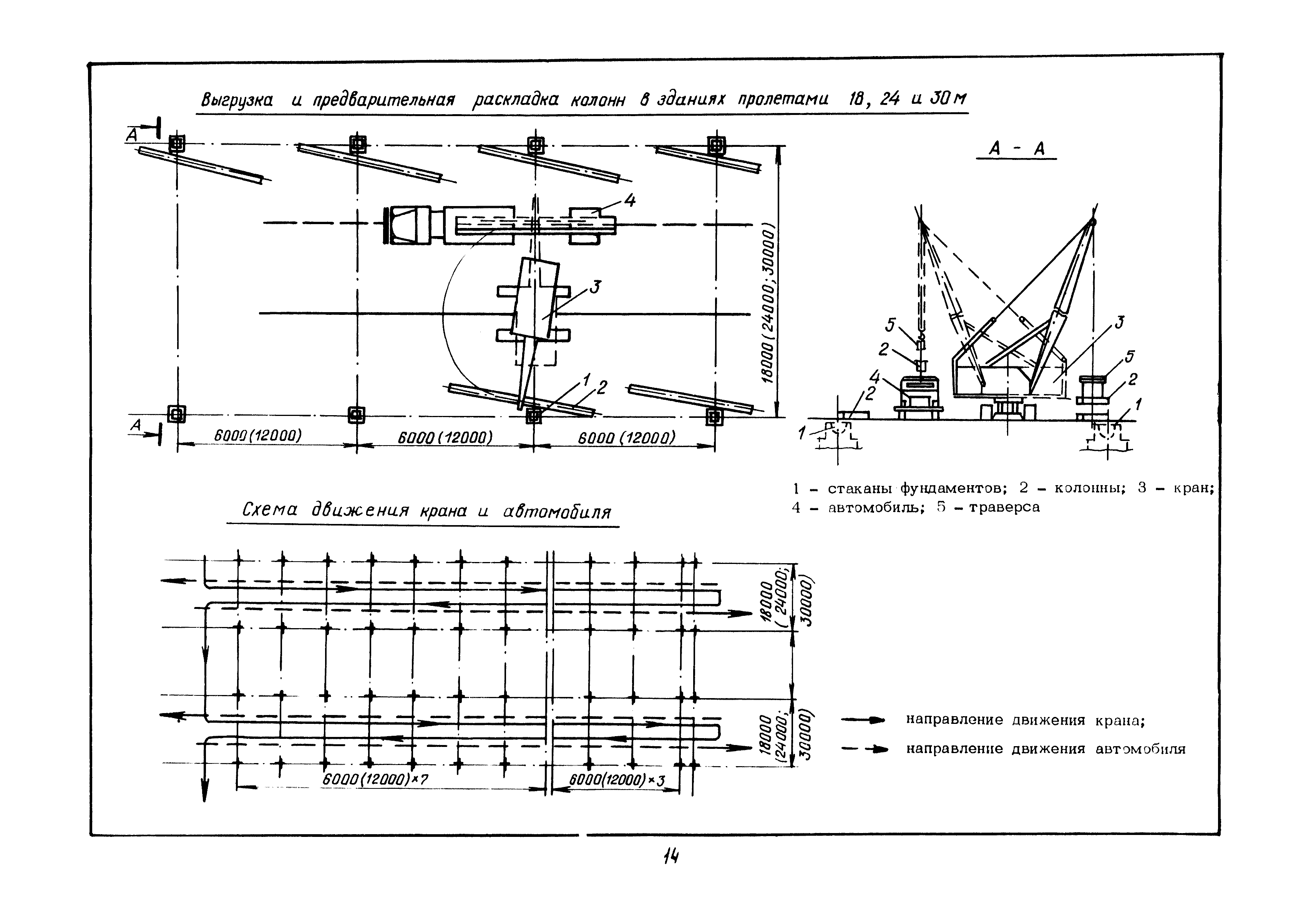

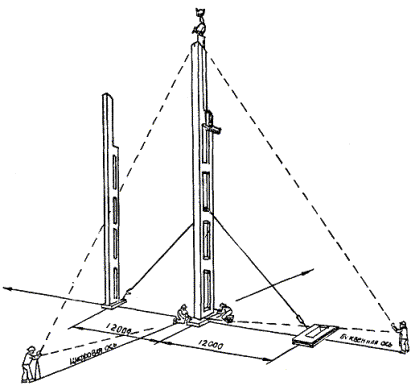

Рис. 3. Схема подъема железобетонной опоры ЛЭП
При сборке анкерных плоскостных опор на тросовых оттяжках с двумя траверсами обе стойки и траверсы выкладывают на выровненной площадке у места установки. Затем стойки соединяют с траверсами и крепят концы оттяжек. Собранная таким образом опора обладает достаточной жесткостью для подъема ее целиком без применения временных связей стойками. Железобетонные опоры со стальными траверсами устанавливают на весу при помощи стреловых кранов. Подъем опор с более тяжелыми железобетонными траверсами производят трактором с падающей стрелой. В отличие от стальных опор концы подъемного троса при высоте железобетонной опоры 15 м и более закрепляют на стойке в двух местах — под верхней и нижней траверсами, чтобы уменьшить в ней монтажные усилия. В начале подъема низ опоры упирается в стенку котлована, благодаря чему не требуется нижний тормозной трос. Тормозные расчалки, необходимые в конце подъема при выходе стрелы из работы, крепят к стойке под средней траверсой.
После окончания подготовительных работ приступают к монтажу железобетонных конструкций. Застропованные конструкции при помощи монтажного крана поднимают, подают к месту монтажа и устанавливают в проектное положение. Неустойчивые конструкции, имеющие малую площадь опоры после установки на место, временно закрепляют специальными приспособлениями, не освобождая от стропов. Далее их центрируют по рискам и выверяют в проектное положение. После окончания временного крепления и выверки разрешается освобождать конструкцию от стропов.
Конструкции, имеющие большую площадь опоры, такие, как плиты перекрытий, фундаментные и стеновые блоки, не требуют временных креплений и освобождаются от стропов сразу после укладки в проектное положение.

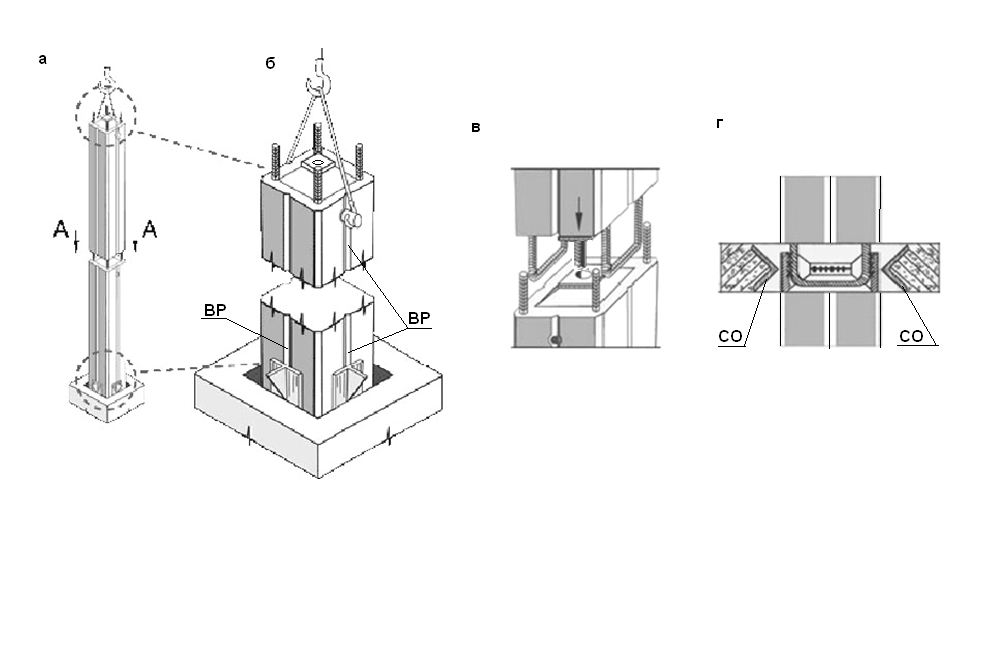

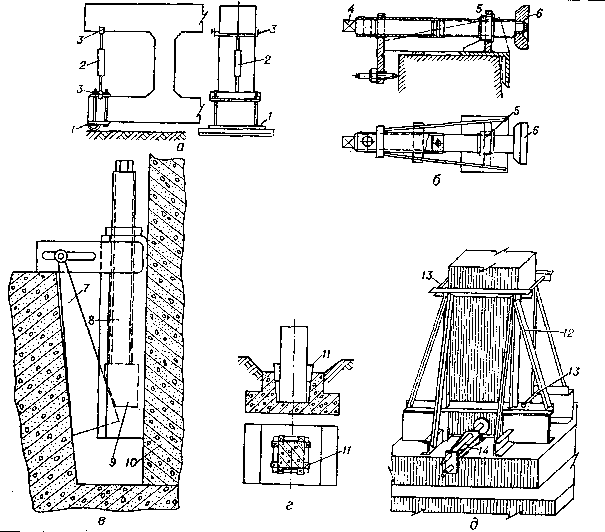

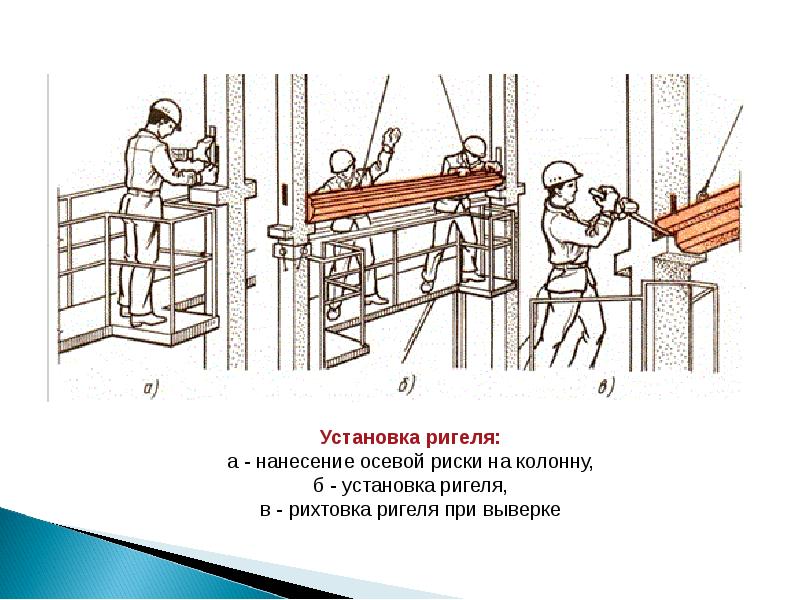

Колонны, поднятые и переведенные в вертикальное положение, устанавливают в стаканы фундаментов по рискам с последующей выверкой отвесом и временным закреплением клиньями из твердых сортов дерева. Далее их освобождают от стропов и заделывают в стаканах фундаментов бетоном заданной марки. При монтаже многоэтажных зданий колонны наращиваются путем установки их в кондукторы, ранее укрепленные на оголовках установленных нижних колонн. После выверки колонн и закрепления стыков монтажными болтами их освобождают от стропов, производят сварку закладных деталей между собой с последующим замоноличиванием стыка.
Балки и ригели подают на место монтажа в горизонтальном положении застропованными за монтажные петли траверсой. Балки укладывают на консоли колонн, а ригели — на выступающие металлические закладные детали, которые сразу подлежат сварке между собой; стыки замоноличивают бетоном.
Подачу наружных и внутренних стеновых панелей производят с помощью траверс, закрепленных за монтажные петли. Панели устанавливают на основание с ровным слоем уложенного на него раствора. Регулировку панелей производят по вертикали с помощью фиксаторов или винтовых стяжек, временно закрепляя их подкосами или распорками. Между собой плиты крепятся с помощью сварки закладных деталей; после этого стыки замоноличивают бетоном.
После установки наружных и внутренних стеновых панелей подают и укладывают с помощью четырехветвевого стропа плиты перекрытий. После выверки плит перекрытий по месту производят сварку закладных деталей между собой и с панелями стен. Далее производят заделку вертикальных и горизонтальных швов.
Похожие статьи:
Стекольные работы
Навигация:
Главная → Все категории → Cтроительные работы
Статьи по теме:
Главная → Справочник → Статьи → Блог → Форум
Как построить бетонную колонну
Железобетонная колонна является важным типом бетонного элемента в бетонном здании, особенно в высотном здании. Настоятельно рекомендуется, чтобы в строительном проекте приоритет отдавался проектированию бетонных колонн перед проектированием других бетонных элементов.
Возможно, вы заметили, что были некоторые бетонные здания, которые рухнули во время их строительства, и это могло произойти из-за неудачного проектирования или отсутствия надлежащего надзора. Существует множество возможных причин, по которым железобетонные конструкции разрушаются при их возведении. Поэтому очень важно проверять каждую деталь колонны перед ее заливкой бетоном. Особое внимание следует уделить началу строительства железобетонной колонны.
Рекомендуется нанимать квалифицированный строительный персонал, такой как инженер-строитель, технический инженер, руководитель строительства, инженер-проектировщик и инженер-строитель, поскольку они являются первыми экспертами, которые проверяют надежность проекта здания и, в конечном итоге, его готовность к эксплуатации. заявка на месте, чтобы обеспечить целостность готового (готового изделия) бетонного элемента.
Квалифицированные рабочие бригады также необходимы для выполнения ряда важных задач на площадке, особенно для бетонных колонн. Бригадир, рабочий и монтажники стали должны иметь достаточный опыт, прежде чем они могут быть уполномочены и выбраны для выполнения работы по возведению вертикальной арматуры, поскольку для интерпретации каждой детали структурного плана требуется высококвалифицированная команда.
Итак, чтобы получить качественную железобетонную колонну, необходимо выполнить 17 шагов по строительству бетонной колонны.
1. Проверьте план конструкции и установите арматурные стержни. Убедитесь, что надлежащий диаметр стержня, марки стали и интервалы наклонены в соответствии с планом.
2. Проверьте, какие другие профессии, такие как электрические, санитарные, сантехнические и механические профессии, должны быть включены в столбец. Если применимо, установите их до установки опалубки. Убедитесь, что отверстия других проемов полностью защищены и закрыты от мокрого бетона во время фактической заливки.
3. Проверьте план и установите опалубку, должным образом закрепленную и затянутую с помощью разрешенных аксессуаров и подмостей. При необходимости профессионал, такой как инженер по опалубке, должен подтвердить, что установленная опалубка достаточно надежна, чтобы выдерживать нагрузку, создаваемую влажным бетоном, и давление бетононасоса (если насос будет использоваться).
4. Убедитесь, что отвес находится на месте с двух соседних сторон. Как инженер по качеству или консультант, вы должны проверить с помощью стальной ленты, параллельна ли отвесная линия колонне, поскольку она показывает вертикальность.
5. Проверьте координаты. Поручите съемочной группе проверить размещение установленных опалубок колонн относительно линий сетки, чтобы избежать отклонений. Перепроверьте, если необходимо.
6. Убедитесь, что установленная опалубка чистая и на ней нет цементного молока. Перепроверьте, все ли дюбели, электрические, санитарные и сантехнические приспособления были установлены вместе с опалубкой, чтобы избежать сколов и исправлений в дальнейшем.
7. Подготовить или замесить бетон. Бетон может быть товарным бетоном или смесью на месте.Перепроверьте расчетную прочность, необходимую и требуемую для конструкции. Если бетон будет смесью на месте, убедитесь, что смесь цемента и заполнителя имеет высокое качество, чтобы получить расчетную прочность.
8. Соберите образцы для проверки на зрелость. Обычно для 7-дневного и 28-дневного испытания на сжатие берут восемь кубических или цилиндрических образцов, включая запасные части. Проверьте, соответствует ли спад и температура расчетным значениям. Бетон не должен «освежаться» водой или нуждаться в какой-либо повторной обработке.Одобренные добавки могут быть добавлены в соответствии со спецификациями.
9. Перед заливкой свежего бетона внутренние поверхности опалубки должны быть тщательно смочены и очищены от цементного молока и вредных веществ.
10. Для непосредственного литья заливайте бетон непрерывно. Инспектор по качеству должен следить за тем, чтобы бетон заливался как можно ровнее и чтобы не было значительных перепадов высот, которые способствуют расслоению заполнителя. При необходимости рекомендуется использовать стальные или фанерные переносные желоба.Инспектор по качеству должен удостовериться, что не используется бетон, который уже затвердел или не соответствует требуемым пределам контроля качества.
11. Бетононасосы перед началом работы необходимо смазать раствором. Количество раствора должно быть от 1 до 2 кубометров.
12. Бетонная смесь должна быть выгружена в течение 1 и 1/2 часов после добавления воды в сухую смесь или после замеса бетона на бетонном заводе.
13. Если погодные условия не позволяют проводить текущие бетонные работы, необходимо выполнить надлежащий строительный шов в соответствии со спецификациями и в месте, где напряжение минимально.Проверьте структурный план и спецификации для справки.
14. По возможности избегайте холодных стыков, укладывая бетон слой за слоем, пока бетон остается в пластичной форме.
15. Уберите временную распорку (если используется) в опалубку, когда укладка бетона уже достигла высоты распорки.
16. Бетон следует уплотнить механическим вибратором. Использование вибраторов должно быть ограничено временем, необходимым для уплотнения.Избегайте использования вибрирующей арматуры и стальной арматуры без всякой причины, если они могут вызывать сегрегацию заполнителя. Обеспечьте наличие запасного вибратора на случай, если один из них сломается, чтобы заливка бетона могла продолжаться.
17. Строго говоря, бетон должен быть залит через 1 и 1/2 часа после выхода из бетонного завода (для товарного бетона) и имеет допуск до 2 часов. Для смеси на месте уложите бетон как можно скорее.
После того, как бетон осядет и наберет допустимую прочность в указанный день, можно начинать безопасный демонтаж или демонтаж опалубки.Если после снятия опалубки будут обнаружены какие-либо дефекты или заметные выпуклости или соты, их следует устранить с помощью скалывания, шлифовки или любых разрешенных инструментов. Для выдерживания железобетонной колонны следует использовать ткань из мешковины или любые одобренные аналогичные материалы. Это делается для того, чтобы колонна достигла расчетной прочности в нужное время.
Осматриваете ли вы арматуру колонн перед заливкой бетона? Что вы можете предложить, чтобы избежать выхода из бетонной колонны отвеса после заливки?Об авторе
Ноэль
Привет! Добро пожаловать на мой блог. Меня зовут Ноэль Мадес, я автор сайта qualityengineersguide.com. По профессии я инженер-строитель, но я специализировался и прошел путь в области инженерии качества. Я проработал инженером по качеству в известных компаниях Объединенных Арабских Эмиратов почти одиннадцать лет.

Монтаж сборных железобетонных конструкций. Монтаж железобетонных колонн. Испытания характеристик ФЛК по СНиП
1.Общая инструкция по монтажу
3.Монтаж колонн и рам
4.Монтаж ригелей, балок, ферм, плит перекрытий и покрытий
5.Монтаж стеновых панелей
6.Монтаж вентиляционных блоков, объемных блоков лифтовых шахт и санитарных кабин
7.Сооружение зданий подъемными этажами
8.Сварка и антикоррозионное покрытие закладных и соединительных изделий
9.Заделка стыков и швов
10.Водо-, воздухо- и теплоизоляция стыков наружных стен быстровозводимых зданий
1. Общие указания по монтажу
Предварительное хранение конструкций на приусадебных складах допускается только при наличии соответствующего обоснования. Склад на площадке должен располагаться в зоне действия сборочного крана.
Монтаж конструкций каждого вышележащего этажа (яруса) многоэтажного дома должен производиться после проектной фиксации всех элементов крепления и выхода бетона (раствора) на монолитные стыки несущих конструкций установленной прочности в ППР.
В случаях, когда прочность и устойчивость конструкций в процессе сборки обеспечиваются сваркой монтажных стыков, допускается с соответствующим указанием в проекте монтировать конструкции нескольких этажей (ярусов) зданий без заделки стыков . При этом в проекте должны быть предусмотрены необходимые указания о порядке сборки конструкций, сварных швов и закладных швов.
В случаях, когда неразъемные соединения не обеспечивают устойчивости конструкций при их монтаже, необходимо использовать временные монтажные соединения.Конструкция и количество стяжек, а также порядок их установки и снятия должны быть указаны в ППР.
Марки растворов, применяемых при монтаже конструкций для устройства кровати, должны быть указаны в проекте. Текучесть раствора должна быть 5-7 см на глубину погружения стандартного конуса, кроме случаев, специально оговоренных в проекте.
Не допускается применение раствора, процесс схватывания которого уже начался, а также восстановление его пластичности путем добавления воды.
Предельные отклонения от совмещения вех при установке сборных элементов, а также отклонения выполненных монтажных конструкций от проектного положения не должны превышать значений, приведенных в табл. 12. СНиП 3.03.01-87 «Несущие и ограждающие конструкции».
В процессе монтажа должен осуществляться измерительный контроль, должна быть составлена геодезическая исполнительная схема. Результаты контроля должны регистрироваться в специальных журналах.
2. Монтаж фундаментных блоков и стен подземной части зданий
Монтаж фундаментных блоков стеклопакетов и их элементов в плане следует производить относительно осей совмещения в двух взаимно перпендикулярных направлениях, совмещающих осевое риски фундаментов с закрепленными на основании вехами или контролем правильности установки геодезическими приборами.
Установку блоков ленточного фундамента и стен подвала следует производить, начиная с установки маячных блоков в углах здания и на пересечении осей. Маячные блоки устанавливают, совмещая их осевые риски с рисками центровочных осей, в двух взаимно перпендикулярных направлениях. Монтаж рядовых блоков следует начинать после выверки положения маячных блоков в плане и по высоте.
Фундаментные блоки следует устанавливать на выровненный до проектного уровня слой песка.Максимальное отклонение слоя выравнивающего песка от проектного уровня не должно превышать минус 15 мм.
Установка фундаментных блоков на поверхности, покрытые водой или снегом, не допускается.
Фундаментные чаши и опорные поверхности должны быть защищены от загрязнения.
Монтаж блоков стен подвала производить с соблюдением перевязки. Рядовые блоки следует устанавливать, ориентируя низ по срезу блоков нижнего ряда, а верх по центральной оси.Наружные стеновые блоки, устанавливаемые ниже уровня земли, должны быть выровнены по внутренней стороне стены, а над ней — по внешней. Вертикальные и горизонтальные швы между блоками должны быть заполнены раствором и зашиты с обеих сторон.
studfiles.net
Коллекция 07 Монтаж сборных железобетонных и железобетонных конструкций
Техническая часть. 4
Раздел 01. Производственные здания и сооружения. 7
01.01. Фундаменты и фундаментные балки.7
Таблица 7-1. Кладка блоков и плит ленточных фундаментов, фундаменты под колонны, фундаментные балки. 7
Таблица 7-2. Устройство слоя раствора под подошвы фундаментов. девять
01.02. Подземные сооружения. десять
Таблица 7-3. Укладка балок, плит перекрытий, стеновых панелей. десять
Таблица 7-4. Укладка бетона на перекрытия.. 12
01.03. Колонны и капители. 13
Таблица 7-5. Установка прямоугольных колонн в фундаментные стаканы зданий и сооружений.13
Таблица 7-6. Установка двухветвевых сплошных колонн в стаканы фундамента. 15
Таблица 7-7. Установка двухветвевых составных колонн в стаканы фундамента. 17
Таблица 7-8. Установка колонн на придаточные колонны, установка капителей. 19
01.04. Балки, фермы и перемычки. 24
Таблица 7-9. Укладка балок в одноэтажных зданиях и сооружениях. 24
Таблица 7-10. Кладка ригелей, балок, стропильных конструкций в многоэтажных домах.27
Таблица 7-11. Укладка перемычек. 35
Таблица 7-12. Монтаж стропильных и стропильных балок и ферм в одноэтажных домах.. 36
01.05. Полы и плиты перекрытий. 43
Таблица 7-13. Укладка плит перекрытий, панелей-оболочек и плит р-типа. 43
Таблица 7-14. Укладка плит перекрытий и установка опорных гильз для вентиляционных устройств. 49
Таблица 7-15. Укладка плит перекрытий и покрытий в многоэтажных домах.51
01.06. Стены и перегородки. 68
Таблица 7-16. Монтаж наружных стеновых панелей одноэтажных домов. 68
Таблица 7-17. Монтаж наружных стеновых панелей в многоэтажных домах. 72
Таблица 7-18. Монтаж панелей перегородок для одноэтажных домов. 77
Таблица 7-19. Заполнение вертикальных швов стеновых панелей и герметизация швов мастикой. 79
01.07. Установка стальных креплений. 79
Таблица 7-20.Установка стальных креплений. 79
01.08. Лестницы и площадки. 80
Таблица 7-21. Монтаж лестничных маршей и площадок. 80
01.09. Контейнеры бывают сборными и монолитными. 82
Таблица 7-22. Монтаж сборно-монолитных бункеров из ячеек. 82
01.10. Силосы для хранения сыпучих материалов. 83
Таблица 7-23. Установка кольцевых балок и накладок при монтаже силосных банок. 83
01.11. Заборы, ворота и калитки. 84
Таблица 7-24. Монтаж железобетонных и металлических заборов. 84
Таблица 7-25. Устройство ворот и калиток. 87
01.12. Дополнительные работы в районах с сейсмичностью 7 — 9 баллов. 89
Таблица 7-26. Армирование сборных железобетонных конструкций. 89
Таблица 7-27. Монолитирование ригелей. 89
Таблица 7-28. Укладка резиновых прокладок. 90
Таблица 7-29. Устройство антисейсмических швов.90
Раздел 02. Водопроводно-канализационные сооружения. 90
02.01. Строительство резервуарных сооружений. 90
Таблица 7-30. Монтаж стеновых панелей, перегородок. 90
Таблица 7-31. Установка подставок, лотков. 95
02.02. Конструкции секционных вентиляторных градирен. 97
Таблица 7-32. Монтаж колонн, балок, ферм, плит крыши и стеновых панелей. 97
Раздел 03. Сооружения предприятий по хранению и переработке зерна.99
Таблица 7-33. Монтаж стен силосов и бункеров мельниц, установка колонн подсилосного пола и наклонного днища. 99
Раздел 04. Основные здания тепловых электростанций. 103
04.01. Конденсационные и зольные напольные конструкции. 103
Таблица 7-34. Монтаж конденсатных и зольных конструкций пола. 103
04.02. Колонны.. 106
Таблица 7-35. Сборка и установка колонны. 106
04.03. Ригели, балки, распорки. 108
Таблица 7-36. Монтаж ригелей, балок и раскосов. 108
04.04. Плиты перекрытий и покрытия. 110
Таблица 7-37. Укладка плит.. 110
04.05. Стеновые панели. 110
Таблица 7-38. Монтаж стеновых панелей. 110
04.06. Лестницы, силосы и распределительные устройства. 111
Таблица 7-39. Сборка и установка лестниц. 111
Таблица 7-40. Установка бункеров.111
Таблица 7-41. Монтаж конструкций распределительных устройств. 112
Раздел 05. Жилые и общественные здания и административные здания промышленных предприятий. 113
05.01. Стеновые блоки подвала. 113
Таблица 7-42. Монтаж стеновых блоков подвала. 113
05.02. Колонны.. 114
Таблица 7-43. Установка колонн. 114
05.03. Балки, ригели, перемычки. 115
Таблица 7-44. Укладка балок, прогонов, перемычек.115
05. 04. Панели полов и покрытия в районах с сейсмичностью до 6 баллов. 117
Таблица 7-45. Монтаж напольных панелей и покрытий. 117
05.05. Панели перекрытий для строительства в районах с сейсмичностью 7 – 9 баллов. 120
Таблица 7-46. Монтаж напольных панелей и покрытий. 120
05.06. Лестницы и марши. 121
Таблица 7-47. Установка площадок, маршей. 121
05.07. Стеновые блоки.123
Таблица 7-48. Установка блоков. 123
05.08. Наружные стеновые панели для строительства в районах с сейсмичностью до 6 баллов. 125
Таблица 7-49. Монтаж панелей. 125
05.09. Внутренние стенки и диафрагмы жесткости. 128
Таблица 7-50. Монтаж внутренних стеновых панелей и диафрагм жесткости. 128
05.10. Наружные и внутренние стеновые панели для строительства в районах с сейсмичностью 7 — 9 баллов.130
Таблица 7-51. Монтаж стеновых панелей. 130
05.11. Крупнопанельные перегородки. 133
Таблица 7-52. Монтаж крупнопанельных перегородок. 133
05.12. Плиты лоджий, балконов, козырьков, парапетов, стен, заборов и малых конструкций. 134
Таблица 7-53. Монтаж плит лоджий, балконов, навесов, перегородок, карнизов, заборов и малых конструкций. 135
05.13. Объемные блоки. 137
Таблица 7-54.Монтаж объемных блоков. 137
0 5.14. Сантехнические кабины, сантехнические поддоны, лифтовые шахты, вентиляционные блоки, подключение и проверка трубопроводов и электропроводки в сантехнических кабинах. 138
Таблица 7-55. Монтаж санитарных кабин и поддонов, лифтовых шахт, вентиляционных блоков, подключение и испытание трубопроводов санитарных кабин. 138
05.15. Деформационные вертикальные швы .. 140
Таблица 7-56. Монтаж вертикальных компенсаторов в зданиях.140
05.16. Герметизация стыков наружных стеновых панелей и стыковка стеновых панелей и панелей пола. 140
Таблица 7-57. Герметизация стыков наружных стеновых панелей и расшивка швов. 140
05.18. Лестницы из отдельных ступеней. 142
Таблица 7-59. Устройство лестницы на готовом основании из отдельных ступеней. 142
05.19. Металлические заборы. 142
Таблица 7-60. Установка металлических заборов. 142
Раздел 06. Инженерные сети.143
06.01. Строительство инженерных тепловых сетей. 143
Таблица 7-61. Устройство непроходных каналов. 143
Таблица 7-62. Камеры и стационарные панельные опоры .. 144
Таблица 7-63. Организация попутного одностороннего дренирования непроходимых каналов. 146
Раздел 07. Асбестоцементные конструкции. 146
Таблица 7-64. Устройство стены. 146
Таблица 7-65. Монтаж покрытий из асбестоцементных плит в промышленных производственных зданиях.147
Таблица 7-66. Устройство перегородок. 148
Таблица 7-67. Монтаж перегородок высотой 3 м из асбестоцементных экструзионных панелей в промышленных зданиях. 148
Таблица 7-68. Обрамление дверных проемов в перегородках из асбестоцементных прессованных панелей с металлическими швеллерами. 149
Таблица 7-69. Герметизация пространства над дверными проемами в перегородках из асбестоцементных экструзионных панелей. 149
Таблица 7-70. Изготовление спринклерных блоков градирен из асбестоцементных листов.149
Таблица 7-72. Установка пластиковых распылителей для систем орошения градирен. 150
Секция 08. Конструкции с использованием цементно-стружечных плит. 150
08.01. Перегородки на деревянном каркасе. 150
Таблица 7-73. Установка перегородок в жилых домах. 150
Таблица 7-74. Монтаж перегородок с алюминиевыми полосами в промышленных зданиях. 152
Таблица 7-75. Монтаж перегородок без алюминиевых полос в промышленных зданиях.155
08.02. Перегородки на металлическом каркасе. 157
Таблица 7-76. Установка перегородок в жилых домах. 157
znaytovar.ru
ППР.

1. Общая часть
1.1 Настоящий проект на производство работ разработан для монтажа сборных железобетонных конструкций системы «куб 2,5» на объекте: «Жилая застройка в Юго- Западный микрорайон, корпуса № 13, 14, 15.Адрес: Московская область, Подольск. 1.2 Согласно СНиП 12-04-2002 «Охрана труда в строительстве. Часть 2. Строительное производство» п.3.3, перед началом работ генеральный подрядчик должен выполнить подготовительные работы по организации строительной площадки, необходимые для обеспечения безопасности строительство, в том числе: — ограждение строительной площадки; — расчистка территории; подъезды к местам мойки колес, стенды с противопожарным инвентарем, информационные щиты с обозначением подъездов, подъездов, расположение источников воды, средств пожаротушения.хранение материалов и конструкций. Выполнение подготовительных работ должно быть принято по акту о проведении мероприятий по охране труда, составленному в соответствии со СНиП 12-03-2001 «Охрана труда в строительстве. Часть 1. Общие требования». 1.3 Основные нормы и указания, используемые при разработке — СНиП 12-03-2001 «Охрана труда в строительстве», часть 1; — СНиП 12-04-2002 «Охрана труда в строительстве», ч.2.; — ППБ-01-03 «Правила пожарной безопасности в Российской Федерации»; — Постановление Правительства Российской Федерации от 16 февраля 2008 г. N 87 «О составе разделов проектной документации и требованиях к их содержанию»; — СНиП 5.02.02-86 «Нормы потребности в строительных инструментах»; — Методические рекомендации о порядке разработки проектов производства работ грузоподъемными машинами и технологических карт погрузочно-разгрузочных работ. РД-11-06-2007. — СНиП 3.01.03-84 «Геодезические работы в строительстве»;
СНиП 3.03.01-87 «Несущие и ограждающие конструкции».
2. Технологическая последовательность работ
2.1 Общие сведения
Каркас системы КУБ-2 5 предназначен для использования в жилых и общественных зданиях, а также во вспомогательных зданиях промышленных предприятий до 15 этажей включительно . Каркас собирается из изделий заводского изготовления с последующей монолитной обработкой узлов. Каркас системы КУБ-2,5 выполнен по рамной или рамно-связной схеме, передача горизонтальных усилий на колонны и ребра жесткости обеспечивается замоноличиванием панелей перекрытий с преобразованием их в жесткий диск в горизонтальной плоскости. Несущая способность перекрытий позволяет использовать каркас в зданиях с интенсивностью нагрузки на пол не более 1300 кг/м. Разработанные каркасные конструкции предусматривают высоту этажа в зданиях 2.8 м, 3,0 м и 3,3 м при сетке основной колонны 6,0х6,0 м. Для зданий высотой более 15 этажей требуется индивидуальная разработка колонн. В системе КУБ-2,5 железобетонные сжато-растянутые связи приняты по восходящей схеме, что обеспечило пространственную жесткость и устойчивость рамно-связного варианта системы. Несущая способность анкерного элемента определяется по его работе на продольное растягивающее усилие. Сечение элемента связи принимается 200х250 мм, армирование 4-мя несущими арматурными стержнями, оба конца которых приварены к закладным петлям, расположенным на обоих концах элемента.
2.2 Установка колонн и связей
2.2.1 Подготовительные работы Перед началом установки колонн на фундамент необходимо выполнить следующие работы: — сделать монолитные фундаменты стекловидного типа, проверить точность стаканов их привязка к осям здания. Принять готовые конструкции по акту; — подготовить цокольный этаж; — убедиться, что бетон фундамента набрал 70% проектной прочности. Перед началом монтажа последующих колонн необходимо выполнить следующие работы: — Установить потолочное ограждение.Проемы в перекрытиях закрыть деревянными щитами; — проверить правильность установки нижележащих колонн и принять их по акту; — подготовить необходимое монтажное оборудование; — бетон монолитных конструкций (швов) подстилающих колонн и перекрытий должен набирать 70 % проектной прочности. 2.2.2 Последовательность работ 2.2.2.1 Работы по установке колонн на фундамент ведут в следующей последовательности: — стакан ополаскивают водой под напором и делают подливку из цементного раствора М-200, верх которой необходимо соответствуют проектной отметке низа колонны; — на площадке хранения вставить цапфу в сквозное отверстие колонны на уровне верхнего яруса и зафиксировать шпильками. Привяжите веревку к цапфе и шпильке (для расстегивания после установки столбиков). Прикрепите веревку к столбу. Установите на стойку обойму (для крепления телескопических стоек) ниже отметки низа перекрытия ребрами вниз; — по сигналу стропальщика подвести колонну к месту установки, при этом монтажники должны находиться вне опасной зоны, образовавшейся от падения колонны; — после подведения колонны к фундаментному стакану монтажники подходят к нему, успокаивают от колебаний и опускают в стакан.Если высота колонны от края стакана не превышает 12 см, то достаточной можно считать фиксацию ее клиньями от потери устойчивости; если этот размер превышает 12 см, то необходимо установить специальные распорки, которые удаляются после монтажа и замоноличивания первого этажа. При установке колонны необходимо обеспечить расположение продольных рисков по отношению к соседним ограждающим конструкциям согласно рисунку 2; — по продольным меткам на краях колонны выровняйте ее по вертикали и горизонтали, а затем зафиксируйте колонну 4 стальными клиньями; — пазухи в стакане бетонируются мелкозернистым бетоном В25 с последующим уплотнением; — монтажникам для установки башни башни Арис 1х1.
5х9,6 м (возможна замена на аналогичный по характеристикам) и установить на колонну телескопические стойки. Закрепите второй конец стоек в потолке с помощью анкерных болтов; — после установки колонны открепить ее, вытянув штифт из цапфы и вытянув цапфу из колонны с помощью веревки.

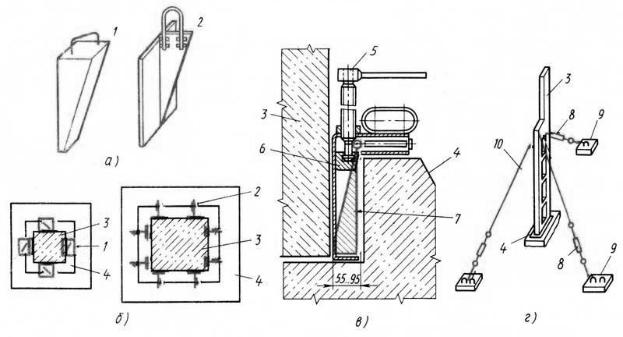

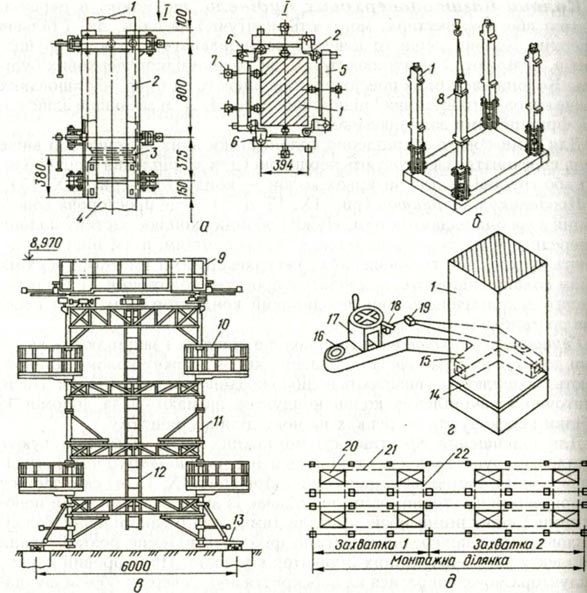

Рис. 1. Схема крепления колонны с помощью клиньев
Рис. 2. Расположение продольных отметок по отношению к соседним конструкциям
2.2.2.2 Работы по установке колонн друг на друга ведут в следующей последовательности: — на складской площадке в сквозное отверстие колонны на уровне верхнего яруса вставить цапфу и зафиксировать ее шпильками . Привяжите веревку к цапфе и шпильке (для расстегивания после установки столбиков). Прикрепите веревку к столбу. Установите на стойку обойму (для крепления телескопических стоек) ниже отметки низа перекрытия ребрами вниз; — по сигналу стропальщика подвести колонну к месту установки, при этом монтажники должны находиться вне опасной зоны, образовавшейся от падения колонны; — после того, как колонка доставлена к месту установки, монтажники должны подойти к ней и успокоить от колебаний. Выровняйте столбы друг над другом и опустите их, при этом шток нижнего конца верхнего столба должен войти в патрубок верхнего конца нижнего столба. Далее стоит приварить арматуру согласно проекту; — монтажникам установить башню башни Арис 1х1,5х9,6 м (возможна замена на аналогичную по характеристикам) и установить к колонне телескопические подкосы. Закрепите другой конец стоек к потолку с помощью анкерных болтов. Раскосы можно снимать только после установки вышележащих плит перекрытий; — после установки колонны открепить ее, вытянув штифт из цапфы и вытянув цапфу из колонны с помощью веревки.2.2.2.3 Сборку раскосов колонны производят в следующей последовательности: — на складе произвести предварительную попарную сборку элементов раскосов в треугольник с помощью монтажной распорки; — приварить опорные столы к колонне; — по сигналу стропальщика направить соединение к месту установки, при этом монтажники должны находиться вне опасной зоны, образовавшейся от падения соединения. Железобетонные связи устанавливаются «в елочку» по восходящей схеме; — после подачи соединения на место установки монтажники должны подойти к нему и успокоить от колебаний.
Установить соединение на столы и сварить; — Бетонирование несущих конструкций мелкозернистым бетоном В15 в пределах размера поперечного сечения элемента. Рис. 3. Внешний вид колонны и ее узлов 2 модификации: одномодульная с максимальными габаритами 2980х2980х160 и двухмодульная — 2980х5980х160.На торцах панелей предусмотрены шарнирные отводы, обеспечивающие монолитное соединение соседних панелей в каркасе здания, и монтажные столы, обеспечивающие в большинстве случаев монтаж потолка без опорных стоек. Одномодульные панели перекрытий делятся в зависимости от их расположения в каркасе на надколонные (панели, непосредственно опирающиеся на колонны) НП — межколонные (панели, расположенные между колонными) МП — и средние (расположенные между колонными) СП. 2.3.2 Подготовительные работы Перед установкой панелей перекрытия необходимо убедиться, что: — расстояние между колоннами соответствует расчетным значениям в пределах допусков; — геометрические размеры панелей (размеры диагоналей, «пропеллерная форма» и т.
д.), выпуски арматуры, закладные детали и т.п. соответствуют требованиям проектирования; — отсутствуют технологические валики бетона, мешающие монтажу и сварке. 2.3.3 Последовательность выполнения работ Вариант установки 2-модульных панелей предусматривает следующую последовательность: — установка 1-модульной панели НП над колонной; — установка 2-х модульной панели НМП; — установка 2-х модульной панели МСП;
Рис. 6. Вариант монтажа 2-модульных панелей
Вариант монтажа двутавровых панелей предусматривает следующую последовательность: — монтаж надколонной панели НП; — установка межколонной панели МП; — установка средней панели СП;
Рис.7. Вариант монтажа I-модульных панелей
2.3.3.1 Монтаж панелей осуществляется в следующей последовательности: — установить монтажный кондуктор на колонну; — по сигналу стропальщика доставить плиту НП к месту установки, при этом монтажники должны находиться вне опасной зоны, образовавшейся от падения плиты; — после доставки плиты к месту монтажа монтажники должны подойти к ней, успокоить от вибраций и опустить на кондуктор; — отрегулировать уровень панели с помощью специальных болтов на приспособлении; — установить под плиту телескопические стойки; — прикрепить панель НП к колонне, сварив оболочку плиты с рабочей арматурой колонны. После завершения сварочных работ разрешается снимать кондуктор; — в местах установки межколонных связей приварить к оболочке связей щита конструкции оголовка треугольника;
docs.cntd.ru
Способы монтажа железобетонных конструкций. Специальные виды работ в строительстве
При сборке сборных конструкций применяют различные захватные приспособления, которые должны быть достаточно прочными для обеспечения безопасности монтажа и быстрого строповка собранных изделий.Строповкой называют захват конструкции тросом (стропом) и ее подвеску с крана грузоподъемного механизма.
Петли для захвата изделия краном закладываются в процессе изготовления изделия. Для строповки длинномерных элементов применяют специальные захватные приспособления — траверсы или траверсы. На рис. 111 показана строповка различных элементов сборных железобетонных конструкций и траверсы.
Рис. 111. Строповка сборных железобетонных элементов: а — балки; б — траверсы для подъемных балок; в — строповка плиты перекрытия; д — захват колонны стальным тросом; д — строповка колонны; д — строповка лестничного марша
При строповке необходимо обратить внимание на правильный выбор точек захвата конструкций. Так вот, в колоннах такая точка должна быть выше центра тяжести. Места захвата ферм обозначают таким образом, чтобы в стержнях не возникали усилия, большие расчетных или противоположные им по знаку.
Монтаж зданий и сооружений в зависимости от конструктивных особенностей осуществляется наращиванием, наращиванием, сдвижением, поворотом.
Способ наращивания заключается в том, что сначала устанавливаются нижние сборные элементы (башмаки или фундаментные блоки), затем монтируются колонны.После их закрепления укладывают балки и прогоны и устанавливают остальные изделия: панели, плиты и перекрытия, арки, фермы и плиты кровли. Этим наиболее распространенным способом сборки снизу вверх возводят конструкции многоэтажных жилых, общественных и производственных зданий, многоэтажных производственных зданий, доменных сооружений, резервуаров, градирен и т. д. (рис. 112).
Рис. 112 Схема установки балки методом наращивания
Способ выращивания заключается в том, что сначала на земле собирается верхняя часть конструкции, которая крепится на высоте большей, чем предпоследний ярус. Второй ярус монтируется под первым и крепится к нему. Далее оба яруса поднимают на высоту третьего яруса сверху, который также собирают на земле и т. д. Таким способом из металлических круглых колец (царков) собирают кожухи доменных печей и резервуары.
Скользящий способ характеризуется тем, что вся конструкция или большая ее часть собирается на уровне опор конструкции, затем перемещается по временным проложенным путям и приводится в проектное положение.Этот способ широко распространен при возведении пролетных строений мостов, спаренных ферм и т. д. и только в тех случаях, когда невозможно перемещение монтажных кранов вдоль конструкции. На рис. 113 показаны отдельные этапы установки бака.
Рис. 113. Монтаж бака подращиванием с помощью четырех мачт: а, б, в, г — отдельные этапы монтажа
Для перемещения конструкций при сползании применяют лебедки с полиспастами и горизонтальными домкратами (рис. 114).
Рис.114. Схема надвижки трехразборных пролетных строений моста без устройства промежуточных опор
Тяжелые колонны, рамные конструкции, опоры линий электропередач, контактных сетей и другие конструкции со значительной массой поднимают путем поворота или скольжения.
При установке токарным способом опорная часть конструкции (колонна) шарнирно крепится к фундаменту; сначала колонна поворачивается краном в вертикальной плоскости вокруг своего башмака, затем немного приподнимается и ставится на фундамент.В пятке колонны у вас должна быть натяжная веревка.
Если грузоподъемность крана недостаточна, конструкция поднимается путем скольжения. Например, колонну укладывают так, чтобы ее опорная часть располагалась возле фундамента. При подъеме опорная часть скользит на уровне земли к фундаменту по предварительно уложенным рельсам. Независимо от используемого метода собираемые части конструкции на всех этапах монтажа должны быть устойчивыми и прочными.
Перед монтажом железобетонных элементов размеры и геометрическая форма изделий, правильность укладки арматуры и закладных деталей и надежность их крепления, размеры и расположение стержней, ниш и отверстий, качество и состояние проверяется внешняя отделка изделий.Вопрос о возможности установки изделий с отклонениями, превышающими допуски, в каждом отдельном случае решается ведущим техническим персоналом.
Значения допусков на изготовление некоторых железобетонных изделий приведены в табл. четырнадцать.
Таблица 14 — Допуски на изготовление железобетонных изделий
Отклонения фактических размеров крупногабаритных бетонных блоков от проектных должны быть такими, чтобы после монтажа не требовалось дополнительное оштукатуривание конструкции.Для этого допуски не должны превышать: по толщине блока ± 2 мм; по высоте ± 4 мм; по длине ± 4 мм; по разнице диагоналей поверхности каждого блока ± 4 мм; по положению закладных деталей и вентиляционных каналов ± 5 мм.
Если блоки наружных стен имеют рустованную (грубосколотую) фасадную поверхность, позволяющую несколько скрыть неточность в толщине блока, то допуск на его толщину может быть увеличен до ± 5 мм.
Отклонение краев блока от вертикали не должно быть более 2 мм на один метр высоты.
svaika.ru
Монтаж сборных железобетонных конструкций
Монтаж сборных железобетонных конструкций
Сборные железобетонные конструкции работают в соответствии с проектом только в том случае, если они оперты определенным образом на опоры и закреплены на них неподвижно. Часто повторяющейся ошибкой при строительстве индивидуального дома является неточность разметки, вследствие чего для перекрытия больших пролетов применяют сборные железобетонные балки.В этом случае длина опоры короче требуемой, нагрузка передается на меньшую площадь и есть риск того, что балка сломается или «обрушит» опору.
Часто в перекрытие встраивают балки другого типа, чем это предусмотрено проектом, это допускается, если их длина соответствует требуемой, а несущая способность выше. Хотя наружные балки выглядят одинаково, их несущая способность может различаться более чем наполовину в зависимости от количества и расположения арматуры.Установка случайного бруса с неопределенно низкой несущей способностью не по проекту вызовет его разрушение уже в процессе возведения пола дома. В таких случаях перекрытие может и не разрушиться, но прогиб будет больше ожидаемого. Из-за прогиба по границе контакта балки с элементами перекрытия в нижней части перекрытия появляются трещины и устранить их периодической побелкой невозможно — они возникают вновь и вновь из-за подвижек конструкции под влияние переменных нагрузок.
Грубейшей ошибкой является укладка балок в неправильном положении — на бок или вверх ногами. Несущая способность железобетонных балок, в отличие от деревянных, соответствует проектной только в определенном положении; если их перевернуть, они рухнут, так как они были спроектированы и усилены только для этого положения.
Все изменения исходного проекта требуют дополнительного расчета, так как возможны обрушения перекрытий, например, если соединить короткие балки простой сваркой концов арматуры и заполнить стык бетоном, перекрытие обрушится еще во время строительства.Такой вид наращивания конструкций не может быть надежно выполнен. Не рекомендуется работать с арматурой, у которой при сварке резко снижается несущая способность. Дополнительное бетонирование не обеспечивает надлежащего качества соединения, так как в месте сварки бетон теряет свою прочность под воздействием высокой температуры. Переделки сборных железобетонных балок на строительной площадке недопустимы; их нельзя удлинять, укорачивать или устанавливать вверх ногами или на боку.
Сборные железобетонные балки опираются на несущие стены или другие конструкции, их концы фиксируются поясом жесткости для предотвращения смещения. Железобетонный пояс жесткости представляет собой монолитную бетонную балку, проходящую по верху несущих стен и обеспечивающую горизонтальную жесткость здания. Железобетонные балки или панели перекрытий укладывают до изготовления пояса жесткости. Следует учитывать, что в районах с холодным климатом пояс жесткости может вызвать промерзание стен в зоне перекрытия.
Часто допускают такую ошибку — дойдя до верха стены, до поверхности, где начинается пояс жесткости, укладывают балки и элементы перекрытия, но уже не имеют возможности натянуть арматуру в нижней части пояс жесткости под уложенными балками (или через них). Эту ошибку можно предотвратить.
Самое простое решение – установить вдоль стены опорный прогон, поддерживающий пол до момента бетонирования ребра жесткости. Часто с помощью опорного прогона поднимают балки перекрытий и проводят под ними продольное армирование и бетонируют пояс жесткости.
Рис. 1. Неправильная укладка сборной железобетонной переборки; 1 — правильно уложенная железобетонная перемычка, 2 — перемычка, уложенная ровно, 3 — стена
Рис. 2. Укладка сборных железобетонных балок с использованием опорной балки; 1 — балка сборная железобетонная, 2 — стойка, 3 — прогон, 4 — опалубка, 5 — пояс железобетонной арматуры, 6 — стена в полкирпича
При возведении плит из сборных панелей опалубку перед бетонированием увлажняют.При этом во внутренние полости панелей попадает много воды. Если до бетонирования оттуда не вытечет вода, то зимой под воздействием мороза потолок растрескается, и его несущая способность снизится. Кроме того, весной через щели из пола выходит влага и разрушает побелку. Описанное явление имеет место и при использовании корытообразных элементов пола, в которых накапливается дождевая вода, которая зимой либо замерзает, либо постоянно увлажняет конструкцию.Решением может быть просверливание отверстий в самой нижней точке для стока скопившейся воды.
Рис. 3. Замерзание воды во внутренних полостях плиты перекрытия; 1 — гололедообразование, 2 — трещины, 3 — железобетонный пояс жесткости, 4 — стена в полкирпича, 5 — бетонная стяжка; 6 — напольное покрытие
Очень часто при заливке пола элементами не наносится необходимый слой раствора, что обеспечивает подвижность элементов, которые в готовом полу смещаются и на штукатурке появляются трещины.
Иногда используется неправильная технология укладки предварительно напряженных балок, заполненных элементами в виде полых вкладышей. Они не учитывают, а часто и не знают, что перекрытие может выдержать расчетную нагрузку только в том случае, если швы между балками и элементами перекрытия будут заполнены бетоном. Этот бетон учитывается при расчете несущей способности, но если его просто уложить и оставить без ухода, он «сгорит» и перекрытие не достигнет проектной мощности.
Садовое строительство — Монтаж сборных железобетонных конструкций
gardenweb. ru
Железобетонные конструкции в современном строительстве используются чаще других видов строительных материалов. В большинстве стран мира они получили признание и практическое применение благодаря обладанию рядом положительных характеристик. Наиболее существенными из них являются незначительность затрат на их производство и реализацию, способность принимать любую требуемую форму, надежность и долговечность эксплуатации.
Железобетонные конструкции нашли свое применение при строительстве объектов различного назначения. Это могут быть жилые дома, торговые центры, сооружения, возводимые с целью выполнения на них производственных процессов. Железобетонные изделия до сих пор используются в машиностроении и судостроении.
Железобетонные конструкции состоят из арматуры и бетонной смеси. В состав последнего входят такие строительные материалы, как песок, гравий, щебень и т. д.
Разновидности железобетонных конструкций
Железобетонные конструкции в зависимости от способа их дальнейшего использования существуют нескольких видов. Речь идет о монолитных, сборных и сборно-монолитных типах.
Конструкции железобетонные монолитные
Изготавливаются непосредственно на строительной площадке. Они необходимы при проведении самых больших нагрузок в процессе строительства, например, фундаментов и каркасных конструкций.Монтаж монолитных железобетонных конструкций осуществляется путем выполнения следующих операций: устройство временной опалубки для железобетона, установка арматуры, укладка бетонной смеси, ее трамбовка и применение мер по защите твердеющего бетона от различных воздействий. .
Сборные железобетонные конструкции
Изготавливаются на месте с использованием сборных деталей. Они эффективно используются при возведении различных типов зданий, так как такие устройства можно строить при любых погодных условиях.Они отличаются высокой технологичностью и транспортабельностью.
Сборно-монолитные железобетонные конструкции
Сочетает в себе одновременное применение сборных и монолитных железобетонных конструкций, функционирующих под нагрузкой путем соединения в единое целое. Делается это за счет надежной заделки обеих частей. Такой железобетон считается очень экономичным из-за возможности использования лучших качеств того или иного его вида. Эти изделия чаще всего используются в перекрытиях многоэтажек, мостов, путепроводов и т.д.Основным преимуществом сборно-монолитных железобетонных конструкций является меньшее количество используемой стали и высокий показатель пространственной жесткости.
Монтаж железобетонных конструкций
Начальным этапом монтажа железобетонных конструкций является предварительный расчет количества необходимых строительных материалов. Благодаря возможности применения новейших методов работы в процессе монтажа значительно сокращаются сроки строительства объектов.Монтаж изделий осуществляется непосредственно с транспортных средств. Это позволяет значительно удешевить выполнение погрузочно-разгрузочных работ и уменьшить площади, необходимые для этих операций.
Комплекс работ по монтажу железобетонных конструкций включает подготовительные и монтажные операции, а также операции с использованием транспортных средств. Действия, требующие использования транспорта и предварительных работ, состоят из доставки, приемки, разгрузки, раскладывания конструкций, размещения их на территории объекта.
Операции по монтажу этих изделий могут включать такие работы, как:
- Монтаж фундамента и стен части сооружения, находящейся под землей;
- монтаж конструктивных частей тех частей строений, которые должны быть размещены над землей. Речь идет о колоннах, балках, рамах, плитах и т. д.;
- Монтаж блоков, применяемых для изготовления вытяжек и естественной вентиляции строящихся объектов;
- монтаж оборудования.
Положительные стороны применения железобетонных конструкций
Среди основных достоинств описываемой продукции можно выделить следующие: структура конструкций различного назначения;

Слабые места применения железобетонных конструкций
Из-за тяжести описываемых изделий происходит увеличение транспортных расходов, возникающих при их перемещении.Стоимость установки конструкций также увеличивается по тем же причинам.
psfstroymaster.ru
Железобетонные монолитные конструкции: особенности устройства
В настоящее время устройство бетонных и железобетонных монолитных конструкций является неотъемлемой частью промышленного и гражданского строительства, и регламентируется СНиП 3.03.01-87 Госстроя СССР, пришедшим на смену всем предыдущим СНиПам.
Существует два варианта изготовления ЖБИ — заводской цех (сборное строительство) и непосредственно строительная площадка (монолитное строительство), причем второй вариант встречается значительно чаще, так как позволяет произвольно варьировать размеры ЖБИ. структура.Ниже мы остановимся на втором способе, который также используется в домашних условиях, а кроме того, покажем вам видео в этой статье как дополнение к обсуждаемой теме.
Методы производства
Примечание. Бетоном принято называть искусственный строительный материал, который изготавливают путем формования вяжущего (преимущественно цемента) и наполнителей типа песка, щебня и гравия, размешивая все это с водой. Чаще всего такую смесь заливают на арматурный каркас, чтобы бетонные и железобетонные конструкции.
Отличия сборных и монолитных конструкций
- В соответствии с ЕНиР сборно-монолитное строительство применяется для бетонных и железобетонных конструкций для возведения зданий и сооружений, где первый вариант подразумевает возведение определенных архитектурных форм с использованием блоки, железобетонные плиты перекрытий и панели, которые изготавливаются на заводе.
- Такие монтажные элементы изготавливаются на заводе по определенному стандарту, но разных размеров, чтобы их можно было использовать в проектах любого размера и технической сложности.
Преимущество такой сборки в том, что нет необходимости тратить время на изготовление материалов, что сокращает время строительства объекта.
- Если строение возводится монолитным способом, то это автоматически позволяет проектировать его с любой этажностью, а сама сборка здесь может иметь любую форму, так как армирование и заливка производятся непосредственно на строительстве сайт. Для устройства монолитных конструкций выполняются такие работы, как установка опалубки, работы по армированию (сборка армирующих каркасов), а также заливка и вибротрамбовка бетона.Все эти работы заранее проложены согласно ГЭС в плане проекта.
Монолитное строительство и армирование
В общей сложности конструкция железобетонных монолитных конструкций состоит из железобетонного основания, возводимого путем заливки раствора на арматурный каркас, и все это вместе представляет собой комплекс колонн и диафрагм, объединенных перекрытиями , которые сделаны таким же образом.
Благодаря экономии строительных материалов и энергоресурсов цена такого проекта ниже, чем у сборного, хотя его реализация занимает больше времени.Еще одним преимуществом в возведении конструкций такого типа можно назвать самонесущие стены, что в сумме снижает вес коробки в 2-3 раза по сравнению с той же кирпичной кладкой.
Все это позволяет создать свободную планировку, достигающую высокого архитектурного уровня, где инструкция по монтажу задается самим дизайнером, что обеспечивает очень высокую комфортность помещения.
Несмотря на все достоинства, можно отметить, что такой процесс очень трудоемок, где от 40% до 50% всех действий заключается в выполнении арматурных работ, причем около 70% из них приходится выполнять вручную.Поставить это на поток невозможно, потому что практически все проекты сугубо индивидуальные, где требуются уникальные для других структур решения.
Примечание. Для снижения трудозатрат на крупных зданиях часть работ переносится в арматурный цех, иногда такие цеха могут быть оборудованы в непосредственной близости от строительной площадки.
Опалубка
Помимо изготовления и установки армокаркасов и перед приготовлением и заливкой бетона, при возведении монолитных конструкций выполняют опалубку, отвечающую за создание формы монолитной конструкции.
По типу материала их можно разделить на:
- деревянные,
- металлические,
- дерево-металлические,
- пластмассовые,
- металлопластиковые и,
- даже пневматические (надувные).
Чаще всего используются инвентарные опалубки, которые быстро собираются и разбираются своими руками, и при этом собранная конструкция достаточно компактна и не мешает проведению работ по бетонированию (заливке).
По видам опалубки делятся на два класса, и один из них — стационарная сборка, когда собранная конструкция используется только один раз на одном конкретном объекте.Такой подход требует большого расхода строительных материалов (чаще всего это доски и брус), хотя без этого при индивидуальном проектировании обойтись достаточно сложно.
Защитная опалубка, состоящая из множества элементов, таких как щиты, опоры и зажимы, значительно дешевле.
А вот такая опалубка может быть:
- Перекидная — для конструкций с постоянным и переменным сечением типа труб, силосов;
- Подвижные или перекатывающиеся по горизонтали — для арок и оболочек двойной кривизны;
- Вертикальные раздвижные или раздвижные — для силосов, опор мостов и т. д.
Примечание. В монолитном строительстве резка железобетона алмазными кругами и алмазное сверление отверстий в бетоне осуществляется аналогично таким же процессам для железобетона, выполненным в заводских условиях.
Заключение
В заключение следует сказать, что приемку монолитных железобетонных конструкций необходимо производить строго в соответствии со СНиП 3.03.01-87. То есть сюда входит не только конструкционная прочность бетона, но и шероховатость поверхности, которая должна полностью соответствовать проектному замыслу.
ПРОЕКТ ПРОИЗВОДСТВА РАБОТ
на монтаж сборных железобетонных конструкций системы «куб 2,5»
1.

1. Общая часть
1.1 Данный проект работ разработан на монтаж сборных железобетонных конструкций системы «куб 2,5» на объекте: «Жилая застройка в мкр Юго-Западный. Строения N 13, 14, 15. Адрес: Московская область, г. Подольск,
2. Технологическая последовательность работ
2.1 Общие данные
Каркас системы КУБ-2 5 предназначен для использования в жилых и общественных зданиях, а также во вспомогательных зданиях промышленных предприятий до 15 этажей включительно.
Каркас собирается из изделий заводского изготовления с последующей монолитной обработкой узлов.
Каркас системы КУБ-2,5 выполнен по рамной или рамно-связной схеме, передача горизонтальных усилий на колонны и ребра жесткости обеспечивается замоноличиванием панелей перекрытий с преобразованием их в жесткий диск в горизонтальной плоскости .
Несущая способность перекрытий позволяет использовать каркас в зданиях с интенсивностью нагрузки на пол не более 1300 кг/м.
Разработанные каркасные конструкции предусматривают высоту этажей в зданиях 2,8 м, 3,0 м и 3,3 м при сетке основных колонн 6,0х6,0 м. Для зданий высотой более 15 этажей требуется индивидуальная разработка колонн.
В системе КУБ-2,5 железобетонные сжато-растянутые связи приняты по восходящей схеме, что обеспечило пространственную жесткость и устойчивость рамно-связного варианта системы.Несущая способность анкерного элемента определяется по его работе на продольное растягивающее усилие.
Сечение элемента связи принимается 200х250 мм, армирование 4-мя несущими арматурными стержнями, оба конца которых приварены к закладным петлям, расположенным на обоих концах элемента.
2.2 Монтаж колонн и связей
2.2.1 Подготовительные работы
Перед началом установки колонн на фундамент необходимо выполнить следующие работы:
Изготовить монолитные фундаменты стеклопакета, проверить точность привязки стаканов их к осям фундамента строительство. Принять готовые конструкции по акту;
Подготовка цокольного этажа;
Убедитесь, что бетон фундамента достиг 70% проектной прочности.
Перед началом монтажа последующих колонн необходимо выполнить следующие работы:
Установить ограждение пола. Проемы в перекрытиях закрыть деревянными щитами;
Проверить правильность установки нижележащих колонн и принять их по акту;
Подготовить необходимое монтажное оборудование;
Бетон монолитных конструкций (швов) подстилающих колонн и перекрытий должен набирать 70% расчетной прочности.
2.2.2 Последовательность работ
2.2.2.1 Работы по установке колонн на фундамент выполняются в следующей последовательности:
Промыть стакан водой под давлением и сделать подливку из цемента М-200 раствор, верх которого должен соответствовать проектному уровню низа колонны;
После подачи колонны в стакан фундамента монтажники подходят к ней, успокаивают от колебаний и опускают в стакан. Если высота колонны от края стакана не превышает 12 см, то достаточной можно считать фиксацию ее клиньями от потери устойчивости; если этот размер превышает 12 см, то необходимо установить специальные распорки, которые удаляются после монтажа и замоноличивания первого этажа.При установке колонны необходимо обеспечить расположение продольных рисков по отношению к соседним ограждающим конструкциям согласно рисунку 2;
Используя продольные метки на краях колонны, выровняйте ее по вертикали и горизонтали, а затем закрепите колонну с помощью 4 стальных клиньев;
Пазухи в стакане забетонировать мелкозернистым бетоном В25 с последующим уплотнением;
Монтажникам установить вышку Aris 1×1.5х9,6 м (можно заменить на аналогичные) и установить к колонне телескопические стойки. Закрепите второй конец стоек в потолке с помощью анкерных болтов;
Рис. 1. Схема крепления колонны клиньями
Рис. 2. Расположение продольных знаков по отношению к соседним конструкциям
2. 2.2.2 Работы по установке колонн друг на друга проводят в следующей последовательности:
На складской площадке вставить цапфу в сквозное отверстие колонны на уровне верхнего яруса и закрепить с булавками.Привяжите веревку к цапфе и шпильке (для расстегивания после установки столбиков). Прикрепите веревку к столбу. Установите на стойку обойму (для крепления телескопических стоек) ниже отметки низа перекрытия ребрами вниз;
По сигналу стропальщика направить колонну к месту установки, при этом монтажники должны находиться вне опасной зоны, образовавшейся от падения колонны;
После того, как колонка доставлена на место установки, монтажники должны подойти к ней и успокоить от колебаний.Выровняйте столбы друг над другом и опустите их, при этом шток нижнего конца верхнего столба должен войти в патрубок верхнего конца нижнего столба. Далее стоит приварить арматуру согласно проекту;
Монтажникам установить мачтовую башню Арис 1х1,5х9,6 м (возможна замена на аналогичные) и установить к колонне телескопические стойки. Закрепите другой конец стоек к потолку с помощью анкерных болтов. Раскосы можно снимать только после установки вышележащих плит перекрытий;
После установки стойки расстегните ее, вытащив штифт из цапфы и вытянув цапфу из стойки с помощью веревки.
2.2.2.3 Монтаж соединений колонн осуществляется в следующей последовательности:
На складе произвести предварительную попарную сборку элементов связи в треугольник с помощью монтажной распорки;
Приварить опорные столы к колонне;
По сигналу стропальщика направить соединение к месту установки, при этом монтажники должны находиться вне опасной зоны, образующейся от потери соединения. Железобетонные связи устанавливаются «в елочку» по восходящей схеме;
После подачи соединения на место установки монтажники должны подойти к нему и успокоить от колебаний.Установить соединение на столы и сварить;
Бетонирование опорных конструкций мелкозернистым бетоном В15 в пределах размеров сечения элемента.
Рис. 3. Внешний вид колонны и ее узлов
Рис. 4. Соединение колонн
Рис. 5. Точка крепления стяжки
2.3 Монтаж плит перекрытия
2.3.1 Общие сведения
Панели перекрытия изготавливаются в 2-х модификациях: одномодульные с максимальными размерами 2980х2980х160 и двухмодульные — 2980х5980х160.На торцах панелей предусмотрены шарнирные отводы, обеспечивающие монолитное соединение соседних панелей в каркасе здания, и монтажные столы, обеспечивающие в большинстве случаев монтаж потолка без опорных стоек.
Одномодульные панели перекрытия делятся в зависимости от их расположения в каркасе на надколонные (панели, непосредственно опирающиеся на колонны) НП — межстолбчатые (панели, расположенные между колонными) МП — и средние (расположенные между колонными) СП.
2.3.2 Подготовительные работы
Перед монтажом панелей пола необходимо убедиться, что:
Шаг колонн соответствует расчетным значениям в пределах допусков;
Геометрические размеры панелей (размеры диагоналей, «пропеллерная форма» и др. ), выпуски арматуры, закладные детали и др. соответствуют требованиям проектирования;
Отсутствуют технологические швы бетона, мешающие монтажу и сварке.
2.3.3 Последовательность работ
Вариант установки 2-модульных панелей предусматривает следующую последовательность:
Монтаж 1-модульной панели НП над колонной;
Установка 2-х модульной панели NMP;
Установка 2-х модульной панели МСП;
Рис.6. Вариант монтажа для 2-х модульных панелей
Вариант установки двутавровых панелей предусматривает следующую последовательность:
Монтаж надколонной панели НП;
Монтаж межколонной панели МП;
Монтаж средней панели СП;
Рис. 7. Вариант монтажа панелей I-module
2.3.3.1 Монтаж панелей осуществляется в следующей последовательности:
Установить монтажный кондуктор на колонну;
По сигналу стропальщика доставить плиту НП к месту установки, при этом монтажники должны находиться вне опасной зоны, образующейся от падения плиты;
После подачи плиты к месту укладки монтажники подходят к ней, успокаивают от вибраций и опускают на кондуктор;
Откорректировать уровень панели с помощью специальных болтов на приспособлении;
Установка телескопических стоек под плиту;
Прикрепите панель НП к колонне, приварив оболочку плиты с рабочей арматурой колонны. После завершения сварочных работ разрешается снимать кондуктор;
В местах установки межколонных связей приварить к обечайке связей щита конструкции оголовка треугольника;
Процесс оплаты завершается.
Полный текст документа будет доступен вам сразу после подтверждения платежа.
После подтверждения платежа страница будет автоматически обновлена , обычно это занимает не более нескольких минут.
Приносим извинения за доставленные неудобства.
Основное назначение железобетонных конструкций – служить несущим каркасом здания. От того, насколько правильно и качественно они будут поставлены, зависит долговечность и надежность конструкции.
Малейшие ошибки при сборке и установке этого строительного элемента чреваты самыми плачевными последствиями. Поэтому такую работу должны проводить профессиональные и опытные специалисты, вооруженные необходимым оборудованием.Виды и способы монтажа стальных и железобетонных конструкций различны, но конечная цель одна – придать конструкции максимальную устойчивость.
Классификация железобетонных конструкций
Монтаж железобетонных конструкций
Монтаж металлических и железобетонных конструкций зависит от назначения и их конструктивных особенностей. По критерию назначения сооружения делятся на:
- Фундаменты;
- Балки;
- Фермы;
- Столбцы;
- Тарелки.
Первые служат опорой всего здания, остальные — в качестве перекрытий и несущих конструкций, для поддержки элементов каркаса и передачи усилий от одной конструкции к другой.
По специфике изготовления конструкции делятся на:
- Монолитный;
- Сборные;
- Сборно-монолитный.
Монолитные конструкции самые прочные и надежные. Их применяют в тех случаях, когда предполагается большая нагрузка на несущий элемент.Сборные конструкции не такие прочные, слишком зависят от погодных условий и могут использоваться там, где не требуется особой надежности.
Зато их легко монтировать и легко транспортировать. Сборно-монолитные конструкции обладают достаточно высокой прочностью и по этому показателю не уступают монолитным. Поэтому их часто используют при строительстве мостов, в перекрытиях многоэтажных домов.
Виды работ при монтаже конструкций
Монтаж железобетонных конструкций в основном дело профессионалов
Монтаж металлических и железобетонных конструкций подразделяется на следующие виды работ:
- Монтаж фундамента;
- Монтаж стен в подвале здания;
- Монтаж конструктивных элементов каркаса здания;
- Монтаж вентиляционных элементов и блоков;
- Монтаж внутренних элементов здания.
Каждый из этих видов работ требует соблюдения специальной технологии и применения тех стальных и железобетонных конструкций, которые соответствуют поставленным задачам.
Начальная стадия строительства
Перед установкой необходимо провести подготовительные работы. Поскольку эти конструкции имеют значительный вес, необходимо продумать подъезд к строительной площадке автомобилей и спецтехники (например, кранов).
Далее проводятся геодезические работы, позволяющие привязать оси сооружения к местности.Он также определяет, какие структуры и в каком количестве следует использовать. Обследование местности и предварительные расчеты позволяют избежать перерасхода средств и потери времени на переделку неправильно смонтированных конструкций.
После транспортировки к месту сборки конструкции раскладываются в правильном порядке. Это очень важная и ответственная часть работы, ведь ферма, балка или плита не спичка, ее очень сложно вытащить из-под других конструкций.Основное правило раскладки: если конструкции укладываются друг на друга, то элементы, устанавливаемые в первую очередь, должны лежать сверху, нижний ряд или особо тяжелые конструкции укладываются на деревянные подложки, необходимо предусмотреть свободный доступ техники к каждой конструкции и возможность захвата детали стрелой крана, а также удобные стропила.
Установка фундаментов
Кладка и монтаж железобетонных конструкций в котловане осуществляется по заранее составленной схеме, на которой точно отмечено расположение и сборка всех составных частей. Блоки маяка изначально помещаются в котлован. Так называют железобетонные конструкции, которые располагаются по углам фундамента и в местах пересечения осей строения.
Монолитный ленточный фундамент
Затем укладывают подушкообразные блоки, между которыми оставляют технологические зазоры (например, для прохода кабелей или трубопроводов). Блоки ленточного фундамента должны располагаться на песчаной подушке.
Далее монтируются фундаментные стены и цокольные этажи.Панели перекрытий привариваются к закладным деталям в подушкообразных блоках, а стыки между панелями заполняются цементным раствором. Монтаж железобетонных фундаментных конструкций требует постоянного выравнивания нивелирующим уровнем положения стен как по вертикали, так и по горизонтали.
По завершению монтажа устанавливается монтажный горизонт – слой цемента по верхней части стен до выхода на проектный уровень и выравнивание верхней кромки. После этого возводится цоколь, а цоколь закрывается плитами, образующими его перекрытие и одновременно пол нижнего этажа.
устанавливаются в несколько ином порядке. Сначала на дно приямка укладывается плита, куда приваривается стеклоблок. Его укладывают на своеобразную «подушку», состоящую из цементного раствора. Блочные фундаменты устанавливаются краном, а их установка в правильном положении осуществляется на весу.
Установка колонны
Перед установкой на колонны по четырем граням сверху и снизу наносят метки с указанием осей.Колонны выкладываются перед местом установки таким образом, чтобы кран совершал минимум перемещений, а рабочим было удобно осматривать и закреплять конструкции. Колонна установлена в стакане, закрепленном на фундаменте.
- Колонна крепится к крюку крана таким образом, что при подъеме стоит вертикально;
- Кран ставит колонну в вертикальное положение. В зависимости от веса колонны применяют разные способы подъема — поворотный, скользящий поворотный.Для ограждения колонн используются фрикционные или штифтовые захваты;
- Спуск на фундамент и выравнивание.
Снимать колонну с крана нельзя, пока ее правильное положение не будет четко определено с помощью уровня и теодолита.
Колонна должна стоять строго вертикально без малейшего наклона. Временная фиксация колонны для ее регулировки осуществляется с помощью клиновых вкладышей.
Следующим шагом является закрепление колонны в стекле фундамента.Производится путем нагнетания бетонного раствора в стыки колонны (обычно пневмонагнетателем). После достижения 50 % расчетной прочности бетона клиновые вкладыши можно снимать. Дальнейшие работы, связанные с нагрузкой на колонну, а также укладку балок, проводят только после полного застывания смеси.
Установка балок и стропильных ферм
Железобетонные конструкции
Балки и стропильные фермы устанавливаются либо одновременно с плитами крыши, либо отдельно.Монтаж металлических и железобетонных конструкций основной части здания осуществляется в зависимости от требований проекта.
Перед установкой ферм регулируются и очищаются все опорные подушки и наносятся метки осей. После этого конструкции доставляются к месту установки, выполняются строповка и подъем. При установке на опору ферма или балка временно закрепляются распорками из металлических труб, которые крепятся перед подъемом.
После этого ферму регулируют и проверяют на устойчивость и правильность установки в соответствии с возможными рисками.Ферма или балка должны располагаться так, чтобы не нарушать геометрию здания и не смещаться относительно осей каркаса.
Только после полной проверки производится окончательная фиксация элемента. Закладные детали привариваются к опорной плите или оголовку колонны, а также к ранее установленным фермам. Шайбы анкерных болтов также следует приварить. Только после полной установки балок и ферм их можно отсоединять.
После возведения каркаса устанавливается горизонтальный пояс жесткости, представляющий собой монолитную железобетонную балку, проходящую по верхним концам несущих стен.Его задача – обеспечить горизонтальную жесткость конструкции.
Монтаж плит
Как и любой монтаж железобетонных конструкций, монтаж плит требует предварительной подготовки. На пролетных фермах должны быть установлены подмости или ограждения. Существует два основных способа крепления пластин — продольный и поперечный. В первом случае кран перемещается по пролету, во втором — поперек пролета. Плиты покрытия укладываются между колоннами для подачи на участок покрытия.
Строительство дома
Первая плита ставится на заранее отмеченное место на ферме, остальные — прямо рядом с ней. Если здание каркасное, плиты перекрытий укладывают после установки ригелей, прогонов и распорных плит, а если здание бескаркасное, то после возведения стен. При укладке плиты на поверхность из раствора делают «ложе». Излишки раствора выдавливаются самой пластиной. Первая пластина должна быть приварена к ферме в четыре узла, последующие – в три.Стыковые швы заделываются цементно-песчаным раствором.
Монтаж стеновых панелей
Стеновые панели устанавливаются после возведения каркаса здания и укладки полов. Перед подъемом панели группируются в кассеты. При таком способе хранения установка металлических и железобетонных конструкций, предназначенных для возведения стен, наиболее рациональна. Кассеты можно размещать между стеной и краном, за краном, а также перед ним.
Панели устанавливаются монтажниками только изнутри здания. Стеновые панели располагаются по всей высоте здания с участком между двумя колоннами. Поэтому в одной кассете должно быть такое количество панелей, чтобы покрыть всю площадь по всей ее высоте.
Панель принимается монтажниками на стыке этой конструкции с колонной. Для этого нужно заранее предоставить рабочим доступ к этим точкам. Если нет кроссовера, придется установить люльки, подмости или подъемник.
Установка первого ряда панелей имеет особое значение, поэтому их положение и соответствие нанесенным рискам проверяют особенно тщательно. Наружные панели выполняют не только опорную и защитную, но и эстетическую функции. Поэтому швы между панелями нужно заделывать не просто тщательно, а очень тщательно и не превышать установленных норм.
Внутренние стеновые панели устанавливаются до монтажа плит перекрытий.Панели крепятся к колоннам кляммерами, к плитам перекрытий — раскосами. Окончательное закрепление стеновых панелей осуществляется путем их сварки с элементами каркаса здания.
Основным материалом в строительстве является бетон. Конструкции и их элементы различного типа, назначения, формирующие несущую конструкцию и внешний вид сооружений, изготавливают из него в заводских условиях, на полигонах, непосредственно на строительных площадках. Нормативные документы устанавливают практические требования к процессу монтажа бетонных и железобетонных изделий.
Какие бывают железобетонные конструкции?
Изделия подразделяются на сборные, монолитные, сборно-монолитные. Первые представляют собой заводские образцы, которые объединяются в каркас или соединяются с ним при помощи сварки и последующего бетонирования. Вторые отливают на объекты, каркасы которых будут воспринимать повышенные нагрузки (фундаментные плиты, самонесущие рамы и т. п.).
Последние рационально сочетают в себе разнородные элементы первого и второго типа.Заводские конструкции оснащены обычными и (повышает устойчивость к изгибающим нагрузкам). Монолитные изделия содержат только обычный арматурный каркас.
СНиП 3.03.01-87, устанавливающий нормы на все этапы монтажа железобетонных конструкций, технологии и материалы. ГОСТ 10922-90, устанавливающий общие условия формирования изделий из арматуры и их сварки в железобетонных конструкциях. ГОСТ 14098-91, нормирующий виды конструктивного исполнения, геометрические параметры соединений при сварке закладных деталей и фитингов.Требования перечисленных документов включены в проект производства работ на строительных площадках (ППР).
Как осуществляется монтаж конструкций?
Монтаж сборных железобетонных и железобетонных конструкций включает:
- промежуточное хранение и перемещение изделий;
- монтаж сборных железобетонных изделий;
- арматура в монолитных конструкциях;
- заливка и уход за бетоном до его затвердевания;
- обработка бетона.
Складирование и перемещение
Размещение продукции на строительной площадке осуществляется с учетом последовательности сборки. Изделия укладываются (допустимое количество индивидуально для конкретного вида) на подкладки высотой около 3 см, расположенные строго друг под другом, или в групповые кассеты. Компоненты рамы размещаются в зоне установки (рабочий радиус вылета крана без изменения вылета стрелы) крана. Изменение вылета стрелы допускается только для перемещения плит перекрытий.Перемещение элементов конструкции осуществляется только грузоподъемным оборудованием.
Стропы крепятся к монтажной арматуре в соответствии с чертежами. Разрешается ручное перемещение грузов массой до 50 кг (перетаскивание — запрещено) на расстояние до 30 м. Перед сборкой допускается раскладывать однотипные узлы (колонны, балки и т.п.) на прокладках для осмотра состояния выпусков арматуры. Такие конструкционные выходы защищены от повреждений; недопустимо крепить к ним стропы.
Подъем и опускание грузов осуществляется со статическим зависанием над местом отрыва/установки на высоте 300 мм. При этом пространственное положение изделий должно соответствовать проектному положению при установке в конструкции здания (примерами являются панели, колонны, лестницы и т.п.). Для улучшения ориентации в воздухе используйте прикрепленных к ним одного или двух оттяжек. Металлоконструкции на стройплощадке сортируются в специальном помещении.
Бетонные работы
Составляющие бетонных композиций дозируются по массе.Объем воды в растворе является ориентиром для объема модифицирующих добавок, изменяющих свойства бетона (морозостойкость, пластичность, текучесть, гидрофобность и др.). Соотношения компонентов определяются применительно ко всем партиям (маркам) цемента и заполнителей по и. Не допускается повышать удобоукладываемость бетона добавлением в замешиваемую смесь воды. Требования, установленные СНиП 3.03.01-87 к формованию растворов, приведены в таблице 1.
Места монтажа (формы), их швы и поверхности очищают от сезонной осадочной влаги, грязи, мусора, масляно-жировых пятен, пленки цементной пыли, затем промывают под давлением и сушат. Размер фракций зерен заполнителя не должен быть более 1/3 размера сечения шва в самом узком месте, не должен превышать 3/4 минимального расстояния между арматурными стержнями. Бетон заливают слоями. Вибротрамбовку производят погружением инструмента на глубину 50 — 100 мм.
Опора на закладные детали, опалубку и арматуру недопустима. Шаг передвижения по поверхности — 1,5 радиуса снаряжения. Модели надводного действия переставляются с перекрытием площадок трамбовки на 100 мм. Последующие слои раствора заливают после того, как прочность предыдущего слоя составит 1,5 МПа.
Обработка бетона
После этого укладывается цементная стяжка высотой 20-30 мм, на которую наносится гидроизоляционный состав. проходит формирование технологических отверстий и проемов, противодеформационных швов (набор показателей прочности от 50% и выше). Предпочтительно использовать алмазные режущие инструменты (исключить вибрационные нагрузки) с принудительным отводом тепла от рабочей зоны.
Армирование
Осуществляется путем установки в опалубку заводских плоских армирующих сеток с продольными и поперечными составляющими. Такая арматура группирует длинные стержни и удерживает поперечные от деформации. Объемное соединение слоев конструкционной арматуры внутри опалубки и рабочей арматуры различных изделий осуществляется вязальной проволокой, сваркой, винтовыми муфтами, опрессовкой гильз и т. д.Перед заливкой проверяется качество крепления металла, форма освобождается от мусора, окалины.
Армирующая конструкция должна иметь высоту 20 — 30 мм со всех сторон. Заливка раствора сопровождается уплотнением штыком и вибротрамбовкой. (отношение суммы площадей поперечного сечения арматурного металла к площади поперечного сечения конструкции) нижних колонн здания устанавливают не менее 2,01 %, верхних — 0,79 %. Металл может заполнить бетонную конструкцию не более чем на 0. 1%.
→ Строительные работы
Монтаж железобетонных конструкций
Монтаж конструкций одноэтажных производственных зданий. При монтаже одноэтажных производственных зданий применяют способ продольной установки, когда сборку производят в отдельных пролетах, и способ поперечной или секционной установки, когда сборку ведут на отдельных участках объекта.
В зависимости от ширины пролета здания, массы монтируемых элементов и грузоподъемности крана его перемещение при монтаже конструкций осуществляется посередине пролета или по его краям.При выборе движения крана необходимо стремиться к тому, чтобы длина путей его движения и количество остановок были минимальными.
В отличие от металлических каркасов, собираемых попанельно (в комплексе), здания из сборных железобетонных элементов монтируются раздельным способом, что связано с необходимостью замоноличивания стыков конструкций перед установкой на них последующих элементов. К монтажу кровельных конструкций можно приступать только после достижения бетоном стыков колонн с фундаментами 70% прочности. Для передачи здания для последующей работы отдельными частями весь объем работ разбивается на захваты, ограниченные пролетами, деформационными швами или отдельными участками в зависимости от размера цеха.
При одновременной работе нескольких сборочных механизмов монтаж осуществляется в несколько параллельных потоков.
Сборные конструкции одноэтажных промышленных зданий обычно монтируют стреловыми кранами в следующей последовательности: фундаментные блоки, колонны, фундаментные балки, подкрановые балки, фермы или балки и плиты перекрытий.
В случае монтажа каркасов сборных железобетонных производственных зданий приобъектные склады не организуются, что объясняется относительной близостью к местам сборки заводов-изготовителей и возможностью доставки конструкций непосредственно к месту монтажа.
При организации подачи конструкций в необходимой последовательности и в срок монтаж осуществляется с автотранспорта (монтаж «с колес»). Если нет возможности организовать сборку «с колес», конструкции перевозятся автомобильным транспортом в зону работы сборочного крана. Разгрузку конструкций производят более легким краном, либо монтажным краном в третью смену, так как использовать основной сборочный механизм для разгрузки и выкладки конструкций в дневные смены нерационально. Для обеспечения безаварийного монтажа запас конструкций должен быть не менее 5 дней.
На рис. 181 показана монтажная схема цеха с тремя пролетами по 24 м.
Монтаж конструкций многоэтажных промышленных зданий. При возведении многоэтажных промышленных зданий применяют горизонтальный (поэтажный) или вертикальный (в частях здания на всю высоту) способы монтажа.При этом конструкции обычно монтируются комплексным способом, обеспечивающим пространственную жесткость каждой отдельной части (ячейки) здания.
Рис. 181. Схема сборки цеха: 1 — кран СКГ-30 со стрелой 25 м; 2 — полуферма; 3 — стойка для укрупнительной фермы; 4 — накладки
Монтаж сборных элементов подземной части осуществляется с помощью стреловых или башенных кранов. Башенные краны в этом случае устанавливаются с расчетом на их использование для монтажа надземной части здания без перекладки подкрановых путей. Сборные конструкции надземной части монтируют с помощью башенных кранов, которые устанавливаются с одной или обеих сторон (при многих пролетах) здания, или стреловых кранов с башенно-стреловым оборудованием.
Порядок монтажа сборных железобетонных конструкций многоэтажных производственных зданий зависит в основном от конструктивной схемы этих зданий. Основным условием монтажа строительных конструкций любой конструктивной схемы является обеспечение устойчивости собираемой части здания и отдельных его элементов.К монтажу конструкций следующего этажа (яруса) приступают только после проектного закрепления конструкций предыдущего этажа и достижения бетоном 70% прочности. Эти условия конструкции каркаса предъявляют определенные требования к выбору механизма крепления и к его установке.
Монтажный механизм должен располагаться вне рамы и перемещаться вдоль здания, перекрывая его своей стрелой. При большой ширине здания и невозможности его полного охвата с одной стороны каркас монтируется двумя кранами, перемещающимися по обеим сторонам здания.
Большая высота здания и поэтажный метод монтажа требуют большого подпольного пространства, что может быть достигнуто за счет использования высокого башенного крана или стрелового крана с стреловым оборудованием.
Для сокращения общего времени строительства и возможности ускорения доставки каркаса для смежных строительных работ, здание разделено на очереди. Пробой в свою очередь определяется деформационными швами. Каждая секция каркаса разделена на секции внутри этажа.Количество захватов на полу должно быть не менее двух, чтобы на первом из них выполнять работы по монтажу элементов каркаса, а на втором в это время выполнять проектную фиксацию стыков и их проведение в случае необходимости. Величину захватов определяют из условия равной продолжительности работы на каждом захвате, чтобы не было простоев крана.
Рис. 182. Схема монтажа многоэтажного производственного здания: 1 — каркас; 2 — башенные краны БК.СМ-14
В отличие от одноэтажных зданий элементы в многоэтажных домах из сборных железобетонных конструкций монтируются комплексно. Сначала устанавливаются четыре колонны одной ячейки, затем в эту ячейку монтируются ригели и в нее между колоннами укладываются распорные пластины. По окончании монтажа элементов одной ячейки в той же последовательности устанавливаются элементы другой и т. д.
При установке колонн их временно закрепляют и проверяют с помощью теодолита.Крепление осуществляется с помощью кондукторов, растяжек или распорок с винтовыми муфтами, с креплением их к строповочным петлям подстилающих плит и ригелей. Проводники применяются одиночные или групповые (на две или четыре колонки). Проводники перемещаются с одного места на другое, а также на этажи возводимого здания монтажными кранами. После временного крепления и проверки правильности установки колонн их окончательно фиксируют электросваркой закладных деталей.Стыки колонн свариваются до монтажа остальных элементов каркаса. Крепление ригелей к колоннам и плит к ригелям также выполняется сваркой закладных стальных деталей.
На рис. 182 показана монтажная схема многоэтажного производственного здания.
Монтаж опор ЛЭП. При строительстве ЛЭП (ЛЭП), наряду с металлическими и деревянными, также широко применяются сборные железобетонные опоры.Опоры с завода доставляются к месту их установки железнодорожным или автомобильным транспортом. Причем оснащение опоры траверсами, подголовником и другими деталями осуществляется до отправки ее на пикет. Погрузку, транспортировку и разгрузку железобетонных опор производят с особой осторожностью, так как они легко повреждаются. Длинные стойки нагружаются с помощью монтажных траверс. При перевозке по железной дороге длинные стеллажи грузят на прицепы с трех платформ, причем они жестко привязаны только к средней платформе; на крайних площадках стойки укладывают на деревянные подкладки без обвязки для обеспечения их скольжения на криволинейных участках пути.При транспортировке на автомобилях с полуприцепами в качестве подкладок используются швеллеры.
Железобетонные опоры стоек, поставляемых в пикет без траверс, соединяют со стальными траверсами посредством болтов, проходящих через отверстия в углах траверсы и стальные трубы, заделанные в стойку при ее изготовлении. Крепление также можно выполнить с помощью стальных хомутов, которые обвивают стойку.
Рис. 183. Схема подъема железобетонной опоры ЛЭП
При монтаже анкерных плоскостных опор на ванты с двумя траверсами обе стойки и траверсы выкладывают на выровненной площадке в месте установки.Затем стойки соединяются с траверсами и крепятся концы растяжек. Собранная таким образом опора имеет достаточную жесткость, чтобы поднять ее целиком без использования временных стяжек за стойки. Железобетонные опоры со стальными траверсами подвешиваются с помощью стреловых кранов. Подъем опор с более тяжелыми железобетонными траверсами производится трактором с опускающейся стрелой (рис. 183). В отличие от стальных опор концы подъемного троса при высоте железобетонной опоры 15 м и более закрепляют на стойке в двух местах — под верхней и нижней траверсами с целью уменьшения монтажных усилий в ней.В начале подъема нижняя часть опоры упирается в стену выемки, так что нижний тормозной трос не требуется. Распорки, необходимые в конце подъема, когда стрела не работает, крепятся к стойке под средней стрелой.
Как установить крышки колонн из стеклопластика от Melton Classics.com
- Удалите весь материал из ящика(ов) и разметьте наборы колонн в местах установки. Убедитесь, что все материалы были получены в хорошем состоянии, и немедленно уведомите транспортную компанию, если есть какие-либо поврежденные материалы.
- Для колонн диаметром менее 24 дюймов и высотой менее 10 футов колонны изготавливаются с указанной/заказанной высотой. Убедитесь, что полевые условия не привели к каким-либо размерам, которые могут потребовать обрезки валов колонны. Если требуется резка, используйте пильные полотна для каменной кладки с соответствующей пилой (предпочтение пилы может варьироваться в зависимости от размера колонны и доступных инструментов).
- Определите положение центра капители вверху и центра основания внизу для обеспечения правильной и вертикальной установки.
- Разместите блокировку (и/или раму), как указано на прилагаемых рабочих чертежах. Установите блокировку, используя обработанную древесину (обработанную огнем и/или давлением в зависимости от местоположения и требований местных норм) или металл (уголки, направляющие и т. д.). Крепежные элементы должны быть неагрессивными (рекомендуется крепеж из нержавеющей стали). Рекомендуемый размер и расстояние между крепежными элементами: винты №12 с шагом 12″ O.C. Однако в некоторых географических точках требуется дополнительное крепление из-за ветра и/или сейсмических факторов.Проконсультируйтесь с вашим местным строительным отделом для получения информации о фактических требованиях.
- Определите расположение винтов для всех деталей, чтобы они соответствовали местам блокировки (и раме, где это применимо). Предварительно просверлите и раззенкуйте все отверстия для шурупов. Обязательно сделайте зенковку, чтобы обеспечить достаточную глубину для нанесения наполнителя.
- Melton Classics также рекомендует непрерывную раму вдоль линии соединения вала для обеспечения возможности крепления.
Также обеспечьте поддержку для окончательного герметика или цементного раствора.
После выполнения вышеуказанных задач остальные инструкции по установке будут зависеть от заказанного типа колонки. См. заголовки ниже для конкретного типа столбца.
Вал с прикрепленной капителью, свободное основание
- Расположите первую половину вала колонны так, чтобы она совпадала со всеми блокировками (и каркасом, где это применимо). Сориентируйте стык/шов колонны по желанию и закрепите на месте с помощью нержавеющих винтов (рекомендуются винты из нержавеющей стали).В дополнение к механическим креплениям также рекомендуется использовать структурный клей.
- Расположите вторую половину вала так, чтобы она совпадала с первой половиной, и закрепите, как указано выше. В зависимости от индивидуальных дизайнерских вкусов, валы могут располагаться напротив каждой половины с зазором для герметика или цементного раствора или плотно прилегать друг к другу.
Расстояние между двумя половинами должно быть основано на соображениях, касающихся окончательной отделки, водонепроницаемости, расположения колонн и т. д. При необходимости проконсультируйтесь со своим подрядчиком/архитектором/дизайнером.
- После закрепления вала поместите основание вокруг вала и блокировки и закрепите, как указано выше для вала.
Вал с прикрепленным основанием и вкладышем
- Расположите первую половину вала колонны так, чтобы она совпадала со всеми блокировками (и каркасом, где это применимо). Сориентируйте стык/шов колонны по желанию и закрепите на месте с помощью нержавеющих винтов (рекомендуются винты из нержавеющей стали). В дополнение к механическим креплениям также рекомендуется использовать структурный клей.
- Расположите вторую половину вала так, чтобы она совпадала с первой половиной, и закрепите, как указано выше. В зависимости от индивидуальных дизайнерских вкусов, валы могут располагаться напротив каждой половины с зазором для герметика или цементного раствора или плотно прилегать друг к другу.
Расстояние между двумя половинами должно быть основано на соображениях, касающихся окончательной отделки, водонепроницаемости, расположения колонн и т. д. При необходимости проконсультируйтесь со своим подрядчиком/архитектором/дизайнером.
- После закрепления вала поместите капитель вокруг вала и блокировки и закрепите, как указано выше для вала.
Вал с вкладышем и основанием
- Расположите первую половину вала колонны так, чтобы она совпадала со всеми блокировками (и каркасом, где это применимо). Сориентируйте стык/шов колонны по желанию и закрепите на месте с помощью нержавеющих винтов (рекомендуются винты из нержавеющей стали). В дополнение к механическим креплениям также рекомендуется использовать структурный клей.
- Расположите вторую половину вала так, чтобы она совпадала с первой половиной по желанию.В зависимости от индивидуальных дизайнерских вкусов, валы могут располагаться напротив каждой половины с зазором для герметика или цементного раствора или плотно прилегать друг к другу.
Расстояние между двумя половинами должно быть основано на соображениях, касающихся окончательной отделки, водонепроницаемости, расположения колонн и т. д. При необходимости проконсультируйтесь со своим подрядчиком/архитектором/дизайнером.
- После закрепления вала поместите основание вокруг вала и блокировки и закрепите, как указано выше для вала. Повторите процедуру установки капители.
После установки колонн обработайте отверстия для винтов и соединения следующим образом:
Финишный раствор
- Для колонн, которые не имеют сплошного каркаса на стыках, при необходимости вставьте опорный стержень
- Нанесите затирочный материал (приобретается отдельно). Инструментальное соединение по желанию. Обратитесь к инструкции по использованию затирочного материала для подготовки швов.
- Повторите процедуру для швов в основании и/или капители.
Шпаклевка
- Для колонн, которые не имеют сплошного каркаса на стыках, при необходимости вставьте опорный стержень
- Нанесите герметик (приобретается отдельно).
Инструментальное соединение по желанию. ПРИМЕЧАНИЕ. Если окончательная отделка колонн включает покраску, убедитесь, что выбранный/указанный герметик подходит для окрашивания.
- Повторите процедуру для швов в основании и/или капители.
Отверстия под винты
Отделка отверстий под винты может быть выполнена аналогично способам заполнения швов. Выберите метод отделки, который наилучшим образом обеспечивает желаемую окончательную отделку. При использовании цементного раствора для заполнения отверстий под винты обязательно используйте жидкий связующий агент, чтобы обеспечить сцепление раствора с головкой винта.
Инструкции по окончательной обработке
Убедитесь, что колонны полностью отшлифованы и вытерты, чтобы удалить масло или грязь. Тщательно удалите все остатки шлифовки. Нанесите один слой высококачественной грунтовки для каменной кладки. Затем нанесите два слоя высококачественной краски для кладки. Следуйте инструкциям производителя краски для каменной кладки.
Методы усиления бетонных колонн
🕑 Время чтения: 1 минута
Усиление колонн — это процесс, используемый для увеличения или восстановления предельной несущей способности железобетонных колонн.Он используется для сейсмической модернизации, поддерживая дополнительную временную или стационарную нагрузку, не включенную в первоначальный проект, для снятия напряжений, вызванных ошибками проектирования или строительства, или для восстановления первоначальной несущей способности поврежденных элементов конструкции. Существует несколько методов, которые используются для усиления железобетонных колонн, таких как железобетонная оболочка, стальная оболочка и ограничение или оболочка из FRP. При усилении ж.б. Колонка нужна?- Нагрузка на колонну увеличивается либо из-за увеличения количества этажей, либо из-за ошибок в проекте.
- Прочность бетона на сжатие или процент и тип армирования не соответствуют требованиям норм.
- Наклон колонны больше допустимого.
- Осадка в фундаменте больше допустимой.
- Сначала уменьшите или временно устраните нагрузки на колонны, если это необходимо. Для этого между этажами ставят механические домкраты и дополнительные подпорки.
- После этого, если обнаружится коррозия арматуры, снимите защитный слой бетона и очистите стальные стержни с помощью проволочной щетки или песочного компрессора.
- Затем покройте стальные стержни эпоксидным материалом, который предотвратит коррозию.
- Если снижение нагрузки и очистка арматуры не требуются, процесс облицовки начинается с добавления стальных соединителей к существующей колонне.
- Стальные соединители добавляются в колонну путем проделывания отверстий на 3-4 мм больше диаметра используемых стальных соединителей и глубиной 10-15 см.
- Расстояние между новыми стременами куртки как по вертикали, так и по горизонтали не должно превышать 50 см.
- Заполнение отверстий подходящим эпоксидным материалом, затем вставка соединителей в отверстия.
- Добавление вертикальных стальных соединителей для крепления вертикальных стальных стержней кожуха в соответствии с процедурой, описанной в шагах 5 и 6.
- Установка новых вертикальных стальных стержней и хомутов кожуха согласно проектным размерам и диаметрам.
- Покрытие существующей колонны соответствующим эпоксидным материалом, гарантирующим сцепление между старым и новым бетоном.
- Заливка кожуха бетоном до высыхания эпоксидного материала. Используемый бетон должен быть малоусадочным и состоять из мелких заполнителей, песка, цемента и дополнительных материалов для предотвращения усадки. Ступени железобетонной оболочки показаны на рис. 1.
Рис. 1: Увеличение площади поперечного сечения колонны с помощью железобетонной оболочки

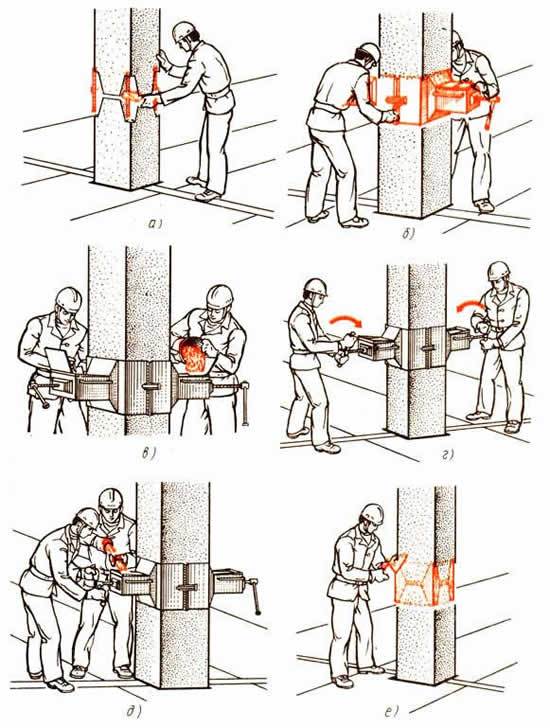

2. Стальная оболочка Этот метод выбирают, когда нагрузки, прикладываемые к колонне, будут увеличены, и в то же время не допускается увеличение площади поперечного сечения колонны. Процесс изготовления стальной оболочки- Снятие бетонного покрытия.
- Очистка стальных стержней арматуры с помощью проволочной щетки или песочного компрессора.
- Покрытие стальных стержней эпоксидным материалом для предотвращения коррозии.
- Установка стального кожуха необходимого размера и толщины в соответствии с проектом и выполнение отверстий для заливки через них эпоксидного материала, гарантирующего необходимую связь между бетонной колонной и стальным кожухом.
- Заполнение пространства между бетонной колонной и стальным кожухом соответствующим эпоксидным материалом.
Рис. 2: Увеличение площади поперечного сечения колонны за счет стального кожуха
В некоторых случаях, когда колонна должна выдерживать изгибающий момент и успешно передавать его через перекрытия, следует установить стальной хомут на шейке колонны с помощью болтов или подходящего связующего материала.Рис. 3: Колонна, усиленная стальными уголками
Рис.4: Сварочная стальная оболочка
Рис. 5: Процесс сварки
Размещение стальной оболочки после окончания процесса сварки
3. Ограждение или оболочка из стеклопластика Для подробного описания и проектирования усиления железобетонных колонн с использованием ограничения FRP, пожалуйста, нажмите здесь.Представляем простое в установке сборное железобетонное соединение балки с колонной, усиленное стальной коробкой и периферийными пластинами
Сборный железобетонный каркас является одной из промышленных строительных систем (IBS), которая имеет ограничения по сборке в соединении сборной балки с колонной (PBC) вызывает много проблем и приводит к конструкции штифтовых соединений, не подходящих для рам, работающих на сопротивление моменту (MRF) в зонах высокой сейсмической активности.
Предыдущие КСП для МРФ в сборных железобетонных конструкциях (ССБК) подразделяются на два «сухих» и «полумонолитных» соединения. Несмотря на простоту установки, большинство сухих соединений не показали приемлемых показателей пластичности и рассеивания энергии. С другой стороны, полумонолитные соединения требуют длительного ожидания заливки и возведения лесов на строительной площадке и приводят к скоплению арматуры в стыке балка-колонна. Кроме того, большинство сборных балок в обоих подходах не имеют подходящей опорной поверхности для создания желаемых условий соединения балки с плитой.
В настоящем исследовании предлагается простое и эффективное соединение сборных железобетонных конструкций с подходящими условиями для соединения балки с плитой, которое также можно использовать в MRF путем объединения двух подходов. Для этого были спроектированы два внешних соединения балки с колонной в масштабе 2/3 в сборном и монолитном исполнении. В дальнейшем предлагаемое соединение PBC сравнивали с использованием обратного циклического теста с соединением балки-колонны на месте (IBC). Результаты испытаний показали, что предлагаемый КСП имеет более высокую несущую способность, рассеивание энергии и пластичность, чем аналогичные КСП, и отвечает всем сейсмическим требованиям ACI374.1-05 критерии моментоустойчивых соединений. Наконец, соединения были смоделированы с помощью метода конечных элементов (FEM) в программном обеспечении ATENA для обработки результатов испытаний. На этом этапе прогнозы конечно-элементного анализа для несущей способности, характера образования трещин и значений деформации показали хорошее соответствие результатам испытаний, а затем влияние таких параметров, как прочность на сжатие бетона, осевая сила колонны и длина торцевых пластин балки, были оценены. расследовано. Увеличение прочности бетона и осевой силы привело к большей несущей способности и снижению прочности в соединениях балки-колонны, соответственно.
Сейсмические характеристики сборных железобетонных колонн с усовершенствованными U-образными соединениями арматурных наконечников | Международный журнал бетонных конструкций и материалов
Режимы разрушения
Испытываемые образцы показали характер отказа, который был аналогичен небольшому разрушению железобетонной колонны из-за внецентренного сжатия. Сжатые стальные стержни обычно поддавались раньше, чем растягивающиеся стержни, а предельный бетон на стороне сжатия достигал прочности на сжатие раньше, чем сжимающие стержни.Стадия разрушения и распределение трещин в конце испытания представлены на рис. 6. Горизонтальные трещины в бетоне в месте основания колонны зародились до появления ухудшения жесткости образца. После того, как образец поддался, эти горизонтальные трещины быстро распространились и стали косыми. По мере увеличения амплитуды латерального смещения трещины на верхней и нижней границах постотливной области постепенно проникали в отлитые части. Во время больших боковых циклов смещения бетонная область на стороне растяжения показала широкие трещины, а корень колонны на стороне сжатия был разрушен с региональным отслоением бетона.В течение нескольких последних циклов перед разрушением некоторые продольные стержни выгибались и выпирали, после чего образцы уже не могли оказывать сопротивление поперечной нагрузке.
Рис. 6Распределение трещин на испытательных образцах и ОСНОВАНИЕ; б ЗП1; с ЗП2; д ЗП3; и ZP4; ж ЗП5; г ZP6.
Различные детали соединения также оказали определенное влияние на распространение трещин.В столбце CIP бетонные трещины сначала инициировались в корне колонны, а затем равномерно распространяются по нижней половине диапазона колонны с косыми пересекающимися трещинами. Это распределение трещин свидетельствует о хорошей целостности столбца и равномерной жесткости вдоль столбца. Для колонны с предыдущим соединением URF (ZP1) трещины и разрушение бетона также начинались от корней колонны. По мере увеличения поперечной нагрузки появилось больше трещин, но трещины были в основном горизонтальными, и большинство трещин было сосредоточено на верхней границе между ПК-частью и постлитой частью.Этот режим растрескивания указывал на то, что граничная поверхность является слабым местом. Таким образом, рано образовались сквозные трещины на граничных участках, и бетон в углу колонны рано раздавился. Кроме того, позже образовались значительные диагональные трещины, начавшиеся от смятого угла и затем распространившиеся до уровня граничной поверхности. Когда диагональные трещины соединялись с горизонтальными сквозными трещинами, колонна демонстрировала очевидное снижение поперечной прочности, а затем быстро разрушалась. Аналогичные режимы растрескивания и разрушения наблюдались и при испытании образца ZP3.Однако образцы ZP4 и ZP5 имели разные режимы растрескивания. Диагональных трещин наблюдалось меньше, но имелась горизонтальная трещина на уровне верхней границы, причем горизонтальная трещина проходила по всему сечению. Углы колонны также демонстрировали интенсивное разрушение бетона. Тем не менее, область после литья имела ограниченные трещины, особенно в образце ZP4. Разрушение бетона было менее заметным в образцах ZP2 и ZP6, которые имели залитые цементным раствором муфтовые соединения и полностью сварные соединения URF соответственно.В образце ZP2 трещины были в основном распределены в области постлитки. Трещины в ZP6 были в основном горизонтальными и были равномерно распределены вдоль колонны. С точки зрения характера растрескивания и разрушения наилучшей целостностью обладал образец ЗП6.
Гистерезисная кривая
На рисунке 7 представлены полученные гистерезисные кривые зависимости поперечного смещения от поперечной нагрузки. Замкнутая площадь петель гистерезиса указывает на рассеянную энергию в образцах; тогда при проектировании структурных сейсмических расчетов часто ожидается толстая гистерезисная петля с большей замкнутой площадью.В некоторых предыдущих экспериментальных исследованиях железобетонных или сборных железобетонных конструкций бетонные соединения часто имели защемленные и узкие гистерезисные петли из-за разрушения бетонных материалов и раннего отслоения на поверхности арматуры (Ghaye et al. 2017; Хосе). и др., 2018). В этом исследовании гистерезисные кривые испытанной бетонной колонны CIP и сборных образцов показали сравнительно пухлую форму, что указывает на умеренную способность рассеивания энергии.Для всех испытанных образцов было обнаружено легкое защемление, которое может быть вызвано главным образом растрескиванием бетона и отслоением арматурных стержней. По мере развития разрушения бетона и выпучивания продольной арматуры поперечная жесткость образцов постепенно уменьшалась, а остаточная деформация после разгрузки в каждом цикле постепенно увеличивалась.
Рис. 7Гистерезисные кривые нагрузки-перемещения образцов: и исполнение предыдущего соединения URF; b производительность модифицированного соединения URF; c влияние различных методов сварки; d производительность 15d сварного шва.
На рис. 7а представлено сравнение колонны, соединенной по предыдущему методу URF, с колонной CIP и колонной, соединенной сращенным рукавом. На рис. 7b–d сравниваются модифицированные URF-соединения. Результаты показали, что муфта соединение может представить прочную связь между сращенными продольной арматуры, что приводит к высокой поперечной прочности и жесткости собранной колонны. Однако колонка ПК с предыдущим соединением URF (ZP1) имела меньшую несущую способность поперечной прочности, чем колонка CIP (BASE).Эта слабая соединительная способность была в основном связана со слабым механизмом зажима между соединенными продольными арматурами. Внутренние силы между двумя частями поликарбоната передавались только за счет соединения бетона и механического зажима между перекрывающимися U-образными наконечниками. Когда перекрывающиеся U-образные наконечники были усилены полноразмерными сварными швами (ZP6), поперечная несущая способность колонны PC явно увеличилась, даже превысив максимальную грузоподъемность колонны с муфтовым соединением (ZP2).Как только бетон разрушился и арматура изогнулась, боковое сопротивление быстро ухудшилось, а затем спад прочности был аналогичен показателю образца ZP2.
На рис. 7c сравниваются характеристики модифицированных соединений URF при различных стратегиях сварки. Два образца со швами длиной 10 d (ZP3 и ZP4) имели одинаковое боковое сопротивление, но образец со швом в шахматном порядке (ZP4) демонстрировал лучшую способность к деформации, что приводило к хорошей пластичности и диссипации энергии, но относительно слабой начальной жесткости.Образец ZP3 (10d идентичный сварной шов) показал быстрое снижение прочности после достижения максимальной мощности. Корпус сварного шва 15d ZP5 имел более высокую поперечную прочность и лучшую способность сохранять прочность, чем ZP3. Кроме того, колонна со сварным URF-соединением 15d показала такую же боковую несущую способность, что и колонна с полностью сварным URF или колонной с экструдированным муфтовым соединением (рис. 6d).
Каркасная кривая нагрузки-перемещения
На рисунке 8 сравниваются скелетные кривые испытанных образцов.Все колонки ПК продемонстрировали более высокое боковое сопротивление и относительно более высокую начальную жесткость, чем колонки CIP. Прочность бетона в районе посткаст была выше, чем у столбца CIP. Конструкция сращенных U-образных наконечников сформировала область двойного армирования. Затем относительно более прочная природа в области после отливки привела к увеличению прочности образцов ПК. Поскольку предыдущее соединение URF не имело пластичного соединения между сращенными U-образными наконечниками, образец показал слабую пластичность, что привело к быстрому снижению прочности после дробления и отслаивания бетона.И скорость снижения прочности предыдущего образца соединения URF была аналогична скорости снижения прочности образца CIP. Модифицированные соединения URF ZP3 и ZP4 с короткими сварными швами (10d со смещением или одинаковые) продемонстрировали лишь ограниченное увеличение предела прочности, но также показали быструю скорость снижения прочности по сравнению с образцами CIP BASE. Однако, когда длина сварки была увеличена до 15d или полной длины, боковая несущая способность колонны значительно улучшилась. Образец ZP6 имел максимальную боковую прочность, но снижение прочности также было быстрым, демонстрируя нестабильную способность сохранения прочности.Таким образом, с точки зрения уровня прочности, прочностной способности и деформируемости 15d односварной корпус ЗП5 обладал оптимальными показателями.
Рис. 8Скелетная кривая нагрузка-перемещение образцов.
Критические характеристики прочности и пластичности
На протяжении всего процесса нагружения до разрушения существовало несколько критических состояний соединений, а именно: состояние зарождения трещины, состояние текучести, предельное состояние и состояние разрушения.Боковое сопротивление и деформация в этих критических состояниях были получены, как показано в Таблице 3. Растрескивающая нагрузка колонн ПК была немного ниже, чем у колонны CIP. Причина такой разницы заключалась в относительно слабой межфазной связи между сборным и послезаборным бетоном, а ранние трещины в основном начинались от нижней границы между основанием ПК и областью послезабора. Из-за использования более прочного бетона в области после заливки все столбцы ПК показали более высокие предельные нагрузки, пиковые нагрузки и разрушающие нагрузки, чем столбец CIP.Среди всех колонн ПК образцы ZP5 и ZP6 показали максимальный предел текучести и пиковые нагрузки, что указывает на то, что меры сварки длиной 15d и сварки по всей длине могут обеспечить достаточную способность соединения и передачи нагрузки между сращенными U-образными наконечниками.
Таблица 3 Прочность и степень деформации при критических условиях.Пластичность относится к способности конструкции или компонента к деформации без значительного снижения прочности, что обычно описывается коэффициентом пластичности μ = Δu/Δy.Здесь Δu и Δy относятся к предельному и текучему перемещению колонны соответственно. Коэффициент пластичности каждой испытанной колонны также указан в таблице 3. Все коэффициенты пластичности колонн ПК с модифицированными соединениями URF превышали 3,92. Средний коэффициент для столбца CIP составил 3,77. В то время как образец с предыдущим соединением URF показал средний коэффициент пластичности всего 3,69, что было даже меньше, чем у образца CIP BASE. Этот недостаток также выявил слабый механизм склеивания в предыдущем соединении URF, когда U-образные наконечники просто накладывались друг на друга и соединялись через бетонное соединение.Зажимной механизм будет быстро разрушаться из-за разрушения бетона и растрескивания, а перекрывающиеся U-образные наконечники будут иметь относительное проскальзывание или смещение, что приведет к раннему формированию шарнира пластичности и слабой способности к деформации. Однако, когда перекрывающиеся U-образные наконечники были сварены вместе, U-образные наконечники образовывали своего рода небольшой каркасный механизм в области после отливки. Внутреннее усилие может передаваться через сварные арматуры. U-образные наконечники могут быть надежно зажаты до разрушения сварного шва.Результаты определения коэффициента пластичности доказали, что модифицированные соединения URF с приваренными U-образными наконечниками могут эффективно улучшить совместный рабочий механизм в сборочном соединении. А образцы ЗП4 и ЗП5 показали оптимальную деформационную способность.
Способность передавать внутреннее усилие на арматурные стальные стержни
Показатели поперечной прочности и пластичности показали, что сварные U-образные наконечники могут улучшить способность передавать внутреннее усилие между сращенными арматурными элементами.Затем, чтобы дополнительно проверить совместный рабочий механизм между соединенными арматурами, данные тензодатчика были получены и сопоставлены. Во время испытаний условия деформации на угловой арматуре были записаны для оценки характеристик передачи внутренней силы сращиваемых соединений. Как и на рис. 4b, тензометрические датчики были расположены в корнях колонн, датчики A были установлены на угловых стальных стержнях, отходящих от колонны PC, а датчики B были установлены на стальных стержнях, отходящих от основания.Следовательно, разница деформации между датчиками A и B может отражать степень передачи внутреннего напряжения через область соединения. Здесь средние деформации A1 с A2 и B1 с B2 были рассчитаны как представители деформации в местах A и B (деформации представляют собой значения растяжения при положительном направлении нагрузки).
Зависимость поперечной нагрузки от измеренных деформаций в положениях A и B представлена на рис. 9. На начальном этапе нагружения все стальные стержни имели линейно возрастающую деформацию, а развитие деформаций в колоннах ПК было одинаковым. к штаммам в той же позиции в колонке CIP.Когда испытанные столбцы уступили, уровни деформации в столбцах ПК все отображали более медленное увеличение, и уровни деформации были все ниже, чем в тех же местах армирования в столбце CIP. И этот более низкий уровень деформации в колонне ПК может быть в основном связан с увеличением площади арматуры в месте соединения. А увеличенная арматура в месте соединения также увеличила механическое сцепление с монолитным бетоном, что привело к большей передаче нагрузки через бетонную часть, а затем к снижению передачи внутренней силы на арматуру.Кроме того, уровни деформации в точках A и B начали представлять различия после текучести колонны, а деформации в двух точках также развивались с разной скоростью по мере увеличения боковой нагрузки. Эта разница штаммов была большой в ZP1, ZP3 и ZP4. Среди колонок с модифицированными соединениями URF вариационные промежутки между деформациями A и B были небольшими в ZP5 и ZP6, а также в колонке ZP2 с муфтовым соединением.
Рис. 9Кривые нагрузка-деформация арматурных стержней в положениях А и В образцов: а ЗП1; б ЗП2; с ZP3; д ЗП5; и ZP4; ф ZP6.
Различия деформации A и B можно использовать для расчета скорости потери деформации в области соединения, которая была рассчитана как отношение разницы A–B к уровню деформации в точке A. Полученные результаты приведены в таблице 4. и сравнение показало, что предыдущая колонна, соединенная URF (ZP1), имела относительно плохую способность передачи внутренней силы, поскольку потери деформации на разных этапах были довольно высокими. Арматура образцов ZP2, ZP5 и ZP6 показала меньшую потерю напряжения, которая составила примерно 10%, когда они достигли состояния текучести и примерно 13% в предельном состоянии.Таким образом, результаты в Таблице 4 показали, что мера сварки может эффективно улучшить поведение при совместной работе в области сращивания. Кроме того, существовала минимальная длина сварки для обеспечения достаточного сцепления между сращенными стержнями, но для определения минимальной длины все еще нужны дополнительные экспериментальные данные.
Таблица 4 Условия потери деформации испытанных образцов поликарбоната.Анализ деградации жесткости
В соответствии со спецификацией для сейсмических испытаний зданий (JGJ/T101-2015, 2015) жесткость образца может быть выражена секущей жесткостью на каждой петле гистерезиса по следующей формуле:
$ $ K_{\text{i}} = \left( {\left| { + F_{\text{i}} } \right| + | — F_{\text{i}} |} \right)/\left ( {\left| { + X_{\text{i}} } \right| + | — X_{\text{i}} |} \right) $$
(1)
, где F i и X i представляют пиковое сопротивление и приложенное смещение в цикле i .Условия снижения жесткости представлены на рис. 10. Жесткость быстро снижается от периода растрескивания бетона до текучести колонны. В этот период жесткость образца BASE снижалась быстрее всего. Все образцы PC, за исключением ZP4, показали более высокую жесткость и более медленное снижение жесткости, чем CIP-колонка. После текучести боковая деформация колонны в основном происходила за счет расширения существующих бетонных трещин, но с ограниченным образованием новых трещин.Развитие пластичности и упрочнение арматуры могут частично компенсировать снижение прочности из-за деградации бетона. Затем ухудшение жесткости показало небольшое облегчение от текучести к периоду предельной нагрузки. Образцы ZP2, ZP5 и ZP6 продемонстрировали относительно более высокие уровни жесткости и более медленные темпы снижения жесткости, что свидетельствует о хороших характеристиках соединения втулочного соединения, сварных соединений 15d и полносварных соединений URF.
Рис.10Кривая снижения жесткости образцов.
Анализ способности рассеивания энергии
Способность испытательных образцов рассеивать энергию можно оценить с помощью коэффициента эквивалентного вязкостного демпфирования h e , который выражается следующим образом:
$$ h _{\text{e}} = S_{\text{ABCD}} / 2\pi S_{{(\Delta {\text{OBE + }}\Delta {\text{ODF}})}} $$
(2)
, где S ABCD — площадь, очерченная кривой ABCD, а S (∆OBE+∆ODF) — сумма площадей треугольника OBE и ODF, как показано на рис.11. Согласно связанным исследованиям (José et al. 2018), бетонные соединения, отвечающие минимальному требованию относительного коэффициента рассеяния энергии (показатель, определенный в ACI 374.1-05), имели эквивалентный коэффициент вязкостного демпфирования ч e от 0,03 до 0,07, обычно ниже или приблизительно на уровне 0,1.
Рис. 11Эквивалентные коэффициенты вязкого демпфирования испытанных образцов приведены в таблице 5. По мере увеличения приложенной поперечной нагрузки коэффициент эквивалентного вязкого демпфирования ч e постепенно увеличивался, отражая повышенную способность пластического энергопотребления.В целом эквивалентный коэффициент вязкого демпфирования испытанных колонок ПК с модифицированным соединением URF был аналогичен коэффициенту колонки CIP, что указывает на то, что колонки РС могут обеспечивать такую же эффективность рассеивания энергии, как и традиционная колонка CIP. Максимальный эквивалентный коэффициент вязкостного демпфирования ч e всех испытанных образцов превысил 0,1, а образцы ZP5 и ZP6 также показали относительно более высокий коэффициент демпфирования ч e , чем у образца CIP BASE, что указывает на лучшую энергию. рассеивающая способность.Затем, исходя из данных испытаний и приведенного выше обсуждения, колонны ПК с модифицированным соединением URF нуждались в сварке длиной не менее 15d на сплайсированных наконечниках.
Таблица 5 Эквивалентный коэффициент вязкостного демпфирования образцов.Ограничение железобетонных колонн с помощью ограничивающей арматуры, не соответствующей нормам, плюс дополнительное связующее устройство для ручек — DOAJ
Ограничение железобетонных колонн с помощью ограничивающей арматуры, не соответствующей нормам, плюс дополнительное связующее перо — DOAJЖурнал инженерных наук ITB (ноябрь 2012 г.)
- Ананг Кристианто,
- Исванди Имран,
- Маде Суарджана,
- Ивиндра Пане
Принадлежности
- Ананг Кристианто
- Факультет гражданского строительства, Христианский университет Маранафа, Джалан Суриа Сумантри 65, Бандунг 40164, Индонезия
- Исванди Имран
- Факультет гражданского строительства, Технологический институт Бандунга, Джалан Ганеша 10, Бандунг 40132, Индонезия
- Сделано Суарджана
- Факультет гражданского строительства, Технологический институт Бандунга, Джалан Ганеша 10, Бандунг 40132, Индонезия
- Ивиндра Пане
- Факультет гражданского строительства, Технологический институт Бандунга, Джалан Ганеша 10, Бандунг 40132, Индонезия
- DOI
- https://дои.org/10.5614/itbj.eng.sci.2012.44.3.2
- Том и выпуск журнала
- Том. 44,
нет. 3
с. 220 – 237
Аннотация
Читать онлайн
Одним из важных требований к сейсмостойкому зданию, связанных с ограждением, является использование сейсмических крюков в обруче или ограждающей арматуре железобетонных элементов колонн.Однако установка ограничивающей арматуры с 135-градусным крюком непроста. Поэтому на практике многие строители применяют ограничивающую арматуру с крюком под углом 90 градусов (не соответствует нормам). Основываясь на исследованиях и записях недавних землетрясений в Индонезии, использование ограничивающей арматуры для бетонных колонн, не соответствующей нормам, приводит к созданию конструкций с плохими сейсмическими характеристиками. В этом документе представлено исследование, в котором представлен дополнительный элемент, который, как ожидается, повысит эффективность бетонных колонн, ограниченных ограничивающей арматурой, не соответствующей нормам.Дополнительный элемент, называемый переплетом для ручек, используется для удержания на месте ограничивающей арматуры, не соответствующей нормам. Эффективность этого элемента при чистой осевой концентрической нагрузке была исследована всесторонне. Образцы, испытанные в этом исследовании, представляли собой 18 бетонных колонн с поперечным сечением 170 мм х 170 мм и высотой 480 мм. Основными параметрами испытаний были тип материала стержня, угол наклона крюка и ограничивающая конфигурация армирования. Результаты испытаний показывают, что добавление стержня может эффективно улучшить прочность и пластичность образцов колонн, скрепленных не ограничивающая арматура, соответствующая коду
Ключевые слова
Опубликовано в
ITB Journal of Engineering Science- ISSN
- 1978-3051 (печать)
- Издатель
- Издатель журнала ITB
- Страна издателя
- Индонезия
- Субъекты LCC
- Технология: инженерия (общая).
