Монтаж блоков газосиликатных: Монтаж газосиликатных блоков

Содержание

Монтаж газосиликатных блоков – правила укладки

При строительстве загородного дома своими руками многие люди стараются выбирать стеновые материалы, с которыми легко работать. Одним из таковых считаются газосиликатные блоки. Преимуществами изделий являются высокая степень тепло и звукоизоляции, большие размеры, простота обработки и небольшой удельный вес.

Подготовка к монтажу газосиликатных блоков

Перед тем, как приступить к работам по монтажу газосиликата, необходимо залить фундамент, приобрести материалы и подготовить инструмент. Следует заметить, что вместо обычного раствора нам понадобится монтажный клей, а также перфоратор со специальной насадкой и небольшая ёмкость для его приготовления.

Первый ряд блоков выкладывается при помощи цементного раствора, это необходимо для выравнивания высоты по периметру всего здания. Для проверки качества кладки необходимо подготовить водяной и обычный уровень, отвес, а также металлический угольник, рулетка.

Порядок монтажа

Порядок монтажа блоков следующий. Для начала нужно уложить на фундамент слой гидроизоляции – обычно для этой цели используют рубероид. Затем при помощи водяного уровня проверяют разницу высот основания на всех углах здания, она не должна превышать 30 миллиметров. Монтаж блоков начинают с самого высокого угла дома, после выкладывания всех угловых стен между швами одного ряда блоков забивают гвоздики, а затем натягивают шнур. Как мы уже говорили, кладка первого ряда стен проводится на цементном растворе. После монтажа первого ряда блоков, по периметру сооружения переходят к разметке и монтажу внутренних перегородок.

Когда первый ряд блоков будет полностью выложен, приступают к монтажу всех последующих рядов, далее используют клей, при помощи которого можно не только уменьшить толщину шва, но и нейтрализовать воздействие мостиков холода. Клеевая смесь готовится в специальной ёмкости по потребности. Сначала в ведро наливают чуть меньше половины воды, а затем медленно досыпают сухую клеевую смесь и размешивают дрелью с венчиком, пока не получится однородный сметанообразный раствор.

Клей намазывают на основании блока и место стыковки с соседним изделием. Чтобы предотвратить проникновение влаги из раствора в блоки поверхность стеновых материалов смачивают водой.

При кладке нужно следить за перевязкой швов и вертикальным направлением стены, а особенно на углах. Её положение проверяют при помощи специального уровня или отвеса. Углы начинают с целых блоков, а кусочки вставляют посредине стены или в местах примыкания к вспомогательной конструкции, на оконных проёмах. Распил газосиликатных блоков проводится при помощи обычной ножовки или болгарки с алмазным диском.

Для соединения кладки в верхней части оконных или дверных проёмов используют металлические уголки, которые должны превышать размер отверстия на 20 сантиметров с каждой стороны. Следует заметить, что перед укладкой перекрытия или покрытия на стене из блоков устраивают монолитный бетонный армопояс. Также необходимо предусмотреть армирование кладки через каждые три ряда специальной сеткой.

Какой силикатный кирпич лучше Никольский кирпичный завод

Оставить комментарий

Инструкция по монтажу / кладке блоков газосиликатных |

Перед началом кладочных работ с использованием газосиликатных блоков, необходимо обеспечить строгую горизонтальность обреза фундамента.

Только имея строго горизонтальную и гладкую поверхность фундамента, проверенную нивелиром, можно приступить к кладке стен.
Прочность кладки зависит от вида применяемого раствора. Чтобы обеспечить прочность кладки и  теплоизоляцию стен, необходимо применять   смеси для кладки блоков из ячеистого бетона: РСС кладочная цементная, РСС кладочная цементно-известковая.

Технологическая последовательность выполнения кладки стен толщиной в один блок:
  • устройство горизонтальной гидроизоляции;
  • установка угловых (маячных) блоков и натягивание причального шнура;
  • кладка блоков газосиликатных 1-го ряда;
  • приготовление растворной смеси для кладки блоков из ячеистого бетона РСС,
  • кладка последующих рядов блоков;
  • укладка перемычек;
  • проверка вертикальности и горизонтальности выполненной кладки.

Перед укладкой первого ряда блоков необходимо обеспечить его гидроизоляцию. Для защиты от влажности, на очищенную поверхность фундаментной плиты наноситься сухая гидроизоляционная смесь . Раствор наносится кистью «по-свежему», в результате повторения процесса образуется несколько слоёв.
Сухую гидроизоляционную смесь, например ГС Ж 1 № 607 СТБ 1543-2005 производства ОАО «Забудова»,  всыпать в чистую воду и интенсивно перемешать до получения однородной массы. Смесь пригодна к употреблению после 10 минут созревания и повторного перемешивания. Раствор сохраняет свои свойства в течение 2 часов (в зависимости от температуры воздуха). Для первого грунтовочного слоя воды берётся в 1,5 раза больше, чем для последующих слоёв.

По желанию вместо раствора можно использовать кровельный рубероид (рис. 1).  На самый низ, непосредственно на тонкий слой раствора укладывается кровельный рубероид для гидроизоляции – его размеры должны быть несколько больше ширины блоков кладки.
Для предохранения рубероида от повреждений наносится слой цементно-песчаного раствора толщиной в 1 см.
Посыпанный песком рубероид укладывают на раствор и раскручивают трубку, слегка прижимая его к раствору.


На кровельный рубероид или гидроизоляционный слой наносят слой раствора. Соотношение песка и цемента 3:1. Тонкий слой раствора должен заглаживать неровности и предохранять рубероид от повреждения мелкими камнями.

Рис. 1

На уложенный раствор укладывают первый ряд блоков. Все блоки первого ряда укладываются на цементно-песчаный раствор в соотношении 1:3. Боковые грани блоков первого ряда укладываются на клеевой раствор, на основе сухой смеси для кладки блоков из ячеистого бетона РСС кладочная, цементно-известковая.
В начале первого ряда укладываются угловые блоки (рис. 2). Их высота и красная линия застройки проверяются с помощью нивелира. Возможную разницу в высоте кладки легко устранить с помощью раствора. После этого натянуть на уровне верха маячных блоков, на расстоянии 2-3 мм от боковой грани, шнур-причалку и закрепить.

рис. 2

Первый ряд – самый важный. Он обеспечивает в дальнейшем чистую и точную укладку блоков.

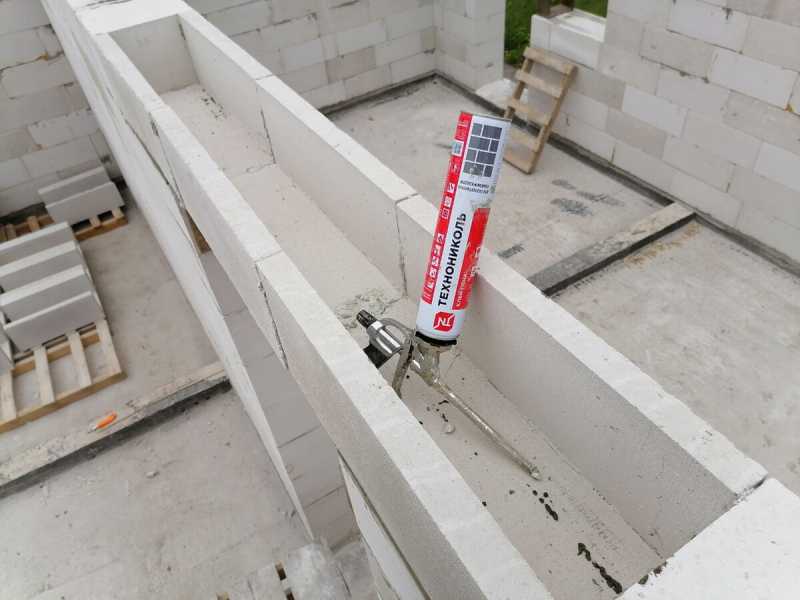

Тонкий слой раствора наносят на стыковочный шов, благодаря этому блоки связываются при помощи вертикальных швов.
Блоки подравнивают при помощи резинового молотка, а затем проверяют горизонтальность кладки при помощи ватерпаса.

Все неровности заглаживают с помощью грейдера – тёрки для ячеистого бетона, а затем тщательно очищают кладку от бетонной пыли.
Уже в первом ряду делаются проёмы для сантехники и прочего оборудования, которое будет установлено позднее.
После этого первый ряд блоков снова покрывают гидроизоляционным раствором, который препятствует подъёму влаги.
Кладка последующих рядов из блоков ячеистого бетона выполняется на клеевом растворе на основе сухой смеси для кладки блоков из ячеистого бетона РСС кладочная, цементно-известковая. Толщина шва не должна превышать 2-3 мм.
Сухую растворную смесь для кладки блоков из ячеистого бетона РСС кладочная, цементно-известковая высыпать в воду и размешать вручную или машинным способом до исчезновения комков. Смесь готова к применению после 5 минут созревания и повторного размешивания. Раствор пригоден к применению сразу после повторного размешивания и сохраняет свои свойства в течение 60 минут (в зависимости от температуры воздуха).
Консистенция раствора хорошая, если он легко и по всей площади вытекает через зубцы мастерка, и видимые бороздки раствора не сливаются.

При сухой погоде необходимо предварительное увлажнение блоков из ячеистого бетона.

Последующие ряды кладки выполнять по однорядной системе перевязки швов (рис. 3). Раствор наносить всюду одинаковой толщины. Вертикальные швы нижележащего ряда блоков должны быть смещены относительно верхнего не менее чем на 100 мм. Выдерживая толщину швов, обеспечивается тем самым высокое качество кладки (прочность) и её высокие теплотехнические свойства. Как правило, достаточно применять перевязку кладки в каждом третьем ряду.

рис.3

Перемешанную растворную смесь наносить равномерно на ранее уложенные блоки сначала на стыковой (боковой), а затем на горизонтальный шов, при помощи зубчатого мастерка. При укладке пазогребневых блоков на боковые (стыковые) грани клей можно не наносить. После этого необходимо уложить и прижать следующий блок. Толщина шва между блоками не должна превышать 2-3 мм.

Кладочный раствор наносят полосой, соответствующей ширине блока и мастерка, а блоки укладывают на свежий слой раствора. Блоки из ячеистого бетона имеют, как правило, точные размеры, кладка получается абсолютно ровная.
Каждый уложенный газосиликатный блок следует выравнивать с помощью резинового молотка, а затем, при помощи уровня, проверять горизонтальность кладки. Выступающий из шва раствор не затирать, а удалять с помощью мастерка.

После укладки каждого ряда блоков выровнять поверхность при помощи рубанка, а затем щёткой очистить от пыли .

Любую часть блока можно без особых усилий отпилить с помощью пилы и разметочного угольника. Ещё легче и быстрее осуществляется обработка блоков с помощью электрической пилы, которая идеально подходит для изготовления скошенных, округлых и других кривых.
Произведя монтаж блоков газосиликатных одного ряда натянуть причальный шнур для следующего ряда кладки.
Узлы примыкания наружных и внутренних стен, примыкания оконных и дверных проёмов, выполнять согласно рабочим чертежам проекта.
Возведение стен из блоков ячеистого бетона вести в соответствии с проектом производства работ и соблюдением требований СНиП 3.03.01-87.
Пазы для проводки нарезать специальным инструментом. Углубление для электрических розеток и выключателей выполнять сверлом или электродрелью.
Последний ряд блоков выкладывать, так называемыми, выравнивающими блоками.

Проверка правильности ведения кладки

После укладки каждого ряда блоков необходимо проверить правильность их установки.
Правильность закладки углов здания контролировать деревянным угольником, горизонтальность – правилом и уровнем. Для этого правило положить на кладку, поставить на него уровень и, выровняв его по горизонту, определить отклонение кладки от горизонтали. Если оно не превышает установленного допуска, отклонение устранить при кладке последующих рядов. Через 2-3 ряда по высоте ровность кладки проверять нивелиром.
Вертикальность поверхностей стен и углов кладки проверять уровнем и отвесом. Отклонения, не превышающие допустимые, исправлять при последующей кладке этажа. Отклонение осей конструкции устранять в уровнях междуэтажных перекрытий.
Длину простенков проверять метром (рулеткой).
