Когда можно нагружать фундамент после заливки: Когда можно нагружать бетон после заливки?
Сколько времени фундамент набирает прочность после заливки
Устройство железобетонного монолитного фундамента требует знания и понимания многих важных моментов.
Прежде чем залить смесь в опалубку, непрофессионалу в строительной теме следует подготовиться теоретически.
Имеет немалое значение время разборки опалубки. Как контролировать прочность и когда можно фундамент нагружать?
Содержание
- Сколько ждать набора прочности
- Контроль схватывания бетона
- Когда снимать опалубку
- Через сколько можно нагружать фундамент
Сколько ждать набора прочности
Как указано в п. 2.5 СНиП 2.03.01-84, для возведения фундаментов следует применять бетон не ниже М-200. Так как БМ-100 используют для устройства подготовки, само тело фундамента чаще всего выполняют из бетона М-200.

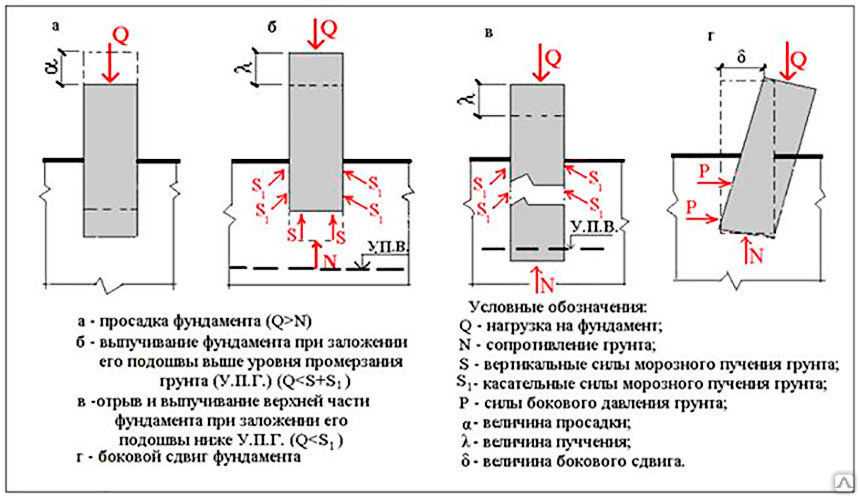

На твердость уложенного в опалубку раствора влияют разные факторы, в том числе такие:
- Правильное соотношение ингредиентов;
- Температура воздуха;
- Влажность воздуха;
- Период времени от приготовления смеси до укладки;
- Толщина слоя;
- Соблюдение технологии и пр.

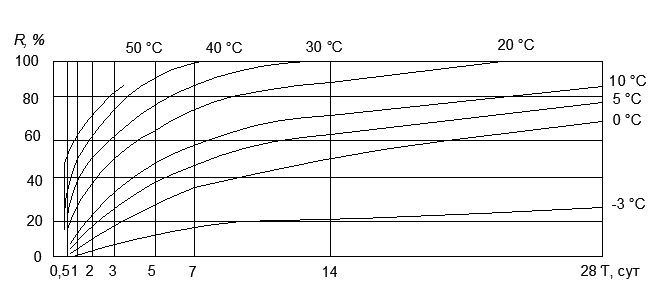

Набор прочности представляет собой химический процесс, требующий оптимальных условий, наиболее важны тепло и влажность. В зависимости от соотношения этих показателей, процесс достижения нормативных прочностных характеристик длится до 28 суток.
Если чрезмерно жарко, то есть температура воздуха выше 25 градусов, то смесь будет растрескиваться, из нее быстро испарится влага, необходимая для нормального течения реакции твердения, а при температурах ниже +5 градусов процессы замедляются, что отрицательно сказывается на времени застывания.
Оптимальная температура +20 градусов по Цельсию. Уже с первых часов прочность смеси начинает увеличиваться: через 2,5 часа смесь схватится, но твердость еще слишком мала, чтобы бетон держал форму. Интенсивнее всего фундамент набирает прочность в первую неделю, достигая 70% от проектной. Застывание, твердение продолжается до 28 суток.
Контроль схватывания бетона
В условиях выполнения бетонных работ строительными предприятиями контроль качества проводится путем испытания образцов бетона следующими методами:
- Сжатием специальным оборудованием;
- Простукиванием массива молотком Кашкарова;
- Ультразвуковыми приборами (неразрушающий метод).
Для испытания на стационарном станке готовят кубики: из одной порции смеси заливают образцы размером 10×10 см в количестве не менее 3-х, маркируя сами образцы, а также фиксируя на них дату и время.
Кубики передают в специальную строительную лабораторию проводить испытания, где на основании нагрузки, при котором кубики разрушились, выполняют расчеты и выводят прочность бетона, учитывая возраст кубиков. Этот метод считается точным.
Простукивание молотком дает приблизительные результаты и относится к неточным методам. Молотки есть разных видов, а прибор конструкции Кашкарова примечателен тем, что сила удара не отражается на итоговых показаниях прочности. Сам молоток весит 400-800 г.
Прочностные показатели определяют по следам, остающемся на бетоне, в соответствии с таблицей, приведенной в нормативной литературе.
Ультразвуковые приборы основаны на определении скорости прохождения ультразвука через толщу бетона: чем плотнее бетон, тем меньше скорость. Кроме величины прочности, ультразвуковой метод позволяет установить наличие пустот, раковин в массиве фундамента или иного конструктивного элемента.
Специальные методы должны применяться профессионалами с опытом работы в строй. лаборатории, дилетанты не смогут определить точной величины сопротивления материала сжатию, то есть прочности.
В кустарных условиях проверка схватывания производят так: одновременно с укладкой смеси в опалубку заливают отдельно форму произвольного размера ( размером в плане 10×10 см), но желательно одинаковой с основным конструктивом высоты.
На 2 день с одной стороны опалубку нужно снять и посмотреть, держит ли бетон форму, насколько он схватился. При необходимости следует спустя сутки убрать опалубку с другой грани образца и проанализировать динамику схватывания. Один из образцов можно попытаться разбить, чтобы убедиться в его твердости.
Важно понимать, что образец меньших размеры, чем массив фундамента, а в небольшом объеме бетон застывает быстрее. Убедившись, что образец схватился, следует дать массиву дополнительное время 2-5 суток, чтобы получить желаемый результат — крепко затвердевший, схватившийся фундамент.
Когда снимать опалубку
Снятие опалубки можно осуществлять при острой необходимости на 3-5 день, но лучше выдержать 7-14 дней.
Хорошо схватившийся, набравший 30-70% прочности бетон сохраняет форму, не дает сколов разбирая опалубку. Распалубка допустима в ранние сроки, если щиты, доски нужны для выполнения работ на другой захватке или на следующем объекте.
В приватном строительстве резонно не спешить и дать смеси набрать нужные показатели прочности, для чего потребуется 2 недели.
Через сколько можно нагружать фундамент
Давать нагрузку на фундамент — значит, выполнять следующий этап возведения здания, в случае с фундаментом это устройство стен:
- Кирпичная кладка;
- Монтаж блоков ФБС;
- Монтаж панелей;
- Укладка бруса или ин.
Нагрузка приемлема тогда, когда бетон приобретет 100% проектных прочностных показателей. В этом случае можно не опасаться деформаций, разрушения фундамента, так как конструктив уже в состоянии воспринимать нагрузки от стен, перекрытий, кровли.
Такой срок наступает по прошествии 28-30 дней с момента заливки бетона в опалубку.
Этот срок можно сократить, если применить специальные средства — химические добавки, или же технологические приемы, как прогревание в холодное время года, полив водой или укрытие мокрыми матами летом, когда жара.
Если бетон схватывается в естественных условиях лучше не торопиться и снимать опалубку не раньше, чем через одну-две недели, а возводить стены в возрасте не менее 4 недель.
Рекомендуем посмотреть видео:
В конструкции фундамента ничего сложного нет, но лучше, когда этим занимаются профессионалы, у которых есть и опыт, и технические средства контроля застывания бетона.
Если все-таки заливка опалубки выполняется своими силами, то распалубку лучше сделать спустя 7-14 дней, а подвергать нагрузке — не раньше, чем через 28 дней с даты заливки.
Через сколько можно нагружать фундамент после заливки
Содержание
- Что влияет на время затвердения фундамента
- Сколько времени требуется бетону для затвердевания
- Почему важно ждать затвердевания
- Сушка бетона в холоде
- Сушка бетона летом
- Через какое время бетон становится достаточно для каркасного строительства
- Через сколько можно возводить стены из газобетона
- Как ускорить время твердения
- Заключение
- Видео по теме
Когда речь идет о заливке фундамента, важно учитывать несколько факторов перед выполнением работы: прочность затвердевшего бетона, температуру окружающей среды, тип смеси и многое другое. Поэтому важно учитывать эти показатели, когда речь идет об определении времени затвердевания бетонного фундамента, прежде чем начать возводить стены.
Что влияет на время затвердения фундамента
В зависимости от того, как быстро затвердеет бетон после заливки фундамента, определяются срок, сколько должен стоять фундамент перед постройкой дома. Существует около четырех факторов, которые необходимо учитывать при определении времени затвердевания бетонной плиты, прежде чем она сможет выдерживать вес.
- Первый фактор — это количество воды в смеси. Цемент с высоким соотношением воды и цемента выстаивается медленнее, но может быть прочнее в долгосрочной перспективе.
- Второй фактор — это температура окружающей среды. При высоких температурах цемент затвердевает быстрее, но со временем теряет прочность.
- Третий фактор, который необходимо учитывать, — это тип используемой смеси. Существуют быстротвердеющие цементные смеси, которые следует рассмотреть.
- Последний фактор, который необходимо учитывать, — это размер плиты, где большие и толстые плиты требуют больше времени для полного затвердевания.
В процессе затвердевания важно поддерживать цемент во влажном состоянии, чтобы он мог правильно затвердеть. Опрыскивание несколько раз в день в течение первой недели помогает предотвратить слишком быструю потерю влаги цементом. Это очень важный этап, который помогает предотвратить ослабление фундамента после его полного затвердевания.
Сколько времени требуется бетону для затвердевания

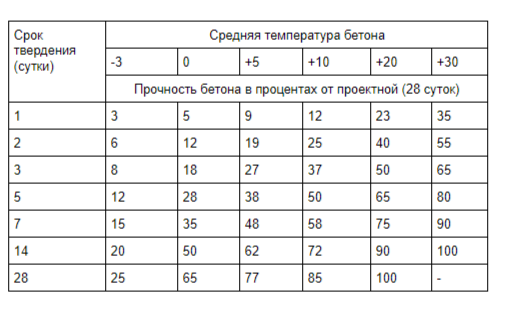

Процесс затвердевания раствора обычно завершается через 28 дней. Однако цемент продолжает твердеть еще в течение некоторого времени.
Затвердение — это процесс кристаллизации бетона, который начинается сразу после заливки.
Если продолжить строить объект, когда фундамент еще не достиг необходимой прочности, в основании могут появиться трещины. При этом даже после затвердевания бетона лишняя вода все еще испаряется из раствора в процессе сушки.
Сушка — процесс, при котором из уже отвердевшего бетона продолжает испаряться влага.
Если для затвердевания требуется всего около 28 дней, то высыхание может занять несколько месяцев. На самом деле бетон всегда содержит некоторое количество остаточной влаги. Вода испаряется, но затвердевание происходит за счет кристаллизации или так называемого схватывания. Чем толще слой цемента, тем дольше отстаивается фундамент.
Почему важно ждать затвердевания
Существует целый ряд причин, по которым необходимо отстаивать бетон, перед тем как класть пеноблоки, газоблоки и т.д.
- Основная причина заключается в том, что твердение помогает придать бетону долгосрочную прочность и долговечность.
- Еще одним важным фактором, который необходимо учитывать, является поддержание необходимого уровня влажности в бетоне во время процесса твердения, например, с помощью распыления. Если цемент теряет влагу слишком быстро, это может привести к образованию трещин и потере прочности.
В целом, твердение бетона направлено на удержание влаги в плите для укрепления фундамента; защиту от растрескивания, пока он не станет достаточно прочным, чтобы противостоять трещинам; повышение прочности, долговечности, водонепроницаемости и износостойкости конечного результата. Конечно, влажный цемент не способен выдержать никакой вес, поэтому необходима сушка. Поэтому качественное затвердение обеспечивает правильное высыхание бетона.
Сушка бетона в холоде
Сколько должен отстояться фундамент после заливки в холодное время? По мере высыхания бетона гидратация замедляется. Когда внутренняя температура достигает примерно 10° С, гидратация замедляется, ниже 5° С она практически прекращается. Вы можете контролировать температуру бетона и проследить за временем его высыхания с помощью тепловой пушки.
Если цементу позволить замерзнуть слишком быстро, замерзшая вода внутри создаст давление, которое может разрушить бетон. По этой причине важно поддерживать температуру около 5 градусов, пока он не станет достаточно прочным, чтобы противостоять давлению замерзания. Обычно это занимает около 48 часов. Далее в использовании тепловой пушки нет смысла. Если температура окружающей среды продолжает падать, то процесс стройки консервируется и возобновляется, когда средняя температура воздуха сохраняется не ниже 15° С. Если же температура воздуха в пределах нормы, чтобы начать возведение стен из газобетона или кирпича фундамент должен простоять 28 дней.
Сушка бетона летом
В жару цемент может высохнуть слишком быстро, что может привести к появлению трещин. В жаркую погоду очень важно поддерживать поверхность во влажном состоянии. Распыляйте воду на поверхность бетона по мере ее испарения.
Вы также можете расстелить пластиковые листы поверх фундамента или положите охлаждающие одеяла. И то, и другое задерживает влагу на поверхности по мере ее испарения, что сохраняет бетон влажным и предотвращает растрескивание.
Внутри цемента, который реагирует слишком быстро, не успевают вырасти кристаллы, поэтому он не набирает нужную прочность. Бетон должен затвердевать медленно, что означает регулирование его внутренней температуры.
К сожалению, при слишком высокой температуре воздуха строительство невозможно законсервировать. Остается только увлажнять фундамент, пока он полностью не окрепнет. В жаркое время года возведение стен можно начинать спустя 14–21 дней.

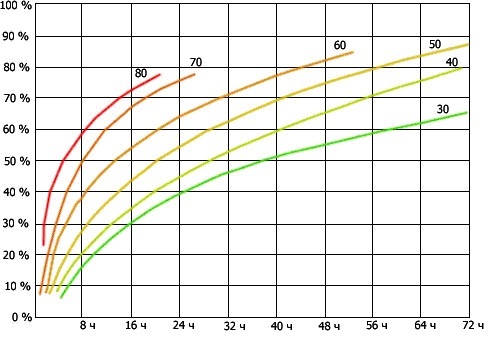

В нормальных условиях для полного затвердевания залитого бетона может потребоваться около 28 дней. Однако, хотя для полного затвердевания лента требует четыре недели и более, вам не придется ждать так долго, чтобы приступить к возведению каркаса.
Через сколько можно нагружать фундамент для строительства каркаса после заливки? Как правило, вы можете приступать к возведению коробки на залитой бетонной плите через семь дней после ее заливки. Примерно за это время бетонная плита достигнет 70% от своей полной прочности. Считается, что этот уровень прочности достаточен для того, чтобы выдерживать такие нагрузки, как каркас дома.
Однако существуют также деформационные швы, которые необходимо нарезать в бетоне в течение первых 6–18 часов, и не следует делать это более чем через 24 часа после заливки. Время нарезки швов очень важно. Если нарезать швы слишком рано, они будут практически бесполезны. Если сделать это слишком поздно, то, скорее всего, уже появятся трещины, и цель деформационных швов будет потеряна. Бетонные швы должны быть распилены, как только бетон сможет выстоять перед усилием пилы без смещения или сгребания частиц заполнителя.
Через сколько можно возводить стены из газобетона
Бетон может казаться твердым через 24 или 48 часов, но это не означает, что его можно нагружать. Конечно, вы можете пройти по нему или даже проложить несколько рядов блоков до влагонепроницаемого слоя, но вам следует воздержаться от каких-либо других действий.
Реальность такова, что бетон затвердевает долгое время. Со временем он становится все прочнее и крепче, но для отверждения большинства фундамента требуется около 28 дней. Через одну неделю бетон достигает около 70% прочности на сжатие.
Через какое время после заливки фундамента можно начинать кладку стен? Когда дело доходит до затвердевания бетона, следует учитывать следующие временные рамки использования:
- 1–2 дня — могут начаться последующие работы до возведения стен и люди смогут ходить по нему;
- 7 дней — бетон частично затвердеет, это время, когда его можно нагружать техникой и оборудования;
- 28 дней — раствор полностью застывает и набирает максимальную прочность.
Учитывая все вышесказанное, стены для дома из газобетона можно возводить спустя 28 дней после заливки бетонного фундамента.
Как ускорить время твердения
На самом деле существуют различные меры, которые можно предпринять, чтобы ускорить время твердения. Время очень ценно, когда речь идет о строительных проектах, так почему бы не использовать этот ценный ресурс по максимуму. Конечно, можно использовать свайный или свайно-винтовой фундамент, где время отстаивания не требуется вообще. Но большинство конструкций возводится на ленточном фундаменте, от этого и будем отталкиваться.
Ускорить время затвердевания ленточного фундамента можно следующими способами:
- Снизить влажность воздуха, оградив бетонную поверхность и установив систему отопления, вентиляции и кондиционирования воздуха.
- Используйте необходимое количество воды, так как меньшее количество воды может ускорить как время твердения, так и время высыхания. Однако помните, что это может сделать бетон слабее в будущем.
- Избегайте нанесения герметика на поверхность. Если его наносить во время твердения фундамента, он может удерживать слишком много влаги и привести к увеличению времени высыхания.
- Используйте добавки быстрого отверждения. Они специально разработаны для сокращения времени твердения без ослабления бетона со временем.
- Важно помнить, что не следует удалять из цемента слишком много влаги, так как это может привести к структурным дефектам в будущем.
Заключение
Когда дело доходит кладки стен на залитом фундаменте, убедитесь, что вы учли вышеупомянутые факторы. Это важно, если вы хотите сохранить структурную целостность бетонной конструкции в долгосрочной перспективе. Но в начале нужно изучить СНиП, чтобы все делать по правилам.
Видео по теме
Зачем ждать, чтобы построить стены на фундаменте?
Ассоциация бетонных фундаментов объясняет причину скорости, доступной для строительства бетонных фундаментов жилых домов, и почему фундаменты не подвержены повреждениям, если подрядчик продолжает процесс формования на второй день.
16 августа 2016 г.
James R. Baty II, F.ACI, F.TCA
Concrete Foundations Association
Подрядчики регулярно рассматривают базовый бетонный фундамент жилых домов в США как трехдневный процесс. Земляные работы, формирование фундамента и укладка бетона в первый день; опалубка стен и укладка бетона на второй день; и зачистка формы, очистка и гидроизоляция на третий день.
Подрядчики обычно рассматривают базовый бетонный фундамент жилого дома в США как трехдневный процесс. Земляные работы, формирование фундамента и укладка бетона в первый день; опалубка стен и укладка бетона на второй день; и зачистка формы, очистка и гидроизоляция на третий день. Это облегчает более быстрый поворот фундамента, готового для строителя, чтобы начать надземные работы.
Вопрос: При строительстве фундамента под жилой дом инспектор прошел наши фундаменты и на следующий день сообщил нам, что мы не должны начинать установку панелей на однодневных фундаментах, пока бетон не достигнет семи дней.
Несмотря на нашу просьбу и заявления о стандартной отраслевой практике, нам пришлось разобрать все установленные формы и перейти на другую стройплощадку. Переходя к следующей строительной площадке в другой части области, интересно отметить, что инспектор по этому участку сказал нам, что нет критериев государственной проверки для залитого фундамента, и ему не нужно ничего видеть, пока стена не будет гидроизолирована и готов к постройке дома.
Ответ: Это не очень распространенная ситуация, встречающаяся сегодня на рынке, хотя она носит системный характер из-за стресса, в котором находятся многие отделы кодирования, и предписание информации из одного метода построения или ситуации применяется в качестве общего положения. Шаги по информированию инспектора были правильными шагами, к сожалению, очень немногие ситуационные разногласия можно выиграть, затрачивая время, деньги или труд. Так что же можно сделать, чтобы доказать или обосновать требования этой ситуации и обеспечить адекватные характеристики бетона?
Понимание применимых норм и правил для подрядчика является первым важным шагом на пути к успешному и продуктивному общению. Это одна из причин, по которой существует сертификация ACI/CFA Residential Foundation Technician Certification, чтобы гарантировать и сертифицировать людей на уровне знаний в использовании основных отраслевых рекомендаций. Подрядчик в этой ситуации определил IBC и IRC как применимые или принятые их юрисдикциями. Несмотря на то, что проект является жилым по своему охвату и соответствует требованиям IRC, также важно знать позицию IBC в случае перекрестного толкования или неправильного применения одного положения к другому.
Международный жилищный кодекс (IRC) , принятый любой юрисдикцией, обеспечивает минимальные проектные требования по безопасности жизни и устойчивости конструкции. IRC дает очень мало указаний по средствам и методам, которые становятся основой для определения влияния на сроки и график строительства. В IRC нет указаний по рабочей прочности или времени набора прочности бетонных оснований. Предусматривается минимальная расчетная прочность бетона, которая является лишь направлением минимальной расчетной прочности за 28 дней без влияния на рабочую прочность во время графика строительства. Нет корреляции между конечной расчетной прочностью даже через 28 дней и нагрузками, которые должны быть приложены. Редко когда жилой проект (или коммерческий в этом отношении) когда-либо завершается в цикле менее 28 дней, что может отрицательно сказаться на способности основания для промежуточных рабочих нагрузок.
Что касается требований к фундаментам, IRC действительно предусматривает, что они должны быть спроектированы и построены в соответствии с положениями его собственного раздела R403 или в соответствии с ACI 332 3 .
Без каких-либо указаний в разделе фундамента важно рассмотреть критерии фундаментной стены. IRC предоставляет рекомендации по проектированию и возведению стен фундамента в соответствии с R404 или в соответствии с одним из трех других справочников, одним из которых снова является ACI 332. В разделе R404 рассматриваются вопросы механического проектирования, а также требования к минимальной прочности бетона, максимальному размеру заполнителя и времени смешивания. Нет положений ни о продолжительности отверждения, ни о времени нагрузки на стену фундамента, ни о времени необходимой поддержки для размещения стены фундамента.
Именно здесь важно знать, что требуется от эталонных стандартов, таких как ACI 332. Этот документ уделяет особое внимание конкретному бетону с гораздо большей детализацией как фундаментов, так и фундаментных стен, чем IRC. Это технически исчерпывающий документ для таких приложений, как фундаменты жилых домов, предназначенный для охвата полноты метода строительства. В этом документе (332-14) в разделе R6.3 содержится следующее:
Удаление опалубки
Опалубка должна быть удалена таким образом, чтобы не нарушалась безопасность и эксплуатационная пригодность конструкции. Бетон, обнаженный при удалении опалубки, должен иметь достаточную прочность, чтобы не повредиться при операции по удалению.
Предписание подрядчику о переходе к следующему этапу проекта ограничивается периодом, когда бетон не будет поврежден следующей операцией. Минимальный порог силы не указан. Это просто гарантирует, что бетонный элемент не упадет, не развалится или не будет поврежден каким-либо иным образом из-за того, что он слишком зеленый, чтобы перейти к следующему процессу.
Далее отверждение описано ACI 332; тема, не затрагиваемая IRC, за исключением ссылки или уважения к ACI 332, где в разделе R6.5 указано:
Отверждение
После укладки бетон должен быть защищен для поддержания надлежащей влажности и температура. Защита должна гарантировать, что избыточное испарение воды не ухудшит требуемую прочность или работоспособность элемента.
Затем раздел относится к особенностям защиты в холодную и жаркую погоду, как в экстремальных условиях, так и без каких-либо ограничений для бетона, кроме обеспечения минимальной прочности 500 фунтов на квадратный дюйм зимой, когда задержки в наборе прочности являются наиболее значительными. обычно из-за температур ниже точки замерзания бетона. Эти разделы находятся в части материалов документа.
Ни в главе, посвященной фундаментам, ни в главе, посвященной стенам фундамента, нет условий, ограничивающих время для следующего шага или продолжительность времени, в течение которого требуется отверждение или защита для перехода к следующему этапу. Это связано со значительным увеличением прочности при обычном применении бетона и очень низкими нагрузками, прикладываемыми к бетону во время строительства.
Таким образом, без какой-либо прямой ссылки на принятое положение кодекса или в справочном стандарте, предусмотренном для принятого кодекса, обсуждение может быть более продуктивным, если они рассматривают физико-научные условия. Краткий пример типичного расчета состояния фундамента демонстрирует незначительность заботы о прочности бетона в период строительства.
Допущения
Емкость грунта (2000 фунтов/кв. фут) чаще встречается в жилых комплексах, минимальная расчетная прочность бетона основания (2500 фунтов/кв. дюйм) и емкость или прогнозируемая зрелость после одного день при температуре 70 градусов по Фаренгейту 1500 фунтов/кв. дюйм. (см. CFA Cold Weather Research 4 ) и общий вес бетона 150 фунтов/куб. футов
Вес стены фундамента
9 футов высокий x 8 дюймов. бетонная стена фундамента, сидящая на фундаменте, весит или прикладывает нагрузку к фундаменту 9футов x 8 дюймов/12 дюймов/футов x 150 фунтов на кубический фут = 900 фунтов/лин. футов
Несущая способность основания
Толщина стены фундамента 8 дюймов x 12 дюймов длина стены x 1500 фунтов на квадратный дюйм = 144 000 фунтов/кв. дюймов или 1000 фунтов/лин. футов при предполагаемой однодневной прочности. Таким образом, при условии минимального прироста прочности бетона всего за 24 часа фундамент уже имеет достаточную несущую способность на своей поверхности для приложенной нагрузки стены.
Емкость марки
Поддерживая нагрузку, приложенную стеной к непрерывному фундаменту, следующей проверкой будет способность грунта. 16-дюймовый. широкий фундамент дает достаточно места для формирования стены (ACI 332 требует минимальной ширины фундамента два дюйма на сторону + толщина стены), поэтому 16 дюймов / 12 дюймов / фут. x 2000 фунтов на квадратный фут = 2666,7 фунтов на квадратный фут, что более чем в 2 раза превышает приложенную нагрузку от общего веса стены и фундамента.
Именно по этим причинам сроки выполнения фундамента и даже строительства фундаментной стены не являются проблемой. Также по этим причинам даже документы по строительству, такие как ACI 332R-06 5 не решает проблему синхронизации между фундаментом и возведением стены.
CFA документирует стандартный или базовый трехдневный процесс строительства фундамента от земляных работ до завершения процесса снятия опалубки со стен. Это было бы невозможно, если есть сомнения в способности бетонного основания выдерживать нагрузки стены фундамента, которую оно поддерживает.
Изд. Примечание: Джим Бэти является исполнительным директором CFA, и с ним можно связаться по телефону (866) 232-9. 255 или по электронной почте [email protected] .
Каталожные номера:
- 2012 International Residential Code® для домов на одну и две семьи, опубликованный International Code Council, Inc., www.iccsafe.org
- Жилищные нормы и правила для конструкционного бетона (ACI 332-14) и комментарий, опубликованный Американским институтом бетона, www.concrete.org
- Заливка стен жилых домов в холодную погоду – Исследовательский проект CFA в холодную погоду – отчет 2004 г., опубликованный Ассоциацией бетонных фундаментов, www.cfawalls.org
- Руководство по бетону для жилых помещений (ACI 332R-06), опубликованное Американским институтом бетона, www.concrete.org
Как я делаю мрамор из бетона
Увеличение производительности с помощью нагревателей песка ADM производительностью от 90 до 210 тонн в час
Тенденции строительства и инфраструктуры на 2023 год
Готовы к будущему
С бульдозерами Cat® вы готовы опередить конкурентов и сохранить больше денег в своем кармане.
Экономический отчет: активность растет, строительный сектор стабилен
Лидеры строительной отрасли сообщают о стабильной активности в ноябре. Медленные поставки и ценообразование остаются проблемой, в то время как труд улучшился. Уже второй месяц остается дефицит бетона.
How I Make Concrete Marble
Как Брэдли Кумс, владелец компании Coomes Custom Concrete Creations, создает эффект мрамора на бетонных столешницах и столешницах.
Маркетинг декоративного бетона
Визуальная привлекательность декоративного бетона дает дополнительные возможности для привлечения клиентов.
Система водопроницаемой брусчатки, установленная для экологичного многоцелевого наружного пространства
Дизайнеры выбрали водопроницаемую тротуарную плитку, потому что это была одновременно структурная поверхность мощения, способная выдерживать автомобильное движение, и зеленое инфраструктурное решение для управления ливневыми стоками.
Открытый конкурс на получение награды Concrete Contractor 2023 Top Products Award
Тысячи продуктов, инструментов, оборудования и машин предназначены для помощи бетонным подрядчикам, некоторые из них выделяются среди остальных своими инновациями и преимуществами. Отправьте последнюю версию до 6 февраля 2023 года.
CIM объявляет о выпуске бетономешалки для тяжелых условий эксплуатации на ежегодном аукционе World of Concrete 2023
, который состоится в среду, 18 января, — аукцион CIM проводится во время выставки World of Concrete, 17 января. 19 в Лас-Вегасе.
Schönox представляет продукты для чернового пола для бетонных проектов
Schönox FP, однокомпонентная шпаклевка и грунтовка, позволяет специалистам по напольным покрытиям выполнять грунтовку и шпаклевку оснований за один этап. Компания также запустила 10-фунтовый. версия сумки Schönox HS Sturdy.
Emerson выпускает аккумуляторный инструмент для нарезания резьбы на трубах
Привод 760 FXP Power Drive может работать с трубами диаметром 0,125 дюйма до 2-в. труб и может использоваться для множества новых строительных и ремонтных работ в механических, электрических, сантехнических, HVAC и нефтегазовых проектах.
A Впервые за 13 лет: проекты PCA Снижение спроса на цемент
Прогноз потребления цемента на осень 2022 года Ассоциацией портландцементов показывает снижение спроса на цемент на 3,5% — первое за 13 лет, но ожидается, что рост возобновится в 2024 году и вне.
Укладка бетона в холодную погоду
Советы по укладке качественного бетона в холодную погоду.
Что ожидать от новейших решений Vanguard Power Solutions на WOC
Компания Briggs and Stratton представит на World of Concrete портфолио решений по энергетике, включая новые готовые варианты электрификации.
Станок для шлифовки и полировки бетона с ручным управлением DiamaPro Systems ROG-60
Станок для шлифовки и полировки с ездой на месте DP-ROG-60 был разработан специально для подрядчиков, занимающихся подготовкой и полировкой бетона.
Проектирование, подготовка и укладка современных водопроницаемых бетонных смесей
В связи с управлением ливневыми стоками спрос на водопроницаемый бетон увеличился и, вероятно, сохранится. К счастью, современные проницаемые бетонные смеси значительно улучшились с точки зрения удобства и скорости укладки.
Профилактическое обслуживание бетонного покрытия: что это такое и что предотвращает?
Что такое профилактическое обслуживание бетонного покрытия и какие меры необходимо предотвратить?
Как оценить прочность бетона на месте
Подрядчики должны знать, как правильно оценить прочность бетона на месте, чтобы они могли определить подходящее время для снятия опалубки, обратной засыпки или открытия дорожного покрытия для движения транспорта.
Как скоро укладывать бетон стен и колонн поверх фундаментов и плит?| Журнал «Бетонное строительство»
Q.: Были подняты два похожих вопроса относительно укладки бетона поверх недавно завершенных плит и фундаментов. В одном случае подрядчик хотел сформировать и разместить стены подвала на следующий день после завершения фундаментов, но архитектор потребовал подождать 7 дней. В другом случае инженер отказывал в разрешении укладывать бетонную колонну над полностью закрепленной и поддерживаемой плитой, которая была уложена 5-7 часами ранее в тот же день. Рассматриваемые колонны располагались по центру над колоннами нижнего уровня. Какие правила ограничивают сроки заливки бетона в этих условиях?
A.: После долгих поисков и расспросов мы пришли к выводу, что не существует никаких письменных правил для этих случаев. Бетон в значительной степени устанавливает свои собственные правила с точки зрения времени схватывания и затвердевания, и у строителей, соблюдающих эти естественные ограничения, не было проблем. Например, подрядчик не пойдет на готовую плиту, чтобы установить опалубку для колонн, пока бетон не станет достаточно твердым, чтобы оставаться неповрежденным в результате деятельности. Опалубка и подпорки, поддерживающие плиту, обычно также предназначены для восприятия нагрузок от строительных работ на плите.
Стены подвала : Общепринятой практикой является заливка стен на следующий день после заливки фундамента, но вы вряд ли найдете ссылку, в которой говорится, что вы можете или не можете это делать. Одна из причин, по которой это сравнительно безопасно, заключается в том, что размеры фундаментов часто соответствуют минимальным требованиям местных норм, которые на самом деле превышают размеры по сравнению с нагрузкой, которую стена будет оказывать на фундамент. Помните также, что на этом этапе строительства единственная нагрузка на фундамент будет от веса стены, так как конструкция над ней, для которой был спроектирован фундамент, еще не установлена.
Размещение колонн на новом перекрытии : Проверив более десятка книг, технических отчетов и стандартов, касающихся опалубки и бетонных конструкций (как из США, так и из Европы), мы не нашли никаких утверждений, ограничивающих время размещения колонн. поверх плиты.
Однако мы обнаружили ограничения на соответствующие условия размещения бетона в плитах и балках поверх глубокого подъема свежего бетона в стенах или колоннах. Руководство по проверке бетона Американского института бетона (ACI), ACI «Технические требования к конструкционному бетону для зданий (ACI 301-84)» и Строительный кодекс ACI (ACI 318-89).) все заявления аналогичны следующему разделу 8.3.2 из ACI 301-84: «Укладка бетона в опорные элементы не должна начинаться до тех пор, пока бетон, ранее уложенный в колонны и стены, не перестанет быть пластичным и не будет находиться на месте в не менее двух часов».
Ни один из трех документов ACI не устанавливает каких-либо ограничений для соответствующего условия размещения бетона над поддерживаемым элементом (балкой или плитой).
Мы обсудили этот вопрос с бывшим председателем Комитета 301 ACI Дэвидом Густафсоном, техническим директором Института арматурной стали для бетона; и с нынешним председателем 301 Тимоти Муром из Gilbert/Commonwealth, Inc. Оба заявили, что им не известны правила или ограничения по времени укладки бетона колонны поверх недавно законченных плит. Далее Мур заявил, что такие положения не рассматриваются среди множества изменений, которые комитет рассматривает для будущих пересмотров ACI 301. Он сказал, что единственными другими положениями ACI 301, которые могут иметь какое-либо отношение, будут те, которые касаются строительных швов. В разделе 6.1 ACI 301 (строительные швы) содержатся положения о расположении строительных швов и склеивании строительных швов, где это требуется или разрешено, но ничего не говорится о сроках укладки.
Мы также опросили Рэнди Борднера, бывшего председателя Комитета 347 МСА по опалубке для бетона. Борднер — профессиональный инженер и специалист по проектированию и строительству многоэтажных зданий. Он заявил, что на его работах бетон колонны обычно укладывался поверх бетонной плиты, уложенной в тот же день, единственной проблемой была удовлетворительная твердость плиты для крепления любых необходимых шаблонов и распорок.
