Как расположить постройки на участке правильно: Планировка участка: правила расположения построек
Как правильно расположить постройки на участке
Главная Статьи Строительство дома Как правильно расположить постройки и забор на участке
Владельцу загородного участка хочется обустроить территорию с максимальным комфортом. Дома и хозяйственные постройки должны быть удобно расположены, тропинки и проходы необходимо сделать достаточно широкими, а забор поставить так, чтоб он защищал от посторонних взглядов, но при этом не затенял растения.
Но, кроме комфорта, важно подумать и о соблюдении действующих строительных норм. Планировка участка должна соответствовать ряду требований, чтобы ваше жилье не доставляло неудобства соседям.
Расскажем об основных правилах размещения зданий на участке.
Расстояние между коттеджами
Требования по удаленности жилых домов друг от друга установлены правилами пожарной безопасности. Дистанция должна препятствовать распространению огня во время пожара. Чем дальше дома друг от друга, тем меньше вероятность перехода пламени на строение соседей.
Согласно приказу МЧС России № 151 различают следующие степени огнестойкости жилых зданий:
-
I – дома из негорючих материалов без деревянных элементов;
-
II – дома из негорючих материалов со стальными конструкциями;
-
III – строения из камня, железобетона, бетона с деревянными перекрытиями и отделкой из трудногорючих материалов;
-
IIIа – каркасные дома из незащищенной стали с ограждениями из профнастила и других огнестойких материалов;
-
IIIб – деревянные каркасные строения, обработанные огнезащитной пропиткой;
-
IV – здания из древесины с огнестойкой отделкой и пропиткой огнезащитными средствами;
-
IVа – одноэтажные каркасные постройки со стальной основой, обшивкой из профнастила и горючим утеплителем.
Существует еще V степень, но к ней относят сооружения с низкой огнестойкостью, не предназначенные для постоянного пребывания людей.
Расстояние от соседей до вашего дома зависит от категории каждого из двух зданий. Требования описаны в приказе МЧС России № 288 и сведены в таблицу.
Степень огнестойкости | Класс конструктивной пожарной опасности | Минимальное расстояние между жилыми объектами, м | |||
I, II, III C0 |
II, III C1 |
IV C0, C1 |
IV, V C2, C3 |
||
I, II, III | С0 – постройка из негорючих материалов | 6 | 8 | 8 | 10 |
II, III | С1 – допускается использование слабо горючих материалов | 8 | 10 | 10 | 12 |
IV | С0, С1 | 8 | 10 | 10 | 12 |
IV, V |
С2 – допускается наличие слабо и умеренно горючих материалов, С3 – отсутствуют особые требования к огнестойкости конструкций |
12 | 12 | 15 |
Обратите внимание, что противопожарные требования относятся только к расстоянию между коттеджами на соседних участках. Для построек, находящихся на одной частной территории, они не действуют.
Расположение дома относительно дороги
Черту между границей земельного участка и проезжей частью называют красной линией. С ее помощью обозначают пределы, за которые нельзя выходить при строительстве. Если забор располагать по красной линии без отступа, ворота можно будет открыть только внутрь. На границе нельзя размещать какие-либо строения, сооружения, устанавливать любые объекты, которые могут помешать машинам или пешеходам.
Если за красной линией находится проезжая часть с интенсивным движением, коттедж и хозяйственные постройки возводят на расстоянии не менее 5 м. Если участок граничит с проходом или небольшим проездом, отступ до дома можно уменьшить до 3 м.
d
Важно: при строительстве забора около красной линии дополнительно учитывают наличие коммуникаций. Требования по дистанции могут быть более жесткими.Расстояние от коттеджа до забора
По ГОСТ расстояние на участке до построек жилого назначения (садовый домик, дача, коттедж) от забора должно быть не менее 3 м.
Даже если у владельцев соседних участков есть письменное соглашение о более близком расположении домов, нарушать требования не стоит. В случае судебного разбирательства виновником признают того, кто не соблюдает нормы.
Расстояния между объектами в границах участка
Нормы по взаимному расположению построек устанавливают СНиП. Принятые требования обеспечивают удовлетворительное санитарное состояние участка. Это важно для здоровья и безопасности людей.
Основные положения СНиП:
-
Выгребная яма, птичник, дворовые постройки для содержания скота располагают не ближе 12 м от дома или погреба. Дистанция защитит жильцов от шума, неприятных запахов.
-
Источники биологических отходов (туалет, компост, септик) располагают не ближе 8 м от колодца или скважины. Загрязнения не должны попадать в водоносные слои.
-
Сауну, баню, душевую кабину строят в 8 м от коттеджа или погреба. Это важное условие для защиты от повышенной влажности.
-
Если хлев для содержания домашних животных находится под одной крышей с жилым домом, входы должны быть раздельными и располагаться на расстоянии не ближе 7 м друг от друга.
Требования по дистанции справедливы и для прилегающих территорий. Нормы расстояния между постройками соседей и объектами на вашем участке должны соблюдаться.
Обратите внимание, что самые строгие требования действуют в отношении строений повышенной опасности. В эту категорию относят септик, выгребную яму, хлев. Близкое соседство с такими объектами мешает и самим хозяевам, и жителям соседних домов. Не забывайте об этом при обустройстве территории.
Каким должно быть расстояние от строений до забора
Рядом с коттеджами часто возводят хозяйственные постройки для хранения садового инструмента, мастерские, беседки, небольшие склады для топлива, гаражи. Некоторые из этих объектов хочется построить на максимальном удалении от дома. Желательно, ближе к забору. Но такое размещение не всегда возможно: необходимо учитывать действующие нормы.
Основные требования по размещению хозяйственных построек:
-
Расстояние от стены гаража, садового сарайчика до забора — не менее 1 м. Наклон скатной кровли должен быть направлен на ваш участок, чтобы дождевая вода не лилась к соседям.
-
Расстояние от птичника, вольера для животных, клетки, парника с органическими удобрениями до ограждения — не менее 4 м. Запахи органических продуктов жизнедеятельности не должны тревожить других людей.
-
Расстояние от беседки с мангалом или источником открытого огня, бани или котельной на твердом топливе — не менее 6 м. Даже случайно отлетевшие искры на таком расстоянии успеют погаснуть и не станут причиной пожара.
-
Расстояние от душевой кабины, туалета, бани с электрическим или газовым котлом — не менее 2,5 м. Главные факторы воздействия от таких объектов: влажность и шум. На расстоянии 2,5 м от забора они практически сводятся на нет.
Нормы от заборов до строений распространяются и на зеленые насаждения. Например, высокие деревья с широкой кроной можно садить не ближе 3 м к ограждению, а среднерослые — не ближе 2 м. В противном случае листва будет затенять участок соседа, и это уже считается нарушением.
Разрешенная высота ограждения
Владелец частного дома в населенном пункте не имеет права строить глухой забор такой высоты, какой захочет. Существуют СНиП и местные градостроительные нормы, ограничивающие форму ограждений. Например, согласно строительным правилам, высота забора между соседними участками не должна превышать 1,5 м. Остальное ограждение по периметру можно увеличить до 2 м, но при условии, что пролеты будут сетчатыми, с хорошей светопропускаемостью. Глухие конструкции не должны быть выше 0,7 м.
Главное условие: ваш забор не должен доставлять дискомфорт соседям. Если вы хотите построить ограждение выше 2 м, заручитесь письменным согласием от владельцев расположенного рядом участка. В случае вопросов со стороны надзорных инстанций или других конфликтов этот документ будет доказательством вашей честности и добросовестности.
Допускается поверх глухих пролетов высотой 0,7 см устанавливать сетчатые конструкции и наращивать забор до 1,5 м. Согласования для этого не требуются.
d
Важно: перед началом строительства уточните положения местных градостроительных норм.
Другие требования к устройству забора:
-
При толщине ограждения свыше 5 см вся конструкция должна располагаться на территории вашего земельного участка. Не допускайте, чтобы пролет занимал территорию соседей, или берите с них письменное согласие на размещение своего сооружения.
-
В случаях, когда ограждение становится причиной подтопления соседнего земельного участка, владелец забора должен устроить водоотвод. В противном случае вас обяжут демонтировать конструкцию.
-
Пролеты из досок должны иметь просветы не менее 50 % от общей площади. Забор не должен затенять территорию с противоположной стороны.
-
В сооружении не должно быть острых и выступающих частей, способных причинить травму при случайном касании.
Удобный вариант — устройство живой изгороди. Зеленое ограждение не вызовет нареканий у надзорных органов, а при должном уходе вряд ли станет причиной конфликта между соседями.
d
Обратите внимание: строить забор с фундаментом можно только после межевания. Необходимо точно знать границы постройки дома. До межевания лучше обойтись временным сетчатым ограждением.Частые вопросы и спорные ситуации
Может ли гараж стоять на одной линии с ограждением?
Требования к лицевой части забора определяются местными нормативами. Но, согласно судебной практике, владелец может расположить гараж со стороны улицы вплотную к красной линии. Единственное ограничение: проходящие рядом коммуникации. Если под землей проложена газовая труба или силовой кабель, строительство невозможно.
Можно ли пристроить гараж к жилому дому?
В большинстве современных проектов гараж строят сразу на одном фундаменте с коттеджем. Постройки являются единым целым, поэтому могут располагаться вплотную друг к другу и иметь общую стену.
Если коттедж уже построен, то гараж возводят на отдельном фундаменте с 4 собственными стенками. В этом случае постройка считается отдельно стоящей и должна дистанцироваться от жилого дома.
Порядок планировки территории
Все, что вы хотите сделать на участке, обсуждайте со всей семьей. Обязательно съездите на территорию. Даже на пустой земле можно разметить площадь с помощью веревок и колышков, выполнить замеры, оценить ширину будущих проходов. После этого сделайте планировку на бумаге.
Для разработки плана потребуется чистый ватман, миллиметровка, карандаш, линейка, ластик.
Сначала необходимо составить схему участка от руки. Придется многократно исправлять рисунок, поэтому запаситесь терпением. Итог работы — черновая схема с указанием положения зданий, построек, забора, с нанесенными расстояниями.
Чтобы правильно составить чертеж, потребуется точная информация:
-
Межевой план земельного участка. В документе указаны красные линии и ориентиры, по которым можно определить границы территории. Схему участка переносят на черновик, соблюдая масштаб.
-
Требования к высоте и дизайну ограждений. Существуют ГОСТы, но органы местного самоуправления на конкретной территории имеют право устанавливать свои правила. Уточните в администрации, есть ли такие требования в вашем населенном пункте.
-
Примерная схема участков соседей. Необходимо знать, какие строения и конструкции находятся около общего забора и на каком расстоянии.
На основании полученной информации составляют сначала схематический чертеж, а затем точную проекцию на миллиметровой бумаге.
Более простой вариант — обратиться к специалистам. Компании, которые предоставляют услуги по планировке территории, отлично знают требования к расположению дома на участке и действующие нормативы. Вам помогут рационально использовать каждый квадратный метр земли.
Правила и нормы расположения дома и построек на участке строительства ИЖС
Перед тем как приступить к строительству следует спланировать участок и создать проект дома. А для этого необходимо тщательно изучить существующую нормативную документацию, которая определяет правила расположения построек на участке ИЖС. Это важно в первую очередь для того, чтобы инспектирующие органы не обязали вас перестраивать здания. Во вторую очередь это важно для правильного функционирования ваших коммуникаций. И в третью очередь это важно для комфортного проживания вас и ваших соседей.
Содержание
- Документация и нормативы
- Размещение дома
- Размещение построек
- Размещение коммуникаций
- Заключение
Документация и нормы
На текущий момент существует множество правил и СНиПов (строительные нормы и правила), определяющих правильную застройку. Но для индивидуального малоэтажного и дачного строительства важны 3 документа:
СП 30-102-99 – планировка и застройка территорий малоэтажного жилищного строительства, введённым с 01.01.2000 года.
СНиП 30-02-97 – планировка и застройка территорий садоводческих дачных объединений граждан, здания и сооружения.
СНиП 21-01-97 – Пожарная безопасность зданий и сооружений.
По ссылкам вы можете скачать полный текст официального издания и изучить его тщательно. Мы же разберём основные важные моменты строительства и расположения сооружений на земельном участке.
Расположение дома на участке
В первую очередь мы должны определиться, в каком месте мы можем расположить дом на участке. Вот что гласит нам СП 30-102-99:
Жилое строение (или дом) должно отстоять от красной линии улиц не менее чем на 5 м, от красной линии проездов не менее чем на 3 м. При этом между домами, расположенными на противоположных сторонах проезда, должны быть учтены противопожарные расстояния, указанные в таблице:
ТИП Материал несущих и ограждающих конструкций строения Расстояния, м А Б В А Камень, бетон, железобетон и другие негорючие материалы 6 8 10 Б То же, с деревянными перекрытиями и покрытиями, защищенными негорючими и трудногорючими материалами 8 8 10 В Древесина, каркасные ограждающие конструкции из негорючих, трудногорючих и горючих материалов 10 10 15 Таким образом, в первую очередь при планировании расположении дома обращаем внимание на границы собственного участка: к каким улицам или проездам он примыкает, а также как расположены соседние через улицу дома.
Минимальные расстояния от жилого строения до границы соседнего участка по санитарно-бытовым условиям должны быть не менее 3 м.
Таким образом, также необходимо учитывать расстояния от границ смежных участков.
Схема размещения дома на участке
Не забываем, что в соответствие с правилами и нормами расстояние от дома измеряем от цоколя здания, при условии, что остальные части выступают не более чем на 0,5 метра. Если же длина выступающих частей дома более 50 см, то расстояние необходимо измерять от них.
Расположение построек и других объектов
Расстояние от хозяйственной построй до красных линий улиц и проездов должно в соответствие с нормами быть не менее 5 м, а между любыми постройками на земельном участке не менее 4 м.
Баня должны располагаться не менее чем в 8 м от дома, а гараж не менее 1 метра от ограды и 6 м от соседнего участка.
Также стоит учитывать расположение по отношению к соседским участкам:
Кустарников – не менее 1 м;
Высокорослых – не менее 4 м и среднерослых деревьев – не менее 2 м;
Построек для содержания птицы и скота – не менее 4 м.

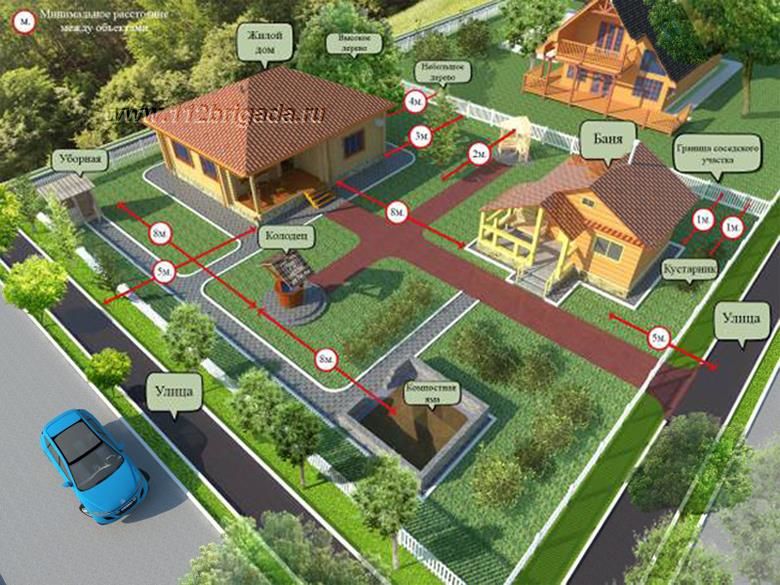

Схема расстояний построек и объектов на участке
Расположение коммуникаций
Согласно санитарным нормам компостная яма, мусорный бак и уличный туалет необходимо располагать не менее чем в 20 м от дома.
В зависимости от варианта источника водоснабжения расстояние от туалета или компостной ямы варьируется, но начинается оно от 8 м.
Схема расположения коммуникаций на участке
Необходимо добавить, что все коммуникационные сооружения лучше располагать на максимально отдалённом расстоянии от соседских участков.
Вместо заключения
Итак, все нюансы и своды правил размещений построек дачного участка или объекте ИЖС вы можете подробно прочесть в трёх документах:
Скачать СП 30-102-99
Скачать СНиП 30-02-97
Скачать СНиП 21-01-97
На схеме мы представили графические размеры нормативов для размещения объектов и домов на земельном участке.
Полная схема расстояний по нормам строительства
Читайте также:
Смотрите также видео о правилах размещения строений
youtube.com/embed/SbfcmU7zEpk» frameborder=»0″ allowfullscreen=»»>Читайте про этапы строительства::
Строительная схема и разбивка | Scalice Land Surveying
Строительная разметка, также называемая «строительной схемой», заключается в размещении колышков на земле в том месте, где должны быть построены предлагаемые объекты. Предлагаемое расположение объекта взято из планов строительства. Как правило, нашей команде будет предоставлена копия утвержденных планов строительства вместе с цифровой копией планов, и мы сможем выложить бордюрные стойки, строительные стойки, отметки уровня или все, что указано в строительных планах.
Наша команда предоставляет быстрые и эффективные услуги по геодезии. Мы предоставляем бесплатные оценки, чтобы помочь вам спланировать стоимость обследования границ и установить сроки для вашего проекта. Если вы строитель, пожалуйста, позвоните и узнайте о нашей специальной ценовой упаковке строителя.
Для чего используется схема построения?
Строительные схемы используются для управления процессом строительства и предотвращения дорогостоящих ошибок при интерпретации чертежей проекта. Они используются для обозначения:
- Электрические характеристики
- Канализационные линии
- Дороги
- Общие строительные конструкции, включая дома и офисные здания
- Размеченные углы
- Строки собственности
- Неудачи
- Уэллс
- Сваи
Существует два типа разбивки строительных конструкций:
- Строительная разметка планировки участка : точный метод, определяющий физическое строительство
- Грубое строительство : Этот метод показывает улучшения участка, включая склоны и уклон .
Домовладелец или подрядчик использует результат, чтобы оптимизировать строительство того, что они намереваются, убедиться, что оно соответствует требованиям по отступам и безопасно остается на участке.
Зачем нужен план строительства?
Обычные обстоятельства, при которых вам может потребоваться выполнение строительных работ, включают в себя:
- Небольшие участки, где уклоны расположены близко к зданиям
- Ландшафтный дизайн или строительство рядом с линией участка
- Здания, возводимые рядом с сервитутами
Строительные схемы являются жизненно важной частью любого строительства, особенно для более сложных строительных проектов. Обычно у строительных компаний есть несколько субподрядчиков, которым необходимо работать вместе, чтобы выполнить работу.
Сначала разбив строительную площадку, вы будете иметь четкое представление о размерах вашего строительного элемента, где они должны располагаться и какой субподрядчик отвечает за правильное выполнение компонента.
Если вы наймете нелицензированную геодезическую компанию или не воспользуетесь строительной схемой, вы можете столкнуться с непредвиденными трудностями, что приведет к задержке проекта и дополнительным расходам в будущем. Кроме того, геодезия и строительство зданий чрезвычайно точны. Отклонение на несколько футов или, в некоторых случаях, на пару дюймов может привести к серьезным проблемам для ваших субподрядчиков.
Что такое процесс строительства?
Строительная схема — это возможность специально отмечать расположение подземных и надземных конструкций.
Аспект геодезических работ, при котором команда переносит схему со строительных чертежей на землю, называется разметкой. Он демонстрирует краевые плиты, границы, стены и другие точки расположения. Он также обеспечивает протяженность, уровень и угол конструкции.
Этот этап обычно начинается с водопровода, электричества, ливневой канализации, канализационных линий и других подземных сооружений. Как только это будет завершено, надземные элементы будут размечены, включая внутренние линии сетки и углы здания.
Стандартные строительные работы предоставляют подрядчикам точный и надежный рабочий инструмент, который включает в себя горизонтальные размеры, измерения высоты и другие данные планирования.
Обязательно пользуйтесь опытной сертифицированной землеустроительной компанией
Очень важно нанять опытного лицензированного и сертифицированного землеустроителя, имеющего опыт работы со строительными планами, такими как проект, который вы разрабатываете.
Например, если вы разрабатываете подразделение и нанимаете геодезиста, который работал только с домами на одну семью, вы можете подвергнуть свою компанию сложностям во время выполнения. Убедитесь, что компания, которую вы нанимаете, имеет рекомендации и может предоставить точные результаты.
Почему стоит выбрать Scalice Land Surveying P.C. для услуг по планированию строительства?
Scalice Land Survey P.C. — это компания, которая специализируется на широком спектре услуг по обследованию и планированию строительства, включая съемку границ, планы площадок, сертификаты FEMA о высотных отметках и отчеты о топографической съемке.
Наши команды могут быстро завершить строительство и сократить ненужные расходы. Мы делаем это благодаря тщательному исследованию и использованию новейшего оборудования и технологий. Кроме того, наши геодезические бригады опытны, профессиональны и эффективны. Пожалуйста, , свяжитесь с нами сегодня по телефону , чтобы узнать цены и назначить встречу.
Часто задаваемые вопросы о плане строительства
Вы готовитесь построить строение на своей земле и хотите узнать больше о разбивке строительных конструкций и планах предлагаемых объектов? Здесь мы отвечаем на несколько часто задаваемых вопросов о процессе компоновки конструкции.
- Что такое план строительства?
- Что такое строительный план?
- Почему я должен нанять геодезиста для строительных работ?
- Какова важность съемки в планировании?
- Как вы делаете строительные колья?
- Что означает планировка в строительстве?
- Какова важность установки?
- Какие области следует учитывать при планировании макета сайта?
- Как называется план здания?
Что такое план строительства?
Обследование плана строительства происходит, когда подрядчик просматривает чертежи плана здания и отмечает определенные места на земле колышками, чтобы обозначить каждый элемент строительной площадки. Как правило, этими элементами будет сам дом, колодец, расположение септической системы и т. д. Этот процесс также известен как «разметка конструкции» или «обследование планировки участка».
Чаще всего работы по планировке начинаются с определения подземных элементов, таких как водопроводные, электрические, канализационные и ливневые стоки. Затем подрядчик разметит надземные элементы, такие как углы зданий и внутренние линии сетки.
Весь процесс строительной съемки и планировки выполняется для обеспечения того, чтобы проект был построен в соответствии с архитектурными и инженерными планами.
Что такое план строительства?
План размещения строительных работ (также известный как план расположения строительных площадок) относится к тому, как будет проходить процесс строительства. План, конечно же, включает в себя строительство конструкции(ей). Но более того, он признает:
- Процесс расследования перед началом строительства
- Необходимость временных помещений во время работы (таких как переносные туалеты и кабинет мастера)
- Управление закупками материалов
- Доставка, хранение и обращение с материалами
- Ведение более качественных записей сайта
- Поддержание надежной связи и потока информации на рабочем месте
- Создание жестко скоординированной системы между различными движущимися частями
- Контроль производительности
Планирование строительной схемы помогает избежать технических проблем. Это также способствует экономии средств и времени в процессе.
Почему я должен нанять геодезиста для строительных работ?
Прежде чем можно будет начать строительство, необходимо провести планировочное обследование, чтобы убедиться, что земля соответствует необходимым стандартам для строительства. Лучший способ определить это — нанять лицензированного профессионального геодезиста для составления плана строительства. Использование надлежащих услуг по планировке строительных конструкций имеет решающее значение для успеха любого проекта.
Обладая знаниями и навыками, геодезист может интерпретировать архитектурные или инженерные планы и полагаться на надежность и точность планировки. Это важные отношения, которые в конечном итоге будут влиять на то, будет ли проект завершен вовремя, без ошибок и в рамках бюджета.
Каково значение обследования площадки при планировании строительства?
На этапе планирования строительной площадки обследование площадки полезно по многим причинам. Самая важная причина заключается в том, что это приведет к четко определенным юридическим границам собственности. После того, как границы отмечены, можно рассчитать размер и форму собственности.
Землеустроительная съемка также покажет:
- Сервитуты
- Посягательства
- Вход/выход
- Вода/газ/электричество
- Изменения высоты
- Существующие улучшения
- Поверхностные воды (пруды, ручьи, колодцы и т. д.)
- Стены для вечеринок
- Полоса отчуждения
- Совместные проезды
- Листва
- Классификация зон
- Другие важные топографические особенности
Четкое обозначение всех этих элементов поможет землевладельцу, архитектору, инженеру и строительной бригаде определить, как спланировать остальную часть плана строительства.
Как вы выполняете строительные работы?
С помощью строительной схемы вы, по сути, переносите выравнивание и опорные точки из проектных чертежей на площадку, чтобы можно было начать строительство. Если подрядчик окажется слепым, ему будет трудно понять, с чего начать. Вот почему создание макета опроса имеет решающее значение. Итак, как делают строительные макеты:
- Геодезист устанавливает известные точки : В ходе процесса геодезист устанавливает контрольные точки, в которых он нанес на карту участок. Когда строительный геодезист достаточно детализирован, проектировщики могут принимать важные проектные решения.
- Подрядчик измеряет из известных точек : Подрядчики и инженеры, выполняющие компоновку, начинают измерения в тех же точках на основе карты съемки. Они будут устанавливать колья, гвозди и маркеры флажков в ключевых точках, таких как центральные линии или точки смещения. Это поможет им установить высоты и местоположения относительно предполагаемой конструкции.
- Вехи-корочки и рейки содержат информацию : Вехи-короткие (короткие) и рейки (длинные) обычно имеют координаты и сведения о высоте. Они должны быть прочными и прочно вбитыми в землю, чтобы обеспечить устойчивость и точность.
При разметке асфальта или бетона обычно используются большие гвозди. Эти строительные колья также должны максимально увеличить срок службы для целей проекта с информацией, понятной пользователю и адаптированной к потребностям подрядчиков.
- Техники должны тщательно проверять работу : Затраты на планировку конструкции могут быть неоправданно высокими, особенно когда речь идет о ремонте. Технические специалисты должны предвидеть источники ошибок и проверять работу в каждый интервал, чтобы убедиться в отсутствии ошибок. Они могут сделать это с помощью дополнительных измерений для проверки правильности работы, проверки полевых заметок и перепроверки вычислений.
- Технический специалист также должен обеспечить выполнение цели подрядчика : Технический специалист должен наблюдать за строительными методами, чтобы понять, как подрядчик будет использовать определенные точки и линии.
- Техники должны четко общаться : Благодаря упреждающему общению техник может понять, что именно подрядчик хочет изложить и как это отметить.
И, умея читать планы строительства в 2D, техники могут визуализировать предлагаемые планы в 3D. Таким образом, они могут четко сообщить подрядчику и другим сторонам, что необходимо сделать.
- Точки смещения должны быть четко обозначены. : Установка строительных кольев в яму после выемки земли может привести к повреждению маркеров. Вместо того, чтобы вставлять колья в яму, смещенные точки будут отмечены за пределами ямы с помощью доски, чтобы гарантировать, что известные углы останутся отмеченными после того, как земля будет выкопана. Это особенно критично для зданий, имеющих более четырех углов.
Все эти шаги имеют решающее значение для процесса компоновки конструкции. Хотя некоторые из них требуют завершения до начала строительства, все же важно убедиться, что они поддерживаются на протяжении всего процесса строительства.
Что означает план строительства?
Планировка в строительстве отражает возможность выделения конкретных мест расположения конструкций как под землей, так и над землей. Техник-планировщик интерпретирует геодезическую карту и чертежи от инженеров и архитекторов и переводит их подрядчику до начала строительства.
Схема покажет высоту, уровень, угол и протяженность конструкции. И он демонстрирует границы, стены, краевые плиты и другие точки расположения. Как правило, план начинается с определения подземных объектов, таких как водопровод, ливневая канализация и электрические линии. Далее следуют надземные элементы, такие как линии сетки и углы зданий.
При стандартной планировке подрядчик будет иметь точные знания об измерениях высоты, размерах и других планировочных данных.
В чем важность установки?
Разметка (также известная как «разметка» или «разметка») строительной площадки — это практика переноса строительного проекта на землю для осуществления строительства. При установке техник сможет отметить землю необходимой информацией для выполнения строительства, такой как предоставление профилей, измерение углов и расстояний, а также установка уровней.
Независимо от того, идет ли речь о жилом доме или большом многоэтажном комплексе, разметка имеет решающее значение для обеспечения непрерывности и предотвращения ошибок. Следует проводить независимые проверки, чтобы быстро выявлять ошибки и фиксировать методические подходы для использования в будущем.
Помимо использования в качестве руководства для строителей, важно, чтобы проект оставался в рамках установленных законом границ. Посягательства могут стать причиной длительных и дорогостоящих споров.
Какие области следует учитывать при планировании планировки участка?
При планировании планировки участка следует учитывать множество областей. План участка предназначен для того, чтобы помочь процессу строительства двигаться гладко и избежать дорогостоящих ошибок и недосмотров. Чтобы разработать эффективный план расположения участка, необходимо учесть следующее:
- Здоровье и безопасность
- Доступ на площадку и входы
- Безопасность и контроль доступа
- Временные дороги и пешеходные маршруты
- Аварийные маршруты и пункты сбора
- Офисы объекта
- Объекты социального обеспечения, субподрядчики, производство и мойка колес
- Автостоянка
- Краны
- Хранение и разгрузка
- Управление отходами и переработка
- Защита близлежащих зданий и деревьев
- Коммунальные и земельные участки
- Временные услуги, связь и размещение
- Площадки для строительных макетов, испытаний и временных работ
- Вывески и ограждения
Хотя этот список может показаться исчерпывающим, нередки случаи, когда во время строительства на объекте происходят изменения плана планировки. Возможно, потребуется разработать несколько макетов сайта для разных этапов разработки.
Как называется план здания?
План здания также известен как чертеж. Эти технические чертежи могут быть эскизом или графическим дизайном. Чертежи часто выполняются архитекторами, инженерами и дизайнерами. Процесс установки заключается в том, что техник переводит проект здания подрядчикам для строительства.
Имея схему здания, вы получите четкое представление о плане фундамента на поверхности земли. Чертежи или визуализация помогут подрядчикам и строителям выполнять земляные работы, позиционирование или ориентацию конструкции с помощью точных определений, изложенных архитектором, инженером или дизайнером.
Чертежи планировки зданий являются важнейшими компонентами архитектурного проектирования. В конечном итоге они определяют положение, размеры и формы внутренних пространств здания, будь то жилой дом или более крупное и сложное офисное помещение с несколькими уровнями.
Что такое подготовка места? 7 советов для начала.
Печать/сохранение в формате PDF
Хорошо ли вы понимаете, что входит в подготовку площадки? Или вы думаете, что это утомительный и несколько сложный процесс? Может быть, для вас это естественно, и вы скорее займетесь подготовкой своего сайта, чем выбор цвета сарая для столбов .
Не поймите меня неправильно, временами это может показаться ошеломляющим. Если бы мы жили в идеальном мире, все шло бы гладко, и нам не пришлось бы беспокоиться о каких-либо препятствиях. Но ( я знаю … Я всегда все портю , но ), есть приличная координация, которая идет на подготовку места.
Для тех из нас, кто не слишком организован, это не совсем захватывающая часть процесса сборки . Излишне говорить, что это не заставит отказаться от подготовки площадки, и, как гласит старая поговорка, « шоу должно продолжаться».
Что, если я скажу вам, что успех вашего проекта каркаса столба начинается с надлежащей подготовки места ? Вы были бы более заинтересованы в том, чтобы сделать все правильно с первого раза?
Что, если я также скажу вам, что правильная подготовка места может сэкономить вам деньги ? У нас есть ресурсы для правильной подготовки вашего сайта, чтобы вы может сэкономить деньги.
Итак, приступим…
Что такое подготовка площадки?Подготовка участка — это работа, выполняемая на вашем участке до начала строительства: уточнение деталей местоположения, получение доступа к участку, дренаж и многое другое. Этот процесс позволяет заранее выявить сложности на площадке и устранить их до начала строительства.
Он разработан, чтобы помочь вам и вашему зданию добиться успеха. Несмотря на то, что это потребует от вас больше работы заранее, это может сэкономить вам время и деньги, если все сделано правильно.
Проблемы гораздо проще (и дешевле) исправить до того, как будут задействованы оборудование и расписания.
7 советов по правильной подготовке площадки
1. Определите местоположение и высоту здания
Начнем с простого. Часть этого шага может показаться очевидной, а часть может заставить вас почесать затылок. Вам не составит труда принять окончательное решение о точном местоположении вашего нового здания.
При принятии решения, учитывайте поток людей и оборудования , особенно если у вас несколько зданий. Дорога и/или подъездная дорожка способствуют большему, чем просто «привлекательность бордюра», но нет ничего плохого в том, чтобы учитывать и эстетику.
Менее очевидное решение о «местоположении», которое вы будете принимать, — это высота вашего здания. «Чего ждать?»
Да, вы сами решаете, какой должна быть высота. Как, черт возьми, ты должен принять такое решение? Вот что нужно помнить: высота влияет на дренаж и управление потоками воды.
Ваш сборщик стоек будет рад помочь вам решить, что лучше всего подходит для вашей уникальной собственности и потребностей здания.
2. Доступ к объекту
Конечно, вы уже планируете, как получить доступ к готовому зданию, но как насчет вашего строителя? Будет ли у них достаточно места, чтобы доставить ваши материалы? На вашем сайте нет мусора, чтобы их оборудование не застревало? Хватит ли у них места для тяжелой техники?
Хороший доступ к месту позволяет легко доставлять оборудование и материалы и эффективно.
- Ширина дороги, подъездной дорожки и водопропускной трубы
- Местоположение почтового ящика
- Расположение линий электропередач
- Расположение существующих зданий, бункеров и т. д.
- Расположение деревьев
- Радиус поворота полуфабриката
3. Доступ по периметру
«Подождите… вы только что говорили о доступе к сайту». Да, это правильно! Однако этот немного отличается от предыдущего. Доступ к объекту предназначен для того, чтобы люди могли легко попасть на ваш сайт, доступ к периметру фокусируется на людях и оборудовании, когда они находятся на объекте.
Строительной бригаде нужно место для передвижения. Поддержание чистого и сухого периметра позволит быстро перемещать материалы, оборудование и бригады. Запас насыпного или гравийного материала рядом со строительной площадкой может ограничивать поток оборудования или задерживать воду.
Вы также должны принять во внимание все четыре стороны вашей строительной площадки. Если у вас есть ряд деревьев вдоль одной стороны, будет ли достаточно места для прохода градола?
Как насчет дополнительной грязи или песка, которые вам больше не нужны для строительной площадки? Это не мешает, чтобы не мешать любому движению, которое понадобится экипажу или оборудованию?
Устранение всех препятствий сделает процесс строительства более плавным и быстрым.
4. Защита ваших вложений (безопасность)
Помните, как мы ранее говорили о выборе правильного производителя стоек ? Есть причина, по которой мы снова поднимаем этот вопрос.
Если вы считаете, что защита вашего имущества снижает ваши риски, если это ответственность вашего застройщика, то вы абсолютно правы.
Ваш строитель должен ценить безопасность и принять меры, чтобы убедить вас в этом. Некоторые опасности на рабочем месте уже присутствуют на вашем участке, и вы можете даже не подозревать об этом .
- Безопасность: Убедитесь, что у вашего строителя есть программа безопасности и штатный менеджер по безопасности. Это поможет определить, какие опасности присутствуют на рабочем месте, о которых вы могли не знать.
- Руководитель проекта: Наличие назначенного руководителя проекта позволяет вам не контролировать строительство вашего здания, что дает вам столь необходимое спокойствие.
- Риск строителя: Обязательно наличие полиса страхования риска строителя, который защитит вас во время строительства от любой кражи, урагана или вандализма, которые могут произойти.
- Гарантия: Комплексный гарантийный план, предоставленный вашим строителем, имеет решающее значение для долгосрочной безопасности вашего строительного проекта.
5. Подготовка строительной площадки
Желание взяться за строительную площадку на первом этапе процесса является естественным. Но считайте это вашим «руководством» по строительству сарая.
Как и все руководства в жизни, существует пошаговый процесс, который необходимо выполнить, чтобы все было правильно составлено. Это ничем не отличается.
Структура подушки, тип заполнения и дренаж… все это важные аспекты подготовки вашего здания. Вот хороший обзор, который поможет вам получить общее представление о том, что мы обсуждаем.
4 Основные характеристики строительной площадки- Когда строить площадку : Прежде чем строить площадку, вам необходимо проанализировать преимущества каждого сезона и определить идеальное время для строительства.
- Структура подушки : Прежде чем приступать к строительству подушки, вам (или вашему экскаватору) необходимо выделить ключевые области (в зависимости от вашей площадки), чтобы убедиться, что подушка выполнена правильно.
- Тип наполнителя : Очень важно обсудить различные типы наполнителя и преимущества каждого из них, прежде чем приступить к работе.
- Дренаж : Чтобы свести к минимуму образование конденсата в здании, важно проверить правильность дренажа. Если все сделано неправильно, это может привести к долгосрочным последствиям для вашего здания.
Если вас интересуют более подробные сведения о каждой функции, наша электронная книга «Подготовка площадки» объясняет каждую из них более подробно.
6. Настройка вашей команды на Win
Нет ничего хуже, чем задержка проекта пост-фрейма. Когда ваша команда настроена на победу, она строит более эффективно. Надлежащая строительная площадка позволяет их рабочему графику быть более предсказуемым, независимо от погоды.
Вы заметили, что все, что мы затрагиваем, касается правильной подготовки места? От доступа к строительной площадке до строительной площадки — все будет влиять на то, как бригада перемещается по вашему участку.
3 способа настроить команду на победу- Избегайте грязных участков
Работа на грязных участках сопряжена с множеством проблем для вашей команды.В их ботинках будет собираться грязь, они станут тяжелыми и в них будет трудно ходить, если они будут скользить по вашим материалам или бетонному полу. Их перчатки покроются грязью, что затруднит удержание материалов и рабочего оборудования.
Эти неудобства в конечном итоге повлияют на качество вашей постройки. Это также снизит их эффективность, так как оборудование застрянет.
- Место, доступное с оборудованием
Отсутствие возможности установить градолл или другое оборудование по периметру здания заставит бригады использовать лестницы. Это также может привести к увеличению трудозатрат на установку кровли и сайдинга, поскольку у них нет доступа ко всем сторонам здания. Это приведет к снижению эффективности и задержке завершения проекта. - Подземные локации
Ничто так не сорвет начало вашего проекта, как столкновение с подземным объектом во время раскопок. Это будет стоить вам времени и денег в зависимости от того, что было повреждено, и шагов, необходимых для исправления.Это также может быть проблемой безопасности, если повреждена линия газа или электропередач.
Убедитесь, что ваш строитель принимает меры предосторожности для выполнения подземных локаций, это необходимо для вас и ваших бригад.
7. Своевременное завершение вашего проекта
Несложно понять, что своевременное завершение вашего проекта — это совместная работа всех вовлеченных сторон. От вашего участия до подготовки площадки, работы ваших субподрядчиков до бетонных или электрических работ… мы все должны работать вместе, чтобы гарантировать достижение вашей цели.
Когда несколько сторон работают вместе, чтобы уложиться в срок, необходимо учитывать факторы планирования.
5 Факторы планирования- Ищите строителя, который поможет вам упростить график проекта и задействовать экскаватор на ранней стадии, чтобы понять и уложиться в сроки.
- Найдите подземные препятствия и опасности. Нужно ли их перемещать или удалять перед подготовкой площадки, чтобы свести к минимуму повторные работы?
- Подготовка площадки в некоторых случаях может выполняться на этапе проектирования и получения разрешений.
Обратитесь к местным строительным властям, чтобы узнать, требуется ли разрешение для начала земляных работ.
- Идеально подготовить защищенную от непогоды площадку (гравийные насыпи, доступы по периметру из гравия и площадки для гравийных площадок в дополнение к гравийной строительной площадке) до начала строительства. Это сводит к минимуму задержки проекта из-за возможной грязи на площадке.
- Имейте в виду, что график и продолжительность раскопок будут зависеть от того, как настроен и работает ваш экскаватор (размер и тип оборудования, компетенции и специальности, численность экипажа, количество невыполненных работ и т. д.).
Это много информации. Вы чувствуете себя подавленным? Вы не одиноки в этом! Работайте со строителем, который поможет создать идеальную планировку участка и место для строительства.
Ваш строитель поможет вам спроектировать каркасное здание, которое подойдет для вашего участка, и рассмотрит последствия общих затрат по проекту.
