Как положить плиты перекрытия: правила укладки на фундамент, стену
Монтаж плит перекрытия — Автокраны
Как положить плиты перекрытия автокраном
Опубликовано Автор: admin
Конструкции перекрытия должны отвечать требованиям относительно прочности, огнестойкости, звукоизоляции и теплоизоляции. Всеми этими характеристиками обладают ЖБИ плитного типа. Они используются при возведении промышленных, многоквартирных и индивидуальных строений.
Они служат в качестве межэтажных перекрытий, где их нижняя поверхность выступает потолком, а верхняя полом верхнего помещения. Также плиты укладываются на гаражи, сараи и другие постройки хозяйственного назначения, таким образом, образуя крышу. Нередко их используют в качестве фундамента.
Виды плит перекрытий
Можно выделить 2 вида: монолитные плиты перекрытия и пустотные. Первые отличаются большим запасом прочности и несущей способностью.
Плиты перекрытия фото
- Пустотные ЖБИ используются при возведении частных домов ввиду их более дешевой стоимости и легкого веса по сравнению с монолитными аналогами. Этот фактор, конечно, не позволяет обойтись без специальной техники для доставки ПК на объект и монтажа, но, тем не менее, дает возможность значительно снизить нагрузку на несущие стены и фундамент. И как следствие сократить расходы на их обустройство, используя меньшее количество строительного материала.
- Пустоты, проходящие по всей длине бетонного изделия, могут иметь круглую, овальную и многоугольную форму. Ими можно воспользоваться при закладке коммуникаций, используя кабель-каналы, пластиковые короба или гофрированные трубы.
Многопустотные плиты перекрытия гарантируют:
- хорошие тепло и звукоизоляционные качества;
- огнестойкость;
- распределение нагрузки на несущие стены;
- высокую механическую прочность;
- долговечность.
Благодаря ровным поверхностям плит все дальнейшие отделочные работы пройдут с не только минимальным вложением средств на выравнивание потолка (пола), но и меньшими трудозатратами.
Плиты перекрытия размеры
- Плиты перекрытия выпускаются длиной от 1880 до 6280 мм с шагом с 100 мм.
- Толщина плиты перекрытия составляет 220 мм. Стандартная ширина изделия равна 990, 1190 либо 1490 мм, хотя можно найти плиты и с другими типоразмерами.
- Вес плиты перекрытия определяют ее габариты, ориентировочно данный показатель варьируется от 500 до 1500 кг. Что касается несущей способности единицы изделия, то в среднем она составляет 800 кг на 1 кв. м.
Что необходимо знать перед приобретением ПК
- Не допускается наличие следов ржавчины и жира на поверхностях изделия.
- Максимально допустимые трещины – 0,1 мм, но лучше – это их полное отсутствие.
- Все грани плит должны иметь максимально ровные поверхности, без выпуклостей и впадин.
- Допустимое отклонение от номинала по длине – 10 мм, толщине – 5 мм, ширине – 5 мм.
- Изделие должно иметь соответствующие сертификаты качества.
Перед началом укладки плит перекрытия необходимо знать, что:
- шершавая сторона плиты должна быть обращена вверх, а гладкая вниз;
- подгон изделий осуществляется по их нижним сторонам;
- ЖБИ должны опираться на 2 короткие стороны, длинную сторону не рекомендуется заводить на стену;
- понадобятся компоненты для песчано-цементного раствора;
- укладка плит производится вплотную друг к другу без зазоров;
- услуги крана почасовые, поэтому к его приезду подготавливается все необходимое, чтобы работы прошли без заминок;
- плиты должны опираться только на несущие стены, остальные внутренние перегородки (стены) возводятся после установки перекрытия;
- для слаженного монтажа в помощь крану понадобится как минимум 2, а лучше 3 человека;
- перед черновой отделкой пустоты плиты заполняются щебнем или керамзитом.
Подготовка стен перед установкой плит перекрытия
- Несущие стены подвергают нивелировке. Они должны быть максимально ровными по высоте, допустимое расхождение составляет максимум 10 мм. Выявить разницу высот можно посредством длинной балки, которая размещается на двух противоположных стенах. Поверх бруса ставится строительный уровень, и чем он длиннее, тем точнее полученный результат.
- Таким образом, проверяются все опоры под плиты перекрытия. При этом важно производить замеры как можно чаще. Для этого балка или брус устанавливается в углах строения, затем перемещается каждые 1-1,5 м. Соответствующие данные можно записать на стенах мелом или маркером.
- Далее находится самая высокая и низкая точка и выкладывается бетонная смесь с использованием ячеистой металлической сетки. Опоры, возведенные из пенобетонных, шлаковых, газосиликатных блоков, в обязательном порядке усиливаются. Это можно сделать посредством армирующего пояса высотой не менее 15 см.
- Армопояс равномерно распределяет нагрузку, предотвращает деформацию стен и защищает плиты перекрытия от излома.
- Опалубка собирается из максимально ровных досок в соответствии с полученными значениями, то есть грани могут иметь различные значения по высоте. Можно воспользоваться специальным П-образным профилем. Конструкция обустраивается по всему периметру коробки дома, включая и ненесущие стены, особенно, если строение выполнено из легких блочных материалов.
- Для замеса песчано-цементного раствора берется 1 ведро цемента (М500) и 3 ведра песка, воды необходимо столько, чтобы смесь получилась не жидкой, но и не густой. Песок обязательно просеивается для удаления камешков, которые поспособствуют разрушению слоя под весом плиты.
- После заливки раствор протыкается мастерком или отрезком арматуры для предотвращения образования воздушных прослоек. Трамбовке следует уделить повышенное внимание.

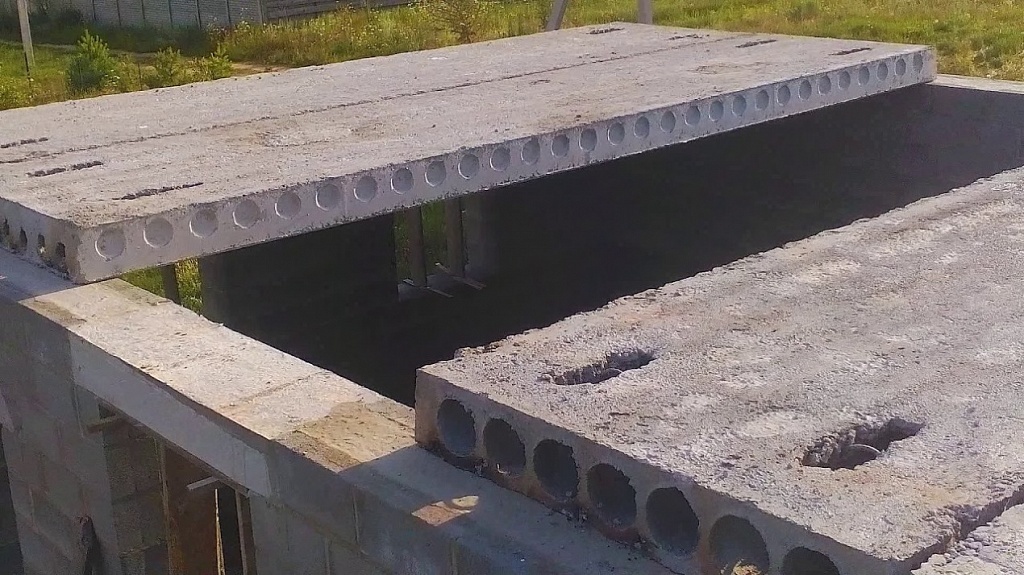

- Перед кладкой плит перекрытия необходимо заделать пустоты во избежание промерзания.
- Заводские пустоты заполняются керамзитом или просто вставляются крупные куски полуторного кирпича, а оставшиеся щели закрываются цементным раствором. Хотя в последнее время заводы выпускают плиты уже с закрытыми пустотами.
- Смесь в опалубке должна хорошо просохнуть, набраться прочности, для этого понадобится не менее 3 недель.
Площадка для крана
- Грунт, где будет стоять подъемная техника должен быть слежавшийся. Нельзя устанавливать кран вблизи строящегося дома при наличии подвала. Опорная «нога» спецтехники создает весьма значительную нагрузку на грунт, что может привести к обрушению стенки подвального помещения.
- При рыхлых или насыпных грунтах рекомендуется заказать кран с более длинной стрелой.
Если работы проводятся весной или осенью, когда грунт насыщен влагой площадку под автокран выкладывают дорожными плитами (можно использовать бывшие в употреблении изделия). Потому как техника может увязнуть в слякоти под собственной тяжестью.
Разлиновка плит
- Не рекомендуется перекрывать одной плитой два пролета. Такая нагрузка при определенных обстоятельствах может привести к ее растрескиванию. Если была выбрана именно такая схема укладки, то в этом случае рекомендуется сделать надрез болгаркой с алмазным диском (на его глубину) ровно по центру средней стены.
- Если трещина все же возникнет, то она пойдет ровно по направлению надреза, что вполне допустимо.
- К сожалению, не всегда удается выполнить перекрытие целыми плитами. Иногда их приходиться разлиновывать и по ширине, и по длине. Здесь понадобиться кувалда, болгарка с алмазным диском, лом и мускульная сила.
- Для облегчения процесса используют соответствующей длины брус или доска.
Пиломатериал подкладывается под плиту строго по линии будущего среза. В определенный момент бетонное изделие надломится под собственным весом.
- Сначала осуществляется пропил болгаркой на верхней поверхности плиты по отмеченной линии. Далее посредством кувалды наносятся удары по всей длине ЖБИ. Удары следует наносить как можно чаще. Если срез приходится на пустотное отверстие, то плита сломается довольно быстро.
- При рубке плиты по ширине придется приложить немалые усилия. Попадающуюся арматуру срезают сварочным аппаратом или резаком. Использовать болгарку не рекомендуется, так как диск может «закусить». Но если в распоряжении имеется только этот инструмент, тогда не разрезайте металлический стержень до конца – оставьте 2-3 мм. Окончательный надлом выполните ломом или кувалдой.
Осуществляя рубку плиты, все возможные последствия ложатся на ваши плечи! Ни один завод-изготовитель не даст официального разрешения на проведение этих работ.
- Если целых плит не хватает для полного перекрытия, а оставшееся пространство невелико, то избежать трудоемкого процесса по рубке можно воспользовавшись двумя нижеперечисленными способами:
- Последняя либо первая плита по длине не примыкает к стене.
Образованная пустота между плитой и опорной стеной закладывается кирпичом или блоками. Цементная стяжка, выполняемая по завершении строительства, надежно объединит и скрепит кладку с плитой.
- Этот способ хорош, если имеющиеся бетонные панели укладываются стык встык, а оставшееся расстояние распределяется между двумя опорными стенами и заполняется описанным методом.
- Следует помнить, что если пустующий проем составляет более 30 см, то при заливке стяжки выполняется армирование на данном участке.
- Плиты монтируются впритык к стенам, а пустой промежуток остается между самими плитами. К нижним поверхностям ЖБИ крепится толстая влагостойкая фанера, обязательно закладывается арматура с заходом на верхние поверхности плит.
- Таким образом, получится что-то в виде опалубки, которая заливается бетонным раствором. После полного высыхания, фанера демонтируется, а поверх плит выполняется общая стяжка.

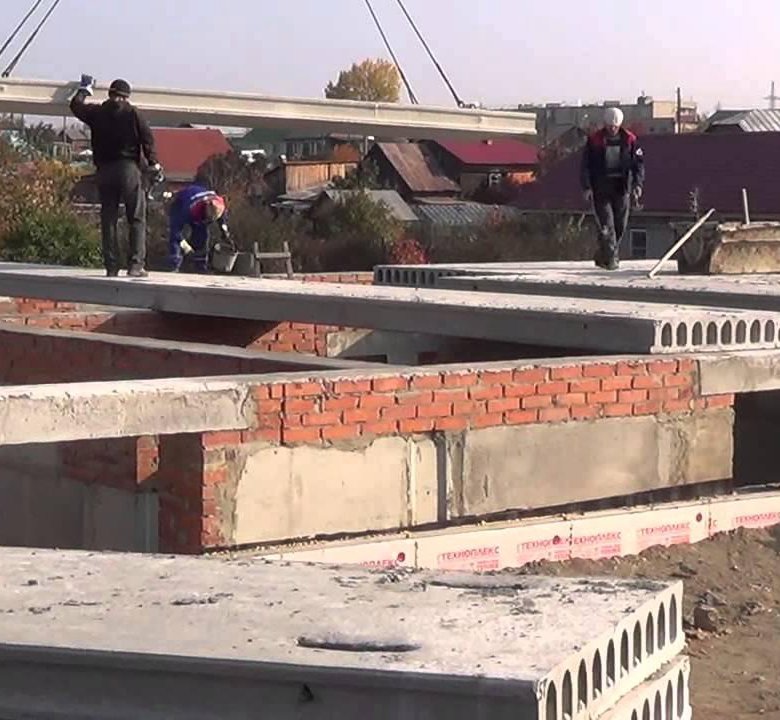

Монтаж плит перекрытия
- Для работ понадобится кран и как минимум 4 человека (крановщик, стропальщик и 2 помощника).
На несущие опоры с армирующим поясом выкладывается заготовленный бетонный раствор толщиной не более 20 мм. Плита поднимается в горизонтальном положении на нужной высоте. Все действия, а именно перемещение и направление груза проводятся под руководством стропальщика.
Монтажники принимают плиту перекрытия, регулируют оптимальное расположение. До снятия строп посредством ломов бетонную панель направляют к участку установки с максимальной точностью:
- от плиты до стены по длинной стороне оставляется минимальное расстояние равное 50 мм;
- между плитами должен отсутствовать какой-либо промежуток;
- ширина опоры с каждой короткой стороны плит должна составлять как минимум 150 мм.
Проверка бетонных плит перекрытия
- После монтажа перекрытия проверяется ровность поверхностей рядом стоящих плит по уровню. Если перепад высот составляет более 4 мм, то плиты подвергаются переустановке. ЖБИ поднимаются заново краном, и в соответствии с положением раствор убирается или добавляется.
- Нельзя схватившийся бетонный слой разводить водой, застывшая смесь полностью удаляется, а на ее место накладывается свежезатворенная. Как только нивелировка завершена, переходят к фиксации плит между собой и к несущим стенам.
Анкеровка железобетонных плит перекрытия
По завершении установочных работ и после того как была проведена нивелировка плит, осуществляется их анкеровка. Если имеется проект, то в документах должна присутствовать специальная схема. В противном случае, анкеровка производится следующим образом:

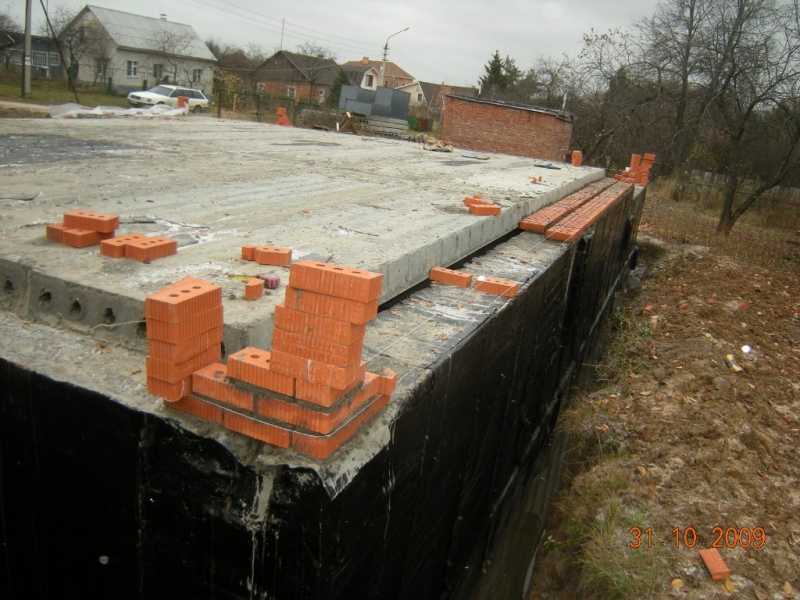

- анкерные петли монтируются к несущим стенам и заходят на плиты перекрытия примерно на 40-50 см. Как правило, двух креплений достаточно на всю длину панели (их располагают в метре от края плит). Таким же образом один анкер устанавливается по ширине;
- если стыковка плит происходит по их короткой стороне, то эти участки фиксируют по диагонали, используя рабочие отверстия, с расположенной в них арматурой. При их отсутствии можно воспользоваться специальными креплениями с Г — и П-образными формами;
- между собой бетонные плиты скрепляются в точках монтажных отверстий.
Металлические пруты необходимо максимально натянуть и зафиксировать сваркой, как минимум в трех точках.
- После этого проушины и швы между плитами заполняются щебнем мелкой фракции, а затем заделываются песчано-цементным раствором. Затягивать с этими работами не стоит, так как в отверстия может попасть строительный мусор.
Особенности технологии монтажа плит перекрытий
- Пустотные плиты широко применяются при возведении малоэтажных и индивидуальных строений. Хотя они и отличаются меньшими размерами и более легким весом от монолитных аналогов, но, тем не менее, требуют утолщенных стен и усиленного фундамента. К тому же ими не удастся перекрыть сложные по архитектуре строения.
- Но, несмотря на эти недостатки, плиты обеспечивают надежное перекрытие, характеризующееся долгим сроком службы. Их применение оправдано в тех случаях, когда плиты становятся основой для настила кровельного материала, то есть они выступают в роли плоской крыши.
При подготовке и установке плит перекрытия важно учесть множество технических моментов, а значит необходимо обладать определенными знаниями и навыками. Если неуверены в расчетах – обратитесь в специализированную организацию, где составят проект согласно всем требованиям СНиП.
смеситель в ванной как разобрать
разряды крановщиков автомобильных кранов
гакз
какие грузы запрещается поднимать краном
галичанин официальный сайт завода
пени, стоимости, строительства
опирание, как положить на ленточное основание
Наиболее рациональный способ устройства перекрытий фундамента — применение железобетонных плит. Это позволяет существенно сократить время строительства, получить распределение нагрузок от всех внутренних перегородок.
Укладка плит перекрытия на фундамент осуществляется при помощи подъемной техники, при этом следует придерживаться определенных рекомендаций.
Подготовка фундамента
Для того чтобы перекрытие работало наиболее эффективно, оно должно быть уложено на выровненную по уровню поверхность. Поэтому, перед тем как положить плиты перекрытия на фундамент необходимо проверить этот параметр. Лучше всего это выполнить при помощи лазерного нивелира, хотя и обычные оптические модели данного инструмента отличаются хорошей точностью.
- Определяются самые высокие и низкие точки фундамента. Исходя из величины перепада, определяется способ выравнивания поверхности.
- При небольшой разнице (до 5 см) применяют цементно-песчаную стяжку с армированием специальной сеткой.
- При больших перепадах выравнивание выполняется кирпичной кладкой или доливается бетонный пояс.
- Для сборных фундаментов из блоков устанавливается железобетонный пояс (монолитный или составной из стандартных элементов).
Чтобы избежать данного этапа работы, старайтесь выполнять возведение фундамента с максимальной точностью, это поможет избежать множества проблем.
Опирание плит на фундамент и их раскладка
В зависимости от материала, из которого сделан фундамент и верхний выравнивающий пояс, определяется глубина опирания плит. Все стандартные элементы могут опираться как
на 2, так и на 3 стороны или по контуру.
Опирание плит перекрытия на фундамент должно составлять:
- Для кирпичных стен не менее 12,5 см.
- Для железобетонных конструкций не менее 6 см.
Все эти величины должны определяться проектом. Все плиты имеют стандартные размеры, при этом по ширине иногда не удается перекрыть всю площадь целым числом плит. Рубка плиты вдоль занятие достаточно тяжелое, поэтому можно предпринять следующие действия.
Первая и крайняя плита ложиться с опиранием только на две стороны, при этом отступ от 3 стены может достигать 25 см, образовавшиеся пустоты можно будет заделать несколькими способами.
Монтаж плит перекрытия
После того как ленточный фундамент окончательно выровнен, можно приступать к монтажу. Все работы необходимо выполнять при помощи подъемной техники, при этом необходимо выбирать автокран с подходящей грузоподъемностью и вылетом стрелы. Это поможет сократить количество его переустановок, а значит, уменьшит время аренды и ее стоимость.
Укладывать плиты на фундамент можно как на сухую, так и на цементный раствор марки не менее М100. Предпочтение стоит отдавать именно второму варианту, экономить на небольшом количестве раствора бессмысленно.
- На опорные стены наносится слой раствора толщиной около 20 мм, при этом рекомендуется уложить в его толщу прут арматуры (диаметр 10-12 мм). Данный прием позволит обеспечить один уровень плит по стыкам, предупредит полное выдавливание раствора из стыка.
- Перед началом монтажа следует заделать пустоты в плитах. Лучше всего для этой цели использовать утеплитель (250-300 мм) и закрыть торец цементным раствором.
- Плита укладывается гладкой стороной внутрь (потолок подвала), в этом случае между ними останется шов, который будет удобно заделать.
- Для монтажа перекрытия необходима бригада из 3-4 человек (один крепит стропы на плитах, остальные укладывают их на фундамент и ровняют).
- Плиты должны укладываться как можно плотнее друг к другу. Установка плит перекрытия на фундамент (окончательная регулировка положения) выполняется при помощи ломов. При этом выполнять данную операцию можно на протяжении 5-10 минут после укладки.
- В некоторых случаях применяется анкерование плит перекрытия к фундаменту, но данная процедура необязательна. Нередко применяется и связка плит между собой арматурой, это придает конструкции дополнительную устойчивость. Для этого арматура приваривается к каркасу плиты (места крепления крюков строп при подъеме). Таким образом, все плиты соединяются в единое целое.
Несколько слов о приготовлении цементного раствора.
Все компоненты цементного раствора перед смешиванием должны быть просеяны, в песке не должно быть ни малейших камней. Дело в том, что они могут не дать плите лечь на фундамент равномерно всей поверхностью.
Заделка швов и закладка пустот
Особо тщательно необходимо выполнять заделку швов между плитами, в противном случае может возникнуть промерзание конструкции или ненужная потеря тепла через такие пустоты в конструкции. Рекомендуется заполнять швы цементным раствором или бетонной смесью из щебня мелких фракций (при значительной ширине шва).
При этом иногда под стык изнутри приходится крепить доску в качестве опалубки. Закрепить ее можно при помощи проволоки, которая подвязывается к уложенному поперек шва обрезку арматуры. Нередко прибегают к дополнительному утеплению стыков пенопластом.
Заделку швов необходимо выполнять сразу после монтажа плит, в противном случае они забиваются строительным мусором, вычистить который практически невозможно. А это может привести к ухудшению изоляции стыков.
Для закладки оставшихся пустот так же можно применять бетонную смесь с установкой опалубки. Небольшие проемы можно заложить кирпичом или шлакоблоком (другими типами блоков). При этом одна часть кирпича должна опираться на фундамент, вторая на плиту перекрытия.
Армопояс
Практически во всех случаях фундамент из плит перекрытия должен быть усилен армопоясом (сейсмопоясом). Он применяется для увеличения устойчивости конструкции, повышает ее жесткость, препятствует образованию трещин в конструкциях.
Армопояс представляет собой монолитную железобетонную конструкцию, которая выливается по периметру фундамент вокруг плит перекрытия. Устанавливается опалубка, укладывается арматура и выполняется заливка бетона.
Если проектом такое усиление не требуется, весь периметр можно выложить кирпичом. При этом нередко прибегают к дополнительному утеплению пенопластом, который укладывается между плитой и кирпичной кладкой. Поверх кирпичной кладки укладывается армирующая сетка и повторно наносится слой цементного раствора, это дополнительно повысит прочность конструкции.
Выполненное таким образом перекрытие считается самым надежным и долговечным, в отличие от деревянных конструкций оно практически не подвержено разрушению, что увеличивает срок службы всего здания.
Как укладывать тротуарную плитку
Подготовка основания и установка за 9 простых шагов
По
Ли Уоллендер
Ли Валлендер
Ли имеет более чем двадцатилетний практический опыт реконструкции, ремонта и улучшения домов, а также дает советы по благоустройству дома более 13 лет.
Узнайте больше о The Spruce’s Редакционный процесс
Обновлено 17.11.22
Рассмотрено
Дин Бирмайер
Рассмотрено Дин Бирмайер
Дин Бирмайер — опытный подрядчик с почти 30-летним опытом работы во всех видах ремонта, технического обслуживания и реконструкции домов. Он является сертифицированным ведущим плотником, а также имеет сертификат Агентства по охране окружающей среды. Дин является членом Наблюдательного совета по благоустройству дома The Spruce.
Узнайте больше о The Spruce’s Наблюдательный совет
автор / Getty Images
В этой статье
Прежде чем начать
Безопасность
Инструкции
Профессиональная помощь
Часто задаваемые вопросы
Обзор проекта
Укладка тротуарной плитки — один из самых быстрых и простых способов укладки напольного покрытия самостоятельно. Залитые бетонные плиты, кирпич и натуральный камень имеют свои преимущества, но брусчатка для патио настолько экономична и проста в работе, что вы можете выполнить всю работу самостоятельно. Укладка тротуарной плитки на грунт включает в себя небольшое копание, некоторое уплотнение и планирование макета. Затем вы захотите добавить песок, достаточно, чтобы установить 1-дюймовую глубину по всей площади внутреннего дворика. В наших инструкциях описан самый простой способ укладки тротуарной плитки, будь то дорожка, патио или бассейн. Всего за несколько дней у вас будет великолепное место для развлечений на свежем воздухе или просто для комфортного отдыха на заднем дворе.
Прежде чем начать
Покупайте брусчатку на поддонах и доставляйте ее к себе домой, как можно ближе к патио. Бетонная брусчатка бывает разных цветов и текстур, некоторые даже имитируют натуральный камень или кирпич. С асфальтоукладчиками размером 18 на 18 дюймов или меньше легче обращаться.
Базовым материалом должен быть щебень, такой как 3/4-дюймовый минус строительный гравий. Острые края и точки гравия помогают материалу хорошо уплотняться.
Вы всегда должны укладывать брусчатку на песок и покупать крупнозернистый песок оптом. Мелкий песок для подметания швов можно купить мешком, так как его нужно очень мало.
Вопросы безопасности
Перемещение большого количества тяжелых материалов может сказаться на вашем теле. Используйте тачку. Когда копаете, поднимайте с ног, а не со спины. Имейте в виду, что базовые материалы (гравийная крошка) тяжелее земли, поэтому используйте только частичную загрузку лопаты.
Носите защиту органов дыхания. Часто опрыскивайте участок водой, чтобы уменьшить количество пыли.
Оборудование/инструменты
- Молоток
- Лопата
- Два на четыре
- Тампер
- Тачка
- Грабли
- Метла
- Плотницкая площадь
Материалы
- асфальтоукладчики
- Основной материал из щебня
- 1 мешок мелкого песка (10 фунтов)
- Крупнозернистый песок для подсыпки
- Садовый шланг
- Шпагат или тонкая веревка
- Маркировочная краска
- Деревянные колья
- 2 металлические трубы (внутренний диаметр 3/4 дюйма)
Как укладывать тротуарную плитку
Создать макет
Участок, на котором вы собираетесь укладывать брусчатку, должен иметь небольшой уклон, чтобы с него могла стекать вода.
Объединение в конечном итоге создаст ямки в основном материале, что еще больше увеличит объединение.
Во-первых, выложите общую площадь с помощью садового шланга, чтобы получить общее ощущение пространства. Усовершенствуйте этот макет, вбивая деревянные колья и создавая узор с помощью тонкой веревки или шпагата. Убедитесь, что ваши линии ровные, и используйте столярный угольник, чтобы точно выровнять углы. Затем нарисуйте контур на 8 дюймов дальше размеченной области.
Совет
Поскольку каменную брусчатку трудно резать, часто бывает полезно немного увеличить или уменьшить размер внутреннего дворика, чтобы вместить полноразмерную брусчатку по всей длине.
Рассчитать материалы для покупки
Используйте план, чтобы помочь вам определить количество брусчатки, основного материала и песка для покупки. Измерьте длину по ширине, чтобы получить общую площадь в квадратных футах. Затем добавьте 10 процентов, чтобы учесть ожидаемые потери.
Если вы будете укладывать брусчатку по кривым или по диагонали, увеличьте избыток до 15 или 20 процентов.
Совет
Обычно проще и дешевле покупать материалы оптом и доставлять их на дом. Упакованный песок и основные материалы тяжелые и дорогостоящие, чтобы покупать и транспортировать их самостоятельно.
Зона раскопок
Раскопайте местность. Если есть дерн, удаляйте дерн, пока не достигнете почвы под ним. Поместите пузырьковый уровень на два на четыре, чтобы проверить наклон. Убедитесь, что внутренний дворик наклонен примерно на 1 дюйм (по вертикали) на 48 дюймов (по горизонтали). Возможно, вам придется переместить почву или добавить немного песка, чтобы создать уклон.
Чтобы брусчатка была на одном уровне с уровнем земли, выкопайте около 5 дюймов вниз, чтобы учесть 4 дюйма основного материала, плюс 1 дюйм песчаной подушки, плюс 1-дюймовая толщина брусчатки.
Гладкая и утрамбованная зона
Используйте лопату и два на четыре, чтобы сгладить область.
После этого утрамбуйте почву трамбовочным инструментом.
Лейкопластырь
С помощью тачки и лопаты перенесите основной материал на территорию патио. После каждых двух-трех загрузок разложите материал лопатой и граблями. Держите материал равномерно по площади.
Разгладьте основной материал с помощью 2 на 4. Закончите, плотно утрамбовав его.
Совет
Держите поблизости садовый шланг и распылитель. Время от времени слегка распыляйте на область. Это помогает основному материалу лучше уплотняться, а также уменьшает количество пыли.
Добавить кромку
Добавьте ограничение края по вашему выбору поверх основного материала. Некоторые виды бордюров могут нуждаться в закреплении в земле.
Уложите крупнозернистый песок
Положите около 1 дюйма крупнозернистого (не мелкого) песка для подсыпки. Обязательно соблюдайте высоту по всей области, так как это последний слой; его высота будет определять окончательную высоту патио.
Один из способов сохранить постоянную высоту — уложить две 3/4-дюймовые трубы, а затем засыпать их песком. Когда вы наносите стяжку (или натягиваете) два на четыре по трубам, трубы действуют как ограждения, которые не дают стяжке копать глубже.
После укладки песка аккуратно снимите трубы. Пустоты, оставленные трубами, заполните крупнозернистым песком и тщательно загладьте рукой.
Укладка асфальтоукладчиков
Уложите брусчатку на основу из крупнозернистого песка. Избегайте ходьбы по песку. Аккуратно пройдитесь по свежеуложенной брусчатке, чтобы добраться до последующих рядов. Держите брусчатку плотно друг к другу, так как широкие стыки приводят к сорнякам между брусчаткой.
Когда вы укладываете брусчатку, время от времени утрамбовывайте брусчатку, слегка постукивая по ней молотком. Используйте небольшой кусок обрезков размером два на четыре, чтобы смягчить удар и использовать его в качестве выравнивающего шаблона, чтобы соседние брусчатки были на одном уровне друг с другом.
Добавить песок в швы
Когда поверхность тротуарной плитки высохнет, насыпьте сверху несколько горстей мелкого песка. Сметите песок по поверхности так, чтобы он просеивался в швы между брусчаткой. Когда брусчатка больше не скользит под ногами, когда вы идете, в швах достаточно песка. Подметите и выбросьте лишний песок.
Когда звонить специалисту
В то время как укладка брусчатки для патио — это довольно простой и понятный проект на открытом воздухе, обработка основных материалов и брусчатки — это тяжелая работа. Если у вас большой проект или вы хотите использовать крупноформатные асфальтоукладчики (24 дюйма на 24 дюйма или больше), вы можете попросить подрядчика или ландшафтную компанию сделать эту работу за вас.
Рекомендации по укладке больших плит
Настенная установка
Легкий, простой в установке и использовании, HILITE — идеальное решение для укладки настенной плитки в жилых и коммерческих помещениях, его можно укладывать как внутри, так и снаружи помещений.
Убедитесь, что поверхность, на которую будут укладываться листы, идеально ровная, чистая и не имеет трещин, просачивания влаги или незакрепленных материалов. Если листы укладываются на наружную штукатурку, мы рекомендуем их укладывать на поверхность, устойчивую к различным видам нагрузок (например, вес материалов, тепловое расширение, погодные условия и т. д.).
Важно учитывать расположение струн и стыков и избегать установки на неровных поверхностях, таких как кирпичные стены. Мы рекомендуем использовать технику двойного покрытия; сначала распределите полноценный слой
клей на основу с помощью шпателя с винтовыми зубьями, а затем нанести 3-миллиметровый слой на обратную сторону листа с помощью шпателя с плоскими зубьями. Окончательно,
мы рекомендуем постучать по уложенной поверхности резиновым шпателем и убедиться, что лист прилипает к основанию.
Установка пола
HILITE можно укладывать на полы в жилых помещениях, коммерческих помещениях с высокой проходимостью, офисах, выставочных залах и магазинах.
Мы советуем не устанавливать листы в местах, подверженных прохождению тяжелых грузов. Перед установкой убедитесь, что основание вылечено, сухое, без трещин и очищено от мусора, комков бетона и пыли. Для оптимальной установки проверьте ровность дна с помощью линейки толщиной 3 мм; следя за тем, чтобы максимальный зазор не превышал 1 мм. Если есть большая разница, мы рекомендуем использовать подходящие продукты для выравнивания или сглаживания. Листы HILITE также можно укладывать на уже существующие полы (керамическая плитка, дерево, камень, плитка и паркет), если они ровные.
и компактный. Перед установкой поверхности необходимо очистить щелочными очистителями, способными удалить поверхностный жир, который может
неблагоприятно влияет на функцию клея.
Для установки на опорах, отличных от упомянутых выше, обратитесь непосредственно к производителю клея.
Установите продукт, используя технику двойного покрытия и с помощью шпателей с зубьями от 6 до 8 мм. Убедиться
распределить клей по краям листа и прижать к установленной поверхности резиновым шпателем или
руками, чтобы облегчить равномерное прилипание клея и избежать образования пузырьков воздуха. Мы не рекомендуем использовать резину.
материалы для подгонки листов. Используйте шов 1 или 2 мм при установке в помещении и для гарантии герметичности пола и пола.
проникновение раствора между листами.
Важно соблюдать все температурные швы. Для поверхностей площадью до 40-50 квадратных метров рекомендуется оставить зазор в 2 см от
стены по периметру. При устройстве полов на больших площадях показано применение гибких компенсаторов; важно дробить
поверхностей на площади 5×5 м и использовать эластомерные герметики.
Их следует устанавливать с учетом уже имеющихся соединений.
на подложке. При уже существующих швах важно не перекрывать материал и швы; лист должен быть разрезан так, как
чтобы они совпадали или ранее существовавший шов должен быть заполнен, а затем снова на краю материала.
