Бетонные работы до какой температуры: Как правильно заливать бетон при отрицательных температурах

Содержание

Бетонные работы при отрицательных температурах воздуха

До каких минимальных температур можно заливать бетон? Правила цементирования на улице!

На окончательный результат процесса бетонирования влияет множество факторов, главным из которых выступают оптимальные температурные показатели. Поэтому стоит изучить, при какой температуре можно заливать бетон, а какая из них пагубно скажется на стойкости полученной конструкции.

Для этого, подробно рассмотрим данное преобразование в различных условиях.

Свойства заливки бетона: влияние сезонных условий на процесс

Основным поприщем использования бетона является заливка фундамента строительных объектов. На завершающем этапе монтажа – схватывание и твердение раствора, показания термометра играют огромную роль. От них зависит временной диапазон окончательного результата и срок эксплуатации полученного залива.

Благоприятной положительной температурой для заливки служит диапазон 3-25 градусов. В связи с этим, строительство объектов популярно весной или летом.

При низкой или отрицательной температуре, т.е. в осенний и зимний период, бетонирование осуществляется также, но во время действий используются специальные технологии, которые поддерживают нужный уровень тепла.

Варианты увеличения температуры бетонной смеси в зимний период:

  • Подогрев воды;
  • Внедрение морозостойких примесей;
  • С помощью электрического подогрева;
  • Использование тепловых пушек с ограждением бетонной смеси;
  • Методика пропаривания бетонных конструкций при помощи специальных автоклав по достижению прочности 80-85%;
  • Подогрев арматуры, если она присутствует в бетонной примеси, путём электроподогрева.

Важно! Льют бетон зимой при наружной температуре не выше 15 градусов со знаком «минус». В процессе, нужно обязательно использовать добавки, устойчивые к морозам и применять способы подогрева бетона при отрицательных температурах, а также правильно вести уход за ним.

Влияние морозоустойчивых примесей на заливку бетона зимой

Быстрота застывания раствора, зависит от марки цемента и добавки к ней.

Рассмотрим самые распространённые морозоустойчивые модификаторы и возьмём среднестатистический показатель выдержки бетона для любой марки цемента при минусовой температуре:

  1. Хлористые соли: при -5 градусах – около 4-х суток, при -10 – до 7 суток, при -15 – до 2-х недель.
  2. Нитрит натрия: при -5 градусах – до 6 суток, при -10 – около 9 дней, при -15 – до 10 календарных дней.
  3. Поташ: при -5 градусах – 2-е суток, при -10 – около 5 дней, при -15 – 8 календарных дней, при -20 – 9 суток, при -25 – до 12 дней.

Задача химических примесей – снизить температуру замерзания жидкости в бетонной смеси.

На примере поташи рассмотрим, как рассчитывается введения химиката в жидкий бетон при минусовых температурах.

Примечание. Введение химических элементов осуществляется при дозировке 2 – 15 процентов от веса цемента в общую смесь.

Если температура бетона 10-15 градусов со знаком «минус», то необходимое количество пошата – 10 процентов от массы, при показаниях (минусовых) 21-25 градусов берут 15 процентов.

Примечание. В зимний период, при наличии добавки в бетоне, работать со смесью без прогрева можно при температуре не ниже минус 5 градусов.

Вопрос о том, при какой температуре можно заливать бетон, неактуален в холодные времена, так как в течение суток она может варьироваться в пределах 5-15 градусов ниже нуля, а постоянное замерзание/размораживание для бетонирования опасно.

Если же бетон замерзает, то консистенция перестаёт твердеть, так как вода превращается в лёд. Такое литьё придётся переделывать, в связи с тем, что даже если удастся отогреть основание, замёрзшая вода увеличивается в объёме и разрывает связи в бетоне, что приводит к неоднородности залитой поверхности.

Поэтому, прежде чем начинать работу, необходимо изучить все тонкости процесса заливки в мороз. Сюда относят: выбор высококачественного цемента и морозостойких добавок к нему, а также надлежащий уход за бетонной поверхностью.

Примечание. Специалисты допускают один цикл заморозки/оттаивания при условии, если температура смеси в течение 3-х суток не опустится ниже +10 градусов.

Температурный режим бетонной смеси: влияние погодных условий

Рассмотрению предлагается список оптимальных температур бетона, при которых получаются наиболее качественные конструкции:

  • Благоприятные (со знаком «+») в диапазоне 5-15 градусов;
  • Граничные показатели: минус 20 и +45 градусов;
  • Не ниже +5 градусов – при показаниях наружного воздуха от +5 до -3 для марок цемента М200+, а при меньшей маркировке – смесь должна быть от +10 градусов.

Температура заливки бетона в летний период при +30 градусах понижает прочность поверхности. В связи с этим залитый участок обрабатывают водой (процесс увлажнения).

Учитывая этот факт, летом бетон разводят до более жидкой консистенции. При числовых показаниях 5-15 градусов со знаком «+» бетон, за счёт отдачи тепла окружающей среде, остужается самостоятельно.

Важно! Зимой все работы рекомендуется выполнять при минимальной температуре: до «минус» 15 градусов.

В сезон дождей, сырая погода в сочетание с прохладой, является наиболее оптимальной: бетон равномерно схватывается и есть возможность повышения устойчивости его к воде специальным цементом. Раствор от размытия спасёт накрывание рабочей площадки полиэтиленом.

Важно! При сильных затяжных дождях, на открытых уличных площадках, бетонные работы не осуществляются.

При какой температуре можно цементировать на улице в зимний сезон или осенний, когда показатели термометра уходят в минус?

Как оговаривалось выше, в любой мороз можно бетонировать, но для этого использовать один из методов подогрева. Наиболее популярным и бюджетным считается заблаговременное нагревание необходимых материалов для раствора, который при заливке должен быть 35-40 градусов.

Важно! Цемент не подвергается процессу подогрева.

  • Нагревается песок и щебень до 60 градусов;
  • Вода до 90 градусов;
  • Цемент помещают на время в тёплое помещения. Он должен стать комнатной температуры;
  • Все компоненты смешивают.

Совет. Сухой цемент греть нежелательно, так как огромная вероятность потери его активности. Вследствие чего, он станет непригодным.

Полезное видео

Смотрите интересное видео, как температура влияет на прочность и качество фундамента:

В этом видео рассказывается про бетонирование при минусовых температурах:

Видео-отзыв о зимнем бетоне:

Противопоказания к цементированию

Существует несколько тепловых условий, при температуре которых нельзя заливать бетон:

  1. Столбик термометра на нижней границе – «плюс» 4 градуса, если не используется дополнительный обогрев. Хотя, многие считают, что крайним значением является нулевой градус, но по инструкции такие натяжки исключаются.
  2. В межсезонные времена. Такие периоды характеризуются частыми и непредсказуемыми перепадами температуры, что черева-то последовательными замерзаниями и оттаиваниями, вследствие чего материал получает урон.
  3. При температуре выше +25 градусов и влажности воздуха меньше 50 % в летний сезон без использования специальных быстросхватывающихся цементов.
  4. Если в течение 3-х дней после заливки бетона зимой, нет возможности проводить прогрев свежего основания в диапазоне плюсовой температуры 10-30 градусов.
  5. Нельзя заливать растворы с присадками при внезапной оттепели, если пошёл дождь или относительная влажность воздуха превышает 60%.
  6. Не стоит проводить цементирование в экстремальных условиях, если нет особых навыков работы и практики по уходу за бетонными поверхностями в таких случаях.
  7. При несоблюдении точных инструкций по нагреву материалов в осенне-зимний период. Т.е., важно точно знать, до каких температур можно прогревать стройматериалы для будущего раствора.
  8. Использование цементной сухой смеси низкого качества при заливке в минусовые температуры.
Вывод

Рассмотрев всевозможные варианты работы с цементным раствором можно сделать заключение о температурных условиях заливки бетона:

  1. Для уличного процесса, в любой сезон, оптимальными температурами являются: 5-20 градусов со знаком «+», от 0 до 5 градусов с использованием добавок, до «минус» 20 градусов с прогреванием и внедрением химикатов.
  2. Идеальные условия для гидратации: при нормальных погодных условиях – температура смеси должна быть +30 градусов, в холодный период с использованием подогрева – +70 градусов, при температуре окружающей среды – нагрев воздуха в диапазоне 5-30 градусов со знаком «+».
  3. Использовать химикаты можно при среднесуточной температуре ниже +5 градусов.

Бетон при отрицательных температурах – применение электрического подогрева, термоактивных опалубок, тепляков

Как известно, наилучшие условия для проведения работ по бетонированию — это весенний или осенний период с температурами от 10 до 20 градусов, самый лучший результат достигается именно при этих условиях. Но иногда приходится проводить бетонные работы при отрицательных температурах воздуха, этот вариант мы и рассмотрим в данной статье, ведь существует масса особенностей и нюансов, незнание которых может очень сильно повлиять на конечный результат.

Укладка бетона при отрицательных температурах без применения специальных технологий запрещена строительными нормами

Требования к бетонированию в зимний период

СНиП на бетонные работы при отрицательных температурах имеет номер 3. 03.01-87 и носит название «несущие и ограждающие конструкции».

Именно в этом нормативном акте определены основные требования и особенности работ:

  • Правила распространяются на работы, которые проводятся при среднесуточном значении температуры окружающего воздуха ниже +5 градусов или когда нижнее значение температуры за сутки составляет ниже 0 градусов.
  • Процесс приготовления смеси должен производиться в отапливаемом помещении. При этом не стоит забывать тот факт, что процесс перемешивания должен быть более длительным, чем в летний период: не менее чем на 25% времени.
  • Заполнители, применяемые для приготовления раствора должны быть подогретыми (особенно это касается воды), все сухие наполнители могут и не подогреваться, но в них не должно присутствовать кристаллов льда.

На фото: все емкости, предназначенные для хранения компонентов смеси, должны располагаться в помещении, так вы избежите их замерзания

  • Если от места приготовления бетона до строительной площадки требуется доставка, помните, что раствор не должен остывать ниже установленных температур, это значительно ухудшает его свойства.
  • Основание, на которое будет укладываться бетонная смесь должно исключать вероятность замерзания раствора при его заливке. С этой целью поверхности, а также армирующие элементы при их большом количестве требуется подогревать.
  • Все поверхности должны быть очищены от наледи и снега, это очень важно, так как при снятии опалубки вы можете встретить неприятные сюрпризы в виде неровностей на поверхности.
  • В условиях вечной мерзлоты бетонирование при отрицательных температурах по СНиПуII-18-76 проводится в строгом соответствии с нормативным актом, он должен использоваться как инструкция, так как цена ошибок в таких условиях слишком высока.

Основные технологии проведения работ в холодный период

Заливка бетона при отрицательных температурах может производиться множеством методов. Мы рассмотрим самые распространенные из них, которые чаще всего применяются в наших условиях. Стоит отметить, что все методики достаточно эффективны, если использовать их в соответствующих условиях.

Электрический подогрев бетона

Данный вариант очень популярен у крупных промышленных застройщиков, но и более мелкие объекты также с успехом используют электрический ток как способ поддержания положительной температуры при застывании бетона.

В зависимости от особенностей бетонных работ может быть использован один из следующих вариантов:

  • Электронагрев с помощью специальных проводов, которые выпускаются в изоляции, но из-за особенностей конструкции при прохождении тока выделяют тепло и таким образом греют толщу бетона, ускоряя тем самым процесс его застывания и исключая замерзание. Чаще всего используется провод ПНСВ, сечение которого рассчитывается индивидуально для каждого объекта, при этом лучше привлечь специалистов, чтобы избежать ошибок в расчетах.

При проведении работ своими руками больше всего времени занимает процесс укладки проводов – делать это следует аккуратно, исключая повреждение изоляции

  • Еще один вариант – прогрев материала с помощью электродов, в качестве которых чаще всего выступает арматура либо любые другие металлические штыри. Этот способ достаточно прост в плане реализации, но его использование предполагает использование большого количества понижающих трансформаторов и достаточно внушительный расход электроэнергии, что значительно повышает затраты.

Электроды ставятся заблаговременно либо втыкаются в свежезалитый раствор

  • Еще один менее распространенный вариант – индукционный прогрев, который использует принцип электромагнитного поля для выделения тепла. Для использования данного вариант понадобится трансформатор и индукционная катушка.

Важно!
С недавних пор все чаще стал использоваться еще один интересный способ поддержания положительной температуры в бетоне – инфракрасный подогрев.
О свойствах лучистой энергии известно достаточно много, с ее помощью можно обогревать поверхность с минимальными затратами энергии, единственная проблема – высокая стоимость оборудования.

Использование различных добавок

Этот способ характеризуется тем, что свойства бетона при отрицательных температурах значительно улучшаются за счет специальных добавок, благодаря которым конструкции набирают высокие свойства прочности бетона даже при неблагоприятных условиях.

Все добавки можно разделить на несколько основных групп, в соответствии с которыми различаются и технологии проведения работ:

  • «Холодный» термос, когда специальная добавка повышает экзотермию цемента, то есть его тепловыделение в процессе застывания. Ее использование позволяет составу подогреваться самостоятельно. Стоит отметить, что такой вариант подходит для небольших морозов.
  • «Горячий» термос предполагает нагревание раствора в процессе его размешивания до определенной температуры. После заливки состава добавка значительно увеличивает термостатическую выдержку, за счет чего материал остывает очень долго.
  • Еще один вариант – так называемый холодный способ, в смесь добавляются специальные противоморозные добавки, которые предотвращают промерзание поверхности и обеспечивают качественный набор прочности бетона при отрицательных температурах. Можно сказать, что это самый простой вариант для самостоятельного применения,цена состава невелика, а процесс применения прост: засыпаете добавку в приготавливаемую массу.

Добавки данной группы можно найти практически в любом строительном магазине

Важно!
Внимательно изучайте инструкцию по применению противоморозных компонентов, как правило, пропорции их добавления напрямую зависят от внешних условий: чем ниже температура, тем больше потребуется состава.

Использование термоактивных опалубок

Данный вариант предполагает использование различных конструкций, которые не только создают каркас будущего строения, но и обеспечивают качественное твердение бетона при отрицательных температурах за счет его подогрева.

Существуют следующие варианты подобных решений:

Термоактивная опалубка позволяет поддерживать положительную температуру даже при больших морозах

  • Системы с электронагревательными элементами (специальные сетки, греющие кабеля, ТЭНы и так далее). Данный способ более прост, поэтому и используется чаще всего.
  • Еще один интересный вариант – терморубашки, эта система представляет собой конструкцию с полостью, внутри которой циркулирует горячая вода, масло или пар. Система сложная, поэтому используется только на крупных объектах.

Тепляки

Этот способ предполагает возведение конструкций, которые и обеспечивают поддержание нужной температуры, при этом в тепляке можно проводить и другие работы – резка железобетона алмазными кругами и алмазное бурение отверстий в бетоне должны проводиться при положительных температурах, это обеспечит отличный результат.

Тепляк обеспечивает качественное застывание бетона и комфортное проведение работ

Конструкции могут быть двух видов:

  • Стационарные, собираемые из щитов с воротами. Чаще всего такие варианты используются при больших объемах работ.
  • Временные тепляки, представляющие собой каркас с пологом из пленки или брезента. Такой вариант быстро возводится и легко собирается.

Временная конструкция может возводиться из подручных средств, что является несомненным достоинством

Стоит отметить, что все рассмотренные варианты, касаются лишь обычного бетона, укладка асфальтобетона при отрицательных температурах проводится совсем по другим требованиям. Поэтому важно правильно определить характер работ.

Вывод

Только соблюдение технологии гарантирует высокое качество работ даже в зимний период. Видео в этой статье поможет лучше разобраться в некоторых видах работ и наглядно покажет их особенности.

Требования к заливке бетона при низких температурах

Еще совсем недавно индивидуальное строительство придавалось замораживанию в зимний период, сегодня, наоборот, наблюдается явная тенденция роста. Все чаще индивидуальные застройщики прибегают к возведению фундамента именно в зимний период. Причин повышенного спроса на данный вид услуг несколько:
  1. Отсутствие заказов у строительных компаний благоприятствует снижению стоимости выполнения работ.
  2. Проведенные работы по обустройству основания под здание, влияют на сокращение сроков окончания строительства.
  3. К весенне-летнему периоду основание готово, поэтому можно возводить стены, обустраивать крышу, выполнять отделочные работы и в течение сезона дом готов к сдаче в эксплуатацию.

А так же вы можете узнать какие достоинства и недостатки строительства фундамента в зимний период здесь.

Что нужно учитывать при устройстве фундамента зимой

Главным недостатком возведения основания в зимний период являются плохие климатические условия, которые неблагоприятно сказываются на работе с бетоном. Но с применением новых технологий и материалов появилась возможность этот недостаток полностью исключить. Для того чтобы заливка бетона при минусовой температуре была качественной, изготовленная смесь и способы ее транспортировки должны соответствовать ГОСТ 10268-70, а при выполнении бетонных работ обязательным является строгое соблюдение требований СНиП 3.03.01-87. Узнайте больше про строительство ленточного фундамента зимой тут.

Как осуществляются бетонные работы при низких температурах

Чтобы бетонирование при отрицательных температурах имело высокое качество и отвечало прочностным требованиям, необходимо выполнять работы со строгим соблюдением технологий. Перейдя по этой ссылке вы узнаете можно ли произвести заливку зимой?

Смесь не потеряет своих свойств и характеристик, если:

  • в состав вводятся дополнительные морозостойкие добавки, которые не позволяют бетону промерзать и слишком медленно твердеть;
  • опалубка и бетон прогреваются специальным кабелем;
  • производится общее утепление объекта.

Для этих целей применяется поэтапное проведение мероприятий.

Перед началом бетонирования необходимо выполнить подготовительные работы:

  • установка опалубки;
  • удаление снега и мусора;
  • подведение источника питания к объекту (прокладка кабеля), который необходим для прогрева опалубки и заливаемой бетонной смеси.

Качественное соединение между слоями бетона происходит только в том случае, когда новый залитый слой имеет хорошую адгезию с предыдущим, который не успел полностью схватиться. Поэтому работы выполняются по максимуму быстро и в одну смену. Попутно осуществляется тщательное уплотнение смеси в углах и в местах соединения. Чтобы бетон хорошо уплотнился его нужно освободить от воздушных пузырьков, работа выполняется с помощью металлического лома или специального вибратора.

После того как вся опалубка будет заполнена бетоном, открытые участки накрываются щитами, строительной пленкой, рубероидом либо другим материалом.

Строгий контроль бетонной смеси производится на всех производственных этапах: начиная с процедуры изготовления и заканчивая заливкой ее в опалубку. Главное внимание уделяется температурным показателям смеси: марка М 400 в процессе замешивания имеет около +60°С, а при заливке она должна не превышать +35°С. С применением противоморозных добавок температура на выходе из бетономешалки может иметь другой показатель и он определяется специалистами лаборатории, так как на него непосредственно влияет временной показатель схватывания.

Для того чтобы правильно рассчитать время твердения, необходимо правильно подободрать противоморозные добавки, так как в их состав включены различные пластификаторы, от применения которых зависит хороший набор прочности бетона при отрицательных температурах.

Важно! При какой температуре можно заливать бетон? Заливать бетон можно при температуре -5ºС и при -15ºС. Но температура не должна быть ниже -15ºС.

Электропрогрев при заливке бетона при низких температурах

Очень важно создать систему электропрогрева, которая является главной составляющей при работе с бетоном в условиях зимы. Технология прогрева предусматривает применение проводов типа ПНСВ, которые монтируются непосредственно в опалубку либо в строительные конструкции, а иногда их устанавливают с внешней стороны. Главное следить за оптимальной температурой, так как ее повышение влечет пересушивание, а понижение – замедляет процедура схватывания и твердения.

Важно! В целях техники безопасности во время проведения уплотнительных работ необходимо отключать электропитание.

Продолжительность электропрогрева полностью зависит от температуры воздуха окружающей среды и самой смеси, которая поднимается до +35°С. От заливки до достижения прочностных показателей проходит примерно 7 дней, но процесс может проходить значительно дольше, если температура воздуха окружающей среды будет приближена к +5°С.

Процесс твердения постоянно держится под контролем, что способствует успешному проведению данного вида работ. Ведь после того как состав набирает прочности (50%) низкая температура уже не может ему причинить вред, повлиять на ухудшение качества и свойств. Происходит набор прочности бетона в зависимости от температуры воздуха окружающей среды, чем она ниже, тем дольше длится процесс. Подсыхающий слой бетона необходимо увлажнять, периодически сбрызгивая его теплой водой.

Важно! Когда осуществляется заливка бетона при отрицательной температуре обязательно нужно следить за процедурой затвердевания. Для этих целей используются термометр и термопара.

Утепление строительного объекта

Еще одним способом заливки бетона при отрицательных температурах является утепление объекта путем установки временного шатра над основанием будущего дома и крытая территории я прогревается тепловыми пушками или другими обогревательными устройствами, а также буржуйками. Такой способ не требует включения в состав бетонной смеси химических добавок и это является положительным моментом, тем более, что химические компоненты не работают на все сто процентов при температуре ниже -5°С. А в этой статье вы сможете узнать какие способы утепления ленточного фундамента есть.

Ускорить процесс возведения фундамента стало возможным благодаря новым материалам и технологиям. Какие из них лучше применить, каждый выбирает для себя наиболее оптимальный и эффективный вариант. Так же вы можете ознакомиться с гидроизоляцией ленточного фундамента и с основными способами выполнения перейдя по этой ссылке.

Бетонирование монолитных конструкций при отрицательных температурах наружного воздуха

Общие положения и понятия

Понятие «зимние условия» в технологии монолитного бетона и железобетона несколько отличается от общепринятого – календарного.

Зимними считаются условия бетонирования при установлении средне-суточной температуры наружного воздуха не выше 5°С или при опускании в течение суток минимальной температуры ниже 0°С. (Подобные климатические условия продолжаются на территории России в среднем 6-7 месяцев в году).

Формирование прочностных характеристик бетона в зимних условиях имеет следующие особенности:

1-Основной проблемой является замерзание в начальный период структурообразования бетона несвязной воды затворения (объем воды на куб бетонной смеси составляет в среднем 120-150литров).

2-При отрицательных температурах не прореагировавшая с цементом вода переходит в лед и не вступает в химическое соединение с цементом. Вода, тонким слоем находящаяся на поверхности крупного заполнителя и арматуры, в процессе замораживания свежеуложенного бетона образует вокруг арматуры и зерен заполнителя ледяные пленки.

3-В результате этих процессов прекращается реакция гидратации и, следовательно, бетон не твердеет.

4-При раннем замораживании бетона его неокрепшая структура нарушается.

5-При последующем оттаивании замерзшая вода вновь превращается в жидкость, и процесс гидратации цемента возобновляется, однако, разрушенные структурные связи в бетоне не восстанавливаются.

Теоретически и практически доказано, что в замерзшем бетоне после его оттаивания ( допустим весной) будет продолжаться процесс набора прочности до заданной марочной при условии набора им к моменту замерзания так называемой критической прочности. В дальнейшем после набора 100% проектной прочности бетон работает по характеристике Морозостойкость, т. е показателю числа циклов замораживания и оттаивания. Этот показатель обозначается F100, F150, F200 и т.д.

Поэтому цель зимнего бетонирования– предохранение бетона от замерзания в ранние сроки, обеспечения надлежащих условий его твердения, приводящих к набору критической прочности.

Если бетон до замерзания приобретает необходимую начальную прочность, то все упомянутые выше процессы не оказывают на него отрицательного воздействия.

Критерий морозостойкости – критическая прочность, выраженная в % от проектной прочности в возрасте 28 суток, при достижении которой бетон может быть заморожен без снижения его прочностных показателей после продолжения твердения при наступлении положительных температур.

Величина нормируемой критической прочности зависит от факторов, включающих тип монолитной конструкции, класс примененного бетона, условия его выдерживания, срока приложения проектной нагрузки к конструкции, условий эксплуатации, и составляет:

для бетонных и железобетонных конструкций с ненапрягаемой арматурой 50% проектной прочности для бетона класса В7,5-В10, 40% – для бетона класса В12,5. В25 и 30% —для бетона В30 и выше.

Задачей достижения бетоном критической прочности при отрицательных температурах наружного воздуха является обеспечение требуемых температурно-влажностых условий твердения с момента приготовления бетонной смеси, доставки, укладки и выдерживания в опалубке.

Приготовление бетонной смеси. Бетонную смесь приготавливают на подогретых составляющих и горячей воде. Цемент должен находится в утепленном помещении и не подогревается. Средняя температура после приготовления бетонной смеси составляет 35-45град.С.

Доставка бетонной смеси. В интервале температур от 0 до -15град.С может осуществляться в автобетоносмесителях без теплоизоляции смесительного барабана. При этом падение температуры бетонной смеси, находящейся в барабане автобетоносмесителя составляет 10-15град в час.

Доставка бетонных смесей в интервале температур от-15 до -25град.С должна производиться в автобетоносмесителях в зимнем исполнении.

С целью предохранения бетонной смеси от замерзания в процессе доставки применяются противоморозные добавки.

Подача и укладка бетонной смеси. Подачу и укладку бетонной смеси при отрицательной температуре целесообразно производить с помощью бетононасосных установок в зимнем исполнении. При этом бетоновод от бетононасоса до места укладки в опалубку должен быть утеплен снаружи теплоизоляционными материалами ( пенополиуритан, минвата, гибкие нагревательные элементы и др.)

При подаче бетонной смеси из автобетоносмесителя в бетононасос допускается не более одной перегрузки. Температура бетонной смеси, поступающей в бункер насоса, должна быть не ниже +10°С.

Подготовка основания. Основание на которое будет укладываться бетонная смесь отогревается до положительной температуры с помощью нагревательных проводов, тепловых пушек и др.

Опалубку и арматурудо бетонирования очищают от снега и наледи. Арматура диаметром 25 мм и более, жесткие прокатные профили и крупные металлические закладные детали при температуре -10°С и ниже отогревают до положительной температуры.

Замерз бетон: критические условия для работ и последствия

Для того чтобы бетон набрал прочность и не промерз при низких температурах воздуха, необходимо соблюдать оптимальные условия его затвердевания. Жара или сильные морозы не подходят для работ по бетонированию. Подходящим временем считается осенний или весенний период. Какие же последствия возникают при несоблюдении температурных параметров для заливки бетона и как избежать замерзания конструкции?

При какой температуре замерзает бетон

Для застывания бетонной смеси нормальным является температурный режим не ниже +5 градусов. Работы, как правило, проводятся при температуре воздуха от +15 — до +20 градусов. Соблюдение рекомендуемых условий позволит избежать применения дополнительных технологий и избежать лишних затрат.

Затвердевание основания и поверхности бетонной конструкции происходит за месяц при поддержании температуры в пределах +15 — +20 градусов. При температуре ниже +15 градусов процесс растягивается вплоть до 60 дней, при нуле — затвердевание прекращается. Залитый в опалубку раствор при минусовых значениях начинает замерзать.

В том случае, если фундамент успел окрепнуть до наступления холодов, резкие перепады температур не страшны. В весенний период приостановленный процесс возобновляется. В результате фундамент не промерзает и не трескается. Но если бетон не успевает набрать прочность, то при резких заморозках монолит получается неудовлетворительного качества.

Промерзает залитый бетон уже при отметке -15 градусов. Для крепкого основания такая погода не страшна. Не затвердевший материал промерзает при -20 градусах.

Какие могут быть последствия

Замерз бетон при заливке

Если во время заливки фундамента температура воздуха снижается до минусовых отметок, то возможны следующие последствия:
  • залитая плита не набирает прочность;
  • даже разовое замерзание может повлечь снижение технологической прочности;
  • внутри бетона скапливается вода, которая из жидкого агрегатного состояния превращается в лед;
  • поверхностный слой со временем облупливается, что ведет к появлению трещин;
  • образовавшийся в расщелинах бетона лед снижает сцепление отдельных составляющих, что также ведет к трещинам и расслоению поверхности.

При замерзании смеси в процессе заливки в расщелинах скапливается лед, который неминуемо увеличивается в размерах и создает разрывы. Это ведет к разрыхлению монолита и снижению прочности. В итоге начинает расти влагопроницаемость. Процесс гидратации воды приводит к поднятию скопившейся жидкости на поверхность бетона. Во время заморозков растрескиванию подвергается сначала верхний слой плиты.

Во внутренней части фундамента в результате химической реакции между цементом и водой выделяется тепло. Это помогает снизить риск промерзания бетона по глубине заливки.

Замерз бетон после заливки

Если работы проводились с соблюдением оптимальных температурных условий, но после их завершения на улице резко похолодало, то возможны следующие последствия:

  • При временном понижении температуры сильных деформаций внутри и на поверхности залитого материала не происходит. При восстановлении погоды скопившийся в бетоне лед оттаивает. Вода никак не мешает продолжению процесса затвердевания.

Ненадолго примороженный бетон не теряет первоначальных качеств. Единственным минусом, и то не критичным, можно назвать процесс потери заявленной марочной прочности.

  • При резком понижении температуры воздуха страдает верхний залитый слой. Поверхность со временем облупляется из-за поднявшейся на самый верхний слой воды. Дело в том, что в этом случае водоцементное соотношение нарушается: внизу наблюдается недостаток влаги, а на поверхности излишек. При заморозках вода превращается в лед, что ведет к растрескиванию и повреждению конструкции.
  • Если температура понижается надолго, то бетон может окончательно разрушиться. Это связано с полной остановкой процесса гидратации. Даже после оттепели прочность уже не восстановится. Остается только применять дополнительные меры защиты во время заморозков.

Бетон замерз с противоморозными добавками

Если в раствор были добавлены дополнительные ингредиенты, но это не спасло ситуацию во время сильных заморозков, то наблюдаются такие последствия:
  • При использовании в бетонной смеси дополнительных добавок некоторые характеристики фундамента снижаются, что влияет на уменьшение прочности конструкции. Это ведет к растрескиванию не только верхнего слоя, но и середины, а также основания.
  • Из-за потери мощности бетонной конструкции возникает деформация.
  • Бетон становится более подвержен перепаду температур, чем если бы был без специальных противоморозных добавок. Это ведет к образованию щелей и отверстий в основании конструкции. При попадании в них влаги происходит постепенное разрушение.

С противоморозными добавками вероятность промерзания бетонного слоя не велика. Если это все же произошло, то сохранить целостность конструкции будет гораздо тяжелее.

Сколько нужно времени бетону, чтобы не замерзнуть

Вероятность замерзания бетона зависит от температуры воздуха во время заливки и во время набора прочности конструкции. Если работы проводятся при нормальных температурах, то для схватывания фундамента потребуется не менее 2 часов. Такое же время потребуется для затвердевания.

При отрицательных температурах воздуха бетон не набирает необходимой прочности. Если температура снижается, то схватывание поверхности не произойдет и возможно промерзание.

От типа используемой бетонной смеси и показателей влажности окружающей среды будет зависеть продолжительность затвердевания конструкции. При соблюдении технологических параметров работы полное затвердевание происходит уже через 27 — 30 дней. После этого срока не страшны заморозки. При неблагоприятных погодных условиях конструкция может замерзнуть даже спустя 2 месяца. После 3 — 4 месяцев схватывания морозы не страшны.

Что делать, если замерз бетон

Если неожиданно ударил мороз и конструкция замерзла, то ее в первую очередь отогревают. Сделать это можно с помощью применения тепловых пушек, мощных электрических прожекторов или путем использования металлических бочек, внутри которых разводят костер. Делают это быстро с использованием нескольких емкостей.

Сразу после понижения температуры воздуха следует накрыть поверхность пленкой ПВХ. Такая мера позволит ликвидировать отдачу тепла от верхнего слоя и сохранить нормальную температуру на глубине фундамента.

Если перекрытие фундамента не нуждается в спасении, то достаточно будет сделать только утепление сверху, поместив на поверхность тепловую пушку. Снизу тепло будет поступать от земли, что и спасет всю конструкцию в целом.

Снижение температуры не страшно для затвердевшего бетона, но похолодание нарушает целостность поверхности. При замерзании бетона главное сразу начать работу по восстановлению. Промедление приводит к нежелательным последствиям, вплоть до серьезной деформации конструкции. Зная все тонкости условий бетонирования, можно добиться хороших результатов.

Бетонные работы при отрицательных температурах воздуха

Заявка успешно отправлена.

В ближайшее время с Вами свяжется менеджер.

Минусовая температура отрицательно сказывается на гидратации бетонной смеси. В данной статье мы рассмотрим несложные приемы, позволяющие проводить бетонные работы в зимний период.

Географическое положение нашей страны диктует свои правила и технологии на все виды строительных работ, проводимых в холодное время года. С повышением отрицательных температур, бетонные работы возможны лишь на тех площадках, где заранее заложена техническая возможность электропрогрева или другого вида прогрева бетонной смеси. Как вы уже догадались, речь идет о крупных строительных площадках, где независимо от погодных условий бетон должен литься в строго определенные сроки.

Минусовая температура отрицательно сказывается на гидратации (срок набора прочности) бетонной смеси. Давайте вспомним, из чего она состоит: цемент, песок, вода и щебень. Вода — это катализатор для химической реакции процесса схватывания бетона. При отрицательной температуре происходит вымерзание влаги, которая крайне необходима для процесса набора прочности, потеря прочности бетона ставит под угрозу все дальнейшие виды работ. Основная задача зимнего бетонирования — это сохранение влаги и поддержка нужного температурного режима для оптимального схватывания бетона. Если влага в бетонной смеси закристаллизовалась, то этот бетон уже не спасти, и не стоит ждать оттепели — этот процесс необратим.

Рекомендуемые нормативы зимнего бетонирования:

· Оптимальная температура для схватывания бетона +10…+20 °C.

· При температуре -20…+10 °C необходимо принимать меры для нормальной гидратации бетона.

· При опускании температуры ниже отметки -20 °C все виды бетонных работ запрещены.

Способы прогрева бетона в домашних условиях

При температуре 0…+10 °C допускается работа с бетоном при условии добавления присадок пластификаторов, которые не дают смеси потерять нужный набор прочности. В зависимости от температуры окружающей среды присадка разводится строго в пропорции, указанной в прилагаемой инструкции. Купить антиморозную присадку можно в любом строительном магазине.

Недостаток пластификаторов — это замедленный набор прочности, если при +17 °C бетон набирает свою марочную прочность за 7 дней, то при +7 °С с использованием пластификаторов процесс может затянуться до 30 дней. Для того чтобы ускорить схватывание бетона, после заливки его необходимо утеплить подручными средствами, которые вы легко найдете в своем хозяйстве. Если заливается бетонная плита, желательно засыпать её древесными опилками, что сократит процесс гидратации почти вдвое.

В качестве утеплителя прекрасно подходит пенопласт и пенофлекс, но покупать его для одной заливки не слишком рентабельно. Гораздо дешевле купить пенопластовую крошку и засыпать ей плиту, для того, чтобы легкую крошку не сдувало ветром, её необходимо накрыть клеенкой или брезентом, прижав его по периметру заливаемой плиты.

Колонны и стены защищены опалубкой, но все же не будет лишним накрыть открытые участки бетона той же клеенкой или брезентом. Во время набора прочности бетона происходит химическая реакция, благодаря которой сама бетонная смесь выделяет некоторое количество тепла, которое необходимо сохранить дополнительными утеплителями.

Если столбик термометра опустился ниже нуля, то выделяемого тепла уже недостаточно. На промышленных стройках для прогрева бетона при минусовых температурах используют специальные трансформаторы, посредством которых греют бетон нагревательными проводами.

Покупать специальный трансформатор для того, чтобы залить в мороз пару кубов бетона, затея не слишком хорошая. В качестве такого трансформатора вполне реально использовать обычный сварочный трансформатор на 150–200 А. Ниже приведен список материалов, необходимых для прогрева небольшой плиты сварочным аппаратом:

· Сварочный аппарат 150–200 ампер.

· Провод ПНСВ 1,5мм.

· Одинарный алюминиевый провод АВВГ 1×2,5мм.

· Изолента ХБ (черная).

Подготовка к прогреву

Греющий провод ПНСВ необходимо разрезать на куски длиной в 17–18 метров. Полученные отрезки (петли) равномерно укладываем и подвязываем по всему арматурному каркасу заливаемой конструкции. Закладываем петли таким образом, чтобы после заливки они находились чуть выше середины плиты, если заливается колонна или стена, слой бетона над петлями должен быть не менее 4 см. Подвязывать греющий провод лучше всего изолированным алюминиевым проводом. Он должен идти не в натяжку, в идеале его нужно расположить в волнообразном порядке. Расстояние между петлями, в зависимости от температуры воздуха, колеблется от 10 до 40 см. Чем ниже минусовая температура, тем меньше расстояние между петлями. Количество прогревочных петель зависит от мощности сварочного аппарата. Одна петля потребляет 17–25 ампер, значит 6–8 прогревочных петель — это максимум, что вытянет сварочный аппарат на 250 ампер.

При укладке петель важно маркировать концы, как вариант, на один конец каждой петли наматываем полоску изоленты, а второй конец оставляем свободным.

После того как петли уложены и подвязаны, нужно нарастить на них алюминиевые концы, которые потом подключаются к аппарату. Длина холодных концов определяется месторасположением самого сварочного аппарата, но не более 8 метров. Сращиваем петлю и холодный конец при помощи скрутки длиной в 4–5 см. Тщательно изолируем скрутку ХБ изолентой и укладываем её с таким расчетом, чтобы после заливки она осталась в бетоне, так как на воздухе скрутка сгорит. Маркировку изолентой нужно перенести на присоединяемый холодный конец петли.

Подключение и прогрев

После заливки все холодные концы нужно подключить к сварочному аппарату, концы с маркировкой и без сажаем на разные полюса аппарата. После того как все подключено, проверяем всю схему прогрева и включаем аппарат на минимальной нагрузке регулятора мощности. Токовыми клещами меряем каждую петлю в отдельности, норма 12–14 ампер. Через час добавляем половину запаса мощности аппарата, через два часа выкручиваем регулятор полностью. Очень важно равномерно добавлять амперы на прогревочные петли, на каждой петле должно показывать не более 25 ампер. При температуре -10 °C 20 ампер на петле обеспечивают нормальную температуру, необходимую для схватывания бетона. По мере схватывания бетона ампераж петли падает, что дает возможность постепенно его увеличивать на сварочном аппарате. Перед тем как увеличить, смотрим, упало или нет значение на самих петлях. Если ампераж не изменился с последней проверки, то ждем, когда он упадет хотя бы на 10%, и лишь после этого повышаем ток.

Время прогрева зависит от объема заливки и температуры окружающего воздуха. Так же как и в бетонировании с присадками, дополнительно утепляем заливаемую конструкцию. При морозе до 10 градусов достаточно 48 часов для нормальной гидратации бетона. После того как прогревочные петли отключены, дополнительные утеплители остаются еще минимум 7 дней. Не стоит слишком нагревать бетон, так как это чревато излишним испарением влаги, что в последствии приведет к образованию трещин и потери прочности бетона. Плита под утеплителем должна быть чуть теплой и не более того. Прогрев бетона сварочным аппаратом в домашних условиях требует повышенных мер электробезопасности и должен выполнятся лишь при наличии необходимого запаса знаний электротехники и профессиональных навыков работы со сварочным аппаратом.

При отсутствии сварочного аппарата можно использовать старый способ прогрева — «тепловой шатер». При заливке небольших конструкций над ними возводится палатка из брезента или фанеры, воздух в которой греется с помощью тепловых пушек или газовых обогревателей. Хорошо зарекомендовали себя при таком методе обогрева «Чудо-печки», работающие на дизельном топливе. При экономичном потреблении топлива (2 л на 12 часов) одна печь прогревает 10–15 кубов воздуха теплового шатра до нужной температуры гидратации бетона.

При какой температуре можно заливать бетон?

Возведение фундамента – ответственный процесс. От основания зависит долговечность, прочность и надежность конструкции. Готовясь к этому циклу работ, рекомендуется обращать внимание на ряд факторов. Один из них – температура окружающей среды.

Ранее строительные работы продолжались исключительно до первых морозов. Отрицательный градус отражался на характеристиках раствора, из-за чего он терял свою схватываемость. Перед проведением процесса оцените условия наружной среды, категорию и свойства продукта.

Воздействие температуры на бетон

Скорость и качество бетонирования напрямую зависят от погодных условий. Чем на улице теплее, тем лучше происходит набор прочности вязкой массы. Вместе с этим температурный режим отражается на следующих характеристиках смеси:

  • Схватываемость (затвердение).
  • Прочность.
  • Удобство кладки.

Падение градуса способно превращать жидкость, которая применялась для замешивания, в твердую консистенцию, что моментально отражается на всех функциональных особенностях заливки.

Купить бетон в Киеве – половина дела. Постарайтесь выбрать подходящие условия для работы. Если это не удается сделать, а сооружение запланировано на зиму, то прочтите эту статью до конца.

Заливка бетона при минусовой температуре

Самый оптимальный режим возведения – от 3 до 25 градусов. При такой температуре твердение происходит быстрее, а качественные показатели остаются прежними. Если у вас нет возможности отложить строительство на теплый сезон и приходится проводить заливку зимой, не забывайте, что при -30 вода кристаллизируется, что провоцирует нарушение структуры продукта и готового основания. Результат – поверхность покроется микротрещинами, которые в дальнейшем только начнут прогрессировать.

Градус ниже нуля также может спровоцировать нарушения гидратации. Это приводит к тому, что затвердение замедлится или вовсе остановится. Чтобы зимняя кладка не отразилась на качестве готового фундамента, ориентируйтесь на следующие рекомендации:

  • Подогрейте раствор.
  • Обеспечьте нагрев конструкции, которая заливается смесью.
  • В работе используйте продукцию исключительно высоких марок.
  • Вводите в массу противоморозные добавки и пластификатор, которые помогут сохранить однородность текстуры.

Особенности и рекомендации, которые стоит учитывать во время возведения основания в холодное время года:

  • Замес влечет ряд химических реакций, в результате которых выделяется тепло. Соответственно, продукт частично самостоятельно подогревается.
  • Цена технологии строительства в таких условиях будет на порядок выше, так как придется учесть расходы на дополнительное заполнение добавками, создание и поддержание комфортной среды.
  • Лучше всего взаимодействует с жидкостью мелкофракционный раствор. При этом он выделяет больше тепла.
  • Чем толще слой, тем медленнее монолит будет остывать.
  • Если вам нужно обеспечить нагрев, то лучше подвергать этому жидкость и дополнительные компоненты. Цемент запрещено греть! Это приведет к частичной или полной потере связующих характеристик.

Несмотря на то, что сегодня возможно провести процесс в любую погоду, постарайтесь объективно оценить свои силы. Если вы новичок, то лучше этот способ отложить до весны или лета. В том случае, когда это невозможно сделать, рассмотрите следующие варианты теплового возрастания:

  • Задействуйте только теплую воду.
  • Насыщайте массу добавками, которые придают раствору морозостойкости. Для этого применяются электроды. Они подключаются по всей зоне, где арматура соприкасается с заливочной массой. Она ограждается тепловыми подушками, которые создаются невысоким напряжением.

Важно соблюдать все требования безопасности, чтобы процедура не отразилась не только на возведении, но и на здоровье мастера.

Оптимальная температура для заливки бетона

Чтобы возвести прочную и долговечную конструкцию, начинайте кладку при +3 и до +25 градусов. В этом случае вам не придется задействовать альтернативные методы нагревания, что снизит риск повреждения текстуры, нарушения ее однородности. Если вы сомневаетесь, то подождите, пока воздух прогреется до отметки в +5. При этом не забывайте соблюдать требования к компонентному соотношению всех добавок в составе и использовать качественный сырьевой исходник.

Каждая марка цемента имеет свои характерные особенности. Если возведение проводится в достаточно суровых климатических условиях, то отдавайте предпочтение сухим компонентам с высокой морозостойкостью. Так раствор подойдет для поставленной задачи, а готовый каркас прослужит вам не одно десятилетие, независимо от наружных условий, типа почвы, влияния влаги, температурных скачков.

Все особенности заливки фундамента в минусовую температуру

Компания «Опора дома» выполняет весь цикл работ по возведению фундамента на вашем участке от договора до акта приёмки объекта. «Опора дома» надёжная опора вашего дома.

Отвечая на прямой вопрос: Заливают ли фундамент при отрицательных температурах? — скажем: Ещё как заливают! При минус 40 заливают, а вы говорите. Конечно, всё не так просто, однако, давайте по порядку.

Первое что нужно понять, это что мешает работать бетону в мороз? Ответ очевиден — замерзание воды. Заливка бетона при отрицательной температуре в большинстве случаев противопоказана стандартами СНиП. При замерзании воды, кристаллы льда не позволяют образоваться полноценным связям внутри раствора, разрывая кристаллическую решетку бетона, из-за чего конструкция теряет в прочности, вплоть до полного разрушения, ведь при оттаивании, структура не восстанавливается. Вода испарится, оставив вместо монолита спрессованную собственным весом песчано-цементную смесь, ненадолго.

Что же делать, если температуры перешли в категорию рискованных, а залить фундамент необходимо. В этой статье мы не будем рассматривать варианты электрообогрева бетона, которые используются в промышленных масштабах, начиная с минус пятнадцати. Рассмотрим наш интервал отрицательных температур, до минус десяти градусов. Далее проводить бетонные работы в масштабах ИЖС — не разумно.

Бетон до полного созревания проходит две стадии: фазу перехода бетона из жидкого состояния в твёрдое, так называемое схватывание, эта фаза не занимает более суток. Вторая фаза — твердение, она зависит от таких факторов как: марка бетона, его состав, наличие добавок и даже температура раствора.

Структурным моментом является порог критической прочности, есть такой у бетона, выражается он в процентах от проектной прочности, преодолевая этот порог, воздействие низких температур не влечет за собой необратимых изменений в процессе созревания, бетон уже не испугаешь морозом. Для разных марок этот показатель разный, его значения приведены в таблице.

Таблица1: Зависимость порога прочности от марки бетона

Марка бетона

Критическая прочность в % от проектной

М100, М150

Не менее 50%

М200, М250, М300

Не менее 40%

М400, М500

Не менее 30%

Для примера возьмем марку бетона М250, с критическим порогом не менее 40%.

Проектная прочность бетона наступает на 28 сутки, значит, 40% от этого времени составят 10-12 суток. Имея в запасе две недели положительных температур можно смело приступать к заливке монолита.

А если нет и этих двух недель, и заливать фундамент приходится уже при отрицательных температурах, то в ход идут все средства. Надо понимать, что раствор готовится с выделением теплоты, поэтому температура воды в нём не существенно, но выше температуры на улице, а добавление NaCl (поваренной соли) задержит процесс кристаллизации воды. Выигранное время позволит благополучно залить бетон и закрыть будущий фундамент утеплителем. В качестве теплоизоляции можно использовать солому, опилки, торф, снег. А безболезненно преодолеть порог критической прочности помогут более высокие марки бетона и модифицирующие компоненты, цены на которые вполне доступны. Но браться за приготовление таких растворов самостоятельно, по нашему экспертному мнению, бесхозная трата ресурсов. Компания «Опора дома» работает с гарантированными марками заводского бетона, поэтому мы спокойны за технические качества продукта.

Компания «Опора дома» приглашает к сотрудничеству строительные организации и частных лиц. Мы специализируемся на изготовлении фундаментов любой сложности под ключ: монолитная плита, ленточный и свайный фундаменты, а так же цокольный этаж по ГОСТ и СНИП.

Минимальная температура для заливки бетона — Строительные материалы

Отрицательные значения температур вызывают трудности в процессе выполнения работ, и нужно тщательно взвесить все плюсы и минусы такого подхода.

Типичный бетон замерзает при температуре ниже -4 град. С и не набирает положенной твердости. Конечная прочность снизится вдвое, срок службы уменьшится.

По нормам бетон должен защищаться от мороза по крайней мере первые двое суток после заливки, при этом требуется поддерживать температуру 10 град. С.

Заливка бетона при отрицательных температурах может быть спровоцирована следующими причинами:

  • проведение работ в случае осыпающегося грунта;
  • зимнее снижение цен на цемент, хранить невыгодно, это снимает прочность, а немедленное использование может оказаться неплохим решением;
  • падение зимой цен на проведение работ специализированными организациями;
  • в случае личного строительства зимой отпуск получить легче.
При всем прочем зимой сложно и дорого копать траншеи, необходимо предусмотреть место для обогрева людей, и есть возможность натолкнуться на бетон без присадок.

Процесс отверждения бетона в мороз протекает особым образом. Скорость протекания процесса зависит от температуры воды в составе раствора, чем она выше, тем бетон быстрее твердеет.

Холодная вода имеет больше шансов перейти в твердое агрегатное состояние, и процесс застывания бетона будет нарушен.

Падение температуры на каждые 10 град. снижает скорость отверждения в 2 раза. Это следует учитывать в процессе проведения работ.

Поскольку арматура хорошо проводит тепло, она окружается в случае излишнего охлаждения кристаллами льда в первую очередь. Как результат, плохое сцепление арматуры с бетоном.

Именно поэтому некоторые строительные организации ведут обогрев арматуры, пропуская через нее электрический ток.

Минимальная температура для заливки бетона должна составлять 7-15 град. С, независимо от температуры среды. Заливку бетона необходимо осуществлять по возможности быстро с предварительным подогревом основания.

Рекомендуется произвести внешнее утепление бетона временным слоем из опилок или других изолирующих тепло материалов. В процессе гидратации цемент выделяет тепло, поэтому даже обыкновенное укрытие теплоизолятором (термос) благотворно скажется на поддержании необходимой температуры.

При этом следует избегать разницы между температурами бетона и окружающей среды, превышающей 20 град. С. Для контроля используется периодические измерение температуры бетона.

Порядок подбора температуры раствора следующий. В емкости для получения раствора его температура не должна быть ниже 15 град. С, а для способа «термос», не ниже 25 град. С.

В зависимости от величины заливаемой секции при подогреве температуру раствора можно выбирать от 13 до 7 град. С, чем меньше секция, тем выше должна быть температура бетона.

Даже при применении специальных присадок температура бетона не должны опускаться ниже 5 град. С.

После заливки эта разница с окружающей средой не должна превышать 20 град., но может быть меньше, что определяет минимальную температуру окружающей среды для ведения работ в -15 град. С.

При этом температура залитого бетона не должна опускаться ниже -4 град. С, допускается дополнительно подогревать бетон.

При всем прочем пониженная температура раствора ведет к увеличению сроков застывания. Резюмируя, можно сказать, что твердение бетона при отрицательных температурах должно сопровождаться тщательным контролем процесса по температурным режимам.

Бетонирование в холодную погоду — Бетон на практике — Вопросы и ответы

Внимание!
Вы находитесь на странице эксклюзивного перевода американского руководства по бетонированию «Бетон на практике».


Опыт нашей компании и практика применения российских стандартов изложены на других страницах раздела «Вопросы и ответы»: «Противоморозные добавки» и «Уход за бетоном».

Резюме. Правила бетонирования в холодную погоду (в зимнее время)

  1. Используйте воздухововлеченный бетон, когда предполагается контакт с влагой, замерзанием и оттаиванием.
  2. Заливаемые поверхности должны быть без снега и льда и выше температуры замерзания перед заливкой.
  3. Заливайте бетон рекомендуемой температуры и поддерживайте эту температуру в дальнейшем.
  4. Заливайте бетон с минимальной допустимой подвижностью.
  5. Защитите бетон от замерзания и высушивания при схватывании.
  6. Исключите замерзание и оттаивание бетона до набора им минимальной прочности.
  7. Ограничьте резкие изменения температур после прекращения мер по защите бетона.

ЧТО такое холодная погода?

О холодной погоде говорят, когда средняя температура опускается ниже 4 °C. Эти условия требуют специальных мер предосторожности при заливке, выравнивании, выдерживании бетона и защите его от эффектов холода. Поскольку в зимние месяцы погодные условия могут изменяться резко и быстро, требуются наработанные практики и надлежащее планирование.

ЗАЧЕМ рассматривать холодную погоду?

Успешное бетонирование в холодную погоду требует понимания различных факторов, влияющих на конечные свойства бетона.

В пластичном состоянии бетон замерзнет, если температура опустится ниже -4 °C. Если бетон замерзнет, его прочность может упасть более чем на 50%, замерзание разрушительно повлияет и на его долговечность. Бетон должен защищаться от замерзания до набора минимальной прочности в 3,5 МПа, которая для большинства бетонов достигается в течение 2 дней твердения при температуре 10 °C.

Низкая температура бетона имеет критический эффект на скорость гидратации цемента, что выливается в более медленные застывание и скорость набора прочности. Можно использовать правило, что падение температуры на 10 °C снизит скорость твердения примерно в 2 раза. Более медленные скорости твердения и набора прочности должны учитываться при планировании времени начала строительных работ, например, снятия опалубки.

Если бетон может контактировать с (дождевой — прим. перев.) водой и подвергается циклам замораживания и оттаивания (в том числе только на период строительства), должно использоваться воздухововлечение. Свежезалитый бетон насыщен водой и должен быть защищен от циклов размораживания и оттаивания до того, как наберет прочность на сжатие в 24 МПа (но остается не понятным, что делать бетону низких марок, который не наберет такой прочности никогда — прим. перев.).

Гидратация цемента — это химическая реакция, в процессе которой выделяется тепло. Свежезалитый бетон должен быть подобающим образом накрыт, чтобы это тепло осталось в бетоне и обеспечило надлежащие температуры выдерживания. Большие разницы в температуре на поверхности и внутри бетона должны избегаться, так как если они превысят 20 °C, могут быть температурные разломы. Теплоизоляция или защитные меры должны постепенно снижаться, чтобы избежать температурных разломов.

КАК бетонировать в холодную погоду?

Рекомендованные температуры бетонной смеси приведены в таблице ниже. Производитель может контролировать температуру подогревом воды и/или заполнителей и предъявлять требования стандарта ASTM C 94.

Минимальный размер секции, мм
Температура заливаемого бетона, °C
менее 300
13 °C
от 300 до 900
10 °C
от 900 до 1800
7 °C


Температура бетона в холодную погоду не должна превышать эти вышеперечисленные более чем на 10 °C. При большей температуре у бетона больше потребность в воде, большая скорость потери растекаемости, и большая склонность к разломам. Заливка в холодную погоду дает шанс получить лучшее качество, поскольку меньшие исходные температуры в итоге дают большую прочность.

Более медленное время схватывания и набор прочности в холодную температуру обычно откладывает время проведентия операций по выравниванию и снятию опалубки. Химические добавки и другие модификаторы для бетона могут ускорить время твердения и набора прочности. Добавки типа С, согласно ASTM C 494 (ускорители твердения) и типа Е (водозамещающие ускорители) повсеместно используются в зимнее время. Распространенным и эффективным ускорителем является хлорид кальция, но его доза не должна превышать 2% от массы цемента. Для преднапреженного железобетона, или когда важным является коррозия арматуры или другого металла в контакте с бетоном, должны использоваться некоррозионные добавки без содержания хлоридов (остается непонятным, когда по мнению составителей рекомендации и при каких случаях коррозия арматуры не является существенной — прим. перев.). Ускорители твердения не предохраняют бетон от замерзания, и их использование не отменяет требования к температуре бетона и меры по выдерживанию бетона и защите от замерзания.

Увеличение скорости твердения также может быть достигнуто за счёт увеличения дозировки цемента или использования быстротвердеющего цемента типа III (тип Б согласно ГОСТ 31108-2003 «Цементы общестроительные. Технические условия»). Процент содержания золы уноса или шлака в вяжущем компоненте смеси в холодную погоду может быть уменьшен, но это может быть невозможно, если состав смеси специально разработан для долговечности. Подходящим решением должен быть экономически обоснованный вариант, не меняющий основные свойства бетона.

Бетон должен заливаться с минимально необходимым расплывом конуса, поскольку это снижает объем выделения воды и время схватывания. Добавление от 5 до 10 литров на кубометр увеличивает время схватывания от получаса до 2 часов. Увеличенное время схватывания увеличит продолжительность выделения воды. Не начинайте операции по выравниванию до тех пор, пока вода продолжает выделяться, иначе это грозит получением слабой поверхности.

Следует предпринимать должные меры перед заливкой. Снег и лёд должны быть убраны, температуры поверхностей и арматуры должны быть выше точки замерзания. Это может потребовать теплоизоляции или подогрева подземных помещений и заливаемых поверхностей перед заливкой.

На площадке должны быть материалы и оборудование для защиты бетона, чтобы защитить бетон, как во время, так и после заливки, от раннего замерзания и чтобы удержать тепло от гидратации цемента. Распространенными средствами являются теплоизолированные листы и брезент, а также солома, накрытая пластиковыми листами. В зависимости от внешних условий, могут потребоваться покрывала и теплоизолированная опалубка. На углах и стыках теряется больше всего тепла, и им требуется особенное внимание. Дизельные обогреватели в закрытых помещениях должны быть выведены наружу для предотвращения карбонизации свежезалитых поверхностей, что вызывает пыление бетона, а также из соображений безопасности.

Бетонные поверхности не должны высыхать до затвердевания, потому что это вызывает разломы. Соответственно, бетон должен надлежащим образом выдерживаться. Не рекомендуется использовать водное выдерживание бетона при околонулевых температурах. Используйте мембранообразующие структуры или непроницаемую бумагу с пластиковыми листами для бетонных плит.

Опалубочные материалы, за исключение металлов, поддерживают и равномерно распределяют тепло, таким образом предоставляя надлежащую защиту в умеренно холодную температуру. При сверххолодных температурах должны использоваться изоляционные листы или теплоизолированная опалубка, особенно для тонких секций. Опалубка должна оставаться на месте от 1 до 7 дней после заливки, в зависимости от погодных условий, характеристик схватывания и предполагаемой нагрузки на структуру. Для оценки прочности бетона перед снятием опалубки или применением нагрузки должны использоваться неразрушающие методы или выдержанные на площадке цилиндры. Цилиндры не должны использоваться для приемки по качеству.

Особенное внимание надо уделять тестовым образцам, используемым при приемке бетона. Цилиндры должны храниться в теплоизолированном помещении, который потребует контроль температуры для удостоверения, что бетон выдерживается при температуре от 16 до 27 °C в период от первых 24 до 48 часов (после твердения — прим. перев.). Термометры минимальной и максимальной температуры должны быть помещены в камеру твердения для записи температуры.

Температура заливки бетона — заливка бетона в холодное время года

Влияние внешних факторов на свойства бетонной смеси играет большую роль. В зависимости от заливаемой конструкции (фундамента, пола и так далее), необходимо учесть ряд особенностей материалов, входящих в состав смеси. Одним из основных показателей является температура. Она значительно влияет на процесс отвердевания и дальнейшую прочность конструкции. Добиться максимальной надежности позволяет проведение работ в определенных условиях.

Чем характеризуется заливка бетона при низких температурах?

Зачастую работы проводятся в холодное время года. Отрицательным фактором низкой температуры является замерзание воды. Поскольку она является одним из ключевых элементов смеси и плотно взаимодействует с цементом, необходимо обеспечить подходящие условия для протекания реакции. Сегодня на рынке имеется большое количество ускорителей твердения и противоморозных добавок. К сожалению, себестоимость возведения конструкции с использованием дополнительных средств увеличивается. Однако без добавок, в процессе отвердевания могут возникнуть следующие проблемы:

  • замерзшая вода увеличивает давление, что приводит к образованию трещин;
  • лед не вступает в реакцию с цементом, влияя на прочность будущей конструкции;
  • на арматуре образуется пленка, препятствующая надежному сцеплению металла с бетоном;
  • при повышении температуры лед тает, а образовавшаяся вода становится основным разрушающим фактором бетонной конструкции.

Если не учитывать особенности работы в условиях низкой температуры, конструкция может полностью лишится прочностных характеристик. Это повлияет на долговечность и безопасность фундамента или пола.

Основные правила заливки бетона в холодное время года

Ряд проб и ошибок сегодня позволил достичь оптимальных результатов строительства бетонных конструкций. Избежать негативных последствий помогают несколько правил работы в зимний период:

  1. Прежде чем вода в смеси замерзнет, состав должен набрать минимальный показатель прочности. Он составляет не менее 50% от общего числа. При наборе необходимого показателя низкая температура уже не повлияет на характеристики бетона.
  2. Чтобы замедлить процесс заморозки воды, она нагревается. Это обеспечивает дополнительное время для осуществления процесса и повышает общую температуру смеси до 30-40 градусов Цельсия.
  3. Перед заливкой бетонной смеси необходимо очистить подготовленную опалубку от льда и снега, а также прогреть арматуру до температуры выше нуля градусов. Некоторые специалисты рекомендует поливать каркас горячей водой непосредственно перед заливкой бетонной смеси.
  4. Эффективный результат дают противоморозные добавки. Сегодня без них не проводятся строительные работы в холодное время года. Поскольку для полного отвердевания смеси необходимо 28 дней, добиться надежности конструкции без ускорителей и противоморозных средств довольно трудно. В состав добавок входят различные химические вещества, препятствующие замерзанию воды. Основная функция таких средств заключается в снижении температуры замерзания жидкостей.
  5. Обязательно требуется утеплить не отвердевшую смесь, накрыв опалубку пленкой и дополнительными средствами, например, опилками.

Если заливка бетона при минусовой температуре все-таки замерзла, придется дождаться потепления. Смесь не начнет твердеть до полного оттаивания воды. По этой причине проводить дальнейшее строительство крайне опасно.

Какая температура является минимальной для проведения работ?

Независимо от качества и количества противоморозных добавок, существуют определенные условия, при которых допускается проведение работ. Главный вопрос, который задают люди при самостоятельном строительстве фундамента, – это: «При какой температуре можно заливать бетон?» Для достижения эффективных результатов оптимальной является температура от +15 до +25 градусов Цельсия, минимальной – не ниже -5 градусов. С помощью добавок можно обеспечить сохранение реакции между материалами, однако добиться полного сохранения свойств при -10 градусах и ниже не получится. Поэтому перед проведением работ следует изучить метеорологические условия на ближайшие недели.

При какой температуре можно заливать бетон

Бетонирование при отрицательной температуре

Бетонные работы являются частью практически любого серьезного строительства. Но в традиционном исполнении их разрешается проводить при температуре не ниже +5 градусов. Чтобы иметь возможность продолжать работу после наступления холодов, применяются специальные технологии.

Как влияют на бетон отрицательные температуры

Негативные последствия замерзания бетона:

  • Как известно, роль растворителя в бетонной смеси выполняет вода. После ее замерзания «склеивающее» воздействие цемента приостанавливается
  • При переходе влаги в твердое состояние она увеличивает свой объем почти на 10%, что приводит к появлению внутреннего давления в бетонной конструкции. Если к тому времени смесь не набрала требуемой прочности, возникшее внутри напряжение начнет ее разрушать: обычно это проявляется в образовании трещин и сколов
  • Ситуация усугубляется, если для армирования применяют стальной каркас. Дело в том, что сталь отличается повышенной теплопроводностью, поэтому замерзание в первую очередь происходит в тех областях бетонной заливки, которые непосредственно соприкасаются с арматурными прутками. Замерзшая влага, увеличиваясь в объеме, начинает «раздвигать» пространство для воды из других слоев. В результате вокруг прутков образуются своеобразные ледяные карманы, подрывающие монолитность всего каркаса. Когда такой раствор полностью застынет, его прочностные характеристики будут далеки от оптимальных

Воздействие мороза на бетон не несет негативных последствий только в том случае, если к тому времени конструкция хорошо схватится. На строительном языке этот показатель именуется «порогом критической прочности»: на его значение влияет марка используемого раствора.

Методы зимнего бетонирования

Работая с бетоном при отрицательных температурах, необходимо создать такую ситуацию, при которой он не будет замерзать.
Есть несколько способов поддержания оптимального для застывания раствора температурного режима:

1. Нагревание смеси. Перед укладкой бетонной смеси в морозную погоду ее нагревают до нужной температуры. Это позволяет повысить порог критической прочности.

2. Подогрев конструкции изнутри. Этот способ предусматривает закладку внутрь опалубки специальных обогревающих элементов (кабелей), которые после заливания раствора будут поддерживать его нужном температурном режиме.

3. Наружный обогрев. В этом случае идут путем повышения температуры воздуха на локальном участке бетонирования. Для этих целей используются мощные обогреватели (тепловые пушки) и разборные конструкции («тепляки»).

4. Теплоизолирующая опалубка. Если мороз не очень сильный (до -5 градусов), проблему можно решить, используя специальную утепленную опалубку закрытого типа: она сохраняет внутри необходимый уровень температуры для качественного застывания бетона.

Заказать прогрев бетона у нашего бетонного завода.

Использование противоморозных добавок

Однако самым недорогим и простым методом бетонирования в морозную погоду является использование специальных модификаторов. Как правило, они применяются в комбинации с одним из вышеперечисленных способов.

Противоморозные добавки имеют две разновидности:

1. Понижающие уровень кристаллизации воды. Речь идет о химических компонентах, обеспечивающих качественную полимеризацию раствора во время мороза.

2. Ускорители твердения. Благодаря им время застывания бетона значительно сокращается.

Процентная доля этих модификаторов обычно находится в пределах 2-10% от части цемента. Противоморозные добавки в состоянии обеспечить проведение бетонных работ при достаточно сильных морозах (до -25 градусов). Однако лучше всего их использовать в менее экстремальных условиях.

Список наиболее популярных добавок данного типа:

  • Поташ (углекислый калий). Наиболее распространенная добавка для бетона, которая не провоцирует ржавление металлической арматуры. Процесс полимеризации раствора после введения в его состав поташа не прекращается даже при температуре -25 градусов. На поверхности готовой конструкции обычно отсутствуют соляные разводы. Однако есть и отрицательный момент – смесь начинает очень быстро схватываться: вырабатывать ее рекомендуется в течении 50 минут.
  • Нитрит натрия. Благодаря этому модификатору бетонные работы можно проводить при температуре до -19 градусов. Вещество обладает антикоррозийными характеристиками, увеличивая скорость застывания. На готовом бетоне могут присутствовать высолы.
  • Хлорид кальция. Обеспечивает застывание бетона при -20 градусов, параллельно с ускорением его схватывания. Как и предыдущий модификатор, хлорид кальция может оставлять разводы на поверхности конструкции.

Рекомендации при зимнем бетонировании

Для того, чтобы получить хорошее качество бетона после наступления холодов, при его укладке необходимо соблюдать следующие правила:

1. Опалубка должна быть тщательно подготовлена. Из нее необходимо удалить весь снег и наледь, разогрев арматурный каркас и дно до положительных температур. Для этих целей используются переносные жаровни или тепловые пушки, работающие на сжиженном газе.

2. Плиточный фундамент. Поддержать нужную температуру застывания при значительных морозах в этом случае практически нереально. Основания данного типа можно заливать только при небольших заморозках.

3. Ленточный фундамент. Более удобный для зимней реализации вариант, т.к. здесь можно выполнять работы поэтапно (создать необходимые для застывания раствора условия на локальных участках намного проще).

4. Непрерывность процедуры. Даже если фундамент заливается частями, каждый следующий участок необходимо укладывать до начала схватывания предыдущего.

5. Комбинирование методов. Наилучшая эффективность зимнего бетонирования достигается при использовании не одного, а сразу нескольких методов.

Это были основные рекомендации по заливке бетона в холодное время года. Несмотря на эффективность описанных методов, нужно помнить: строительство при положительных температурах всегда будет оставаться проще, дешевле и надежнее.

До каких минимальных температур можно заливать бетон? Правила цементирования на улице!

На окончательный результат процесса бетонирования влияет множество факторов, главным из которых выступают оптимальные температурные показатели. Поэтому стоит изучить, при какой температуре можно заливать бетон, а какая из них пагубно скажется на стойкости полученной конструкции.

Для этого, подробно рассмотрим данное преобразование в различных условиях.

Свойства заливки бетона: влияние сезонных условий на процесс

Основным поприщем использования бетона является заливка фундамента строительных объектов. На завершающем этапе монтажа – схватывание и твердение раствора, показания термометра играют огромную роль. От них зависит временной диапазон окончательного результата и срок эксплуатации полученного залива.

Благоприятной положительной температурой для заливки служит диапазон 3-25 градусов. В связи с этим, строительство объектов популярно весной или летом.

При низкой или отрицательной температуре, т.е. в осенний и зимний период, бетонирование осуществляется также, но во время действий используются специальные технологии, которые поддерживают нужный уровень тепла.

Варианты увеличения температуры бетонной смеси в зимний период:

  • Подогрев воды;
  • Внедрение морозостойких примесей;
  • С помощью электрического подогрева;
  • Использование тепловых пушек с ограждением бетонной смеси;
  • Методика пропаривания бетонных конструкций при помощи специальных автоклав по достижению прочности 80-85%;
  • Подогрев арматуры, если она присутствует в бетонной примеси, путём электроподогрева.

Важно! Льют бетон зимой при наружной температуре не выше 15 градусов со знаком «минус». В процессе, нужно обязательно использовать добавки, устойчивые к морозам и применять способы подогрева бетона при отрицательных температурах, а также правильно вести уход за ним.

Влияние морозоустойчивых примесей на заливку бетона зимой

Быстрота застывания раствора, зависит от марки цемента и добавки к ней.

Рассмотрим самые распространённые морозоустойчивые модификаторы и возьмём среднестатистический показатель выдержки бетона для любой марки цемента при минусовой температуре:

  1. Хлористые соли: при -5 градусах – около 4-х суток, при -10 – до 7 суток, при -15 – до 2-х недель.
  2. Нитрит натрия: при -5 градусах – до 6 суток, при -10 – около 9 дней, при -15 – до 10 календарных дней.
  3. Поташ: при -5 градусах – 2-е суток, при -10 – около 5 дней, при -15 – 8 календарных дней, при -20 – 9 суток, при -25 – до 12 дней.

Задача химических примесей – снизить температуру замерзания жидкости в бетонной смеси.

На примере поташи рассмотрим, как рассчитывается введения химиката в жидкий бетон при минусовых температурах.

Примечание. Введение химических элементов осуществляется при дозировке 2 – 15 процентов от веса цемента в общую смесь.

Если температура бетона 10-15 градусов со знаком «минус», то необходимое количество пошата – 10 процентов от массы, при показаниях (минусовых) 21-25 градусов берут 15 процентов.

Примечание. В зимний период, при наличии добавки в бетоне, работать со смесью без прогрева можно при температуре не ниже минус 5 градусов.

Вопрос о том, при какой температуре можно заливать бетон, неактуален в холодные времена, так как в течение суток она может варьироваться в пределах 5-15 градусов ниже нуля, а постоянное замерзание/размораживание для бетонирования опасно.

Если же бетон замерзает, то консистенция перестаёт твердеть, так как вода превращается в лёд. Такое литьё придётся переделывать, в связи с тем, что даже если удастся отогреть основание, замёрзшая вода увеличивается в объёме и разрывает связи в бетоне, что приводит к неоднородности залитой поверхности.

Поэтому, прежде чем начинать работу, необходимо изучить все тонкости процесса заливки в мороз. Сюда относят: выбор высококачественного цемента и морозостойких добавок к нему, а также надлежащий уход за бетонной поверхностью.

Примечание. Специалисты допускают один цикл заморозки/оттаивания при условии, если температура смеси в течение 3-х суток не опустится ниже +10 градусов.

Температурный режим бетонной смеси: влияние погодных условий

Рассмотрению предлагается список оптимальных температур бетона, при которых получаются наиболее качественные конструкции:

  • Благоприятные (со знаком «+») в диапазоне 5-15 градусов;
  • Граничные показатели: минус 20 и +45 градусов;
  • Не ниже +5 градусов – при показаниях наружного воздуха от +5 до -3 для марок цемента М200+, а при меньшей маркировке – смесь должна быть от +10 градусов.

Температура заливки бетона в летний период при +30 градусах понижает прочность поверхности. В связи с этим залитый участок обрабатывают водой (процесс увлажнения).

Учитывая этот факт, летом бетон разводят до более жидкой консистенции. При числовых показаниях 5-15 градусов со знаком «+» бетон, за счёт отдачи тепла окружающей среде, остужается самостоятельно.

Важно! Зимой все работы рекомендуется выполнять при минимальной температуре: до «минус» 15 градусов.

В сезон дождей, сырая погода в сочетание с прохладой, является наиболее оптимальной: бетон равномерно схватывается и есть возможность повышения устойчивости его к воде специальным цементом. Раствор от размытия спасёт накрывание рабочей площадки полиэтиленом.

Важно! При сильных затяжных дождях, на открытых уличных площадках, бетонные работы не осуществляются.

При какой температуре можно цементировать на улице в зимний сезон или осенний, когда показатели термометра уходят в минус?

Как оговаривалось выше, в любой мороз можно бетонировать, но для этого использовать один из методов подогрева. Наиболее популярным и бюджетным считается заблаговременное нагревание необходимых материалов для раствора, который при заливке должен быть 35-40 градусов.

Важно! Цемент не подвергается процессу подогрева.

  • Нагревается песок и щебень до 60 градусов;
  • Вода до 90 градусов;
  • Цемент помещают на время в тёплое помещения. Он должен стать комнатной температуры;
  • Все компоненты смешивают.

Совет. Сухой цемент греть нежелательно, так как огромная вероятность потери его активности. Вследствие чего, он станет непригодным.

Полезное видео

Смотрите интересное видео, как температура влияет на прочность и качество фундамента:

В этом видео рассказывается про бетонирование при минусовых температурах:

Видео-отзыв о зимнем бетоне:

Противопоказания к цементированию

Существует несколько тепловых условий, при температуре которых нельзя заливать бетон:

  1. Столбик термометра на нижней границе – «плюс» 4 градуса, если не используется дополнительный обогрев. Хотя, многие считают, что крайним значением является нулевой градус, но по инструкции такие натяжки исключаются.
  2. В межсезонные времена. Такие периоды характеризуются частыми и непредсказуемыми перепадами температуры, что черева-то последовательными замерзаниями и оттаиваниями, вследствие чего материал получает урон.
  3. При температуре выше +25 градусов и влажности воздуха меньше 50 % в летний сезон без использования специальных быстросхватывающихся цементов.
  4. Если в течение 3-х дней после заливки бетона зимой, нет возможности проводить прогрев свежего основания в диапазоне плюсовой температуры 10-30 градусов.
  5. Нельзя заливать растворы с присадками при внезапной оттепели, если пошёл дождь или относительная влажность воздуха превышает 60%.
  6. Не стоит проводить цементирование в экстремальных условиях, если нет особых навыков работы и практики по уходу за бетонными поверхностями в таких случаях.
  7. При несоблюдении точных инструкций по нагреву материалов в осенне-зимний период. Т.е., важно точно знать, до каких температур можно прогревать стройматериалы для будущего раствора.
  8. Использование цементной сухой смеси низкого качества при заливке в минусовые температуры.
Вывод

Рассмотрев всевозможные варианты работы с цементным раствором можно сделать заключение о температурных условиях заливки бетона:

  1. Для уличного процесса, в любой сезон, оптимальными температурами являются: 5-20 градусов со знаком «+», от 0 до 5 градусов с использованием добавок, до «минус» 20 градусов с прогреванием и внедрением химикатов.
  2. Идеальные условия для гидратации: при нормальных погодных условиях – температура смеси должна быть +30 градусов, в холодный период с использованием подогрева – +70 градусов, при температуре окружающей среды – нагрев воздуха в диапазоне 5-30 градусов со знаком «+».
  3. Использовать химикаты можно при среднесуточной температуре ниже +5 градусов.

При какой температуре можно заливать бетон в различное время года?

Прочность фундамента строения определяется качеством раствора, соблюдением последовательности его укладки и погодными условиями в конкретной местности. Поэтому необходимо выяснить, при какой температуре можно заливать бетон в теплый и холодный сезон.

Особенности набора прочности бетонными конструкциями

Чтобы уточнить, при какой температуре воздуха можно заливать цементную смесь, нужно разобраться с процессом отвердевания. В готовом растворе происходит реакция между компонентами цемента и воды – гидратация. Процесс протекает в два этапа:

  • схватывание при участии алюминатов СЗА. Внутри бетона генерируются кристаллы-иголки, связывающиеся друг с другом. Через 6-10 часов образуется своеобразный скелет смеси;
  • твердение с участием клинкерных минералов C3S и C2S. Во время твердения бетона формируется силикатная мелкопористая масса из мелких кристаллов.

Интересно знать! При низких температурах вода в фундаменте становится льдом, что приводит к окончанию твердения и схватывания.

Опасность влияния минусовых температур на состояние смеси

Скорость реакций гидратации и набора прочности бетоном привязаны к температуре окружающей среды. При ее понижении с +20 до +5 градусов время твердения увеличивается в 5 раз. Процесс застывания проходит еще медленнее, если на улице похолодало до нуля.

Замерзание воды при отрицательной температуре приводит к ее расширению. Далее происходит повышение давления внутри смеси, которое становится причиной распада кристаллической решетки. Последствие реакции – разрушение фундамента и ухудшение свойств монолитности из-за обволакивания льдом заполнителей.

Важно! После оттаивания жидкости процесс отвердевания восстанавливается, но качество бетона будет хуже – арматура отслаивается, а монолит растрескивается.

Какая температура воздуха является приемлемой для раствора?

Специалисты выяснили, при какой оптимальной температуре воздуха следует и можно заливать готовый бетон. Работы по строительству фундамента лучше проводить в промежутке от +5 до +15°. Уличный температурный режим в пределах от +5 до минус 3° предусматривает, что свежеуложенный бетон марки М200 весом 240 г/м 3 должен быть не ниже +5 градусов.

На заметку! При использовании меньшего количества цемента оптимальная внутренняя температура состава равняется +10°.

Показатели морозостойкости различных марок бетона

Чтобы выяснить, до какой самой низкой минусовой температуры на улице можно строить фундамент и заливать бетон, необходимо разобраться в его морозостойкости. Данная характеристика влияет на количество циклов заморозки и оттаивания смеси без потери ею не более 5 % прочности.

ГОСТом 10060-2012 регламентированы 5 групп морозостойкости производимых марок бетона:

  • F50 – низкая устойчивость к замерзанию свойственна смесям М100 и М150, поэтому их применяют для внутренних работ;
  • F100 – марки бетона М200 и М250 отличаются нормальной устойчивостью, но подходят только для строительства домов в теплом или умеренном климате;
  • F150-300 – составы с маркировкой М300, М350 и М400 актуальны при постоянных низких температурах и на почвах с большой глубиной промерзания;
  • F300-500 – такой показатель морозустойчивости у марок М450, М500, М550 и М600, рекомендованных для работ в условиях северных областей.

Важно! Составы F500-1000 не используются для частного строительства, они подходят только для промышленных зданий, исследовательских и военных комплексов.

Технология и особенности заливки в осеннее время

При какой средней летней температуре начинать строительство? Теплое время года – от +15 до +30 градусов подходит для строительных работ. Заливка бетона летом допустима. Единственное условие – защита свежеуложенного монолита от дождя.

Выбор подходящего времени

В осеннее время погода отличается непредсказуемостью, поэтому важно знать, при какой температуре можно заливать бетон осенью.

Оптимальная температура воздуха составляет от +20 до +5°, поэтому начинать устройство основания рекомендуется в сентябре-октябре до заморозков. В процессе обустройства фундамента важно учитывать, до какой отметки на градуснике нужно выполнить работы перед похолоданием. Она должна равняться +10 градусов по Цельсию. Бетонная масса набирает прочность на протяжении 1 месяца. Перед заморозками рекомендуется сделать укрытие, а в первые двое суток – защитить смесь пленкой от дождя.

Совет! Перед тем, как заливать фундамент осенью, посмотрите прогноз погоды.

Факторы, влияющие на схватывание теста в осенний период

Заливка монолита будет качественной, если учесть несколько моментов:

  • температура воздуха. При каких показателях температуры можно заливать бетон осенью, чтобы начать строить дом? Нормальный показатель – плюс 16°. В этот период раствор затвердевает медленно, что обеспечивает качество постройки. Заморозки припадают на конец октября, поэтому лучше заняться строительством в середине сентября;
  • характеристики влажности. Сырая погода и влажный грунт способствуют процессу отвердевания. Свежеуложенный раствор не нужно регулярно сбрызгивать водой, а медленное высыхание обеспечивает повышение прочности;
  • наличие осадков. Если вы разобрались, при каких оптимальных температурах можно заливать основание, то нужно учесть и наличие дождя. Переувлажнение монолита приводит к вымыванию цементного молочка;
  • уровень грунтовых вод. На болотистых участках осенью меньше воды, что позволяет сделать свайное основание. Проверить, поднялась ли вода, можно путем выкапывания траншеи. Если в ней поднялась вода, фундамент заливать нельзя.

Важно! При несоответствии хотя бы одного фактора конструкция потеряет прочность.

Процесс работ в зимнее время

Основное условие, при котором получится уложить бетон зимой, – температура на улице до -3 градусов. В условиях ее понижения есть риски перемерзания цементного теста. Если вам интересно, при каких максимально низких наружных температурах допустимо заливать бетон с обогревом, то эта величина – от +5 градусов.

Строительная практика отмечает две технологии работ – использование морозостойких составов и искусственное повышение устойчивости теста к холодам.

Правильный замес смеси

Цемент марки М400 в морозных условиях набирает более 30 % своей максимальной прочности.

Раствор готовится в стандартных пропорциях:

  • 1 часть цемента;
  • 2,5 части песка;
  • 8-10 частей воды.

При известковании количество компонентов изменяется:

  • 1 часть цемента;
  • 2,5-4 части песка;
  • 1,3:10 извести;
  • 8-10 частей воды.

Для приготовления марки бетона М400 также используют пластификаторы и антифризы.

Прогрев цементного теста

При какой минимальной температуре можно заливать бетон с подогревом монолита, вы уже разобрались. Строители рекомендуют в процессе замеса повышать и температуру раствора до 35-40 ° путем разогрева воды до 90 °, щебня и песка – до 60 °. Сухой цемент не греют, а оставляют в помещении до набора комнатной температуры.

Вода прогревается в железной емкости, а добавки при помощи обдува воздухом. Для этого внутрь кучек стройматериалов от печи протягивается трубопровод. Укладку после нагрева осуществляют за один раз, подавая смесь непрерывно.

Совет! Если организуется доставка бетона на объект в зимнюю погоду, уточните, прогревает ли поставщик материал в специальной печи.

Можно ли искусственно повысить морозостойкость раствора?

Чтобы ускорить работы и предотвратить деструкцию фундамента допускается использовать антиморозные средства, выполнять прогрев бетона или его утепление.

Виды добавок

При соблюдении дозировок специальных продуктов легко предусмотреть, при какой предельной отрицательной температуре заканчивать стройку. Допустимо продолжать работы до -25 градусов. Средства классифицируются в зависимости от воздействия на смесь.

Присадки

Специальные жидкие продукты для гидратации раствора в условиях минусовой температуры. Используются вместе с подогревом для ускорения реакций отвердевания и схватывания.

Антифризы

Средства, повышающие активность цементного теста в любых условиях:

  • поташ или вещества на основе солей монокарбоновых кислот. Повышают температурный диапазон работы с бетонным составом до -30 градусов, ускоряют отвердевание состава. Армирующий каркас не подвергается коррозии, на поверхности монолита нет высолов;
  • хлорид натрия – используется для пластификации смеси из портландцемента, исключает загустение. Стальная арматура может ржаветь;
  • нитрит натрия – подходит для всех типов цементов, кроме глиноземных. После добавления продукта со смесью можно работать при низких температурах, но до -15 градусов;
  • формиат натрия – предусматривает использование пластификаторов. Без них в монолите из-за скопления солей появляются пустоты.

На заметку! Антифризы исключают нагревание конструкции.

Ускорители схватывания

Отличаются быстрым выделением теплоты, поэтому температура воды остается стабильной и монолит греется сам.

Важно! При несоблюдении дозировки веществ есть риски коррозии армирующего каркаса.

Способы подогрева

Прогрев бетона актуален, если требует залить фундамент малоэтажного здания. Если интересуетесь, до какой максимальной отметки можно повысить температуру, этот показатель составляет 15-20 градусов. Антифризовые смеси начинают вводить при температуре от -15 градусов. Сейчас мы кратко будем рассматривать варианты электрообогрева бетона:

  • по всей площади строения устанавливается каркас из деревянного бруса, на котором организуется пленочный шатер. Внутри конструкции устанавливаются пушки на газе или электричестве. После подъема температуры устройства поддерживают ее на протяжении цикла застывания бетона;
  • обмотка армирующего каркаса греющим кабелем до того, как вы начнете заливать фундамент. Электрика включается в сети после укладки смеси. Помимо кабеля можно использовать нихромовые спирали или ТЭНы.

Важно! В условиях сильных холодов и промерзания грунтов методика неэффективна.

Особенности укрытия и утепления

Используя этот способ, по достижению 3-х – 7-ми градусной уличной температуры можно заливать бетон.

Чтобы защитить свежеуложенный бетон в условиях заморозков, организуется специальное укрытие. Закрыть будущий фундамент утеплителем можно так:

  1. Заливка раствора в опалубку и его контроль до момента схватывания.
  2. Засыпка в ленту смоченных водой опилок слоем на 20 см.
  3. Закрытие материала отрезом пленки шириной 1,5 м.
  4. Укладка сухих опилок – слой 50 см.
  5. Фундаменты для столбов засыпают сухой листвой и накрывают полиэтиленом.

На заметку! Сухой материал защитит монолитное основание от холода, а влажный – исключит его перегревание.

Выполнение утепления опалубки

Укладка утеплителя актуальна, если прогревался свежеуложенный бетон. Технология теплоизоляции опалубки имеет несколько особенностей:

  • начало работ до заморозков;
  • укладка рулонного или пленочного теплоизолятора на поверхность опалубки;
  • выполнение электрического обогрева – возводится шатер и устанавливаются пушки;
  • прикрытие бетонной смеси после заливки опилками, соломой, пенополистиролом.

Совет! Прикрывайте все выступающие части монолитной конструкции.

Перед строительством монолитного основания нужно учитывать, при какой минимальной температуре без рисков можно заливать бетон осенью или зимой. В случаях ее понижения можно перенести сроки работ или осуществить подогрев конструкции. Использование антиморозных добавок, применение электрического оборудования или теплоизоляции допускается, когда нет возможности отсрочить заливку.

До какой температуры возможно заливать бетон

Специальные добавки для бетона в условиях минусовой температуры позволяют производить заливку фундамента в холодное время, тем самым обеспечивая требуемую надежность, долговечность и прочность основания. Конечно, при плюсовой температуре от +3ºС до +25ºС, строить наиболее комфортно, но такие условия соблюсти получается не всегда и многим приходиться возводить дом в холодное время года, прибегая к специальным средствам.

Оптимальный микроклимат для бетонной смеси

Какая температура окружающей среды допускается для заливки раствора фундамента? Основа дома — это важнейший этап всего строительства. Получение оптимального бетона возможно благодаря цементу высокого качества и соблюдения всей технологии приготовления смеси. Нельзя забывать и при показатели погодных условий, играющих не последнюю роль. Залить цемент в траншею или подготовленную опалубку недостаточно, ведь он должен успеть схватиться и затвердеть. Производить заливку необходимо не спеша, равномерно, для исключения образования в нем пустот. Схватывается цементный раствор в течении 1-2 суток, а окончательно затвердевает уже после продолжительного периода — около 1 месяца. Поэтому во время процесса затвердевания цемента так важно соблюдать оптимальные параметры окружающей среды, чтобы в последствии с фундаментом не возникало проблем во время эксплуатации.

Скорость затвердевания прямо пропорционально зависит от температуры окружающего воздуха. Чем она будет выше — тем быстрее происходит процесс.

Какой должна быть температура бетона, чтобы не применять специальные добавки? При приближении температуры к нулевой отметке, раствор перестает затвердевать совсем, в бетоне начинают образовываться трещины, в результате чего он начинает крошиться и осыпаться при любом давлении на него. Это происходит потому, что вода при 0ºС начинает замерзать, превращаясь в лед.

Сроки застывания бетона при разных температурах

Повышение температуры окружающей среды позволит возобновить процесс затвердевания, так как лед начинает таять. Но такого эффекта уже не будет в связи с нарушением связей на молекулярном уровне в цементном растворе. Восстановить связи после приостановки гидратации не представляется возможным. Поэтому так важно не допускать заливку фундамента перед началом морозов, особенно когда при приготовлении бетона и укладке не добавляются специальные добавки, которые способны замедлять температуру замерзания воды, а также если ничем не утепляется заливаемая основа.

Условия при которых фундамент заливают в мороз?

Возможно ли заливать фундамент при минусовой температуре ? Бывают случаи, когда необходимо произвести работы с бетоном не в теплое время года. Если вдруг начинают поджимать сроки выполнения работ или другие обстоятельства. Или например, если срочно потребуется залить основу при низких температурах, в случаях осыпающегося грунта на участке.

Минимальная прочность бетона

Не менее важную роль могут сыграть и личные или финансовые факторы, к примеру, занялись постройкой дома своими руками, а отпуск летом не дают. Вот и приходиться строить когда появляется время в холодный период. Но зимой есть и свои плюсы:

  • цены. Зимой цены на строительные материалы снижаются. Но закупить например зимой строительные материалы и хранить до лета не получится, так как они могут терять свои заложенные производителем свойства.
  • стоимость строительных услуг. Зимой можно неплохо сэкономить на услугах строителей, которые остаются без работы.

Помимо того, в определенных регионах крупногабаритная техника сможет подъехать к месту строительных работ только по подмерзшему грунту. В связи с этим даже начальные работы по возведению основания будущего дома будет возможно производить только зимой.

Вопрос: при какой температуре можно заливать бетон ? Современные специальные средства нового поколения позволяют производить бетонирование при отрицательной температуре. Многие строительные организации, работающие круглый год, давно взяли специальные средства себе на вооружение, вне зависимости от сезона. Такие средства придают основанию требуемую прочность, которое прогревается изнутри при помощи электрооборудования и с утеплением снаружи.

Специальные добавки для раствора

Заливать бетон в минусовую температуру можно при условии добавления в раствор специального противоморозного средства. Такие средства популярны у профессионалов в строительстве круглый год. Ее цена достаточно приемлема, поэтому она стала широко популярной.

Она состоит из соли монокарбоновых кислот, а также нитрита и формиата натрия. Не исключено присутствие и других примесей в составе. С их помощью процессы затвердевания бетона значительно ускоряются, а в результате он становится еще прочнее. Их используют даже в летнее время в виду высокой эффективности. Химическое средство не позволяет воде, входящей в состав раствора, замерзать. Это его основная функция — понижать температуру замерзания воды в бетоне. Но даже случае применения специальных средств, работать зимой можно при температуре окружающей среды не более -5ºС. При сильных морозах они могут значительно терять свою эффективность и прочность бетона может сократиться на 30% и выше.

Химический компонент, понижающий температуру кристаллизации воды характеризуется негативным воздействием на арматуру. Поэтому применять химические средства необходимо весьма осторожно, если для увеличения прочности фундамента используется металл.

В таком случае в раствор нужно добавить еще и пластификатор.Данная добавка поможет улучшить плотность и крепость бетона, увеличит влагостойкость и усилит сцепление с арматурой. Данное средство будет полезно, так как при его применении уменьшается конечный расход цемента до 20%.

При заказе на готового цементного раствора на предприятии убедитесь, чтобы все необходимые компоненты были добавлены изначально. Д ля бетона , который вы будете мешать самостоятельно с помощью бетономешалки, необходимо заблаговременно продумать все необходимые дополнительные составляющие, такие как противоморозные добавки и пластификаторы.

Противоморозные добавки к бетону

Прогревание раствора

Заливаемый бетон перед применением в отрицательных температурах требуется нагревать. Изначально для приготовления раствора следует использовать сухие ингредиенты. А воду и разнообразные добавки предварительно нагревать. Чем выше температура жидкости в растворе, тем быстрее он застынет. Важно знать что следует греть жидкость а не цемент, в противном случае он потеряет свои сцепляющие свойства.

Если для заливки бетона для каркаса конструкции будет использована арматура, нужно учесть, что она хорошо проводит тепло. Это свойство часто используют для эффективного прогревания бетона, пропуская через нее электрический ток.

Второй способ — это пропускание тока через массу раствора при помощи предварительного установленного специального кабеля. Он укладывается вдоль арматурного каркаса. К кабелю подключается ток, который через электрическую подстанцию получает напряжение. Используя этот метод, следует тщательно контролировать степень прогревания, поскольку слишком высокая температура нагрева может привести к его пересыханию. В результате чего он потрескается, а желаемая прочность не будет достигнута.

Наружное утепление

Данный метод весьма эффективный только в том случае, если забетонированный фундамент был прогрет еще на этапе заливки. В другом случае применение наружных методов будет абсолютно не эффективным.

Сразу после заливки основу нужно закрыть заранее заготовленными тепло — и гидроизоляционными материалами. Данный способ позволит максимально сохранить тепло и не допустить его потери. А в случае возникновения осадков защитит от попадания влаги.
” alt=””>

Обязательно требуется утеплить опалубку и видимые части фундамента. Для этого можно использовать любые подручные материалы — опилки, пенополистирол, солому или в некоторых случаях снег. Хорошие результаты показывает формирование шатра вокруг основы. Для достижения наилучшего эффекта внутрь шатра устанавливаются специальные обогревательные тепло пушки.
” alt=””>

Целью наружного утепления при бетонировании является как создание благоприятных условий для скорейшего затвердевания раствора, так и предохранение фундамента от негативного влияния перепадов температур.

Утеплять основу нужно даже осенью, незадолго до наступления холодов. Это поможет ей лучше перенести зиму и достичь необходимых свойств прочности и надежности.

Возведение фундамента можно делать в любое время года. Основной момент — придерживаться технологии и необходимой последовательности проведения всех работ. Так вы сможете получить прочную и крепкую основу для последующего возведения на ней жилого дома или другого сооружения.

Температурный режим при заливке бетона

Чтобы готовое изделие из бетона, после заливки, набрало необходимую проектную прочность и прослужило долгие годы, необходимо соблюдать температурный режим во время твердения. Оптимальная температура для твердения бетона +20С, при которой бетон набирает прочность за 28 суток. Но что делать, если вы заливаете фундамент осенью, когда температура воздуха чуть выше нуля? Современные технологии позволяют справиться с этой проблемой. Более того, при соблюдении определённых мер, бетонные работы можно производить даже зимой.

Процесс набора прочности бетонных конструкций

Чтобы ответить на вопрос: «При какой температуре можно заливать бетон?», необходимо понять, что происходит с бетоном во время твердения. После приготовления бетонной смеси в ней начинает происходить химическая реакция между водой и цементом. Этот процесс называют гидратацией цемента, которая проходит две стадии:

При схватывании в реакции участвуют алюминаты (С3А). В результате образуются иглообразные кристаллы, которые связываются между собой. Спустя 6 — 10 часов из этих кристаллов образуется подобие скелета.

С этого момента начинается твердение бетона. Здесь уже вступают в реакцию с водой клинкерные минералы (C3S и C2S) и начинает формироваться силикатная структура. В результате этой реакции образуются мелкие кристаллы, которые объединяются в мелкопористую структуру, что по сути и является бетоном.

Влияние отрицательной температуры на твердение бетона

Скорость течения гидратации сильно зависит от температуры. Снижение температуры с +20С до +5С увеличивает время твердения бетона до 5 раз. Но особенно резко замедляется реакция при дальнейшем снижении до 0С. А при отрицательной температуре гидратация прекращается, т.к. вода замерзает. Как известно, вода при замерзании расширяется. Это приводит к увеличению давления внутри бетонной смеси и разрушению сформировавшихся связей кристаллов. Как следствие происходит разрушение структуры бетона. Также образовавшийся лёд обволакивает крупные элементы заполнителей смеси (щебень, арматуру), разрушая их связи между цементным тестом. Это приводит к ухудшению монолитности конструкции.

При оттаивании воды процесс твердения возобновляется, но уже при деформированной структуре бетона. Что может привести не только к отслоению арматуры и больших элементов заполнителя бетонной смеси, но и к трещинам. Естественно, прочность такой бетонной конструкции будет гораздо меньше расчетной.

Следует заметить, что чем раньше бетон подвергся замораживанию, тем меньше будет его прочность.

Бетонирование зимой

Так как низкая температура значительно снижает скорость твердения, а мороз губительно сказывается на конструкции в целом, значит бетон надо согреть. Причем необходимо обеспечить равномерный прогрев. Минимальная температура для заливки бетона должна быть выше +5С. Если температура внутри смеси будет больше температуры снаружи смеси, то это может привести к деформации конструкции и образованию трещин. Прогревают бетон до момента набора критической прочности. При отсутствии данных в проектной документации о значении критической прочности она должна быть не менее 70% от проектной прочности. Если установлены требования по показателям морозостойкости и водонепроницаемости, то критическая прочность должна быть не менее 85% от проектной.

При заливке бетона в минусовую температуру используют разные технологии прогрева бетона. Чаще всего применяют способы:

Метод термоса

Данный метод используется при массивных конструкциях. Он не требует дополнительного обогрева, но температура укладываемой смеси должна быть более +10С. Суть данного метода состоит в том, чтобы уложенная смесь, остывая, успела набрать критическую прочность. Химическая реакция твердения бетона является экзотермической, т.е. выделяется тепло. Поэтому, бетонная смесь подогревает сама себя. При отсутствии теплопотерь бетон может разогреться до температуры более 70С. Если опалубку и открытые поверхности защитить теплоизолирующим материалом, снизив таким образом теплопотери твердеющего бетона, вода не замерзнет и бетонная конструкция будет набирать прочность.

Для реализации метода термоса не требуется дополнительного оборудования, поэтому он является экономичным и простым.

Электронагрев бетонной смеси

Если в установленные сроки нельзя обеспечить набор критической прочности методом термоса, то прибегают к электронагреву. Разделяют три основных способа:

  • прогрев электродами
  • индукционный нагрев
  • использование электронагревательных приборов

Способ прогрева электродами заключается в следующем, в свежеуложенную смесь вводят электроды и подают на них ток. При протекании электрического тока электроды нагреваются и обогревают бетон. Следует отметить, что ток должен быть переменным, т.к. при постоянном токе происходит электролиз воды с выделением газа. Этот газ экранирует поверхность электродов, сопротивление тока возрастает и нагрев существенно снижается. Если в конструкции используется железная арматура, то её можно использовать в качестве одного из электродов. Важно обеспечить равномерность прогрева бетона, и осуществлять контроль температуры. Она не должна превышать 60С.

Расход электроэнергии при данном способе варьируется в пределах 80 – 100 кВт*ч на 1 м3 бетона.

Индукционный прогрев используется редко, в силу сложности реализации. Он основан на принципе бесконтактного нагрева электропроводящих материалов токами высокой частоты. Вокруг стальной арматуры обматывают изолированный провод и пропускают через него ток. В результате появляется индукция и происходит нагрев арматуры.

Расход энергии при индукционном прогреве составляет 120 – 150 кВт*ч на 1 м3 бетона.

Ещё один из способов электронагрева бетона – это применение электронагревательных приборов. Существуют греющие маты, которые раскладываются на поверхности бетона и включаются в сеть. Так же можно соорудить над бетоном подобие палатки и уже внутри поставить электронагревательные приборы, например тепловую пушку. Но в данном случае необходимо позаботиться об удержании влаги в бетоне, не допустить преждевременного высыхания.

При температуре окружающего воздуха -20С расход электроэнергии, при данном методе, будет составлять 100 — 120 кВт*ч на 1 м3 бетона.

Паропрогрев бетона

Прогрев бетона паром является весьма эффективным и рекомендуется для тонкостенных конструкций. С внутренней стороны опалубки создаются каналы, через которые пропускают пар. Можно сделать двойную опалубку и пропускать пар между её стенками. Так же можно проложить трубы внутри бетона, и пропускать пар по ним. Бетон этим способом нагревают до 50 – 80С. Такая температура и благоприятная влажность ускоряет твердение бетона в несколько раз. Например, за двое суток, при данном методе, бетон набирает такую же прочность как при недельном твердении в нормальных условиях.

Но у этого метода есть существенный недостаток. Требуются внушительные затраты на его организацию.

Использование присадок

Ещё одним способом зимнего бетонирования является использование химических ускорителей твердения и противоморозных добавок. К ним относятся хлористые соли, нитрит натрия, карбонат кальция и др. Эти добавки понижают температуру замерзания воды и ускоряют гидратацию цемента. Их использование позволяет обойтись без прогрева бетона. Некоторые добавки повышают морозостойкость бетона, тем самым гидратация происходит даже при -20С.

Использование присадок обладает рядом недостатков. Их наличие в смеси пагубно сказывается на арматуре, начинается процесс коррозии. Поэтому использовать их можно только в неармированной конструкции. Также, при использовании противоморозных добавок, в зимний период, бетон наберёт прочность не более 30%. При наступлении плюсовой температуры произойдет оттаивание и дальнейший процесс набора прочности. Поэтому в бетоне, работающем при динамических нагрузках (фундамент под вибростанки, молоты и т.д.), использовать добавки нельзя.

Бетонирование в условиях сухого жаркого климата

Наряду с холодом бетон боится жары. Если температура окружающего воздуха превышает 35С и влажность менее 50%, то это способствует повышенному испарению воды из бетонной смеси. В результате водноцементный баланс нарушается и процесс гидратации замедляется или вовсе прекращается. Поэтому необходимо применять определённые меры по защите смеси от потери влаги. Можно понизить температуру свежеприготовленной смеси, если использовать охлаждённую воду, либо разбавить воду льдом. Этот нехитрый способ позволит избежать значительной потери воды при укладке смеси. Но через некоторое время смесь нагреется, поэтому следует позаботиться о дальнейшей герметичности конструкции. Опалубка должна быть герметичной, чтобы избежать потерь влаги через трещины. Впитывающую поверхность опалубки необходимо обработать специальным составом, ограничивающим сцепку с бетоном и поглощение влаги из него.

Необходимо оградить твердеющий бетон от воздействия прямых солнечных лучей. Для этого поверхность бетона укрывают мешковиной или брезентом. Через каждые 3 — 4 часа необходимо производить смачивание поверхности. Причём период увлажнения может достигать 28 суток, т.е. до полного набора прочности.

Одним из способов защиты при дефиците воды является возведение над поверхностью бетонной конструкции воздухонепроницаемого колпака из плёнки ПВХ толщиной не менее 0,2 мм.

Заключение

При +20С бетон набирает прочность за 28 суток. Бетонная смесь, без использования методов нагрева или охлаждения, твердеет при температуре от +5С до +35С. Но время набора проектной прочности будет разным. Чем выше температура смеси, тем быстрее она твердеет. Для заливки бетона выходящего за рамки указанной температуры, необходимо использовать определённые методы.

При отрицательных температурах надо прибегать к методам нагрева на протяжении всего срока набора критической прочности. Необходимо чтобы нагрев смеси был равномерным, без больших перепадов температуры в центре и на периферии. Так же необходимо осуществлять постоянный контроль за температурой.

Если же температура выше +35С, то необходимо принимать меры по охлаждению смеси в момент приготовления, транспортировки и укладки. Это делается для предотвращения потери воды и, как следствие, нарушению водноцементного баланса, что негативно сказывается на прочности бетонной конструкции. После укладки необходимо либо увлажнять бетон, либо обеспечить герметичность конструкции.

Практические советы, при какой температуре можно заливать бетон, чтобы получить качественный фундамент

Время чтения: 5 минут Нет времени?

Отправим материал вам на e-mail

Погода в России имеет свои особенности: довольно суровые зимы и жаркое лето свойственно средней полосе. Прочность основы любого дома зависит от смеси, технологии укладки и внешних факторов, влияющих на процесс заливки. Поэтому следует знать, при какой температуре можно заливать бетон, и можно ли это делать в осенне-зимний период. Давайте рассмотрим все нюансы этого процесса.

Заливка смеси зимой

При какой температуре можно заливать бетон исходя из его свойств

После заливки раствор идет через две стадии: схватывание и затвердевание. Первый этап занимает не более суток, где бетон превращается из жидкости в твердое вещество. Не стоит забывать, что при этом материал не достигает необходимой прочности.

Процесс изготовления раствора в домашних условиях

Затем наступает процесс затвердевания, который может занимать различное время в зависимости от влажности смеси, наличие примесей, температуры воздуха и других факторов. Оптимальным показателем, при какой температуре можно заливать бетон, считают диапазон от +3 до +25 ⁰С. При повышении уровня тепла быстрее идет процесс твердения раствора и набора необходимой прочности.

Проверка крепости прибором

Марка смеси прямо влияет на затвердевание и показания прочности готовой основы. Показатель прочности на сжатие достигает нормы спустя 28 суток при подходящем уровне тепла и соблюдении других условий и технологий заливки.

Другая характеристика смеси – критическая прочность, выражающаяся в процентах от проектной. Она показывает стадию затвердевания, когда воздействие низких показателей температуры не несет разрушительных последствий на структуру раствора. В разных марках этот показатель различен.

Таблица 1. Прочность разных марок бетона

Марка бетонаПоказатель прочности в %
М100, М150Не менее 50
М200, 250 и 300Не менее 40
М400 и 500Не менее 30
Для предварительно напряженных конструкцийНе менее 70

Скорость затвердевания меняется не по прямой линии и зависит от внешней температуры. Ее рассчитывают по графику, который создается для разных показателей тепла. Стоит учитывать колебания в сутки и принимать во внимание минимальные показатели температуры. Достижения показателей свыше 35 ⁰С тепла добиваются при помощи подогрева.

График повышения прочности на примере марки М200, 300

Если показатель снижается до 3 градусов тепла и менее, то структура смеси нарушается, и начинают появляться незаметные для глаз трещины, напрямую влияющие на прочность раствора. Полная остановка гидратации случается при показателях ниже 0 ⁰С. Сам процесс может восстановиться, если температура увеличится.

Обратите внимание! После достижения критической прочности низкая температура не влияет на бетон.

Правила заливки фундамента имеют свои особенности в разное время года. Работы по подготовке и заливке бетона ведутся в любой период, даже в морозы.

При какой температуре можно заливать фундамент осенью: технология заливки

Исходя из свойств смеси, возникает вопрос, при какой температуре можно заливать фундамент осенью. Работы с фундаментом в этот период года имеют достоинства и недостатки. А соблюдая все нюансы технологии, добиваются высоких показателей прочности и надежности готовой основы строения.

Характерные черты осенней заливки

Выделяют основные внешние факторы, влияющие на смесь:

  • Температура. Оптимальная – от 16 до 25 ⁰С. Летом температура может превышать данный показатель, плохо влияя на прочность. При понижении градусов тепла процесс гидратации будет проходить медленнее. При этом осенью затвердевание идет медленнее, но качественнее.

Обратите внимание! Если будут заморозки и образуется лед, то он разрушит затвердевающий фундамент изнутри. Такие ситуации нередко бывают в октябре.

  • Показатель влажности. Сырость и увлажненная почва хорошо влияют на процесс твердения. Смесь медленнее сохнет, а прочность увеличивается. Нет необходимости постоянно увлажнять смесь.
  • Осадки. Большое количество осадков может вымыть из раствора цементное молочко, что нежелательно.

Появление жидкости в вырытой траншеи

  • Грунтовые воды. Данный показатель осенью может быть ниже, чем летом, что особенно благоприятно для болотистой местности. Если уровень воды, напротив, поднялся и залил траншею для раствора, то придется отложить заливку до лучших погодных условий.

Влияние всех этих факторов важно для получения качественного фундамента будущего дома.

Статья по теме:

Как создать качественные бетонные смеси: таблица пропорции бетона на 1м3. В статье мы подробно расскажем о том, какие компоненты необходимы и как их правильно смешивать, чтобы получить качественный материал.

Как подобрать время заливки осенью

Чтобы воспользоваться преимуществами осенней заливки, надо основательно продумывать и подбирать время начала работ. Оптимальные условия для заливки в начале осени, когда прошел летний зной, но не начались заморозки.

Учитывайте, что оптимальное время для полного достижения необходимой прочности бетона составляет месяц. Необходимо следить за отсутствием заморозков. В первые двое суток не должно быть дождя, пока смесь не «схватится». Выбрать время без осадков несложно, достаточно посмотреть прогноз погоды и убедиться, что в ближайшие дни нет дождей, защита от морозов существенно увеличивает стоимость фундамента.

Как провести заливку бетона при низких температурах в зимний период

Чтобы провести правильную заливку фундамента зимой, следует учитывать много нюансов. Главное – не допускать промерзания раствора. Для этого используют несколько вариантов разогрева:

  • электроподогрев;
  • добавление антифриза к раствору;
  • использование тепловых пушек;
  • применение дополнительного материала для закрытия бетона.

Чаще применяют незамерзайку или покупку специального состава бетона, который можно использовать зимой.

Если площадь стройки внушительная, монтируют электрический подогрев, требующий специального оборудования. Для частного строительства подходит вариант укрытия материала, где применяют утеплитель или пленку ПВХ. Основная задача – не дать опуститься температуре раствора ниже 3 ⁰С.

Отвечая на вопрос, можно ли зимой заливать фундамент для дома, отвечаем — можно, но стоит учитывать варианты подогрева или покупки специальной смеси.

Статья по теме:

Ленточный фундамент своими руками: пошаговая инструкция. В статье мы рассмотрим плюсы и минусы данного фундамента, нюансы его правильной заливки, а также какую марку бетона лучше всего выбрать, чтобы получить качественную конструкцию.

Что спасает смесь от замерзания

Если проводить заливку фундамента зимой без подогрева и использования антифриза, может произойти полное разрушение основы из-за промерзания, поэтому профессиональные строители не прибегают к таким методам.

Работы с фундаментом зимой

Есть некоторые секреты работы с бетоном зимой с использованием способов обогрева:

  • Во время морозов промерзает чаще всего только верхний слой, а сам массив остается целым и не теряет своих функций.
  • Внутреннюю часть фундамента спасают процессы, происходящие во время затвердевания, то есть химические реакции между водой и цементом.

При этом в зимнее время в растворе все равно должно быть достаточное количество жидкости, чтобы получить хороший прочный результат.

Технология заливки

Вне зависимости от времени года, есть общие правила к заливке фундамента. Работы проходят в несколько этапов, на которых необходимо соблюдать все технологические тонкости с учетом особенностей смеси.

Таблица 2. Последовательность заливки

Описание работыФотопример
Перед началом работы необходимо разметить территорию под фундамент и снять верхний слой почвы. Для разметки по периметру вбивают колышки и натягивают ленту. А снять верхний слой грунта зимой – это трудоемкое занятие.
Рытье траншеи. Минимальный уровень рытья составляет 20–30 см от уровня промерзания почвы. Затем, необходимо сделать песчаную подушку на дне и пролить водой для трамбовки. Перед заливкой необходимо также выполнить укладку слоя материала для гидроизоляции.
Следующий этап – армирование. Простая заливка даже самого высококачественного бетона не обеспечит должной крепости фундамента. Поэтому необходимо армировать конструкцию прутами из металла. Расстояние между параллельными прутами не должно превышать 400 мм.
Заливка. Раствор готовят только перед использованием или привозят в бетономешалке. Проводить заливку необходимо равномерно по всему периметру. Важно следить за отсутствием пустот. Для уплотнения лучше всего применять виброплиты или другие специальные агрегаты.

После выполнения всех этапов необходимо дать смеси время на высыхание и достижение необходимой прочности. Именно в этот период следует следить за количеством осадков и морозами. Чтобы вы имели четкое представление о заливке ленточного фундамента, посмотрите видеоматериал по теме.

Видео: как залить фундамент зимой

Немного рекомендаций

Планируя возведение дома, задумайтесь о правильной укладке фундамента. Без основы долго не простоит ни одна конструкция.

Вариант возведения фундамента

Если момент работ приходится на морозные дни, обязательно применение специальных смесей или антифриза, а также дополнительное утепление. Осенью подбирайте те моменты, когда отсутствуют заморозки и дожди. Летом не должно быть зноя во время заливки и просыхания смеси.

Если вы самостоятельно не можете справиться с подготовкой основы строения, обратитесь к строительным организациям, которые выполнят все работы под ключ и сами просчитают самые подходящие условия для стройки.

Экономьте время: отборные статьи каждую неделю по почте

Какая температура слишком низкая для заливки бетона?

Во избежание недоразумений проясним: бетон не сохнет — он застывает. Сушка — это физическая реакция, а отверждение — это химическая реакция. Когда вода вводится в цементную часть бетона, начинается химическая реакция. Поскольку отверждение — это химический процесс, а не физический, бетон не требует условий, которые вы можете себе представить.

Бетон не требует высоких температур или солнечного света для отверждения и может схватываться под дождем.Свойства бетона настолько сильны, что теоретически бетон может затвердеть под водой. При правильной температуре большая часть бетона затвердевает достаточно для пешеходов и транспортных средств в течение 2-3 дней после укладки, хотя фактический процесс затвердевания будет продолжаться бесконечно.

Хотя он затвердевает, а не высыхает, температура играет большую роль при укладке бетона и может сильно повлиять на отверждение. Слишком холодно, и полимеризация займет слишком много времени. Медленное отверждение означает хрупкий бетон, который никогда не схватится должным образом.Бетон, который застывает при температуре ниже точки замерзания без какой-либо изоляции, необходимо вырыть и отремонтировать.

Слишком горячий, и влага в бетоне испаряется слишком быстро, вызывая слабость и усадку, вызывающую трещины. Если при заливке бетона слишком жарко, его, возможно, придется заменить. Повторная заливка бетона потребует времени и труда, поэтому никогда не пытайтесь заливать бетон при экстремальных температурах.

Как мы узнали выше, температура влияет на твердение бетона, но какая температура слишком низкая для заливки бетона? А как насчет слишком жаркого?

Идеальный диапазон температур для заливки бетона составляет от 40 до 60 градусов в течение 24 часов.Между 40 и 60 позволяет воде медленно испаряться из бетона, но она недостаточно холодная, чтобы замедлить химический процесс отверждения. Хотя возможно укладывать бетон при температуре выше 60 градусов, обычно не рекомендуется укладывать его при температуре ниже 40 градусов.

В конечном итоге ваш подрядчик по бетону определит лучший день для установки, используя сочетание прогнозов и местных знаний. Ваш подрядчик по бетону хочет довольных клиентов и не хочет терпеть финансовые убытки, связанные с переделкой вашей работы. Уважаемый подрядчик будет планировать установку только на жизнеспособные зимние дни.

В Колорадо температура зимой регулярно опускается выше 40 градусов, что делает возможной круглогодичную бетонную установку в Колорадо, что бы ни говорилось в календаре. Если вам нужно заменить парковку в Колорадо сейчас, не ждите до весны, позвоните в Colorado Pavement Solutions, чтобы изучить наши возможности сегодня.

Получите ответы на зимние бетонные вопросы

Colorado Pavement Solutions уже много лет помогает клиентам из Колорадо заливать бетон, в том числе в холодные месяцы с декабря по февраль.У нас есть люди, навыки и инструменты, чтобы спланировать установку в зимний период и каждый раз предоставлять вам отличную работу. Позвоните нам сегодня, чтобы начать ваш конкретный проект, даже если на улице немного прохладно.

Когда лучше всего заливать бетонный дворик?

Когда дело доходит до лучшего времени года для смешивания и заливки цемента для бетонного патио, дорожки или другого объекта на открытом воздухе, существуют некоторые переменные факторы. В общем, если в вашем регионе мягкий климат круглый год, то выливать его, вероятно, безопасно в любое время года.Однако, если вы живете в районе с экстремальными температурами — жаркими или холодными — то весна или осень, как правило, лучшее время года для дождя.

Перепады температур затрудняют правильное отверждение бетона. В жаркие дни слишком много воды теряется из-за испарения свежеуложенного бетона. А если температура упадет слишком близко к точке замерзания, гидратация бетона замедлится почти до полной остановки. В этих условиях бетон перестает набирать прочность. Как правило, для отверждения бетона подходят температуры от 50 до 90 градусов по Фаренгейту.

Если продолжить, то вот лучшие времена для заливки цемента в регионах США.

Средний Запад

На Среднем Западе обычно бывает холодная и снежная зима, короткая весна, жаркое и влажное лето и прохладная осень. Осень на Среднем Западе предлагает самые стабильные температуры для конкретных проектов. Однако из-за этого короткого периода до наступления морозов может быть сложно нанять профессионала для вашего проекта, особенно если вы не обращаете на него особого внимания.Так что не забудьте начать планирование заранее. И подумайте о том, чтобы научиться выполнять небольшие конкретные проекты своими руками.

Тихоокеанский Северо-Запад

Тихоокеанский Северо-Запад известен большим количеством осадков по сравнению с остальной частью страны. В этом регионе осень обычно предлагает больше засушливых дней для выполнения конкретного проекта. Кроме того, сентябрь, октябрь и ноябрь обычно имеют лучшие температуры — прохладные, но не замерзшие — для отверждения бетона на тихоокеанском северо-западе по сравнению с остальной частью года.

Горные Штаты

Лето в горных штатах обычно мягкое. Во второй половине дня могут происходить грозы, что затрудняет работу любого объекта на открытом воздухе. Но лето по-прежнему хорошее время, чтобы составить график профессиональных бетонных работ или заняться самодельным проектом. Старайтесь выполнять свою работу в утренние часы с июня по август, чтобы избежать штормов.

Юго-запад

На юго-западе мягкий климат вдоль побережья сильно отличается от внутренних пустынь с более экстремальными температурами.В отличие от остальной части США, в этих штатах можно заливать цемент практически круглый год, за исключением периодов сильной жары. Лучшее время года — зима и весна, когда температура относительно умеренная. В осенние месяцы все еще могут быть очень жаркие летние температуры.

Средний Юг

На Среднем Юге жаркие летние температуры, как правило, являются худшим временем года для заливки наружного цемента. Весна и осень — обычно самое подходящее время для выполнения бетонных работ в этом регионе, хотя вам, возможно, придется планировать с учетом осадков.Вы также можете поработать зимой, если в вашем районе будет мягкая погода.

Юго-Восток

Лето на юго-востоке может быть проблемой для бетонных работ, поскольку обычно здесь очень высокие температуры. Более того, падение в этом районе может оставаться жарким, что также делает его непригодным для заливки цемента. Кроме того, существует угроза сезона ураганов, который длится с июня по ноябрь. Мягкие зимы на юго-востоке — лучшее время для конкретных проектов.Ранняя весна также может работать до повышения температуры.

Средняя Атлантика

Среднеатлантические штаты обычно испытывают холодные зимы, которые приносят изрядное количество снега — не лучшее время для бетонных работ. Поздняя весна, лето и начало осени могут быть хорошим временем для заливки цемента, хотя это будет зависеть от конкретных температур в вашем регионе. Но в целом температура обычно должна оставаться достаточно низкой, чтобы бетон мог должным образом затвердеть.

Северо-восток

В штатах Северо-Востока обычно четыре разных сезона. Зима бывает очень холодной и снежной, а лето довольно теплым и влажным. Поздняя весна и начало осени — лучшее время для заливки цемента, поскольку погода обычно мягкая. Вы также можете выполнить конкретный проект летом, так как температура часто не превышает 90 градусов по Фаренгейту.

Заливка бетона при идеальной температуре

Заливка при нужной температуре

Почему осень в Оттаве может быть лучшим временем для заливки бетона

Если вы были слишком заняты летом, чтобы залить новую бетонную подъездную дорожку, и беспокоитесь о том, что более холодная погода повлияет на вашу работу, есть хорошие новости! Заливка бетона в Оттаве в более прохладный осенний сезон на самом деле является одним из лучших периодов для заливки бетона.

В осенней погоде Оттавы обычно не бывает сильной жары в летние месяцы или экстремальных холода зимой, которые могут серьезно подорвать прочность и качество свежеуложенного бетона.

И даже если в конце сезона температура действительно упадет, вы все равно можете заливать бетон, используя подходящую готовую бетонную смесь и оборудование, чтобы поддерживать безопасную температуру твердения вашего бетона.

Давайте подробнее рассмотрим роль температуры наружного воздуха в заливке, выдержке, схватывании и сушке бетона, а также о том, как поздно в сезон можно заливать и получать желаемые результаты.

Слишком жарко? Слишком холодно? В самый раз?

Идеальная температура для заливки бетона составляет от 10 ° C (50 ° F) до 32 ° C (90 ° F). Более низкие температуры в этом диапазоне замедляют процесс отверждения, обеспечивая достижение желаемой прочности бетона.

Когда бетон сохнет слишком быстро, он не успевает развить структурные связи и прочность, что делает его более слабым и склонным к образованию трещин.

Обратите внимание, что другие погодные условия, а также температура наружного воздуха влияют на то, как медленно или быстро бетон застывает и сохнет.Если на улице жарко, солнечно и ветрено, бетон высыхает намного быстрее, чем в прохладную погоду при слабом ветре.

Насколько холодно слишком холодно?

Температура ниже 5˚C считается слишком низкой для правильного отверждения бетона. Но при правильном планировании вы можете заливать бетон при более низких температурах.

Поставщики готовой бетонной смеси будут принимать дополнительные меры предосторожности при заливке бетона при низких температурах, например:

  • Смешивание бетона с горячей водой;
  • Добавление дополнительного цемента для быстрого развития прочности за счет ускорения реакции гидратации;
  • Использование ускоряющих добавок для ускорения схватывания бетона;
  • Использование бетона с воздухововлекающими добавками;
  • Обогрев и оттаивание земляного полотна перед заливкой бетона;
  • Использование изолированной опалубки;
  • Использование обогревателей;
  • Использование покрытий для отверждения / замораживания; и
  • Подождите, пока не исчезнет стравливающая вода, чтобы начать окончательную отделку бетонной поверхности.

Сколько времени нужно, чтобы выдержать бетонную подъездную дорожку?

Процесс затвердевания бетона требует времени. При правильном отверждении бетона в правильных условиях бетон набирает 99% прочности за 28 дней.

Чтобы дать вам представление о времени, необходимом для того, чтобы бетон укрепился и затвердел достаточно, чтобы вы могли использовать свою новую бетонную подъездную дорожку, вот разбивка графика затвердевания бетона и этапов после заливки бетона:

За первые два дня

Бетон уязвим в первые два дня, особенно в первые 24 часа после заливки.В настоящее время он не развил достаточно прочности или твердости, чтобы выдержать любой вес. Даже легкие предметы могут оставлять на бетоне постоянные вмятины и вмятины на этом этапе.

Вот почему так важно не подпускать людей, домашних животных и транспортные средства к бетону в это время. Подумайте о том, чтобы повесить предупреждающую ленту, чтобы не подпускать всех к бетонной подъездной дорожке, пока она не станет безопасной.

Через два дня

По прошествии двух дней вы сможете ходить по своей новой бетонной подъездной дорожке.Но хотя бетон твердый и достаточно прочный, чтобы выдерживать следы и шрамы от ходьбы по нему, избегайте скручивания или скольжения обуви о бетон на ранних этапах.

Запрещается класть на бетон велосипеды, скейтборды, роликовые коньки и другие игрушки. Ваш бетон еще недостаточно прочен, чтобы выдерживать вес транспортных средств.

Через неделю

Ваш бетон должен быть достаточно прочным, чтобы можно было ездить по нему обычными легковыми автомобилями после недели выдержки.Но избегайте езды по краям проезжей части, так как эти участки более слабые и более уязвимы для взлома.

Несмотря на то, что в настоящее время движение по бетону безопасно, его можно повредить и поцарапать из-за заноса и перетаскивания острых предметов.

Через 30 дней

Поскольку бетон набирает 99% своей прочности через 28 дней, ваша подъездная дорога будет достаточно твердой и прочной, чтобы ее можно было использовать регулярно. Это также хорошее время, чтобы нанести бетонный герметик на подъездную дорожку.

Обратите внимание, что большинство жилых подъездных путей имеют достаточно прочный бетон, чтобы выдерживать вес обычных легковых автомобилей, а не тяжелых грузовиков или движущихся фургонов.Держите более тяжелые грузы на подъездной дорожке, чтобы она дольше оставалась в хорошем состоянии.

Бетон теплостойкий?

Нет, слишком много тепла приведет к слишком быстрому испарению воды в свежем бетоне. В результате бетон высыхает слишком быстро и будет склонен к усадке, растрескиванию и образованию слабой меловой поверхности.

Когда температура наружного воздуха слишком высока, вам необходимо принять меры, чтобы бетонная плита всегда оставалась влажной, чтобы она не высыхала слишком быстро.Вы можете сделать это, положив на бетонную плиту одеяло из мешковины и намочив его с помощью шланга или разбрызгивателя.

Вам также может потребоваться защитить бетон от ветра и солнца, чтобы избежать слишком быстрого высыхания бетона.

Как холодно слишком холодно?

Слишком низкая температура воздуха замедлит и даже остановит процесс отверждения бетона, поэтому бетон не приобретет необходимую прочность для безопасного использования и снятия бетонных опалубок. При температурах ниже точки замерзания вода в бетоне замерзнет, ​​расширится и потрескается.

Если средняя дневная температура воздуха ниже 5˚C (40˚F), а температура воздуха не поднимается выше 10˚C (50˚F) в течение более половины 24-часового периода, вам нужно будет принять дополнительные меры предосторожности, чтобы бетон должным образом затвердел.

Из-за более мягких осенних температур, осень может быть идеальным временем для заливки бетона в Оттаве. Погода более стабильная, меньше жары. А до холодных зимних морозов еще много дней.

Так что, если этим летом вы не успели приступить к своему домашнему бетонному проекту, будь то ремонт фундамента или обучение заливке бетонной подушки, не волнуйтесь. Вы можете заливать готовую бетонную смесь в Оттаве, не опасаясь, что температура наружного воздуха резко замедлит или ускорит процесс отверждения.

Заливка ХОЛОДНОГО бетона!

ПОЧЕМУ ХОЛОДНАЯ ПОГОДА — ПРОБЛЕМА?

При заливке бетона при низких температурах возникают две проблемы:

  • Бетон может замерзнуть до того, как наберет прочность, что нарушит химический баланс
  • Бетон схватывается намного медленнее, когда он холодный — ниже 50 ° F он схватывается очень медленно; ниже 40 ° F реакция гидратации полностью прекращается, и бетон не набирает прочности.

Плюсы и минусы бетонных одеял

  • Они грязные, тяжелые и громоздкие при переноске, транспортировке и хранении
  • Они сдуваются, когда ветер усиливается в ненастную погоду.
  • Бетонный подрядчик должен таскать эти одеяла с собой на каждую работу, а также их чистить и ремонтировать
  • Они добавляют драгоценное время к каждой работе, увеличивая затраты для клиента и снижая норму прибыли на рабочих местах
  • Они вынуждают подрядчика вернуться на стройплощадку на дополнительное время, чтобы забрать и упаковать одеяла.
  • Они не на 100% эффективны в поддержании температуры бетона, достаточно теплого для правильного отверждения
  • Если одеяло сдвинулось с только что залитого участка или не удалось сохранить в нем достаточно тепла, работу необходимо уничтожить, удалить и отремонтировать.

Хотя бетонные покрытия обладают R-фактором или термическим сопротивлением, необходимым для предотвращения замерзания бетона при низких температурах, какие проблемы они представляют?

Это не температура воздуха, а конкретная температура.Поэтому, когда холодно, бетон необходимо защищать, пока он не сможет самостоятельно выдержать холод. Основное правило гласит, что с бетоном все в порядке, если он набрал прочность примерно до 500 фунтов на квадратный дюйм. Практически одновременно, когда бетон достигает прочности на сжатие 500 фунтов на квадратный дюйм, гидратация цемента потребляет достаточное количество воды в исходной смеси, так что в порах не остается воды, достаточной для повреждения бетона, даже если он при этом замерзает. точка. С большинством бетона, даже при 50 °, это происходит на второй день.Первые 24 часа имеют решающее значение для отверждения и прочности бетона, особенно при низких температурах.

Есть две вещи, которые мы можем сделать в холодную погоду, чтобы помочь бетону достичь прочности 500 фунтов на квадратный дюйм, изменить смесь, чтобы заставить ее схватываться быстрее, или ЗАЩИТИТЬ БЕТОН ОТ ХОЛОДА!

ЗАЩИТА ОТ ХОЛОДНОЙ ПОГОДЫ

Несмотря на то, что холодная погода влияет на свежеуложенный бетон, бетонные работы можно продолжить в конце сезона при правильном планировании, герметизации и отверждении.

После заливки и схватывания бетона начинается отверждение. Правильное отверждение обеспечивает максимальную прочность, долговечность и трещиностойкость бетона. Чем дольше бетон застывает, тем он прочнее.

Даже умеренно низкие температуры могут повлиять на время отверждения бетона. Например, при 50 градусах требуется почти вдвое больше времени, чтобы выдержать тот же бетонный проект, который потребует трех дней, чтобы застыть при 70 градусах. Когда температура достигает точки замерзания или ниже, время отверждения бетона значительно увеличивается, и бетон может даже замерзнуть из-за расширения и сжатия воды.Это может вызвать разрушение бетона и потерю его структурной целостности.

Защита свежего бетона в холодную погоду имеет решающее значение — и защита бетона не только рекомендуется, но и абсолютно необходима. Обычно бетонные подрядчики используют бетонные покрытия для отверждения, чтобы обеспечить тепло бетону от суровых погодных условий в холодную погоду. Они работают, удерживая тепло и удерживая холод. Этот метод изолирования бетона был жизнеспособной альтернативой регулировке соотношения цемент / вода или использованию источника тепла в закрытой рабочей зоне.(Ни один из этих вариантов нежелателен и несет в себе множество других проблем и препятствий в решении головоломки с холодной погодой).

СОВРЕМЕННЫЙ ОТВЕТ НА ТЕМПЕРАТУРУ ЗАМОРАЖИВАНИЯ

SingleSeal Freeze Protect ™ — это простой в использовании продукт, который можно использовать для герметизации и защиты любой чистой бетонной поверхности при температуре до -20 градусов по Фаренгейту. Он легко наносится, безопасен для использования как в помещении, так и на открытом воздухе, незаметен для бетонных поверхностей — без отслаивания, пожелтения и изменения цвета поверхности.С помощью SingleSeal Freeze Protect ™ ваш бетон защищен влагостойким пароизоляционным слоем, который поможет предотвратить растрескивание, рост плесени и появление этого уродливого белого порошка, высолов. Это также поможет вашему бетону противостоять пятнам и уменьшит налипание льда, что облегчит очистку поверхности в снежную и холодную погоду.

Наша полная линейка продуктов доступна домовладельцам, подрядчикам и дистрибьюторам по всему миру! Защитите бетон, кирпич, штукатурку, брусчатку и многое другое с помощью наших революционных герметиков.Этой зимой при температурах ниже нуля вы продолжите продуктивно работать с Professional Products Direct.

Когда лучшее время года для бетонных работ?

Ждете лета, чтобы отремонтировать бетон? Вы можете сначала проконсультироваться со специалистом по установке и ремонту бетона, чтобы узнать, какое время года лучше всего для бетонных работ. Не все погодные условия подходят для ремонта бетона. Жаркая и влажная погода может помешать правильному схватыванию бетона, а низкие температуры могут вызвать образование трещин.Ключ к заливке бетона — избегать экстремальных погодных условий. Поэтому, если вы пытаетесь спланировать наилучшее время для ремонта бетона, следуйте приведенному ниже руководству, чтобы избежать неприятных сюрпризов.

Какая лучшая температура для ремонта бетона?


Оптимальным местом для ремонта бетона является температура выше 10 ° C и ниже 75–24 ° C. Эти температуры обычно совпадают с летним и ранним осенним сезоном, когда они более мягкие. Мы рекомендуем избегать июля и августа, когда температура очень высока.

Почему температура влияет на бетон?


В морозную погоду вода может превратиться в лед и расшириться. Это может привести к появлению трещин на новой бетонной поверхности. Холодная погода также замедляет схватывание бетона, что снижает прочность. В жаркую погоду происходит обратное: сверху бетон схватывается быстрее, чем снизу. Это предотвращает правильное схватывание бетона и формирование достаточной прочности, так как процесс отверждения требует, чтобы бетон оставался влажным в течение нескольких дней.Кроме того, заливка в жаркую влажную погоду требует добавления в бетонную смесь большего количества воды. Эта дополнительная вода может сделать материал намного слабее. Конечно, специалисты по ремонту фундаментов знают, как заливать бетон при низких и высоких температурах, но даже опытный профессионал столкнется с некоторыми неудачами в экстремальных условиях.

Какая лучшая погода для бетонных работ?


Помимо температуры, еще одним важным фактором является погода. Для правильного схватывания бетона вам потребуется от 2 до 3 дней сухой погоды.Даже один день дождя или снега может помешать процессу и повлиять на общую прочность материала. А поскольку май — один из самых дождливых месяцев в году, вы можете подождать немного дольше, пока в июне погода не начнет пересыхать.

Ветер играет роль?


Совершенно верно. Если в день заливки цемента скорость ветра слишком высока, это может привести к слишком быстрому испарению воды. Результат — усадка и трещины в цементной отделке.

Какие месяцы самые лучшие?


Теоретически остается июнь, сентябрь и начало октября. В мягкую и сухую погоду эти три месяца являются оптимальным временем для заливки бетона. Однако, если вы нанимаете профессионала, который знает, что делает, лучшее время для ремонта вашего бетона сейчас. Если у вас есть трещины и повреждения, которые необходимо устранить, ждать не стоит. Чем дольше вы ждете, тем хуже будет проблема и тем дороже будет ремонт.Ставки также могут измениться, поэтому, если вы дождетесь пикового сезона, вы заплатите более высокие ставки за то, что можно было решить раньше.

Какие проблемы следует устранять немедленно?


Если вы заметили какие-либо из следующих проблем, свяжитесь с нашей командой сегодня, и мы приедем, чтобы убедиться, что любые серьезные проблемы будут немедленно устранены.

  • Повреждения от воды в подвале
  • Трещины и трещины в бетоне
  • Отслаивающийся и осыпающийся бетон
  • Образующиеся щели
  • Провисающие полы
  • Деформированные потолки

Когда планировать эстетический ремонт?


Если вы хотите добавить красоту или ценность своей собственности, вы можете подумать о планировании своего проекта следующим образом: пешеходные дорожки, патио, внешние фасады лучше всего завершать в период с июня по ноябрь, когда вероятность дождя менее вероятна, а грунтовые условия наиболее стабильны. .Работы по кладке и перетяжке можно завершить в теплые месяцы с апреля по ноябрь.

Если вам нужен серьезный ремонт или вы просто хотите улучшить внешний вид своей собственности, эксперты Foundation — это опытные специалисты, которые могут позаботиться о ваших конкретных проектах в любое время года. Наша команда знает все необходимые методы и временные решения для нанесения бетона в любых погодных условиях. Мы также готовы работать в любых условиях, чтобы вы могли выполнить необходимый ремонт эффективно и профессионально с наилучшими результатами.Свяжитесь с нами сегодня, чтобы узнать больше!

Новые исследования: бетон для холодной погоды

Бригада Purinton Builders кладет фундаментную плиту жилого дома на рассвете зимним утром. По словам Пуринтона, при правильном дизайне смеси и хорошем контроле температуры бетона в грузовике для товарной смеси, его бригады могут безопасно укладывать плиты в морозную погоду, без обогреваемого помещения, а иногда даже без одеял.

В декабрь 2014 года, днем ​​9 ° F, бетонный подрядчик из Коннектикута Деннис Пуринтон заливал плиту на уклон.Это была та работа, которую Пуринтон делал достаточно часто раньше. Но на этот раз у него была небольшая аудитория экспертов и представителей поставщиков из бетонной промышленности — некоторые из них, как и сам Пуринтон, члены консенсусного комитета, который создает ACI 306, Руководство Американского института бетона по бетону для холодной погоды.

Целью Пуринтона было продемонстрировать своей аудитории — и, соответственно, всему комитету ACI 306 — то, что он уже знал по многолетнему опыту работы в условиях Новой Англии: «Бетон очень, очень хорошо работает в холодную погоду.«

ACI 306 — это не код и даже не стандарт. Это рекомендательный документ, который помогает профессионалам в бетонной промышленности понять, как достичь своих целей, когда наружная температура падает до нуля. Инсайдеры комитета говорят, что издание документа 2010 г., в котором учтены достижения в области бетонных технологий и практики, появившиеся после предыдущего обновления в 1988 г., было значительным обновлением (подробнее см. «Бетонирование в холодную погоду 101» Уильяма Д. Палмера. Младший и Стив Морририк, в «Бетонной конструкции Хэнли Вуда», 29 сентября 2011 г.).Рекомендации из версии 1988 года остаются в книге для обоснования основ. Но текущая практика продолжает развиваться, и даже документ 2010 года не включает в себя все последние отраслевые исследования. Итак, комитет ACI 306 работает над еще одним обновлением. После формального процесса проверки ACI новое издание, вероятно, будет выпущено в 2016 или 2017 году.

Стены подвала для холодной погоды

Работа Денниса Пуринтона с укладкой плит в холодную погоду идет по стопам более ранней программы, осуществляемой Ассоциацией бетонных фундаментов (CFA), торговой группой со штаб-квартирой в Маунт-Вернон, штат Айова.С 2001 по 2004 годы подрядчики CFA изучали практические возможности укладки бетонных стен подвала зимой. Ассоциация разработала десятки бетонных смесей с использованием различных цементов и добавок, а также проверила характеристики бетона в холодных условиях. (Для получения дополнительной информации см. «Pour It On» Теда Кашмана, Builder 9/05).

Для каждой смеси исследователи CFA разработали так называемую «кривую зрелости» — математическое соотношение между температурой, временем и развитием прочности бетона, — которая позволяет подрядчику проследить увеличение прочности любого бетона с течением времени, просто наблюдая за его температурой. измеряется датчиком, помещенным в бетон во время его заливки.Таким образом, вместо того, чтобы полагаться на общие практические правила, предписанные кодексом, подрядчик, использующий «метод зрелости», может измерить прирост прочности своего материала в реальном времени. Подрядчики, которые разбираются в методе и хорошо знают свои бетонные смеси, могут укладывать бетон в холодную погоду без таких дорогостоящих мер, как установка палаток, обогрев или даже изоляция. И зная прочность бетона от часа к часу, они могут знать с точностью до часа, достиг ли бетон минимальной прочности, необходимой для того, чтобы позволить бригаде снимать опалубку или даже засыпать стену подвала.Это может сэкономить дни на графике строительства.

Выводы CFA помогли сформировать другой документ ACI, ACI 332 (Требования Кодекса жилищного строительства для конструкционного бетона и комментарий ). В отличие от ACI 306, ACI 332 написан на языке кода, и на него можно ссылаться непосредственно в строительных контрактах. На основании исследований CFA ACI 332 содержит формулировку, поддерживающую использование метода зрелости при размещении в холодную погоду в качестве альтернативы соблюдению требований защиты, которые не отражают прогнозы прочности в реальном времени.

Но данные, полученные в ходе исследования CFA, и извлеченные уроки не применимы автоматически к размещению плоских строительных конструкций, таких как фундаментные плиты или тротуары, потому что условия, очевидно, другие. В отличие от стены подвала, плита не имеет защиты формы стены. Когда на улице холодно, холодное основание может «высасывать» тепло из свежего бетона, замедляя процесс твердения. А плиты имеют большую площадь поверхности, которая подвергается воздействию холодного зимнего воздуха, что создает серьезный риск повреждения из-за замерзания в раннем возрасте.Таким образом, исследования продолжаются, чтобы оправдать применение методов зрелости к открытой плоской поверхности в холодных погодных условиях.

Демонстрация Денниса Пуринтона в Коннектикуте — хорошее начало. Но работа Пуринтона не была опубликована или воспроизведена, и самих по себе его данных, вероятно, будет недостаточно, чтобы стимулировать дальнейшие пересмотры ACI 306. Но другие исследователи изучают способы улучшения размещения в холодную погоду. Тем временем подрядчики на местах уже могут воспользоваться методом зрелости.В принципе, сказал Пуринтон, «если у вас есть мобильный телефон и ноутбук, у вас есть возможность сделать это — за очень небольшую сумму денег».

Понимание зрелости

Зрелость: отслеживание времени и температуры

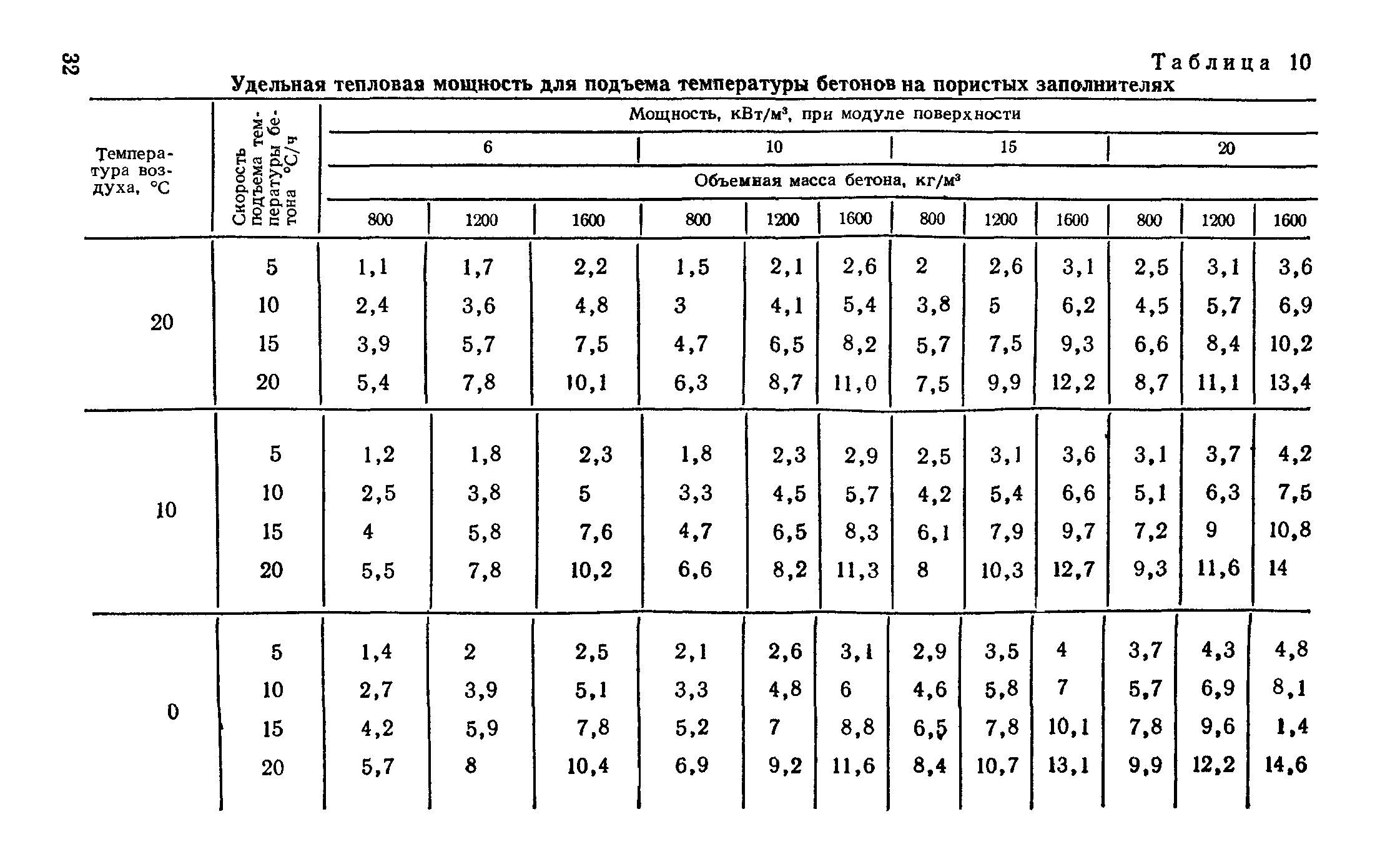

Просмотреть все 4 фотографии

Поминутный мониторинг температуры бетона позволяет подрядчику узнать, когда бетон твердый.

Слайд-шоу

Бетон представляет собой смесь песка, гравия (камня), воды и цемента (см. «Основы бетона» Брента Андерсона, JLC Jun / 00). Некоторые бетонные смеси также включают дополнительные вяжущие материалы (например, летучую золу и гранулированный грунт. -плавильный шлак) и химические примеси.Бетон выделяет тепло во время твердения в результате химического процесса, при котором цемент реагирует с водой с образованием твердой, стабильной пасты.”

Ключевой задачей при бетонировании в холодную погоду является предотвращение повреждений бетона от раннего промерзания. Бетон, защищенный от замерзания до тех пор, пока он не достигнет прочности на сжатие не менее 500 фунтов на квадратный дюйм, не будет поврежден при воздействии одного цикла замораживания. Но если замерзание произойдет до достижения 500 фунтов на квадратный дюйм, окончательная прочность бетона может снизиться вдвое.

Гидратация цемента. У науки нет полного объяснения химического процесса гидратации или полного описания окончательной структуры бетона.Но у экспертов действительно есть хорошая рабочая модель (см. Слайд-презентацию «Гидратация портландцемента» доктора Кимберли Кертис, Школа гражданского строительства Технологического института Джорджии). Гидратация цемента происходит поэтапно: от «застывания» (потери удобоукладываемости) до «схватывания» (затвердевания) и до «затвердевания» (увеличения прочности). На протяжении всего процесса вода расходуется — разлагается на водород и кислород, которые блокируются в образующихся соединениях, образующих твердый бетон.

Но на ранних стадиях затвердевания и схватывания затвердевающий материал является хрупким, и остается много свободной воды.Если лед образуется в этот ранний период — до того, как бетон достигнет прочности на сжатие примерно 500 фунтов на квадратный дюйм, — расширяющийся лед разрушит непрочный цемент, ухудшая качество бетона.

По мере протекания реакции свободная вода расходуется, бетон становится прочнее, и в нем образуются воздушные пустоты, так что у любого образовавшегося льда будет пространство для расширения. С этого момента бетон может опускаться ниже точки замерзания, и он не будет поврежден. Таким образом, зимой основная цель — поддерживать бетон выше точки замерзания до тех пор, пока его прочность на сжатие не превысит примерно 500 фунтов на квадратный дюйм.После этого можно безопасно снять покрывающие одеяла, тепло, укрытие и т. Д.

Раньше не было возможности быть уверенным в том, что бетон стал достаточно твердым в течение нескольких часов или дней после заливки. Таким образом, правила допустили ошибку в плане осторожности: вы должны были держать защиту на месте в течение определенного периода дней, включая здоровый запас прочности (см. «Бетонирование в холодную погоду», автор Ким Башам, JLC 1/95).

Измерение температуры. Но современный метод созревания позволяет подрядчикам непосредственно наблюдать за бетоном, чтобы узнать, насколько далеко продвинулась реакция гидратации.Это потому, что скорость реакции гидратации напрямую связана с температурой материала: чем выше температура, тем быстрее протекает реакция. Если вы измеряете и записываете температуру с течением времени, вы можете оценить, насколько далеко зашла реакция. И для каждой конкретной смеси вы можете с достаточной степенью точности узнать, насколько прочным стал бетон.

Чтобы узнать больше об использовании зрелости для принятия решений в конкретной работе, JLC обратился к Джону Гнэдинжеру, директору инженерных услуг Con-Cure Premiere.Con-Cure производит датчики температуры, электронные устройства и пакеты программного обеспечения, которые подрядчики по бетону используют для отслеживания зрелости бетона в полевых условиях.

Gnaedinger обеспечивает обучение и техническую поддержку подрядчиков, которые используют систему зрелости Con-Cure. Среди его клиентов — поставщики товарных смесей, производители сборного железобетона и компании по производству бетона после натяжения, а также такие подрядчики, как Деннис Пуринтон, которые работают в основном в жилищном строительстве. Гнэдинджер также является членом комитета ACI 306 и помогал Пуринтону с его программой зимних демонстраций в 2014 году.

«Прежде всего, — пояснил Гнэдинджер, — любая система зрелости должна регистрировать температуру с течением времени. Вы должны иметь возможность смотреть на эти данные и соотносить их с кривой зрелости, которую вы устанавливаете заранее в лаборатории ».

Но есть искусство применять метод зрелости в полевых условиях, — сказал Гнэдинджер. «Важно то, где вы устанавливаете датчик, — пояснил он. «Вы выбираете области, которые, по вашему мнению, будут самыми холодными, и области, где вы ожидаете наибольшего воздействия элементов.”

В системе созревания Con-Cure« ZoneCure »датчик температуры защищен пластиковой гильзой, поэтому датчик можно восстанавливать и использовать многократно. Датчик отправляет данные на электронный монитор, который записывает информацию на месте, а также отправляет ее по беспроводной сети на портативный компьютер. Система создает температурную историю, которая описывает характеристики бетона и одновременно вычисляет зрелость материала, обеспечивая в реальном времени оценку прочности бетона на месте.

Цилиндры. Подрядчики обычно не используют систему зрелости для определения окончательной прочности бетона, — сказал Гнэдинджер. Для этого они используют старомодный метод: они заливают тестовые цилиндры и ломают их в лаборатории после 28-дневного лечения. Но они используют данные о зрелости на ранних этапах работы, чтобы принимать ежедневные производственные решения.

Цилиндры часто затвердевают в условиях, отличных от реальной конструкции, и прочность цилиндров может отставать от прочности бетона на месте.«С помощью системы зрелости вы действительно можете узнать, какая сила в конструкции, в любой момент, не ломая цилиндр», — сказал Гнэдинджер, — «и вы знаете, что сама структура передает прочность, так что вы можете снимать формы. . Я был на работе, где разница во времени составляет три дня «.

Управленческие расходы. Подрядчик из Коннектикута Деннис Пуринтон не кладет датчики зрелости на каждую плиту, которую заливает. Но он действительно часто использует систему, сказал он, особенно если ему нужно задокументировать качество своей работы для клиента или третьей стороны.

Имея опыт, Purinton научился использовать информацию о зрелости для управления затратами. «ACI 306 дает вам варианты, чем заняться зимой», — сказал он. «Используете ли вы горячую воду, ускорители, одеяла, обогреваете? Что вы делаете? Отслеживая прирост прочности и температуру бетона в течение сезона, вы знаете, как работает ваш бетон. Затем, когда становится холоднее, вы добавляете в бетон какой-то усилитель производительности. Но вы можете оценить стоимость каждого из этих усилителей.Так что со временем вы сможете значительно повысить рентабельность, используя систему измерения срока погашения ».

Arctic Concrete

Есть еще одна организация, интересующаяся бетоном для холодных погодных условий: армия США. В сотрудничестве с несколькими государственными департаментами автомобильных дорог (которые заинтересованы в продлении сезона бетонирования и сокращении времени, необходимого для ввода в эксплуатацию тротуаров), исследователи из Исследовательской и инженерной лаборатории холодных регионов армейского корпуса инженеров (CRREL) в Нью-Гэмпшире изучают способы понизить температуру замерзания бетона, используя стандартные добавки, содержащие нитрат кальция, нитрит кальция и тиоцианат натрия.

Толкая конверт
Фэрбенкс, Аляска, забастовки бетонной бригады, поплавки и затирки свежеуложенного бетона на испытательную плиту для демонстрационного проекта, организованного инженерами Лаборатории исследований и инженерии холодных регионов армии США (CRREL). Исследователи CRREL считают, что использование бетонных смесей с добавками незамерзающих может продлить сезон строительства бетонных конструкций на зимние месяцы, даже в холодных регионах, без необходимости использования обогреваемых ограждений или теплоизоляции.

В отличие от хлорида кальция, добавки, которая обычно используется для ускорения схватывания бетона в холодную погоду, эти альтернативы не вызывают коррозии арматуры — и фактически могут обеспечить некоторую защиту от коррозии стали. Кроме того, метод «антифриза», который оценивает CRREL, не зависит от нагрева бетона во время раннего схватывания; вместо этого основное внимание уделяется предотвращению замерзания воды даже при низких температурах. Когда бетон схватывается и затвердевает при более низких температурах (но не замерзает), его долговременная прочность повышается.

«Антифризный бетон» CRREL зарекомендовал себя как практический подход к укладке бетона в холодную погоду без обогреваемых ограждений или изоляционных покрытий. Для демонстрации 2010 года недалеко от Фэрбенкса, Аляска, CRREL залил пять секций парковочной плиты по своему рецепту и наблюдал, как температура свежего бетона упала ниже 30 ° F без какого-либо повреждения готовых плит (которые в конечном итоге достигли прочности на сжатие 7000 фунтов на квадратный дюйм после 28 -дневное лечение).

При тестировании небольших образцов для определения точки замерзания одна из смесей CRREL достигла 23 ° F до того, как вода в смеси замерзла.«Если бы минимальная температура бетона была снижена до 23 ° F вместо текущего предела в 40 ° F», — отмечается в отчете CRREL об испытаниях, «предполагается, что к строительному сезону могут быть добавлены дополнительные 3-4 месяца. в континентальной части Соединенных Штатов ».

Но для того, чтобы применить антифриз, необязательно использовать его максимально, — сказала JLC инженер CRREL Линетт Барна. «На площадке есть пять тестовых плит, — пояснил Барна. «Дозировки, которые мы используем, находятся в пределах рекомендаций производителя, но одна из плит была в более высоком диапазоне дозировки.На другом конце площадки мы кладем плиту с минимальной дозировкой. Даже при самой низкой дозировке мы по-прежнему получаем очень хорошую производительность от этой плиты ».

Опыт Арктики
Бригада местной компании по производству товарных смесей в Фэрбенксе, Аляска, кладет бетонную плиту, изготовленную из «антифриза» инженерного корпуса США в морозный день на Аляске. Исследователи сообщили, что бетон затвердел, несмотря на то, что температура упала ниже нуля. По словам инженера Лаборатории исследований и разработки холодных регионов (CRREL) Линетт Барна, члены экипажа сказали, что они предпочитают этот метод работе в пределах отапливаемого помещения.

Barna сказал, что антифризный бетон также кажется более долговечным, чем бетон, помещенный в отапливаемый корпус. «Имея возможность снизить температуру и не нагревать ее, вы создаете более однородные условия для застывания бетона», — сказал Барна. «Мы провели параллельное сравнение ремонта бордюров в Нью-Гэмпшире. С западной стороны использовали подход антифриза, а с восточной стороны сделали палатку и обогрев. Обычная сторона теперь начинает трескаться и трескаться через 10 лет.Со стороны антифриза состояние по-прежнему очень хорошее, трещины узкие и нет сколов. Так что, имея возможность иметь более однородное состояние, мы создали более прочный бетон ».

Исследователи CRREL также подозревают, что антифризный бетон имеет лучшую структуру внутренних пустот, что обеспечивает большую защиту от повреждений, вызванных замерзанием-оттаиванием при эксплуатации. Примесь антифриза становится более концентрированной, так как вода в смеси расходуется в процессе схватывания и затвердевания; Инженеры CRREL считают, что некоторое количество антифриза может оставаться в затвердевшем бетоне во время эксплуатации, обеспечивая постоянную защиту от замерзания-оттаивания в течение многих лет.Эти идеи, сказал Барна, подлежат изучению в будущем.

Тед Кушман — пишущий редактор JLC.

Могу ли я попросить подрядчика заливать бетон зимой?

Сезоны приходят и уходят. Когда сезонные изменения приводят к возникновению экологических проблем, некоторым предприятиям все равно приходится продолжать работу, чтобы проекты выполнялись в соответствии с целевым показателем. В частности, в строительстве внешние условия могут иметь большое влияние на ход проекта.Многие строительные объекты — по понятным причинам — предпочитают начинать строительство весной или летом, когда более стабильная и менее неблагоприятная погода облегчает работу.

Но что, если график вашего проекта не позволяет роскоши ждать хорошей погоды? Если вам нужно заложить фундамент проекта и залить бетоном зимой, возможно ли это вообще? Вот ответ.

Процесс отверждения

Бетон имеет удобное свойство быть почти «жидким» веществом.Его можно вливать в жидкую форму, придавая любую форму, которая может потребоваться, но затем она затвердевает в твердую, прочную окончательную форму. Именно по этим причинам, а также из-за экономической эффективности бетон сегодня является одним из самых популярных строительных материалов.

Однако переход от жидкого состояния к твердому — особенный. Один из компонентов этого процесса, известный как отверждение, — это когда различные вещества в «рецепте» бетона взаимодействуют с водой в процессе, известном как гидратация, который связывает все вместе.Без процесса гидратации бетон не смог бы со временем превратиться в прочное вещество, с которым мы знакомы.

Температурный коэффициент

Одним из факторов, влияющих на продолжительность гидратации и отверждения, является температура. Проще говоря, чем выше температура, тем быстрее бетон застынет и застынет. Очевидно, это означает, что для любого строительства, которое ведется зимой, более низкие температуры могут стать проблемой. Если стойкое похолодание — как это часто бывает в Талсе, штат Оклахома — происходит, когда температура опускается ниже 40 и остается такой в ​​течение нескольких дней, это может повлиять на бетон и его отверждение.

Однако это не означает, что заливка бетона зимой невозможна, просто это может занять больше времени и создать больше проблем. Если ваш график требует, чтобы вы не могли дождаться конца зимы, вы можете кое-что предпринять, чтобы компенсировать это.

Отопление и изоляция

Не заблуждайтесь, заливка бетона зимой возможна, но для обеспечения успеха это потребует дополнительных затрат. Место, на которое будет заливаться бетон, не должно быть замерзшим, поэтому перед заливкой необходимо провести дополнительные приготовления для воссоздания летних условий зимой.

После того, как все приготовления сделаны, следует внимательно следить за температурой бетона и выполнять все необходимые работы по уходу и техническому обслуживанию. Требуется больше оборудования и больше внимания, но заливка бетона зимой — можно!
