Строим каркасный дом сами шаг за шагом видео: Каркасный дом своими руками: пошаговая инструкция.

Содержание

Строим каркасный дом своими руками

Каркасные дома не зря называют энергоэффективными. Жилые здания такого типа расходуют зимой на 30% энергии меньше, чем выстроенные по обычной технологии. К достоинствам относятся простота сборки конструкций, небольшой вес и доступность материалов. Смонтировать каркасный дом своими руками — вполне посильная задача для человека, владеющего навыками работы с деревом и запасом необходимых инструментов. Поможет ему в этом подробная пошаговая инструкция.

Каркасники возводят в среднем за 2-4 месяца. Опыт холодных скандинавских и североамериканских стран подтверждает прочность и долговечность сооружений. За короткий период на строительной площадке появляется благоустроенное жилье, цена которого на 15-20% ниже кирпичного или бетонного. В России строительство каркасных домов набирает обороты. Нормирует его документ СП 31-105-2002, основой которого послужили канадские и американские разработки.

Еще один момент. Многих интересует, можно ли оставлять недостроенным каркасный дом, и если можно, то на каких этапах. Ответ — можно, и первый этап известен всем: оставляют зимовать готовый фундамент. Еще возможны варианты зимовки в следующем виде:

С окнами и дверями оставлять на зимовку без присмотра опасно. В остальных вариантах отсрочка завершения строительства даже неплохо: древесина просохнет. Зимой, как правило, низкая влажность и сушка идет активно. Заодно выявите все косяки в уже смонтированной части.

А вообще, нужно сказать, что хорошо живется в каркасном доме, в котором все узлы сделаны правильно. Ошибок эта технология не прощает. Даже незначительных. Если хотите ознакомиться со строительными нормами, найдите СП 31-105-2002, который называется «Проектирование и строительство энергоэффективных одноквартирных жилых домов с деревянным каркасом». Там есть все описания и требования.

Каркасный дом — пошаговая инструкция

Есть несколько разных технологий каркасного домостроения, но классический способ постройки — канадский. Его еще называют методом платформы, так как сначала собирается пол каркасного дома, а потом на нем, как на платформе, собирают скелет стен. Расскажем, как по этой методике построить дом. С остальными разобраться будет несложно: отличается только последовательность действий.

Фундамент под каркасный дом

Выбор фундамента — это отдельная сложная и объемная тема. Учитывается геологическая картина на участке, высота расположения подземных вод, вес здания и сезонность проживания в нем, регион, в котором происходит строительство, снеговые и ветровые нагрузки. Но в общем и целом, под каркасники делают чаще всего свайный, свайно-ростверковый или ленточный фундаменты.

В нашей стране пальма первенства при каркасном домостроении своими руками принадлежит свайно-ростверковому фундаменту. Он быстро строится, требует небольших материальных вложений, правильно рассчитанный и построенный, он надежен. Сочетая в себе преимущества и свайного и ленточного, он равномерно передает нагрузку всем опорам.

Более надежными при строительстве свайного или свайно-ростверкового фундамента являются сваи ТИСЭ. За счет расширенной пятки они имеют большую несущую способность и лучше сопротивляются силам пучения.

Устройство свайно-ростверкового фундамента со сваями ТИСЭ

Бурить скважины под сваи можно ручным буром или моторизованным. В качестве опабулки используют свернутый в трубы нужного диаметра рубероид (должно быть навернуто не менее трех слоев), закрепленный при помощи скотча. Другие варианты — асбестоцементные или ПВХ трубы подходящего диаметра. Внутрь свай устанавливают три-четыре прута арматуры, связанных между собой в виде треугольника или квадрата. Пруты арматуры нарезаются так, чтобы над поверхностью сваи торчало не менее 0,7-0,8 метра. Заливается все бетоном марки не ниже М250.

После заливки свай устанавливается опалубка для ленты (ростверка), в нее укладывается и вяжется арматура. Продольные прутки соединяются с загнутыми выпусками арматуры из свай. На этом этапе в ленте оставляют отверстия для подвода коммуникаций и вентиляции (вставляйте отрезки пластиковых труб поперек ленты).

К ленте фундамента впоследствии будет крепиться обвязочный брус. Для его монтажа в ленте закрепляются шпильки.

Устанавливаются они с шагом 1-2 метра. От каждого угла в обе стороны отступают по 30 см. Тут шпильки обязательны, остальные в зависимости от габаритов дома, но не реже чем через 2 метра. Учтите, что именно шпильки связывают каркас дома с фундаментом. Потому лучше поставить чаще. И еще: какой бы короткой не была стена, шпилек должно быть не меньше двух.

Когда все готово, заливается бетон.

Вентиляция

Самая полная информация о обустройстве вентиляции в частном доме и квартире. Обзоры климатической техники. Правила проектирования и монтажа вентиляционных систем.

Узнать, как сделано

Залитый ростверк. Фундамент под каркасный дом своими руками готов

После заливки бетона, чтобы он не сох, а набирал крепости, его лучше укрыть полиэтиленом (смотрите на фото). Если температура после заливки фундамента держится в пределах +20 °C, примерно через 3-5 дней можно продолжать строительство. За это время при таких условиях бетон наберет более 50% своей прочности. С ним можно работать свободно. При понижении температуры срок значительно возрастает. Так при +17 °C ждать нужно уже около 10 дней.

Нижняя обвязка и пол

Чтобы древесина каркаса не тянула влагу из бетона, необходима отсечная гидроизоляция фундамента. Надежнее всего это сделать битумной мастикой. И лучше — в два слоя. Также можно использовать рулонную гидроизоляцию. Дешевле рубероид, но он со временем ломается. Более надежен гидроизол или другой подобный современный материал.

Можно промазать ростверк один раз мастикой, а сверху раскатать гидроизол. Еще вариант для отсечной гидроизоляции под каркасный дом — два слоя гидроизола, промазанные мастикой: чем ближе находится подземные воды, тем более тщательной должна быть гидроизоляция.

Первый слой — жидкая гидроизоляция, Пока она не высохла, можно на нее приклеить слой рулонной

Затем укладываются лежни — доски размером 150*50 мм. Они должны быть сухими, пропитанными биозащитными и антипиренными составами. Край лежня выравнивается по наружному краю фундамента. В необходимых местах под шпильки сверлятся отверстия (диаметр отверстия на 2-3 мм больше диаметра шпильки). Затем укладывается вторая доска. Ее кладут так, чтобы перекрыть стык первого ряда. Получается замок.

Вторая доска укладываются так, чтобы стыки перекрывались

Вообще, можно уложить один брус 100-150 см, но цена его намного выше, чем двух досок, которые в сумме дают такую же толщину, а правильно скрепленные две доски имеют большую несущую способность, правда на их укладку уходит больше времени. Чтобы они работали как единый брус, их сбивают гвоздями с шагом 20 см в шахматном порядке.

Ставим обвязку и лаги

Далее к лежню крепится доска обвязки. Ее размеры тоже 150-50 мм, но она ставится на ребро. Выравнивается по наружному краю фундамента, прибивается длинными гвоздями (9 см) к лежню через каждые 40 см.

Установка обвязки

Следующий этап — установка и монтаж лаг. Это те же доски 150*50 мм, поставленные на ребро.

Они крепятся двумя косыми гвоздями (9 см) в торец к доске обвязки, по два гвоздя справа и слева к лежню. Так каждая лага с двух сторон.

Пример установки лаг пола

На фото видно, что первая лага установлена близко ко второй — так лучше передается нагрузка на фундамент. Ее устанавливают по второму краю лежня. Шаг установки — 40-60 см. Зависит от длины пролета и сечения используемого пиломаетриала: чем больше длина, тем меньше шаг.

Уложенные и закрепленные лаги пола

Если лаги получаются длинные, и есть поперечная балка, как на фото выше, чтобы лаги не «уехали» над поперечной балкой набиваются перемычки. Они по длине равны шагу установки лаг за вычетом удвоенной толщины доски: если шаг лаг 55 см, толщина доски 5 см, то перемычка будет 45 см длиной.

Утепление и настил пола

После того как основа под настил пола смонтирована, наступает время для утеплением пола. Его можно делать по-разному, с разными материалами. Покажем эконом-вариант — с плитами пенополистирола плотностью 15 кг/м3 (можно больше, меньше — нет). Он, конечно, неэкологичен, но единственный не боится влаги и может монтироваться без чернового пола. Расчетная толщина утеплителя — 150 мм, укладываются два слой: один 10 см, второй 5 см. Швы второго слоя не должны совпадать со швами первого (сдвигаются).

Для начала по нижнему краю лаг набивается черепной брусок 50*50 мм. Он будет удерживать пенопласт.

Внизу получается рама из черепного бруска, который не даст выпасть пенополистиролу

Пенопласт нарезается обычной ножовкой. Полотно можно взять по дереву — режется быстрее, но получается рваный край или по металлу — идет медленнее, но край ровнее. Нарезанные плиты укладываются в два слоя, швы перекрываются. Затем по периметру проклеиваются герметиком — для обеспечения гидроизоляции.

Укладка пенопласта

Далее настелить черновой пол из досок, выровнять его и поверху настелить фанеру (лучше ФСФ 5-6 мм). Чтобы черновой настил из досок не перекосило, укладывайте доски перемежая направление волны. Если взглянуть на поперечный срез доски, годовые кольца идут полукругом.

Так вот, нужно чтобы дуга то смотрела вверх, то вниз (смотрите фото).

Как правильно укладывать настил из досок

Можно обойтись без настила из досок. Тогда толщина фанеры должна быт не менее 15 мм. Считайте что выгоднее в вашем регионе и выбирайте.

В любом случает листы должны укладываться в разбежку — швы не должны совпадать (как в кирпичной кладке). Еще не стоит забывать между листами фанеры оставлять зазор в 3-5 мм для компенсации изменения размеров при изменении влажности.

Завершен второй этап построения каркасного дома: настелен пол

Фанера крепится на саморезы 35 мм длиной (лучше белые — меньше брака) по периметру с шагом 12 см, внутри в шахматном порядке с шагом 40 см.

Каркасные стены

Есть два способа: собирается каркас стены (всей или части — зависит от размеров) на полу, затем поднимается, выставляется и закрепляется. Иногда при таком способе прямо на полу крепят OSB, ГВЛ, фанеру с внешней стороны каркаса: жесткость получается больше. Эту технологию называют каркасно-щитовой или «платформа». По такому принципу в основном работают заводы: они строят в цеху готовые щиты по проекту, привозят на участок и там только монтируют. Но каркасно-щитовое домостроение возможно и своими руками.

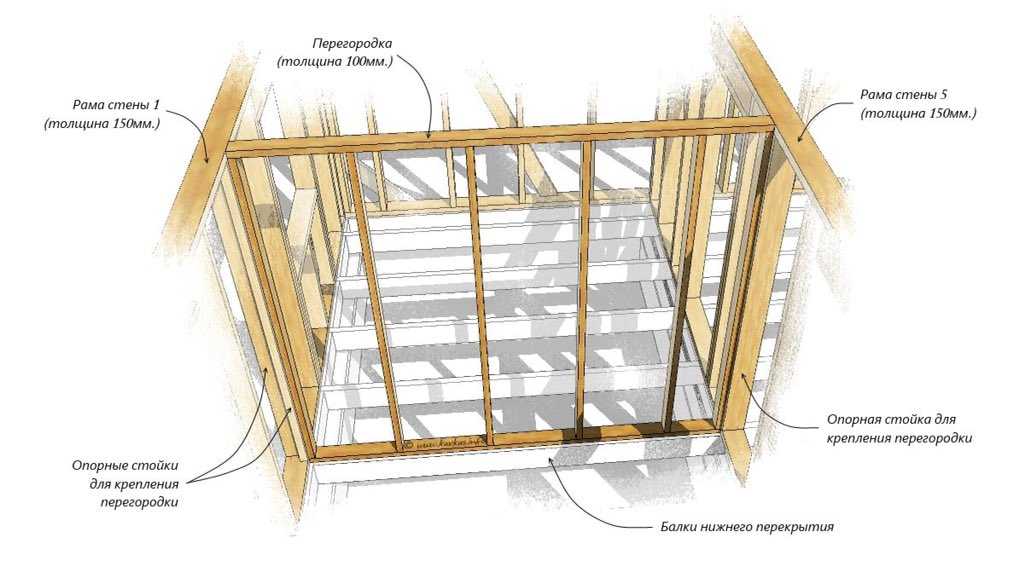

Один из вариантов сборки каркасной стены, названия элементов

Второй способ: собирается все постепенно, по месту. Прибивается брус нижней обвязки, выставляются угловые стойки, потом промежуточные, верхняя обвязка, и т.д. Это та технология, которая называется «каркасное домостроение» или «баллун».

Сборка каркаса стен своими руками может проводится постепенно

Какой из них удобнее? Смотря сколько человек работает и есть ли возможность, хотя бы периодически, привлекать помощников. На полу работать быстрее и удобнее, чем прыгать несчетное количество раз вверх/вниз по стремянке. Но если секция собрана большая, то поднять ее даже вдвоем будет тяжело. Выход — или звать помощников, или разбивать каркас стены на небольшие сегменты.

Шаг установки и сечение стоек

Угловые стойки должны быть 150*150 мм или 100*100 мм в зависимости от нагрузки и требуемой ширины утеплителя. Для одноэтажного каркасного дома достаточно 100 мм, для двухэтажного — не менее 150 мм. Промежуточные стойки по глубине такие же, как угловые, а их толщина — не менее 50 мм.

Шаг установки стоек выбирается с учетом нагрузки, но реально его чаще подбирают исходя из ширины утеплителя. Если утеплять будете минеральной ватой в рулонах или матах, предварительно узнайте реальную ширину материала. Просвет между стойками должен быть на 2-3 см меньше, чем ширина утеплителя. Тогда отходов почти не будет, зазоров и щелей, через которые уходить будет тепло — тоже. Плотность установки утеплителя в каркасниках — основной момент, ведь только он будет служить защитой от холода. Малейшее нарушение приведет к тому, что в доме будет холодно. Потому к подбору утеплителя и его установке необходимо отнестись с полным вниманием.

Вариант постепенной сборки каркаса дома: выставляются и закрепляются угловые стойки, на них сразу монтируется верхняя обвязка, затем с выбранным шагом вертикальные стойки

Крепление стоек возможно несколькими способами: деревянными нагелями, с врубкой или на уголки. Врубка в доску нижней обвязки должна быть не более чем на 50% ее глубины. Уголки крепятся с двух сторон. Крепление нагелями — старая технология, но сложная в исполнении: выстругивают длинные нагеля, наискосок через стойку и брус нижней обвязки сверлят отверстие, в него вбивается деревянный шип, излишки которого обрезаются. Он хорошо работает, если древесина используется сухая. Если нет — возможно усыхание и потеря жесткости крепления. Установка на усиленные уголки намного проще.

По канадской технологии балки, к которым крепятся окна и двери, делают двойными. Нагрузки тут больше, следовательно и опора должна быть мощнее.

Усиленные стойки возле окон и дверей — необходимость
Укосы или раскосы

Если наружная обшивка планируется из плитного материала выскоой прочности — ОСП, ГВЛ, ГВК, фанера — укосы ставят временные и изнутри помещения. Они нужны для выравнивания и поддержания геометрии до тех пор, пока не прикреплена наружная обшивка. Прочности этого материала хватит для создания требуемой жесткости конструкции.

Если же обшивка планируется наборная — из вагонки, и т.п. установка постоянных укосин обязательна. Причем лучший вариант — не те, которые ставят на несколько стоек, а по четыре небольшие штуки на каждую: две сверху и две снизу (как на фото внизу).

Такие раскосы придадут достаточную жесткость стенам каркасного дома

Обратите внимание, на фото выше стойки сборные: две доски сбиты вместе гвоздями на всем протяжении в шахматном порядке. Такие стойки имеют еще большую несущую способность, чем цельные, стоят меньше. Это реальный способ снизить затраты на строительство без потери качества. Но увеличивается время на строительство: гвоздей приходится забивать много.

Углы каркасного дома

Больше всего вопросов возникает при строительстве углов. Если поставить брус в углу, то никаких сложностей вроде нет, кроме той, что угол получается холодным. В регионах с непродолжительной и мягкой зимой это не проблема, а уже в средней полосе России требует какого-то решения.

Даже при таком варианте угол будет более холодным

Есть несколько способов того, как сделать угол каркасного дома теплым. Все они показаны на схемах, так нагляднее.

При строительстве одноэтажного каркасного дома можно сделать так При жилом втором этаже углы делают одним из этих способов

После сборки каркаса чаще всего снаружи его обшивают ОСП, фанерой или другим подобным материалом.

Перекрытие

Балки перекрытия опираются на брус верхней обвязки. Есть несколько способов крепления:

  • на опорные стальные кронштейны;
  • на уголки;
  • с врезкой;
Врубка — глубина пропила не должна превышать 50% толщины бруса верхней обвязки. Сверху забивается двумя гвоздями, которые должны войти в обвязку не менее чем на 10 см Уголки — привычный метод. Можно использовать усиленные, но не обязательно Перфорированные скобы — форма может быть разной Крепление балки потолочного перекрытия при помощи металлических скоб

Размеры балок, шаг их установки зависят от того, что будет сверху. Если второй жилой этаж или мансарда, сечение берется больше, шаг делается меньше: чтобы пол не прогибался. Если сверху только кровля и чердак предполагается нежилой — это совсем другие расчеты и размеры.

Мансарда

Мансарда — прекрасная возможность увеличить площадь и не сильно раздувать бюджет строительства. В зависимости от выбранной конструкции эта надстройка увеличивает площадь на 50-80%.

Узнать, как сделано

В этом одноэтажном каркасном доме балки перекрытия одновременно являются опорой для стропил. Потому они выпущены на 30 см за периметр стен

Если достраивается второй этаж, перекрытие обшивают черновым полом второго этажа. Так работать над созданием второго этажа каркасного дома будет проще. Его сборка ничем не отличается от строительства первого. Разве только тем, что все пиломатериалы приходится затаскивать на второй этаж.

Стропильная система и кровельный материал

При разработке проекта дома по каркасной технологии наиболее популярными являются двускатная или мансардная крыша. Их устройство ничем не отличается. Все те же принципы и расчеты. Единственное ограничение касается веса кровельного покрытия: это должен быть легкий материал, нагрузку от которого могут выдержать деревянные балки и перекрытия.

Это как выглядит каркас до обшивки. Если стены не обшить, при работе над стропильной системой ощущаются небольшие колебания. Наружная обшивка делает каркас гораздо жестче Была выбрана двускатная крыша с поднятой затяжкой Для удобства крепежа стропильных ног по краю балок пола был прибит брусок 50*50 мм. В стропилах под него был сделан запил. При монтаже они сначала просто упирались в брусок, затем крепились Для фиксации стропила в заданном положении до того, как набили обрешетку, использовались временные укосин

Утепление

Утеплять каркасный дом можно любым из имеющихся на рынке материалов с соответствующими характеристиками. Все они неидеальны, но все проблемы имеют стандартные решения.

Наиболее популярным утеплителем для каркасных стен является базальтовая вата. Она выпускается в виде рулонов или матов разной плотности. Устанавливать в стены удобнее маты: они более плотные и хорошо сами держатся за счет распирающей силы. Для этого, как говорили выше, их размеры должны быть на 2-3 см больше расстояния между стойками каркаса. Маты, конечно, дополнительно фиксируются специальным крепежом, но работать удобнее, чем с мягким рулоном.

Наиболее распространенный пирог утепления каркасной стены

Минеральная вата имеет высокие теплоизоляционных характеристики, неплохая звукоизоляция. Но есть и солидный недостаток: она боится намокания и ее необходимо со всех сторон ограждать не только от влаги (дождя), но и от проникновения пара. Потому со стороны помещения она закрывается слоем пароизоляционной мембраны, которая не дает парам проникнуть внутрь.

Со стороны улицы теплоизоляция из минеральной ваты закрывается еще одной мембраной, но другого типа с другими характеристиками: гидро- ветро- защитная паропроницаемая мембрана. Она не продувается, со стороны улицы не пропускает влагу в жидком и газообразном состоянии, а из утеплителя пары выходить могут: паропроницаемость односторонняя. После установки утеплителя остаются только отделочные работы. Собственно, все, стройка окончена.

Так выглядит базальтовый мат, установленный между стойкам

Теперь вы знаете как построить каркасный дом. Детализация некоторых процессов далеко не полная, но общая последовательность сборки у вас есть. Возможно, вам помогут еще видео от профессионального плотника, который десятилетия занимается возведением каркасных домов (смотрите ниже).

Видео инструкции по монтажу каркасных домов

Это три видео отличного плотника Ларри Хона. Каждый из них продолжительностью более часа. Очень подробно расписана технология постройки каркасного дома по готовому фундаменту.

По этой инструкции самостоятельное возведение возможно без вопросов: комментируется и объясняются все этапы строительства каркасного дома и мелочи, вплоть до того, какие гвозди, какой длины, сколько штук с каким шагом, забивать в каждом узле. Демонстрируются основные проблемы, которые могут возникнуть и методы их исправления. Если вы решили строить каркасный дом своими руками, не пожалейте времени — посмотрите фильм. Вам многое станет понятнее.

Первая часть — нижняя обвязка и пол.

Вторая часть видео — устройство и сборка каркасных стен.

Третья часть — построение крыши каркасного дома.

Если вы все еще сомневаетесь, стоит ли строить каркасный дом, это наверняка потому, что слышали что это плохая технология, что у нас она не работает. Есть такое мнение. Но основано оно на том, что в канадские и американские каркасные дома ставят из сухого леса, влажностью. не более 20-22%. В наших условиях с лесопилки привозят древесину почти естественной влажности, а это вплоть до 60%. Потому дома ведет и крутит, они становятся холодными.

Но если вы дом собрались строить своими руками, что помешает вам использовать сухую древесину? Камерной сушки она стоит дорого, разница за куб получается очень приличной — почти в два раза. Но сложив древесину на участке в вентилируемые штабеля ее за год можно высушить до тех же 20-22%. Пропитывать или нет перед просушкой биозащитой вы решите сами. Сухая древесина не гниет и не повреждается грибками, но от насекомых ее желательно пропитать биозащитой.

Пример такого мнения в видео.

Рекомендуемые статьи:

Как построить каркасный дом: шаг за шагом


Купить дом относительно легко. Это может сделать любой, у кого есть деньги в банке и хороший кредитный рейтинг.

Построить один — совсем другая история.

Строительство дома с нуля — игра на выносливость. Это требует страсти, видения и, в большинстве случаев, реальной необходимости.

https://youtube.com/watch?v=88d45-O19SU%3Fwmode%3Dtransparent%26jqoemcache%3Dt39os%26enablejsapi%3D1%26origin%3Dhttps%253A%252F%252Favrame.com

Каркасные дома относительно легко построить, если купить конструктор. Однако этот процесс требует приверженности и хороших навыков.

В этой статье я хочу упростить для вас задачу и дать вам список практических шагов, которые необходимо выполнить, чтобы ваш дом стал реальностью.

1. Знайте, что вам нужно

Первым шагом будет выбор модели и начало планирования с учетом этого.
К сожалению, невозможно подобрать модель, если у вас нет кристально ясного представления, что вы хотите с ней делать и для чего она вам нужна.

Мы очень подчеркиваем необходимость сначала создать собственное видение. Мы имеем в виду это . .. вот как вы должны начать.

2. Выберите модель и установите фигурку.

Как только вы определитесь, что хотите построить, выберите модель комплекта дома.
Обратите внимание, что мы не рекомендуем строить дом с нуля (это было бы самоубийственной миссией). Начинать нужно с готового решения, домокомплекта, который разработан и протестирован.
Домашний комплект без сюрпризов.

Если вы используете один из наших комплектов, вы можете выбрать свою модель и получить предложение.

Номер, который вы получаете, предназначен только для комплекта дома, и, как правило, вам нужно удвоить это число, чтобы закончить дом.
NB : к этому номеру необходимо добавить стоимость земли.

Это только для того, чтобы дать вам приблизительную цифру бюджета, который вам нужен, чтобы осуществить это.

Перед тем, как приступить к проекту, вам необходимо подробно изучить бюджет и учесть все, что вам нужно будет купить, чтобы закончить дом (подробнее об этом чуть позже).

3. Вы можете себе это позволить?

Основываясь на числе, которое вы получили на шаге 2, быстро сверьтесь с реальностью и посмотрите, можете ли вы позволить себе строительство.
Если вы этого не сделаете, не всякая надежда потеряна. Вы можете оставить эту идею на несколько лет и вернуться к ней, как только ваше финансовое положение улучшится, или выбрать модель меньшего размера.

4. Выберите землю

Само собой разумеется, чтобы построить дом, вам нужен участок земли.
Если он у вас уже есть, хорошо. Если нет, то пора искать. В следующих пунктах приведены советы о том, что нужно иметь в виду.

5. Загрузите чертежи

Получите чертежи для выбранной модели и распечатайте их.
Они понадобятся вам на следующем этапе, когда вы отправитесь за предварительным одобрением.

6. Получить предварительное разрешение

Для строительства дома необходимо разрешение муниципалитета.
Рекомендуется получить предварительное разрешение ДО того, как вы сделаете какой-либо другой ход.

Если у вас уже есть земля, вы должны быть уверены, что сможете построить на ней дом в форме буквы А.

Несмотря на то, что это очень старый тип конструкции, дома с А-образным каркасом иногда рассматриваются как новинка, и они не приветствуются уполномоченными органами.

Одним из самых больших препятствий для получения разрешения является уклон крыши. Убедитесь, что ваш муниципалитет согласен с этим и что они готовы дать вам разрешение на конкретный участок земли, которым вы владеете.

Если у вас еще нет земли, вы можете позволить себе роскошь повторять процесс, пока не найдете место, где можно построить дом своей мечты.

В сельской местности, как правило, меньше ограничений с точки зрения того, что можно построить.

7. Планируйте все в деталях

Если вы зашли так далеко, вы относитесь к 1% людей, которые отстаивают свои желания и принимают меры для формирования своей реальности.

Поздравляем!

На этом этапе вам необходимо приступить к планированию работ, получить четкое представление о том, какие материалы и услуги необходимо заказать и сколько это будет стоить.

Чтобы помочь вам в этом, у нас есть два руководства:

  • Руководство 100 вопросов (44 страницы), в котором рассказывается о том, как построить дом с нуля, и рассказывается о более чем 100 важных вещах, на которые следует обратить внимание.
  •  Руководство по составлению бюджета (30 страниц + таблица), которое поможет вам рассчитать общую стоимость сборки.

Обе направляющие являются полезными инструментами, которые можно использовать для строительства любого типа дома (не только А-образного каркаса).

Не перегружайтесь домашним заданием, которое вам предстоит сделать на этом этапе. Это вполне осуществимо, и мы готовы помочь.

8. Разберитесь со своими финансами

С полным бюджетом, который вы подготовили, обратитесь в свой банк и получите кредит на строительство.

Если он вам не нужен… поздравляю, вы можете перейти к следующему шагу.

Обратите внимание, что банки ценят детали, и им понравится бюджет, который вы подготовите с помощью нашего руководства по составлению бюджета.

Кроме того, чем детальнее бюджет, тем меньше сюрпризов вам придется столкнуться во время строительства.

9. Заказать комплект

Время заказывать комплект для дома и бронировать все остальные услуги, необходимые для завершения дома.

Если вам интересно, что это будут за другие услуги, руководство по 100 вопросам  – хорошее место, чтобы пролить на это ясность.

10. Построить фундамент

Фундамент должен быть готов до того, как комплект будет доставлен на вашу территорию.

Вам необходимо подготовить имущество к работам, устроить земляные работы и правильно построить фундамент.

Несколько советов вы найдете в этой статье.

11. Соберите конструкцию

Получив комплект, вам нужно собрать его на уже построенном фундаменте.

Сборочные работы могут выполняться вами и вашей семьей (или друзьями) или местными плотниками.
Также будет работать их комбинация. В конечном счете, вам решать, как организовать этот этап работы.

12. Сделайте его водонепроницаемым

Обеспечение защиты дома от непогоды является вашей приоритетной задачей на данном этапе.

В комплекте вы получите ветрозащитную мембрану, крышу, окна. С этими компонентами вы можете быстро закрыть дом, чтобы начать работать «внутри».

13. Установите изоляцию

Следующее, что вам нужно сделать, это установить изоляционный материал на крышу, а также на переднюю и заднюю стены.

Изоляция занимает много места. По этой причине он не поставляется в комплекте. Вы должны получить его локально.

Изоляция должна быть установлена ​​надлежащим образом, так как она выполняет важную функцию сохранения тепла в вашем доме. Здесь нет права на ошибку.

14. Установите воздухонепроницаемый слой

Изоляцию необходимо защитить изнутри паровой мембраной, защищающей изоляционный материал от влажного воздуха в помещении.

Отсутствие надлежащего экранирования изоляции приведет к проникновению пара в изоляцию и образованию конденсата.
Влажная изоляция теряет свои тепловые свойства и со временем начинает гнить и образовывать плесень.

Необходимо обеспечить герметичность дома.
Вам следует запланировать испытание дверного продувочного устройства, чтобы проверить, насколько герметичным вам удалось его сделать.

15. Наружная отделка

После выполнения «срочных работ» можно заделать фасад и карнизы и придать дому окончательный внешний вид.

16. Технические установки

Теперь вы можете начать работать внутри. Пора позаботиться:

  • электричество
  • сантехника
  • вентиляция
  • отопление
  • возможный камин или печь

Для установки некоторых из этих технических установок требуются специальные лицензии. Вы должны уточнить у своего муниципалитета, что вам разрешено делать самостоятельно, а что вы должны заключить со специализированной компанией.

В любом случае, эти вещи должны быть спланированы заранее и прописаны в бюджете до мельчайших деталей.

17. Отделка интерьеров

Работы по внутренней отделке очень трудоемки. Планируйте проводить здесь большую часть времени за строительством дома.

Внутренние отделочные работы включают в себя:

  • заделка всего деревянными досками (или гипсокартонными плитами по вашему желанию)
  • установка лестниц
  • укладка напольного покрытия
  • установка оконных и напольных наличников
  • покраска интерьеров
  • облицовка ванной и кухни
  • установка сантехники
  • установка посуды

18. Обставить

Когда вы доберетесь сюда, большая часть работы будет сделана.

Пришло время придать индивидуальность вашему новому дому.

Купите то, что хотите иметь внутри, и превратите пустое пространство в уютное гнездышко для своей семьи.

19. Очистить сайт

Нет, это еще не все.
Снаружи беспорядок. Вам нужно очистить его.

Деревянные отходы, обрезки досок, проводка, камни…

Обычно на надлежащую уборку участка уходит не один сезон… если только вы не заказываете это как услугу.

20. Ландшафтные работы

После завершения строительства дома и уборки территории в вашем бюджете должно оставаться место для посадки деревьев и превращения вашего участка земли в маленький рай.

Выводы

Поздравляем!
Вы дочитали до конца этой статьи, и теперь у вас должно быть более четкое представление обо всех шагах, которые необходимо предпринять, чтобы построить дом с А-образным каркасом… или любой сборный дом, если уж на то пошло.

Это большая работа, и есть много деталей, которые вы не должны упускать из виду.

Строительство дома с нуля — это не то, что вы можете сделать без подготовки… поэтому убедитесь, что вы выделили достаточно времени, чтобы получить необходимые знания.

Чтобы узнать и попробовать построить своими руками, мы выпустили подробные чертежи нашего самого маленького дома Solo Hobby. Он включает в себя список всех материалов и инструментов, необходимых для строительства этого дома. Он доступен в нашем интернет-магазине. Ссылку на это можно найти здесь.

Как построить хижину с А-образной рамой своими руками менее чем за 10 тысяч долларов

@graham

Благожелательный повелитель Field Mag, Грэм Химстра — писатель и фотограф с более чем десятилетним опытом работы в области стиля, дизайна и образа жизни на открытом воздухе.

https://www.fieldmag.com/articles/how-to-build-diy-aframe-cabin-video

Некоторое время назад друг отправил мне в DM профиль Эндрю Сзето, жителя Оттавы, Онтарио, фигурист, турист и плотник. Мое внимание привлекли его видеоролики, в которых он делал ножи, весла для каноэ и мебель из переработанных скейтбордов. Затем он начал строить кабину A-Frame, и я почувствовал, что нашел свою вторую половинку.

По мере продвижения проекта я связался с Эндрю, и теперь, спустя почти год после начала сборки, мы рады поделиться вопросами и ответами с самим человеком, а также несколькими эксклюзивными фотографиями и ценными советами для всех, кто занимается своими руками. мечтатели там. Читайте дальше, чтобы узнать о хорошем.

Пожалуйста, представьтесь и расскажите о своем проекте.

Меня зовут Эндрю, я катаюсь на скейтборде, работаю в береговой охране, а по вечерам немного работаю по дереву. Глядя в Интернет, я обнаружил, что на самом деле построить А-образную раму было не так много (без покупки сборных конструкций у Матти или чего-то еще), поэтому в качестве естественного продолжения работы по дереву, которой я занимался последние несколько лет, я решил построить хижину в Лоу, Квебек, примерно в часе езды от того места, где я живу.

Как вы приобрели опыт работы по дереву до запуска хижины?

Впервые я занялся деревообработкой в ​​Ottawa City Woodshop, общественной столярной мастерской в ​​самом центре столицы страны, где я живу. Я всегда возился с идеей делать что-то, но я действительно стал тяжелым, когда узнал, что есть такой ресурс, как Ottawa City Woodshop.

К счастью для меня и хижины, в столярной мастерской есть гуру по имени Ричард Скотт! Рич в основном поддерживал большинство моих проектов. У него жизненный опыт, и мне невероятно повезло, что он поделился своей мудростью с моими проектами.

Как вы нашли землю?

Чтобы приобрести землю в Квебеке, я примерно год или два пытался прощупать землю и постоянно заглядывал на realtor.ca. К счастью, мои друзья узнали, что сосед продает акр земли, и мне посчастливилось купить его примерно за 6000 канадских долларов. Честно говоря, это неслыханно даже для этого района.

Сколько времени заняла сборка?

До сих пор было около 35-40 полных дней работы.

А сколько стоила кабина?

Общая стоимость только для сборки в итоге составила 10 632 канадских долларов / 8 012 долларов США, не включая землю. Что составляет около 106 долларов за квадратный фут, поскольку кабина представляет собой коробку размером 10×10 футов.

Распределение затрат:
Земля: 6000 канадских долларов / 4565 долларов США
Транспортные расходы: 320 канадских долларов / 244 доллара США
Материалы и комплектующие: 10 142 долл. США* канадских долларов / 7 717 долл. США
Еда: 286 канадских долларов / 217 долларов США

* Включает в себя генератор за 600 долларов, печь GSTOVE Canada за 955 долларов, биотуалет для компостирования Nature’s Head за 1310 долларов, опоры для скалолазания MEC за 400 долларов.

Во-первых, важно отметить, что рабочая сила была практически бесплатной. Честно говоря, я бы не смог этого сделать без моего приятеля Ричарда. И многие мои очень близкие друзья тоже оказали мне огромную помощь. Не могу отблагодарить этих людей.

Самый важный урок, который я извлек, это то, что я должен был стать больше. Не поймите меня неправильно, кабина потрясающая, но, черт возьми, дополнительные 5-10 футов в обоих направлениях изменили бы правила игры и сделали бы ее немного более пригодной для жизни. Но увидеть, как вещь, которую вы построили, оживает, — это, на мой взгляд, величайший подарок, который вы можете себе сделать.

  • СДЕЛАТЬ строить больше! Было бы замечательно, если бы он был в два раза больше.
  • DO исследовать землю и где вы хотите купить как можно скорее! Кажется, что чем дольше вы ждете, тем дороже становятся вещи.
  • DO копи! Строительные материалы и земля стоят недешево.
  • СДЕЛАТЬ найти наставника! Там есть богатый опыт, будь то лично или на YouTube. Используйте все, что можете!
  • ДВО задокументируйте свой процесс! Людям нравится смотреть подобные вещи, и лично я не могу дождаться, чтобы оглянуться на эти видео через 10-20 лет!
«Видеть, как оживает созданная тобой вещь — это величайший подарок, который ты можешь себе сделать»
  • НЕ используйте тонкую фанеру в качестве внутренней отделки. Я начал с этого и думал, что это сэкономит время и мы без проблем схлопнем 4×8 штук, но я ошибся. Это беспорядок, и если что-то не совпадает, это боль. Я намного счастливее с моей сосной с языком и канавкой!
  • НЕ торопить события. Некоторые герметики и аэрозольные баллончики работают только при более высоких температурах, поэтому стоит планировать заранее и не торопиться. Есть много разочарований в совершении ненужных поездок и таскании материалов только для того, чтобы не иметь возможности их использовать.
  • НЕ одевайтесь не в соответствии с вашим климатом. Я знаю, что вы в восторге от того, что строите и работаете по графику, но было несколько дней, когда я сначала ходил без более толстых зимних ботинок и чувствовал, что обморожен. К счастью, мой сосед (кричит Росс) пришел с запасным комплектом и спас мои ноги!
  • НЕ просто строить поверх земли как есть. Я немного корю себя сейчас, но мы действительно должны были хотя бы выровнять землю и утрамбовать ее перед началом. Как уже упоминали многие люди, с циклами замораживания-оттаивания вещи подвержены некоторому движению. Я действительно должен был потратить на это еще немного времени.
  • НЕ использовать поликарбонатную кровлю.
