Сколько должен выстояться фундамент перед постройкой дома: Когда начинать строить дом после заливки фундамента
Сколько должен выстояться фундамент — сроки, нормативы, рекомендации
На первый взгляд все просто и понятно: выбираемподходящий тип фундамента, исходя из типа почвы, конструкции и веса дома и собственных предпочтений.
Приступая к постройке дома, важно сразу, с самого начала делать все качественно и на совесть, и особенно это касается фундамента. Прочный качественный фундамент – залог того, что здание простоит долго, а стены не перекосятся и не треснут.
Затем закладываем фундамент согласно принятым нормам и стандартам. Однако уже на этом этапе могут возникнуть ситуации, которые требуют немедленного принятия решения. Один из таких вопросов касается временивыстаивания фундамента.
Для чего нужно давать фундаменту выстояться?
Начнем с того, что не каждый фундамент требует этого: так, свайный,свайно-винтовой фундаментпозволяет строить стены непосредственно после установки свай. Но вот ленточный, столбчатый или блочный фундаменты должны выстояться, связано это, во-первых, с тем, что бетон (цемент) должен набрать оптимальную прочность, позволяющую вести строительство дальше.
А во-вторых, фундамент должен осесть, ведь в любом грунте происходят движения, и если продолжать строительство, есть риск того, что дом через некоторое время «поведет» вместе с фундаментом.
Поэтому почти все специалисты сходятся в том, что фундаменту нужно дать выстояться, однако они расходятся в определении сроков выстаивания.
Узнайте, с чего правильно начать
Фундамент — основа Вашего дома
Основные способы
Традиционный способ строительства предлагает оставлять фундаментна год, а то и на полтора. Говорят, что именно за это время бетон набирает подходящую прочность (хотя полную свою прочность он набирает несколько десятилетий), а сама конструкция проходит весь цикл «испытаний» подвижками грунтов, а также перепадами температур и морозами (силами морозного пучения).
Многие утверждают, что можно осуществлять строительство коттеджа практически через неделю после заливки фундамента: якобы к этому времени бетон набирает прочность, достаточную для того, чтобы выдержать стены. Однако они забывают, что после зимыфундаментможет осесть неравномерно, а значит, треснет не только он, но и стены, и всю работу придется начинать сначала.
Информации по этому вопросу много есть строители, которые считают достаточнымдля выстаивания фундаментасрок от трех до шести месяцев, но только при условии «хороших грунтов», а не заболоченных или пучинистых. То есть перед устройством фундамента нужно сделать все возможные геологические изыскания, чтобы не рисковать понапрасну. И лучше тогда закладывать фундамент перед зимой, поскольку именно в зимние месяцы бетону приходится выдерживать самые серьезные нагрузки в виде снега, морозов и расширения почвы. Весной фундамент выравнивается, при необходимости армируется, и, в принципе, можно строить стены. Но если есть возможность не спешить – лучше все же подождать год. Такой подход нельзя назвать ошибочным, скорее он более прогматичен, но размазывает сроки.

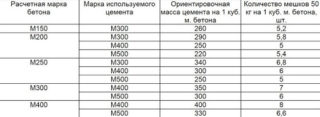

Компания Оптима-Синергидом руководствуется нормативными показателями, мы утверждаем, что при должном выполнении и проверке всех этапов подготовки основания фундамента, устройства дренажа для осушения грунта, использовании качественных материалов, начинать загружать фундамент первыми рядами стеновой кладки можно в сроки, при которой прочность бетона достигнет не менее 50-70% (как правило это 1-2 недели в теплый сезон в Санкт-Петербурге). В таблице ниже приведены условия, при которых это лучше делать без последствий для надежностьи конструкции.

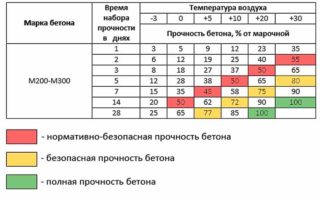

Марка бетона | Время набора прочности в днях | Температура воздуха | |||||
---|---|---|---|---|---|---|---|
-3 | 0 | +5 | +10 | +20 | +30 | ||
Прочность бетона, % от марочной | |||||||
М200-М300 | 1 | 3 | 5 | 9 | 23 | 35 | |
2 | 6 | 12 | 19 | 25 | 40 | 55 | |
3 | 8 | 18 | 27 | 37 | 50 | 65 | |
5 | 28 | 38 | 50 | 65 | 80 | ||
7 | 15 | 35 | 48 | 58 | 75 | 90 | |
14 | 20 | 50 | 62 | 72 | 90 | 100 | |
28 | 25 | 65 | 77 | 85 | 100 |
— нормативно-безопасная прочность | |
— безопасная прочность бетона | |
— полная прочность бетона |
Сроки набора прочности бетона для фундамента в различных погодных условиях
Оптимальные условия для набора бетоном прочности создаются при температуре +20°C.При таких условиях очень активно процесс идет в первые 7 дней. За это время бетон набирает порядка 50-70% прочности. При таких параметрах уже можно продолжать строительство дальше. Расчетная прочность, которую принимают при проектировании за 100%, при таких условиях набирается за 28-30 дней, по сути это марочная прочность, которой должен соответсвовать бетон при лабораторных испытаниях образца партии.
Посмотреть фото работ по фундаменту
Калькулятор строительства монолитной плиты
Сколько должен стоять фундамент после заливки
Решение о том, сколько должен стоять фундамент после заливки должно приниматься с учетом комплекса факторов. Детерминантами при этом выступают конструкционное построение основания здания, проектные особенности сооружения и время выстаивания, необходимое для полноценного созревания бетона. Следует помнить, что несоблюдение срока, в течение которого должна выстаиваться фундаментная конструкция перед постройкой дома, может привести к частичной либо полной девальвации предусмотренных проектом несущих свойств.
Работы по уходу за бетоном
Строительные правила СП 70.13330.2012, в которых актуализован текст СНиП 3.03.01–87, предписывают до проведения распалубки выдерживать бетон с выполнением мероприятий за его уходом. Данные о том, сколько должен отстояться уложенный в опалубку, формирующую контуры фундамента, бетон прописаны в пункте 5.4.1 Правил.
Все поверхности должны быть надежно защищены от возможного испарения содержащейся в растворе воды. Следует также предохранять свежеуложенную бетонную смесь от попадания на ее поверхность атмосферных осадков. Такие мероприятия должны проводиться перед постройкой в течение всего срока, пока не будет обеспечен набор прочности не менее 70% от паспортной.
После распалубки необходимо создать условия для поддержания температуры и влажности в значениях, которые оптимально соответствуют нарастанию прочности бетонной конструкции. Правилами не разрешается ходить по поверхностям забетонированных конструкций до тех пор, пока бетон не наберет прочность 2,5 Мпа. Нельзя, соответственно, устанавливать вышележащие опалубки, осуществлять кирпичную кладку, возводить деревянные стены и выполнять другие строительные либо вспомогательные операции.
Набор прочности бетоном
Бетонная смесь сохнет и получает необходимые и достаточные значения прочности в процессе прохождения двух последовательных взаимосвязанных между собой стадий:
- Стадия схватывания. Предварительное схватывание уложенного в опалубку бетонного раствора летом при окружающей температуре около 20о С происходит в течение суток. В холодные сезонные периоды необходимо использовать доступные средства подогрева и применять теплоизолирующие конструкции. Следует учитывать, что процессы схватывания начинают происходить уже в течение первых двух часов с момента затворения бетонной смеси водой. Именно поэтому операции затворения смеси и укладка бетона в опалубку должны быть максимально приближены друг к другу по временным промежуткам.
- Отвердевание бетона. Набор бетоном прочности происходит в процессе гидратации – образовании молекулярных связей частиц воды с составляющими смесь веществами. Гидратация протекает в узком диапазоне температуры и влажности, которые должны быть обеспечены мероприятиями по уходу за бетоном. Важность тщательного контроля протекания физико-химического процесса в массе железобетонной конструкции объясняется полной зависимостью качества сооружения.
Естественно предположить, что срок, в течение которого должен отстаиваться фундамент, напрямую связан с набором прочности бетоном, составляющим его основу. Товарный бетон марок М–200 и М–300, который изготавливается на основе портландцемента М–400 и М–500 соответственно, набирает необходимые перед началом стройки и нормированные СП 70.13330.2012 70% прочности за 28 суток при своей средней суточной температуре 20оС. Изменение среднесуточной температуры неизбежно ведет к другим показателям прочности. Зависимость набранной прочности наглядно видна из таблицы:
Марка бетона | Время выстаивания (суток) | Прочность бетона (% от нормируемой) в зависимости от среднесуточной температуры (оС) бетонной массы | |||||
-3 | +5 | +10 | +20 | +30 | |||
М–200, М–300 | 1 | 3 | 5 | 9 | 12 | 23 | 35 |
2 | 6 | 12 | 19 | 25 | 40 | 55* | |
3 | 8 | 18 | 27 | 37 | 50 | 65 | |
5 | 12 | 28 | 38 | 50 | 65 | 80 | |
7 | 15 | 35 | 48 | 58 | 75 | 90 | |
14 | 20 | 50 | 62 | 72 | 90 | 100 | |
28 | 25 | 65 | 77 | 85 | 100 | – |
Зависимость времени выдерживания фундамента от его типа
Инсинуации о том, что готовый фундамент после набора нормируемой прочности входящих в его состав бетонных компонентов должен простоять год либо зиму – абсолютно не состоятельны. Распространенное заблуждение о необходимости выдержать конструкцию до окончания происходящих осадочно-усадочных процессов возникло в результате подмены понятий. Выдерживанию подлежит перед началом чистовой отделки полностью возведенное здание. Объясняется это просто на примере существующих разновидностей конструкционного строения фундаментов.
Видео о том, как ускорить твердение бетона
Столбчатые фундаменты
Столбчатый фундамент представляет собой ряд отдельных столбов, для обустройства которых применяется кирпичная либо каменная кладка, нередко фундаментные столбы выполняются бетонными или железобетонными. Для придания фундаментным элементам дополнительной устойчивости обустраивается ростверк – железобетонная лента, связывающая оголовья столбов.
Такой тип фундамента относят к легким разновидностям, поэтому ненагруженная весом здания фундаментная основа подвержена повышенной подвижности при подвижках грунта с неоднородной морфологией, может быть легко деформирована в результате морозного пучения. Отстояться фундамент столбчатого строения не может по определению, и начинать возведение стен нужно сразу по окончании схватывания кладочного раствора или набора прочности бетоном.
Фундаменты ленточного типа
Ленточные железобетонные фундаменты могут обустраиваться по двум типам:
- мелкозаглубленные фундаменты обустраиваются под строительство легких построек и своей подошвой опираются на грунтовые горизонты, расположенные выше уровня промерзания;
- глубоко заглубленные варианты предполагают возведение на них объемных сооружений с большим весом, уровень залегания их подошвы превышает глубину промерзания грунта.
Ленточный мелкозаглубленный фундамент испытывает нагрузки, по напряженности и силе аналогичные воздействию на столбчатые варианты с ростверком. В случае, если дать такому фундаменту выстояться в течение периода, когда происходит активное пучение почв под воздействием замерзания и оттаивания грунтовой влаги, возможность его деформации весьма вероятна.
Фундаменты ленточного типа глубокого залегания опираются своей подошвой на плотные горизонты, не подвержены влиянию грунтовых сдвигов. Усадочные процессы в бетонной массе полностью завершаются после достижения нормативной прочности, а осадка конструкции под действием собственной массы, без учета веса здания, полностью нивелируется деформационными швами.
Плитные разновидности
Монолитные фундаменты просто рассчитываются и обустраиваются, они обеспечивают основание для возводимого здания с достаточными прочностными характеристиками. Равномерное распределение нагрузки на почвенное основание вследствие большой опорной поверхности обуславливает минимальное значение удельного давления на грунт. Грамотно подготовленная песчаная либо песчано-щебенчатая подушка под фундаментной плитой позволяет предотвратить ее значительные осадочные подвижки.
От того насколько тщательно были проведены прелиминарные земляные работы напрямую зависит устойчивость возводимой на плитном фундаменте постройки. Количество времени, сколько должен отстаиваться монолитный фундамент, определяется опять же только периодом, необходимым для набора прочности бетоном.
Свайные фундаменты
Фундаментные основания зданий на сваях при любой технологии их обустройства обеспечивают передачу нагрузки на глубокие, зачастую коренные, горизонты грунтов и пород. Такая разновидность возведения фундаментов полностью исключает возможность деформации здания независимо от того, как много времени отведено на их выстаивание после окончания монтажа.
Определение времени на то, сколько времени должен стоять фундамент после заливки, следует соотносить с временным периодом, за который товарный бетон наберет нормируемую СП 70.13330.2012 прочность. Дополнительное выдерживание не целесообразно, а в случаях применения столбчатых конструкций и ленточных фундаментов неглубокого залегания даже противопоказано.
Сколько должен стоять фундамент перед постройкой дома 👉 время на набор прочности
Процесс закладки прочного фундамента может занимать около полутора месяцев, за время которых будет создана прочная конструкция «с нуля». Можно ли сразу приступать к работам или нужно подождать? Сколько займет ожидание – несколько дней, месяцев? Для ответов на поставленные вопросы нужно сначала разобраться в особенностях бетона.

Как долго бетон набирает прочность
Бетонное сооружение — искусственно созданный камень из смеси песка, цемента, воды, иногда с добавлением гравия, щебня. Прочные конструкции получаются после армирования – предварительной укладки каркаса из прутов арматуры под заливку раствором.
Время на полное высыхание может быть затрачено разное, имеет значение наличие дополнительных добавок, климат местности, толщина слоя заливки, количество слоев бетона.
Усредненный показатель равен 28 суткам, но, чтобы прикинуть примерные сроки, нужно точно знать пропорции сырья в общем растворе, температурные условия, уровень влажности воздуха, плотность используемой смеси.
Процесс просыхания бетона состоит из двух основных этапов – схватывание, полное отвердевание.
Схватывание раствора
Период схватывания бетонной смеси — отрезок времени, в течение которого раствор остается достаточно жидким.
Нужно доставить свежую смесь на место, залить, разровнять, завибрировать.
Продлить сроки существования сжиженной формы возможно, если для замешивания компонентов использовать бетономешалку – сырье будет находиться в постоянном движении, не успеет быстро застыть.

Нельзя передерживать бетон в мешалке, по мере увеличения длительности вымешивания, нарушаются первоначальные свойства раствора, моментально отразится на качестве заливаемого основания.
Чем теплее на улице, тем быстрее схватится бетон. Немного продлевается время на схватывание, если на улице прошел сильный дождь – воздух становится насыщенным влагой.
Выполнять бетонирование в жару, холод одинаково плохо – бетон треснет. Оптимальная температура — 20 градусов.
Отвердевание бетона
Когда бетон уже залит, начинается набор прочности. В зависимости от погоды, дней выжидания отмечается разная степень высыхания.
Полное просыхание без оставления мокрых участков занимает 28-30 дней при 20 градусах тепла. Процентная степень отвердевания:

Чтобы полностью демонтировать опалубку, необходимо дождаться набора не менее 70% марочной прочности, но не ранее, чем через 7 дней после бетонирования (если заложена глубоко заглубленная основа). Если на улице началось похолодание, температура опустилась до 10 градусов, необходимо подождать две недели.
Сколько времени будет твердеть бетон точно сказать нельзя, основной компонент – цемент – есть трех видов: быстро отвердевающий, со средней скоростью твердения, медленно твердеющий.

Сохраняется единое требование – выждать достижения 70%-ной прочности при условии, что первые дни заливку поливают водой для равномерного просыхания.
Зависимость времени на ожидание от типа основания
Есть мнение, что новый фундамент должен простоять зиму, год – подтверждения информации не было. Основная ошибка искаженных сведений — недопонимание: период выжидают между постройкой дома и началом чистовой отделки. Делается на случай неравномерной усадки основания с образованием трещин.
Единственный параметр, от которого зависит время ожидания – тип фундамента.
Можно ли оставлять фундамент на зиму:
Столбчатая опора
Столбы для фундамента бывают забивными (готовыми), либо заливными – в опалубку из рубероида заливается раствор. Но столпы утапливают вровень с поверхностью почвы, сверху заливают ростверк.
От опор оставляется часть арматуры, трубы, которые становятся частью верхнего связывающего пояса – ленты с армирующей конструкцией внутри.
Готовое сооружение обладает низкой общей массой, снижается давление на почву. Благодаря конструкции, будут оставаться части основания, не нагруженные массой основного здания.
Грунт под основой остается подвижным, приводит к деформации. Отстаиваться постройка не может, начинать строительство можно сразу после полного высыхания заливки.
Ленточная заливка
Ленточный фундамент бывает двух типов – мелкозаглубленный, заглубленный.
Мелкий вариант используют под легкие постройки каркасного типа, из древесного бруса, иного легкого материала. Часто это сооружения технического назначения, вроде сарайчика под инвентарь, уличный туалет. Нижняя грань сооружения располагается выше уровня протекания подземных вод.
На сооружение оказывается примерно та же степень давления, что и на ростверк столбчатой постройки. Если нужно выжидать перед строительством дома, то точно не в период с осени до весны. Пучение грунта от холода, увеличение количества грунтовых вод, сезонные изменения почвы повышают риск деформации заливки.

Когда дом планируется тяжеловесный, выполняют полное заглубление на 1,5-2,5 м, более точные данные зависят от глубины промерзания почвы. Подошва основания должна находиться ниже линии протекания грунтовой влаги.
Давление распределяется очень глубоко, равномерно, точек ненагруженности не возникает. Фундамент дает усадку под действием собственной массы, к моменту полного высыхания процесс полностью завершается. Можно приступать к работам.
Бетонная плита
Монолитная заливка — хороший вариант фундамента под тяжелый, многоэтажный дом. Высокая опорная нагрузка распределяется равномерно, обеспечивается минимальное удельное давление на почву. Грамотно сформированная насыпная подошва исключает даже малые подвижки в период усадки.
Качественные земельные работы обеспечивают высокую степень устойчивости главной постройки.
Период отстаивания заливки связан с аналогичным параметром полного отвердевания. Когда бетон полностью просох, можно начинать строить стены дома.
Фундамент из свай
Свайное основание, независимо от способа заложения, передает нагрузку глубоко, часто к линии пролегания грунтовых пород. Не важно, сколько времени будет выдерживаться конструкция после окончания монтажа – деформация не наступит.
Сколько времени уйдет на отстаивание основания после окончания бетонирования зависит от периода набора нормируемой СП 70.13330.2012 прочности.
Смысла выдерживать опору дольше нет, столбчатым, ленточным конструкциям с мелкой степенью заглубленности противопоказано.
Период начала возведения стен
Продолжение строительства начинается сразу после достаточного отвердевания бетона.
Распространенная информация среди мастеров, что нужно выжидать еще после полного высыхания бетона никак не подкреплена нормативами — миф.
Помимо увеличения сроков строительства, отмечается вред – отстаивание не равнозначно консервированию, бетон будет оставаться открытым. Основа придет в негодность еще до начала строительства.

Повышен риск деформации бетона на пучинистых почвах, изменяющихся в размерах зимой. Если на землю не будет оказано большое давление от сочетания основы с домом, грунт выдавит конструкцию, нарушив целостность структуры.
Если промерзнет армированная заливка, разрушительные процессы не будут видны сразу, но начнутся, спустя 12-24 месяцев.
При достаточной плотности вопрос об отстаивании конструкции не ставится – при соблюдении технологии оттягивание строительства не приносит существенных изменений.
Есть ли срок годности у фундамента
Залитую основу можно оставлять на время, например, при недостатке строительного бюджета, длительном отъезде. Для сохранности бетона выполняется консервация.
После заливки бетона необходимо дождаться просыхания, покрыть гидроизоляцией, утеплить, укрыть рубероидом, строительным полиэтиленом в несколько слоев со всех сторон, плотно прижав.
Когда будет достаточно тепло, примерно поздней весной, консервирующее укрытие полностью снимают, давая бетону подышать до осени. Если нужно снова отложить стройку, действия повторяют.
Без защитного укрытия можно не надеяться, что прочности основы будет достаточно для утвержденного плана.
Если строительство приостановлено надолго, перед возобновлением необходимо пригласить специалиста, который проверит состояние заливки. Нужно получить грамотную оценку, от этого зависит, будет ли стоять новый дом.
Фундамент — основа сооружения, составляет всего 10% от общей массы готового дома. Необходимо закладывать основание согласно технологии, возлагаемым требованиям, не оставлять простаивать впустую – нужно использовать несущий потенциал. Сразу после высыхания заливки можно начинать возводить стены, построенный дом можно оставить постоять перед отделкой.

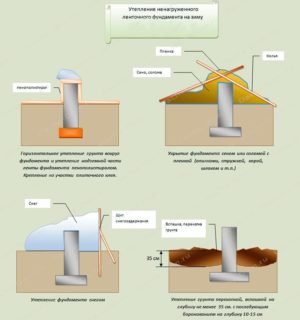

Как законсервировать фундамент на зиму:
Вконтакте
Google+
Средняя оценка оценок более 0 Поделиться ссылкойСколько должен стоять фундамент перед постройкой дома: прочность и срок годности
Содержание статьи:
Бетон создают смешиванием вяжущего компонента, наполнителя, песка и воды. За смесью, уложенной в опалубку, ухаживают и создают оптимальные условия для твердения и набора прочности. Летом материал поливают и накрывают опилками и пленками для сохранения влажностного режима. Перед нагрузкой ленточный фундамент должен отстояться, чтобы он не разрушался при возведении стен.
Набор прочности

Срок остстаивания фундамента зависит от внешних условий условий
Структура смеси и условия ухода влияют на способность к деформации и прочность конечного продукта. Физико-механический процесс получения бетона начинают с затворения водой рационально подобранного состава цемента и наполнителя. В массе цемента и воды появляются гелеобразные частицы.
При смешивании гель обволакивает свободные частицы щебня, равномерно твердеет, и получается цементный камень. Массив скрепляет крупные и мелкие частицы в твердый бетон, при этом хрупкость и прочность зависит от вида цемента, существенное влияние оказывает масса воды в составе.
Набор прочности:
- при нормальных условиях бетон набирает максимальный показатель прочности в течение 28 суток;
- при необходимости твердение ускоряют обработкой в автоклавах (сборные изделия) и необходимую прочность получают за 15 – 18 часов после приготовления смеси;
- в строительстве применяют ускорители и замедлители твердения в зависимости от технологии и конечных целей.
При минусовых температурах бетонные растворы замедляют набор прочности, т.к. снижается активность гидратации. Несвязанная влага замерзает в лед, и ее объем увеличивается в несколько раз, появляются разрушающие напряжения.
Оттаивание возобновляет гидратацию, но нарушенная структура не позволяет набрать положенную прочность. Значение имеет, сколько выстаивается фундамент до замерзания.
Если смесь до обледенения наберет 40 – 50% прочности, мороз уже не будет иметь решающего значения для получения проектных физических и механических качеств.
Схватывание
К этой стадии относят процессы, которые проистекают в первые сутки после заливки бетона. В это время смесь еще подвижная и ее можно ровнять, уплотнять. Механические действия оттягивают начало схватывания, поэтому автомобильные миксеры во время перевозки перемешивают растворную смесь, чтобы сохранить свойства до стройплощадки.
Температура влияет на скорость процесса:
- при показателе +20°С (принимается за нормальные условия) начальное схватывание длится 2 часа, а завершается через 3 часа;
- снижение до ±0°С увеличивает время до 15 – 20 часов, при этом начало кристаллизации отодвигается до 5 – 9 часов от укладки;
- в автоклавах схватывание составляет 10 – 25 минут.
Иногда из-за непредвиденных обстоятельств миксер перелопачивает бетонную смесь уже на объекте до 12 часов. Масса не твердеет, но длительная отсрочка схватывания ведет к необратимым изменениям, снижающим качество. Особенно это опасно в жаркое время года, поэтому лучше использовать привезенную смесь в другом месте, если есть такая возможность.
Твердение

Марки цемента и бетона
Процесс начинается после схватывания смеси. Твердение и получение прочности длится не месяц-два, а продолжается несколько лет. Срок 28 суток нужен для набора утвержденной марки искусственного камня. В первые дни раствор твердеет быстро, затем процедура замедляется. Бетон уменьшается в объеме при затвердевании на воздухе, и увеличивает объем при застывании в воде (масса набухает).
На затвердевание влияют факторы:
- Марка и количество цемента. Увеличение вяжущего в составе ведет к большей осадке. Глиноземистые и активные цементы усиливают сжатие, а безусадочные и расширяющиеся виды не дают уменьшения объема смеси.
- Количество воды. Рекомендуется брать жидкости 1/2 объема от кубатуры цемента. Излишняя вода увеличивает сжатие при застывании.
- Качество и размер наполнителя. Мелкозернистые компоненты и пористые материалы (шлак, керамзит) дают большую усадку. Рекомендуют вводить в раствор щебень нескольких фракций.
В качестве ускорителей применяют кальциевую соль соляной кислоты, натриевую соль серной кислоты, хлорид кальция и другие химикаты.
Режим твердения задают разогревом смеси, временем, в течение которого должен отстояться фундамент зимой в утепленных оболочках, электродным подогревом, укрыванием.
Сведения о бетоне

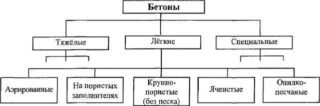

Классификация бетона
Бетон должен соответствовать определенным физическим и механическим характеристикам, которые включают показатели прочности, способность к сцеплению с металлической арматурой и другие. В зависимости от места применения предъявляют требования по морозоустойчивости, жаростойкости, сопротивлению коррозии в агрессивном микроклимате.
Бетоны делят по признакам:
- Структура. Плотные смеси не имеют незанятого внутреннего пространства. Крупнопористые — с небольшим количеством песка или без него. Поризованные включают ячеистые наполнители, в них вяжущему также придается искусственная микропористость. Ячеистые бетоны содержат искусственно полученные замкнутые пустоты.
- Плотность. Особо тяжелые имеют объемный вес больше 2500 кг/м³, тяжелые — от 2200 до 2500 кг/м³, облегченные — от 1800 до 2200 кг/м³, легкие — 800 – 1800 кг/м³.
- Зерновой состав. Различают крупнозернистые смеси, средние и мелкозернистые.
Необходимые свойства задают количественным составом компонентов и активными добавками, повышающими требуемые качества.
Срок годности фундамента

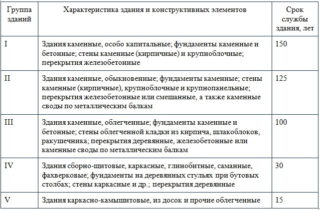

Сроки эксплуатации разных типов зданий
Вид основы под дом выбирают с учетом нагрузок и свойств почвы. На прочность и долговечность бетона влияют различные факторы, например, состав смеси. Для фундамента берут марки цемента не ниже М250, иначе есть вероятность просадки углов строения через некоторое время.
Срок службы бетона исчисляется 50 – 100 годами, все зависит от приготовления, условий работы и добавок для повышения свойств материала. От вида наполнителя зависит долговечность. Щебень увеличивает прочность, а время эксплуатации опоры строения на шлакобетоне или керамзитобетоне имеет граничное определение в 75 лет.
Период работы основы без разрушения зависит и от соблюдения технологии укладки раствора, внимание уделяют вибрации слоев, медленной сушке, армированию. Вид бетона выбирают с учетом эксплуатационных условий, например, повышенная влажность, вечная мерзлота, грунт с повышенным пучением и другие факторы.
Когда можно приступать к возведению стен
После укладки бетона в опалубку он должен выстоять почти месяц до того времени, когда можно продолжить строительство дома. Это вызывает дополнительные проблемы, если возведение происходит ускоренными темпами. Но условие твердения бетона и набора прочности остается неизменным, поэтому все работы нужно прекратить.
В условиях стройплощадки можно выполнять другие работы, не связанные с нагрузкой бетона. Допускается разбирать опалубку, чтобы использовать щиты или доски на следующей делянке. После 10 – 15 суток масса уже затвердевает и отлично держит форму, поэтому не происходит сколов во время снятия оболочек. Если используется утепленная несъемная опалубка, бетон твердеет в ней и дальше.
Рекомендуют снимать щиты, опорные бревна и брусья при достижении 50% заданной прочности материала. Срок накапливания прочности можно уменьшить подогревом, но такие действия должны быть выполнены технологически точно и быть обоснованными.
Консервация фундамента
К такому методу прибегают, если работы нельзя окончить до появления заморозков. Консервация защищает бетон от негативного влияния холода. Если не сделать защиту, помимо видимых трещин появятся скрытые деформации и дадут о себе знать через некоторое время.
Срок, в течение которого фундамент может стоять без дома, не регламентируется, но нужно учесть, что зимой он может вспучиться без нагрузки. Чаще такая опасность возникает для ленточного основания, на которое грунт оказывает изгибающие, скручивающие и выдергивающие усилия при замерзании почвенной влаги.
Работа по консервации:
- лента очищается от опалубки, т.к. дерево набухает от влаги и способствует намоканию бетона;
- боковые и поверхности и верх обрабатывают гидроизоляционной мастикой или применяют рулонный материал;
- вокруг делают дренажную систему отвода воды, если это не было выполнено при разработке нулевого цикла;
- используют рулонные утеплители, затем поверхность фундамента и его боковые стороны укутывают целлофаном с креплением краев от ветра, можно поставить кирпичи.
Необходимо, чтобы фундамент простоял до получения 100% прочности без морозов, только потом его консервируют на зиму. Монолитные плиты, столбчатые конструкции также изолируют от влаги, утепляют и накрывают непромокаемой пленкой. Свайные фундаменты обязательно укрепляют металлической обвязкой перед наступлением холодов.
Сколько должен стоять фундамент после заливки – продолжительность выстаивания
Бетонирование ленточного и плитного фундамента дома выполняется согласно давно разработанной технологии. На первый взгляд ничего сложного в работе нет, но во время заливки, в процесс и после отверждения монолита возникает немало вопросов, связанных с различными нюансами. Некоторые из них настолько важны, что их несоблюдение вполне может привести к тем или иным разрушениям конструкции. К примеру, сколько времени должно пройти после заливки перед снятием опалубки и как долго нужно выдерживать бетон до начала следующего этапа работ? Среди специалистов можно услышать различные мнения, но правила, все же, существуют.
Чем грозит несвоевременное снятие опалубки
Как известно, для заливки ленточного или плитного фундамента дома используется кашеобразный бетонный раствор. После укладки его в опалубку, начинаются процессы гидратации цемента и постепенного твердения бетона. Для их корректного завершения нужно выделить определенное количество времени, требующегося для того, чтобы фундамент смог выстояться и набрать проектную прочность.
Если опалубка с конструкции будет снята сразу после схватывания цемента, то появится вероятность расползания монолита в разные стороны. Неокрепшее «тело» не только не сможет принимать нагрузки, но и удерживать собственную форму. Особенно это касается массивных фундаментов.
Если демонтаж опалубки с ленточного фундамента будет выполнен после того, как цементный раствор схватится, но перед тем как он наберет определенную прочность, то в конструкции появятся трещины. Для подземной части дома, принимающей на себя и распределяющей на грунт все нагрузки, это грозит расколом и полным разрушением уже в период эксплуатации дома.
Сколько же должен стоять фундамент после заливки? На этот вопрос однозначного ответа не существует. Средний промежуток времени определяется 28 сутками, но в некоторых случаях бывает достаточно и 15-20 дней. В сложных условиях сроки нужно продлевать.
Профессионалы уверяют, что фундамент дома до его загрузки должен выстояться не менее месяца.
Чтобы строение не дало усадку, не перекосилось и не разрушилось, нужно неукоснительно соблюдать выполнение строительных правил и технологии возведения подземной части дома. Фундамент является опорой здания, поэтому не терпит халатности, неумения и отсутствия элементарных знаний.
Сколько времени должен отстаиваться фундамент
Указанные в нормативах сроки, предусмотренные для того, чтобы бетонная конструкция могла выстояться, не всегда соответствуют реальному времени. На них влияют посторонние факторы, такие как:
- температура окружающей среды;
- влажностный режим;
- наличие атмосферных осадков;
- время года;
- грунтовые условия;
- рельеф местности;
- размеры и тип фундамента – ленточный, плитный, столбчатый;
- проектная прочность бетона;
- качество материалов;
- присутствие грунтовых вод на участке;
- технология возведения конструкции;
- наличие добавок;
- величина расчетных нагрузок.
Кроме вышеперечисленных моментов, могут возникать ситуации, влияющие на период, в течение которого фундамент дома должен будет отстаиваться перед тем, как начнутся дальнейшие работы. В некоторых случаях бетонная конструкция оставляется даже на зиму, чтобы при оттаивании грунта легче было определить дефекты и выправить усадки. При этом монолит надежно укрывают. Примечательно, что ни один норматив не сможет учесть все нюансы, поэтому вопрос о том, сколько же фундамент дома будет отстаиваться, решается в индивидуальном порядке.
При определении сроков следует принимать наиболее худшие условия для площадки. Запас, в этом случае, сыграет положительную роль.
Каким образом выстаивается фундамент дома
Первый раз бетонной конструкции дают выстояться сразу после заливки. Этот период длится до семи дней, в течение которых поверхность поливают водой. Бетон схватывается и начинает отвердевать. Сверху фундамент накрывают полиэтиленовой пленкой, но можно использовать также:
- промокаемую ткань;
- опилки;
- солому.
Полиэтилен перед поливкой приподнимают, а другие материалы смачивают сверху. Они великолепно сохраняют влагу, не давая воде испариться раньше времени. Продолжительность затвердевания монолита зависит от времени года. Примерно через неделю, а в жаркое время года – через 10-14 дней, полив прекращают, но покровный слой оставляют вплоть до 28-30 дней после окончания укладки бетонной смеси в опалубку. Таким образом происходит первичное выстаивание, вполне достаточное для фундаментов, устанавливаемых на основание, заглубленное ниже уровня промерзания грунта.
Но на практике существует и вторичное выстаивание. Оно касается ситуаций, когда на пучинистых грунтах приходится возводить мелкозаглубленные фундаменты. В этом случае отвердевшую бетонную конструкцию оставляют зимовать. С приходом весны подвижки регистрируют, а основание укрепляют путем подсыпки песка или гравия с обязательной послойной трамбовкой.
Специалисты уверяют, что будет лучше, если фундамент простоит без нагрузки целый год. Оказывается, в первый месяц после заливки бетон набирает прочность до 70-75 процентов, а остальные 25-30 процентов – в следующие 11 месяцев. Из этого можно сделать вывод, что если сроки строительства позволяют, то предпочтение следует отдать более длительному временному промежутку. Если же период возведения строения ограничен жесткими рамками, то к монтажу стен дома приступают через 28 суток после заливки фундамента. При благоприятных климатических условиях и использовании в ограждающих конструкциях легких материалов – срок можно сократить до двух недель.
Сколько должен выстояться фундамент перед постройкой
Решение о том, сколько должен стоять фундамент после заливки должно приниматься с учетом комплекса факторов. Детерминантами при этом выступают конструкционное построение основания здания, проектные особенности сооружения и время выстаивания, необходимое для полноценного созревания бетона. Следует помнить, что несоблюдение срока, в течение которого должна выстаиваться фундаментная конструкция перед постройкой дома, может привести к частичной либо полной девальвации предусмотренных проектом несущих свойств.
Работы по уходу за бетоном
Строительные правила СП 70.13330.2012, в которых актуализован текст СНиП 3.03.01–87, предписывают до проведения распалубки выдерживать бетон с выполнением мероприятий за его уходом. Данные о том, сколько должен отстояться уложенный в опалубку, формирующую контуры фундамента, бетон прописаны в пункте 5.4.1 Правил.
Все поверхности должны быть надежно защищены от возможного испарения содержащейся в растворе воды. Следует также предохранять свежеуложенную бетонную смесь от попадания на ее поверхность атмосферных осадков. Такие мероприятия должны проводиться перед постройкой в течение всего срока, пока не будет обеспечен набор прочности не менее 70% от паспортной.
После распалубки необходимо создать условия для поддержания температуры и влажности в значениях, которые оптимально соответствуют нарастанию прочности бетонной конструкции. Правилами не разрешается ходить по поверхностям забетонированных конструкций до тех пор, пока бетон не наберет прочность 2,5 Мпа. Нельзя, соответственно, устанавливать вышележащие опалубки, осуществлять кирпичную кладку, возводить деревянные стены и выполнять другие строительные либо вспомогательные операции.
Набор прочности бетоном
Бетонная смесь сохнет и получает необходимые и достаточные значения прочности в процессе прохождения двух последовательных взаимосвязанных между собой стадий:
- Стадия схватывания. Предварительное схватывание уложенного в опалубку бетонного раствора летом при окружающей температуре около 20о С происходит в течение суток. В холодные сезонные периоды необходимо использовать доступные средства подогрева и применять теплоизолирующие конструкции. Следует учитывать, что процессы схватывания начинают происходить уже в течение первых двух часов с момента затворения бетонной смеси водой. Именно поэтому операции затворения смеси и укладка бетона в опалубку должны быть максимально приближены друг к другу по временным промежуткам.
- Отвердевание бетона. Набор бетоном прочности происходит в процессе гидратации – образовании молекулярных связей частиц воды с составляющими смесь веществами. Гидратация протекает в узком диапазоне температуры и влажности, которые должны быть обеспечены мероприятиями по уходу за бетоном. Важность тщательного контроля протекания физико-химического процесса в массе железобетонной конструкции объясняется полной зависимостью качества сооружения.
Естественно предположить, что срок, в течение которого должен отстаиваться фундамент, напрямую связан с набором прочности бетоном, составляющим его основу. Товарный бетон марок М–200 и М–300, который изготавливается на основе портландцемента М–400 и М–500 соответственно, набирает необходимые перед началом стройки и нормированные СП 70.13330.2012 70% прочности за 28 суток при своей средней суточной температуре 20оС. Изменение среднесуточной температуры неизбежно ведет к другим показателям прочности. Зависимость набранной прочности наглядно видна из таблицы:
Марка бетона | Время выстаивания (суток) | Прочность бетона (% от нормируемой) в зависимости от среднесуточной температуры (оС) бетонной массы | |||||
-3 | +5 | +10 | +20 | +30 | |||
М–200, М–300 | 1 | 3 | 5 | 9 | 12 | 23 | 35 |
2 | 6 | 12 | 19 | 25 | 40 | 55* | |
3 | 8 | 18 | 27 | 37 | 50 | 65 | |
5 | 12 | 28 | 38 | 50 | 65 | 80 | |
7 | 15 | 35 | 48 | 58 | 75 | 90 | |
14 | 20 | 50 | 62 | 72 | 90 | 100 | |
28 | 25 | 65 | 77 | 85 | 100 | — |
Зависимость времени выдерживания фундамента от его типа
Инсинуации о том, что готовый фундамент после набора нормируемой прочности входящих в его состав бетонных компонентов должен простоять год либо зиму – абсолютно не состоятельны. Распространенное заблуждение о необходимости выдержать конструкцию до окончания происходящих осадочно-усадочных процессов возникло в результате подмены понятий. Выдерживанию подлежит перед началом чистовой отделки полностью возведенное здание. Объясняется это просто на примере существующих разновидностей конструкционного строения фундаментов.
Видео о том, как ускорить твердение бетона
Столбчатые фундаменты
Столбчатый фундамент представляет собой ряд отдельных столбов, для обустройства которых применяется кирпичная либо каменная кладка, нередко фундаментные столбы выполняются бетонными или железобетонными. Для придания фундаментным элементам дополнительной устойчивости обустраивается ростверк – железобетонная лента, связывающая оголовья столбов.
Такой тип фундамента относят к легким разновидностям, поэтому ненагруженная весом здания фундаментная основа подвержена повышенной подвижности при подвижках грунта с неоднородной морфологией, может быть легко деформирована в результате морозного пучения. Отстояться фундамент столбчатого строения не может по определению, и начинать возведение стен нужно сразу по окончании схватывания кладочного раствора или набора прочности бетоном.
Фундаменты ленточного типа
Ленточные железобетонные фундаменты могут обустраиваться по двум типам:
- мелкозаглубленные фундаменты обустраиваются под строительство легких построек и своей подошвой опираются на грунтовые горизонты, расположенные выше уровня промерзания;
- глубоко заглубленные варианты предполагают возведение на них объемных сооружений с большим весом, уровень залегания их подошвы превышает глубину промерзания грунта.
Ленточный мелкозаглубленный фундамент испытывает нагрузки, по напряженности и силе аналогичные воздействию на столбчатые варианты с ростверком. В случае, если дать такому фундаменту выстояться в течение периода, когда происходит активное пучение почв под воздействием замерзания и оттаивания грунтовой влаги, возможность его деформации весьма вероятна.
Фундаменты ленточного типа глубокого залегания опираются своей подошвой на плотные горизонты, не подвержены влиянию грунтовых сдвигов. Усадочные процессы в бетонной массе полностью завершаются после достижения нормативной прочности, а осадка конструкции под действием собственной массы, без учета веса здания, полностью нивелируется деформационными швами.
Плитные разновидности
Монолитные фундаменты просто рассчитываются и обустраиваются, они обеспечивают основание для возводимого здания с достаточными прочностными характеристиками. Равномерное распределение нагрузки на почвенное основание вследствие большой опорной поверхности обуславливает минимальное значение удельного давления на грунт. Грамотно подготовленная песчаная либо песчано-щебенчатая подушка под фундаментной плитой позволяет предотвратить ее значительные осадочные подвижки.
От того насколько тщательно были проведены прелиминарные земляные работы напрямую зависит устойчивость возводимой на плитном фундаменте постройки. Количество времени, сколько должен отстаиваться монолитный фундамент, определяется опять же только периодом, необходимым для набора прочности бетоном.
Свайные фундаменты
Фундаментные основания зданий на сваях при любой технологии их обустройства обеспечивают передачу нагрузки на глубокие, зачастую коренные, горизонты грунтов и пород. Такая разновидность возведения фундаментов полностью исключает возможность деформации здания независимо от того, как много времени отведено на их выстаивание после окончания монтажа.
Определение времени на то, сколько времени должен стоять фундамент после заливки, следует соотносить с временным периодом, за который товарный бетон наберет нормируемую СП 70.13330.2012 прочность. Дополнительное выдерживание не целесообразно, а в случаях применения столбчатых конструкций и ленточных фундаментов неглубокого залегания даже противопоказано.
Основа для постройки
Фундамент — это основа всей конструкции дома, поэтому он должен быть прочным, надежным и долговечным. Если фундамент будет иметь дефекты, они неминуемо скажутся на всей конструкции дома, поэтому нужно не допустить их появления на любом из этапов: проектирования, заливки, выстаивания. Последний этап до сих пор вызывает много споров у профессионалов, сформировалось огромное количество заблуждений по поводу сроков, в которые должен отстаиваться фундамент. Попробуем разобраться, сколько времени нужно бетону, чтобы высохнуть и быть пригодным для возведения стен и укладки перекрытий дома.
Фундамент является основой конструкции, поэтому его прочность важна наиболее всего.
Фундамент заливается бетоном — жидким раствором, который при высыхании образует твердый и крепкий состав высокой прочности. Но бетон — это еще и тяжелая субстанция, которой нужно выстояться до полного высыхания. Кроме того, бетон имеет свойство приобретать прочность со временем. За полгода-год он полностью достигает своей проектной прочности. Но выжидать столько времени перед возведением стен вовсе не нужно. Согласно СНиП 3.03.01-87 распалубка конструкций и последующая обработка бетона допустима при достижении последним 70% своей проектной прочности. При правильном уходе и нормальных условиях фундамент должен отстояться 5-8 суток после начала схватывания. То есть, если бетон неделю выстоялся, можно пригласить специалистов для замера, сколько процентов фактической прочности набрал бетон. Полученная величина сравнивается с проектной, и если она составляет не меньше 70%, дому отстаиваться больше смысла нет.
Длительный простой фундамента дома чреват замоканием котлована, морозным пучением, оттаиванием или замораживанием грунта. Дожди, снег, заморозки, ветра неизменно будут наносить урон конструкции, поэтому решение о зимовке весьма спорно и даже нежелательно. Грунты склонны к так называемому морозному пучению, которое оказывает давление на фундамент. Не утяжеленный весом стен и перекрытий, он может перемещаться или образовывать неравномерную усадку. Подобный перерыв, чтобы дать выстояться конструкции, чреват серьезными последствиями.
Общие рекомендации по срокам
Строительный норматив утверждает, что фундамент наберет полную прочность за 28 дней.
Попробуем разобраться с рекомендациями, сколько должен выстояться фундамент дома. Если основу заложить на зиму, потребуется, во-первых, много времени, а, во-вторых, дополнительные средства. Придется защищать опору от чрезмерного воздействия влаги, возможно даже выкопать траншею для отвода талой и дождевой воды по внутреннему и наружному периметрах. Защищать придется не только сам цоколь, но и грунт. Этот метод довольно длителен и хлопотен. Сколько всего нужно учесть. Зато специалисты отмечают, что весной все возможные недостатки заливки проявят себя, их можно будет оперативно устранить или полностью переделать фундамент, в зависимости от того, сколько недостатков обнаружится. Однако вторичная заливка не гарантирует новых недостатков, а ждать еще год для проверки цоколя совершенно нецелесообразно.
Кроме того, разве имеет смысл подвергать фундамент снегу, дождям, морозам и ветрам, если в конструкции дома ему предназначен совсем другой режим и нагрузка? Цоколь здания защищен отмосткой снаружи и самим строением внутри. Поэтому, если вы полагаете, что элемент должен выстояться зимой, его следует закрыть и защитить.
Классический строительный норматив предполагает, что фундамент должен выстояться 28 дней.
Для заливка фундамента потребуется бетон марки М400.
Этого времени достаточно, чтобы бетон высох и утрамбовался. Чтобы снизить риск движения и деформации до минимума, в этом случае лучше песчаную подушку под цоколем утрамбовывать в несколько этапов. Только после этого можно класть блок или кирпич. Бетон набирает нормативную прочность через 28 дней, но нагружать его кладкой стен или другими статическими нагрузками можно уже через неделю, особенно если бетон армирован. Так поступают на стройках. Бетону могут повредить динамические нагрузки, поэтому их следует избегать. Для того чтобы залить фундамент, понадобятся следующие материалы:
- бетон;
- арматура;
- щебень;
- песок речной;
- керамзит;
- глина;
- цемент;
- гидроизоляция бетона.
Факторы заливки
Схема фундамента.
Обратим внимание на грунт, на котором возводится дом. Сколько здесь возможно вариантов: скальные породы, глина, песок, супеси. Под тяжестью всего дома эти материалы, кроме твердых скальных пород, будут сживаться, усаживаться. Отметим, что под тяжестью всего здания, а не только фундамента. Особенно интенсивно процесс усадки происходит весной и осенью — в периоды повышенной влажности. Поэтому в такое время не рекомендуется проведение штукатурных работ внутри и снаружи дома. Здесь имеет смысл говорить, сколько должен выстояться целое здание, со стенами и крышей, — не меньше года, чтобы избежать трещин и деформаций ремонта.
Самые благоприятные погодные условия для заливки фундамента — лето. На подмороженное основание мелкозаглубленный цоколь заливать недопустимо. Выстаиваться месяцами и годами фундамент не должен. Ставить коробку рекомендуется до начала заморозков. Обязательно учитывайте, сколько метров в глубину будет котлован, характеристики грунта, количество закладных элементов.
Не имеет смысл выстаивать фундамент свыше 28 дней. При хороших погодных условиях (теплые и солнечные дни) достаточно недели. Стены и перекрытия возводятся сразу, крайне желательно успеть сделать их до холодов. На зиму идеальным вариантом является успеть установить конструкцию дома с крышей и засыпать котлован с уплотнением. В крайнем случае, следует максимально, но равномерно загрузить фундамент, накрыть его пленкой, утеплить опилками и грунтом, соорудить водозащитные конструкции.
Бетонирование ленточного и плитного фундамента дома выполняется согласно давно разработанной технологии. На первый взгляд ничего сложного в работе нет, но во время заливки, в процесс и после отверждения монолита возникает немало вопросов, связанных с различными нюансами. Некоторые из них настолько важны, что их несоблюдение вполне может привести к тем или иным разрушениям конструкции. К примеру, сколько времени должно пройти после заливки перед снятием опалубки и как долго нужно выдерживать бетон до начала следующего этапа работ? Среди специалистов можно услышать различные мнения, но правила, все же, существуют.
Чем грозит несвоевременное снятие опалубки
Как известно, для заливки ленточного или плитного фундамента дома используется кашеобразный бетонный раствор. После укладки его в опалубку, начинаются процессы гидратации цемента и постепенного твердения бетона. Для их корректного завершения нужно выделить определенное количество времени, требующегося для того, чтобы фундамент смог выстояться и набрать проектную прочность.
Если опалубка с конструкции будет снята сразу после схватывания цемента, то появится вероятность расползания монолита в разные стороны. Неокрепшее «тело» не только не сможет принимать нагрузки, но и удерживать собственную форму. Особенно это касается массивных фундаментов.
Если демонтаж опалубки с ленточного фундамента будет выполнен после того, как цементный раствор схватится, но перед тем как он наберет определенную прочность, то в конструкции появятся трещины. Для подземной части дома, принимающей на себя и распределяющей на грунт все нагрузки, это грозит расколом и полным разрушением уже в период эксплуатации дома.
Сколько же должен стоять фундамент после заливки? На этот вопрос однозначного ответа не существует. Средний промежуток времени определяется 28 сутками, но в некоторых случаях бывает достаточно и 15-20 дней. В сложных условиях сроки нужно продлевать.
Профессионалы уверяют, что фундамент дома до его загрузки должен выстояться не менее месяца.
Чтобы строение не дало усадку, не перекосилось и не разрушилось, нужно неукоснительно соблюдать выполнение строительных правил и технологии возведения подземной части дома. Фундамент является опорой здания, поэтому не терпит халатности, неумения и отсутствия элементарных знаний.
Сколько времени должен отстаиваться фундамент
Указанные в нормативах сроки, предусмотренные для того, чтобы бетонная конструкция могла выстояться, не всегда соответствуют реальному времени. На них влияют посторонние факторы, такие как:
- температура окружающей среды;
- влажностный режим;
- наличие атмосферных осадков;
- время года;
- грунтовые условия;
- рельеф местности;
- размеры и тип фундамента – ленточный, плитный, столбчатый;
- проектная прочность бетона;
- качество материалов;
- присутствие грунтовых вод на участке;
- технология возведения конструкции;
- наличие добавок;
- величина расчетных нагрузок.
Кроме вышеперечисленных моментов, могут возникать ситуации, влияющие на период, в течение которого фундамент дома должен будет отстаиваться перед тем, как начнутся дальнейшие работы. В некоторых случаях бетонная конструкция оставляется даже на зиму, чтобы при оттаивании грунта легче было определить дефекты и выправить усадки. При этом монолит надежно укрывают. Примечательно, что ни один норматив не сможет учесть все нюансы, поэтому вопрос о том, сколько же фундамент дома будет отстаиваться, решается в индивидуальном порядке.
При определении сроков следует принимать наиболее худшие условия для площадки. Запас, в этом случае, сыграет положительную роль.
Каким образом выстаивается фундамент дома
Первый раз бетонной конструкции дают выстояться сразу после заливки. Этот период длится до семи дней, в течение которых поверхность поливают водой. Бетон схватывается и начинает отвердевать. Сверху фундамент накрывают полиэтиленовой пленкой, но можно использовать также:
- промокаемую ткань;
- опилки;
- солому.
Полиэтилен перед поливкой приподнимают, а другие материалы смачивают сверху. Они великолепно сохраняют влагу, не давая воде испариться раньше времени. Продолжительность затвердевания монолита зависит от времени года. Примерно через неделю, а в жаркое время года – через 10-14 дней, полив прекращают, но покровный слой оставляют вплоть до 28-30 дней после окончания укладки бетонной смеси в опалубку. Таким образом происходит первичное выстаивание, вполне достаточное для фундаментов, устанавливаемых на основание, заглубленное ниже уровня промерзания грунта.
Но на практике существует и вторичное выстаивание. Оно касается ситуаций, когда на пучинистых грунтах приходится возводить мелкозаглубленные фундаменты. В этом случае отвердевшую бетонную конструкцию оставляют зимовать. С приходом весны подвижки регистрируют, а основание укрепляют путем подсыпки песка или гравия с обязательной послойной трамбовкой.
Специалисты уверяют, что будет лучше, если фундамент простоит без нагрузки целый год. Оказывается, в первый месяц после заливки бетон набирает прочность до 70-75 процентов, а остальные 25-30 процентов – в следующие 11 месяцев. Из этого можно сделать вывод, что если сроки строительства позволяют, то предпочтение следует отдать более длительному временному промежутку. Если же период возведения строения ограничен жесткими рамками, то к монтажу стен дома приступают через 28 суток после заливки фундамента. При благоприятных климатических условиях и использовании в ограждающих конструкциях легких материалов – срок можно сократить до двух недель.
В основе каждого сооружения или здания лежит фундамент. На него ложится вся нагрузка объекта, а затем передаётся грунту. Степень прочности основания определяет прочность всего сооружения. Наиболее часто используют ленточный фундамент. Однако после его сооружения перед многими неискушенными в строительстве людьми встаёт закономерный вопрос: «Сколько должен отстояться ленточный фундамент, прежде чем станет возможно на его основе выкладывать стены?» С этим вопросом следует разобраться досконально, ибо здесь нельзя ошибиться.
Особенности ленточного фундамента
Закладка основания — весьма трудоёмкий этап строительных работ. Ленточный фундамент прокладывается под каждой наружной стеной здания в виде сплошной ленты, а также под несущими межкомнатными стенами и представляет собой в соответствии с глубиной закладки высокий или не очень высокий полустенок. Ленточный вариант является наиболее популярным среди прочих разновидностей фундамента.
В зависимости от способа возведения и используемых при этом материалов ленточный фундамент бывает сборным и монолитным:
- Монолитный фундамент возводят непосредственно на площадке строительства здания, и бывает он двух видов в зависимости от предполагаемой тяжести строения — мелкозаглублённый и заглублённый. Мелкозаглублённый ленточный монолитный фундамент используется при строительстве легковесных зданий на глинистых грунтах. Заглублённый же монолитный фундамент сооружают в случае возведения тяжёлых строений и зданий, в которых предусмотрен цокольный этаж, подземный гараж либо другие подвальные помещения на нестабильных почвах.
- Сборный ленточный фундамент составляется из блоков на основе железобетона, которые изготавливаются на заводе, подвозятся на специальной технике к месту строительства и с помощью крана устанавливаются на стройплощадке в траншеи. По прочности сборный фундамент этого вида уступает монолитному.
Фундамент сооружён. Возводим стены?
Скорее всего, те, кто взялся за строительство дома, знают либо слышали, что сразу после закладки основания следует выдержать паузу, прежде чем продолжать строительство. Но не всем понятно, для чего нужно отстаивать ленточный фундамент.
Согласно строительным нормативам, любой вид фундамента, прежде чем на его основе продолжат возведение здания, должен отстояться (за исключением свайно-винтового). Это необходимо, для того чтобы бетон полностью просох, чтобы конструкция в дальнейшем не просела, не дала трещину, например, в стене. Одним словом, не деформировалась.
Отчего это может произойти? Причины у разного рода дефектов весьма разнообразные:
- неверная глубина траншеи для закладки фундамента;
- низкое качество приготовляемой смеси бетона;
- высокая влажность грунта, где закладывали основание;
- сезон года и температурный режим воздуха при закладке фундамента и другие причины.
Решено: фундаменту необходимо отстояться
Итак, возведённый фундамент решено отстоять, дабы избежать неприятностей, при возможной последующей деформации здания. Но вновь во весь рост встаёт вопрос о сроках, строительный сезон у нас в России недолог. Так сколько нужно отстаиваться ленточному фундаменту?
И здесь обнаруживается множество мнений, причём самых разнообразных, иногда противоречащих друг другу. Давайте разберёмся.
- Традиционно считается, что сооруженному основанию необходимо стоять не менее года, дабы бетон приобрёл необходимую прочность. Хотя известно, что процесс упрочения бетона длится десятилетия.
- Есть мнение, что вполне допустимо продолжать строительство через неделю после сооружения основания, что этого времени достаточно для полного отвердения бетона. Однако хочется остеречь сторонников данной концепции в строительстве, так как в условиях нашего непростого климата нельзя не учитывать сезонных колебаний почвы, что может привести к проседанию конструкции после зимы и множественным трещинам, как на самом фундаменте, так и на стенах. Разумеется, при таком развитии событий работу весной придётся начинать с нулевого цикла.
- Существует у некоторых строителей и такое мнение, что на «хорошем грунте» для отстойки конструкции основания достаточно и 3-5 месяцев. Думается, что во избежание риска всё-таки имеет смысл сделать предварительные геологические исследования.
- Другие строительные специалисты предлагают делать закладку основания накануне зимы, которая, по их предположениям, обеспечит бетону полную проверку на прочность при помощи мороза, снежных осадков и сезонного движения почвы. Возможно, это неплохая идея, но тогда весной фундамент следует армировать, а затем возводить стены.
Мнений множество, но только вам самим решать, какое из них оптимально и предпочтительно в вашем случае.
Несколько общих советов
Чтобы определиться, сколько должен отстаиваться ленточный фундамент в вашем конкретном случае нелишне ознакомиться с некоторыми рекомендациями, которые помогут лучше ориентироваться в этом вопросе. Уже на этапе подготовительных работ и закладки основания будущего здания следует точно следовать нормативным рекомендациям. Например, прежде чем делать заливку, проследите, чтобы тщательно была утрамбована песчаная подушка, а сама работа по возведению конструкции осуществлять в несколько этапов, это повысит качество фундамента и снизит вероятность его деформации.
Если возводится здание в 2—3 этажа, то по нормативу время полного отвердения бетона составляет 46 суток. Для полной уверенности, при проведении работ в осенне-зимний период или в связи с не вполне удовлетворительным качеством бетона или марки цемента, длительность отвердения можно продлить до 60 суток.
Когда возведён первый этаж, работы приостанавливают на 7—10 дней, дав возможность фундаменту адаптироваться к нагрузке. При внезапном появлении трещин ситуацию на данном этапе гораздо проще исправить, предотвратив и её последствия, нежели после полного окончания работ.
Часто можно видеть, как фундамент закладывают ещё по осени, руководствуясь мыслью, что по окончании зимних морозов, таяния снега и схода талых вод точно будет установлено, насколько качественно он был заложен. Конечно, это резонно. Но есть здесь и свои возражения: во-первых, эта методика требует значительного временного промежутка; во-вторых, осенние непогоды и весеннее таяние снега могут излишне пропитать водой ленточный фундамент, а это нежелательно.
Поэтому при использовании данной строительной методики осенью вдоль фундамента по кругу, как с внешней стороны, так и с внутренней прокапывают водоотводную траншею для дождевой и талой воды. Причём копать надо на некотором отдалении от основания фундамента, дабы защитить не только его, но и прилегающий грунт. Это позволит не допустить движение почвы под фундаментом и его деформацию.
Какие просчёты допускают чаще всего при закладке ленточного фундамента
Просчёты, допущенные при строительстве ленточного фундамента, приводят к плохому качеству строения. А поэтому стараемся не допустить следующего:
- неполного учёта качеств грунта: степени его пучности и просадки, близости грунтовых вод к поверхности и глубины промерзания почвы зимой, это приведёт к растрескиванию фундамента;
- использования материалов невысокого качества в целях экономии;
- нарушения технологии изготовления бетонной смеси;
- применения в работе не качественных фундаментных блоков;
- использования арматуры недостаточной толщины при изготовлении фундаментного каркаса;
- некачественного проведения работ, к примеру:
- вследствие неверного выноса оси углы не соответствуют величине 90 градусов, это часто приводит к перекашиванию всей конструкции;
- траншеи вырыты не на должную глубину;
- не выдержана толщина подушки в траншее;
- не соблюдена целостность гидроизоляционного материала под бетоном, а это ведёт к промоканию грунта и ухудшению его устойчивости;
- несоблюдение технологических моментов при проведении работ в осенне-зимний период: во время застывания бетона не соблюдался оптимальный температурный режим, это снизило его прочность;
- не выдержана продолжительность набора проектируемой мощности бетона, рано снята опалубковая конструкция;
- в ходе обратной засыпки нарушена целостность гидроизоляционного материала, эти работы следует выполнять особенно аккуратно, сохраняя ненарушенным гидроизоляционный материал.
Все вышеперечисленные ошибки снижают качество и прочность возведённого фундамента, а, следовательно, снижают и долговечность строения.
Сколько должен отстояться ленточный фундамент: особенности, возведение и советы

В основе каждого сооружения или здания лежит фундамент. На него ложится вся нагрузка объекта, а затем передаётся грунту. Степень прочности основания определяет прочность всего сооружения. Наиболее часто используют ленточный фундамент. Однако после его сооружения перед многими неискушенными в строительстве людьми встаёт закономерный вопрос: «Сколько должен отстояться ленточный фундамент, прежде чем станет возможно на его основе выкладывать стены?» С этим вопросом следует разобраться досконально, ибо здесь нельзя ошибиться.
Особенности ленточного фундамента
Закладка основания — весьма трудоёмкий этап строительных работ. Ленточный фундамент прокладывается под каждой наружной стеной здания в виде сплошной ленты, а также под несущими межкомнатными стенами и представляет собой в соответствии с глубиной закладки высокий или не очень высокий полустенок. Ленточный вариант является наиболее популярным среди прочих разновидностей фундамента.
В зависимости от способа возведения и используемых при этом материалов ленточный фундамент бывает сборным и монолитным:
- Монолитный фундамент возводят непосредственно на площадке строительства здания, и бывает он двух видов в зависимости от предполагаемой тяжести строения — мелкозаглублённый и заглублённый. Мелкозаглублённый ленточный монолитный фундамент используется при строительстве легковесных зданий на глинистых грунтах. Заглублённый же монолитный фундамент сооружают в случае возведения тяжёлых строений и зданий, в которых предусмотрен цокольный этаж, подземный гараж либо другие подвальные помещения на нестабильных почвах.
- Сборный ленточный фундамент составляется из блоков на основе железобетона, которые изготавливаются на заводе, подвозятся на специальной технике к месту строительства и с помощью крана устанавливаются на стройплощадке в траншеи. По прочности сборный фундамент этого вида уступает монолитному.
Фундамент сооружён. Возводим стены?
Скорее всего, те, кто взялся за строительство дома, знают либо слышали, что сразу после закладки основания следует выдержать паузу, прежде чем продолжать строительство. Но не всем понятно, для чего нужно отстаивать ленточный фундамент.
Согласно строительным нормативам, любой вид фундамента, прежде чем на его основе продолжат возведение здания, должен отстояться (за исключением свайно-винтового). Это необходимо, для того чтобы бетон полностью просох, чтобы конструкция в дальнейшем не просела, не дала трещину, например, в стене. Одним словом, не деформировалась.
Отчего это может произойти? Причины у разного рода дефектов весьма разнообразные:
- неверная глубина траншеи для закладки фундамента;
- низкое качество приготовляемой смеси бетона;
- высокая влажность грунта, где закладывали основание;
- сезон года и температурный режим воздуха при закладке фундамента и другие причины.
Решено: фундаменту необходимо отстояться
Итак, возведённый фундамент решено отстоять, дабы избежать неприятностей, при возможной последующей деформации здания. Но вновь во весь рост встаёт вопрос о сроках, строительный сезон у нас в России недолог. Так сколько нужно отстаиваться ленточному фундаменту?
И здесь обнаруживается множество мнений, причём самых разнообразных, иногда противоречащих друг другу. Давайте разберёмся.
- Традиционно считается, что сооруженному основанию необходимо стоять не менее года, дабы бетон приобрёл необходимую прочность. Хотя известно, что процесс упрочения бетона длится десятилетия.
- Есть мнение, что вполне допустимо продолжать строительство через неделю после сооружения основания, что этого времени достаточно для полного отвердения бетона. Однако хочется остеречь сторонников данной концепции в строительстве, так как в условиях нашего непростого климата нельзя не учитывать сезонных колебаний почвы, что может привести к проседанию конструкции после зимы и множественным трещинам, как на самом фундаменте, так и на стенах. Разумеется, при таком развитии событий работу весной придётся начинать с нулевого цикла.
- Существует у некоторых строителей и такое мнение, что на «хорошем грунте» для отстойки конструкции основания достаточно и 3-5 месяцев. Думается, что во избежание риска всё-таки имеет смысл сделать предварительные геологические исследования.
- Другие строительные специалисты предлагают делать закладку основания накануне зимы, которая, по их предположениям, обеспечит бетону полную проверку на прочность при помощи мороза, снежных осадков и сезонного движения почвы. Возможно, это неплохая идея, но тогда весной фундамент следует армировать, а затем возводить стены.
Мнений множество, но только вам самим решать, какое из них оптимально и предпочтительно в вашем случае.
Несколько общих советов
Чтобы определиться, сколько должен отстаиваться ленточный фундамент в вашем конкретном случае нелишне ознакомиться с некоторыми рекомендациями, которые помогут лучше ориентироваться в этом вопросе. Уже на этапе подготовительных работ и закладки основания будущего здания следует точно следовать нормативным рекомендациям. Например, прежде чем делать заливку, проследите, чтобы тщательно была утрамбована песчаная подушка, а сама работа по возведению конструкции осуществлять в несколько этапов, это повысит качество фундамента и снизит вероятность его деформации.
Если возводится здание в 2—3 этажа, то по нормативу время полного отвердения бетона составляет 46 суток. Для полной уверенности, при проведении работ в осенне-зимний период или в связи с не вполне удовлетворительным качеством бетона или марки цемента, длительность отвердения можно продлить до 60 суток.
Когда возведён первый этаж, работы приостанавливают на 7—10 дней, дав возможность фундаменту адаптироваться к нагрузке. При внезапном появлении трещин ситуацию на данном этапе гораздо проще исправить, предотвратив и её последствия, нежели после полного окончания работ.
Часто можно видеть, как фундамент закладывают ещё по осени, руководствуясь мыслью, что по окончании зимних морозов, таяния снега и схода талых вод точно будет установлено, насколько качественно он был заложен. Конечно, это резонно. Но есть здесь и свои возражения: во-первых, эта методика требует значительного временного промежутка; во-вторых, осенние непогоды и весеннее таяние снега могут излишне пропитать водой ленточный фундамент, а это нежелательно.
Поэтому при использовании данной строительной методики осенью вдоль фундамента по кругу, как с внешней стороны, так и с внутренней прокапывают водоотводную траншею для дождевой и талой воды. Причём копать надо на некотором отдалении от основания фундамента, дабы защитить не только его, но и прилегающий грунт. Это позволит не допустить движение почвы под фундаментом и его деформацию.
Какие просчёты допускают чаще всего при закладке ленточного фундамента
Просчёты, допущенные при строительстве ленточного фундамента, приводят к плохому качеству строения. А поэтому стараемся не допустить следующего:
- неполного учёта качеств грунта: степени его пучности и просадки, близости грунтовых вод к поверхности и глубины промерзания почвы зимой, это приведёт к растрескиванию фундамента;
- использования материалов невысокого качества в целях экономии;
- нарушения технологии изготовления бетонной смеси;
- применения в работе не качественных фундаментных блоков;
- использования арматуры недостаточной толщины при изготовлении фундаментного каркаса;
- некачественного проведения работ, к примеру:
- вследствие неверного выноса оси углы не соответствуют величине 90 градусов, это часто приводит к перекашиванию всей конструкции;
- траншеи вырыты не на должную глубину;
- не выдержана толщина подушки в траншее;
- не соблюдена целостность гидроизоляционного материала под бетоном, а это ведёт к промоканию грунта и ухудшению его устойчивости;
- несоблюдение технологических моментов при проведении работ в осенне-зимний период: во время застывания бетона не соблюдался оптимальный температурный режим, это снизило его прочность;
- не выдержана продолжительность набора проектируемой мощности бетона, рано снята опалубковая конструкция;
- в ходе обратной засыпки нарушена целостность гидроизоляционного материала, эти работы следует выполнять особенно аккуратно, сохраняя ненарушенным гидроизоляционный материал.
Все вышеперечисленные ошибки снижают качество и прочность возведённого фундамента, а, следовательно, снижают и долговечность строения.
Каковы типичные сроки строительства? — Сколько времени нужно на строительство дома?
Конечно, все строительные работы разные, но есть несколько стандартных этапов строительства дома. Ваш подрядчик должен предоставить вам график строительства, адаптированный к дому, который вы строите, прежде чем он начнет строительство. Если он этого не сделает, нет ничего плохого в том, чтобы попросить его!
Вот как может выглядеть общий график строительства [источник: Home Building Smart]:
Объявление
- Предстроительный период. Прежде чем приступить к работе, вы должны получить разрешения, доработать планы и разобраться с финансированием. Это может занять от одного до двух месяцев или дольше. Когда моя семья недавно получила ссуду на строительство, потребовалось больше года, чтобы найти ту, которая нам подходит!
- Подготовка участка и закладка фундамента. Это включает в себя расчистку мусора и деревьев, выравнивание участка, на котором будет построен дом, и заливку фундамента. В среднем на этот шаг уходит месяц.
- Обрамление дома и строительство крыши — Обрамление обычно занимает около двух месяцев, но плохая погода может задержать процесс.Когда крыша поднята, погода обычно не беспокоит [источник: Bunzel].
- Сайдинг, электромонтаж и сантехника — Рабочие завершат внешнюю часть дома и запустят водопровод, электричество и HVAC, что займет около месяца.
- Внутренняя отделка — Это когда внутренняя часть вашего дома начинает выглядеть как дом, с гипсокартоном и большей частью столярных изделий. Ожидайте около двух месяцев.
- Завершить работу — Теперь все складывается! В последние два месяца подрядчики устанавливают полы, проводят окраску и конопатку, завершают водопроводно-электрические работы и вешают потолочные вентиляторы.
- Перфорированный список — Это критический шаг, на котором вы выполняете заключительный этап, и вы и ваш подрядчик создаете, по сути, список мелочей, которые все еще нуждаются в доработке — подумайте о подкраске здесь и там немного конопатки. Убедитесь, что вы подходите к этому критически и ставите под сомнение все, что кажется неправильным. Это ваш шанс убедить вашего подрядчика исправить ошибки до вашего переезда.
Конечно, некоторые из этих шагов могут перекрываться, и из-за задержек в процессе работа может занять больше времени, чем ожидалось.Проблема может заключаться в задержке с чем угодно, от материалов до проверок и разрешений. Даже зная это, может показаться, что строительство затягивается. Так что ты можешь сделать?
.Сколько времени нужно, чтобы построить дом
Сколько времени нужно, чтобы построить дом на одну семью?
Судя по последним данным Бюро переписи населения США (2018 г.), среднее время завершения строительства дома на одну семью составляет почти 8 месяцев, включая 30 дней с момента получения разрешения (разрешения) на начало строительства и 6,7 месяца от начала до завершения строительства. . Однако следует отметить, что существуют различия во времени строительства в зависимости от географического региона, типа жилья и процесса строительства.На сроки также может повлиять текущий рынок недвижимости, потому что, если это загруженный рынок, процесс может занять немного больше времени.
При более внимательном рассмотрении односемейных домов, построенных в 2018 году, у тех домов, которые были построены для продажи, потребовалось самое короткое время — 5,9 месяца с момента получения разрешений до завершения. Дома, построенные собственниками, заняли больше всего времени — 11,4 месяца. Дома на одну семью, построенные наемными подрядчиками, упали в среднем через 8,4 месяца с момента получения разрешения до завершения.Для всех домов на одну семью (в том числе построенных для сдачи в аренду) среднее время от получения разрешений до завершения строительства составило 6,7 месяцев в 2018 году, что почти на 12% больше, чем в 2013 году.
Подавляющее большинство домов на одну семью начали строительство в течение одного месяца после получения разрешений. Для строительства домов, построенных на земле владельцев либо наемными подрядчиками, либо собственником, потребовалось 1,1 и 1,3 месяца, соответственно, после получения разрешения.
Данные переписи населения США «Характеристики нового жилья» также показывают, что среднее время от получения разрешения / разрешения до завершения строительства различается по регионам США.На Северо-Востоке было самое долгое время — 10,2 месяца, за ним следовали Средний Запад — 8,3 месяца и Запад — 8,0 месяца. У Юга был самый быстрый срок разрешения на завершение работ в стране — 7,1 месяца в 2018 году.
Среднее количество дней от разрешения на строительство до начала строительства частного дома также различается по стране в зависимости от региона. На юге была самая длинная продолжительность от разрешения / разрешения до начала — 33 дня, а на Среднем Западе — самая короткая средняя продолжительность — 24 дня.
Строительство нового дома — еженедельный график
Когда вы закрываете главу о первом этапе строительства вашего дома — работе с риэлтором для приобретения вашей собственности / участка; покупка планов дома мечты; получение разрешений и лицензий на месте; наняв подрядчика — приготовьтесь к веселому и захватывающему приключению фактического строительства вашего дома.
Что будет дальше? Будет ли это домашний «быстрый» дом или длительный процесс, прежде чем вы увидите, что ваш новый дом заполнит эту собственность? Вот график строительства дома с указанием типичных шагов по неделям и количества времени, необходимого для строительства дома, от новаторского до переезда. Ниже приведен список каждого шага, и мы рассмотрим более подробную информацию после списка:
Неделя 1: Закладка фундамента / выемка грунта / опоры
Неделя 2-3: Foundation
Неделя 4-5: обрамление
Неделя 6-7: Механика
Неделя 7-8: Изоляция / гипсокартон
Неделя 9-11: пол / отделка / краска
Неделя 12-13: Внешний фасад
Неделя 14: Светильники / Техника / Внутренняя отделка
Неделя 15: Больше внешних рабочих — подъездные пути / пешеходные дорожки / двери
Неделя 16: Очистка интерьера
Неделя 17: ландшафтные работы
Неделя 18: осмотр
Неделя 19: Обзор / обзор
Неделя 20: закрытие
Другие факторы, такие как погодные условия, могут вызвать задержки в процессе и продлить сроки.Когда происходят эти события, важно поддерживать связь с вашим строителем, чтобы вы знали, как долго события отбросили вас назад.
Неделя 1: Закладка фундамента / земляные работы / опоры
Просто подумайте обо всех фотографиях революционных событий, которые вы видели, но на этот раз этот захватывающий момент принадлежит вам. Посмотрите, как ваш подрядчик составляет план дома на вашем участке, а его команда готовится выровнять участок, чтобы обеспечить надлежащий дренаж и расчистить мусор, камни и деревья.Первый шаг в строительстве вашего дома уже начался.
Фундамент дома стоит на опорах — бетонном основании, которое является самой нижней частью дома. Опоры несут вес всей конструкции и обычно устанавливаются примерно на четыре фута ниже линии замерзания, чтобы защитить ваш дом от влаги почвы.
Неделя 2-3: Фонд
Когда все опоры установлены и проверены, самое время залить бетонным основанием — это может быть цельный подвал, плита или подвал. Поскольку это основа дома, очень важно, чтобы он оставался сухим и не имел трещин. Кроме того, должны быть анкерные болты, крепящие каркасную конструкцию к фундаменту.
Сроки? Включая ожидание высыхания и еще одну проверку, процесс может занять две недели.
Вот вид на фундамент дома из бетонного бетона, демонстрирующий арматуру, деревянные формы и бетон, залитый в формы (фото: © Bogdan Hoda | Dreamstime.com).
Неделя 4-5: Обрамление
После того, как бетон затвердел и полностью высохнет, следующим шагом будет строительство каркаса или «каркаса» вашего дома, который будет основан на выбранном вами плане этажа. В первую очередь обрамляют наружные стены, затем полы и стропила.Затем на стены и крышу наносится «обшивка». Затем он покрывается защитным барьером, известным как домашняя пленка, который предотвращает проникновение жидкой воды в структуру, позволяя при этом выходить водяному пару. Инспекция проводится по завершении первоначального кадрирования, чтобы убедиться, что работа выполнена правильно.
Неделя 6-7: Механика
После того, как каркас — или каркас дома — закончен, строитель дома и его команда могут приступить к работе по сайдингу и кровле, а также к электромонтажу и сантехнике в новом доме.Ожидайте увидеть провода, трубы, канализационные линии и вентиляционные отверстия, проходящие через пол, стены и потолки, когда будут установлены водонагреватели и система HVAC. Дальнейшие проверки будут проведены после того, как будут установлены водопроводные, механические и электрические системы.
Неделя 7-8: Изоляция / гипсокартон
В стенах устанавливается изоляция почти посередине процесса строительства. Далее внутренние стены и потолок покрываются гипсокартоном или гипсокартоном, затем шлифуются и грунтуются.В это время также можно нанести первый слой краски.
Неделя 9-11: Полы / Отделка / Краска
С этого момента все станет еще веселее и увлекательнее. Полы готовы к установке — вы можете выбрать дерево, керамику или винил. Ковровое покрытие появляется на более позднем этапе, но внутренние двери, шкафы, молдинги, встроенные полки и другие столярные изделия устанавливаются на свои места. После того, как накладка установлена, на гипсокартон наносится второй слой краски.
Неделя 12-13: Внешний фасад
Подрядчики начинают установку внешней отделки, такой как кирпич, штукатурка, камень и сайдинг. Внешний вид вашего дома начнет оживать.
Неделя 14: Приспособления / Приборы / Внутренняя отделка
На данном этапе профессиональные специалисты (электрики, сантехники, субподрядчики) будут создавать большой поток людей внутри и снаружи дома для установки осветительных приборов, вилок, смесителей, ванн, туалетов, раковин, душевых кабин, шкафов, столешниц и бытовой техники. .Если вы решили укладывать ковровое покрытие в доме, настало время его укладывать.
Неделя 15: Больше внешних рабочих проездов / пешеходных дорожек / дверей
Домовладельцам рекомендуется дождаться завершения всей внутренней отделки и отделочных работ, прежде чем устанавливать подъездные дорожки, проходы и входные двери, чтобы избежать возможных повреждений при перетаскивании тяжелой мебели внутри дома.
Неделя 16: Очистка интерьера
Теперь, когда в доме установлены все приспособления и мебель, самое время провести тщательную уборку, чтобы подготовиться к «дню переезда».
Вы почти у цели!
Неделя 17: ландшафтные работы
А теперь подумайте только о ландшафтном дизайне! Дорожки обрамлены кустами, деревьями, цветами и травой, чтобы создать привлекательный и привлекательный фасад.Очень важно поработать с ландшафтными дизайнерами, чтобы спроектировать нужный вам двор. Вы всегда можете добавить цветы, сады и деревья позже, но сейчас хорошее время для завершения основных элементов ландшафта.
Неделя 18: Проверка
Специалист по строительным нормам проводит инспекцию, чтобы убедиться, что все правильно в соответствии со стандартными правилами.Свидетельство о занятости выдается после того, как инспектор определяет отсутствие ошибок или нарушений кода.
Неделя 19: обзор и обзор
Вы прошли заключительную проверку — и теперь ваш строитель проведет для вас «экскурсию» — иначе называемую «демонстрацией перед заселением» — вашего дома сверху вниз, чтобы вы могли ознакомиться со всеми задействованные функции и системы. Будьте вашим собственным «инспектором» и внимательно осматривайте приспособления и приборы на предмет каких-либо дефектов или повреждений.
Прежде чем заключить сделку, убедитесь, что вам комфортно — и вы довольны — всем в вашем новом доме. Если вы заметили какие-либо проблемы, сейчас самое время указать на них и исправить их вашим подрядчиком.
Неделя 20: закрытие
Вот оно! Момент, которого вы ждали все эти месяцы. Берите ключи… и добро пожаловать в ваш новый дом!
Помните, что погодные условия — дождь, сильная жара в летние месяцы; снег, сильные холода зимой и другие неожиданные события в последнюю минуту могут задержать строительство на несколько дней или недель.Будьте готовы к этому; общаться со своим строителем; сохранять спокойствие и хладнокровие; и самое главное — наслаждайтесь поездкой!
Если процесс строительства дома почти завершен и приближается дата вашего въезда, ознакомьтесь с нашими советами по окончательной проверке и переезду в ваш недавно построенный дом.
Ищете дополнительную информацию о процессе строительства дома и этапах его строительства перед началом строительства? Ознакомьтесь с нашим Ultimate Beginner’s Guide to Building Your Own Home .Его можно скачать здесь.
Footnote: Первое изображение в этой статье представляет собой план элегантного 2-этажного дома с 3 спальнями в викторианском стиле. Чтобы узнать больше об этом доме, просмотрите: (План № 131-1039)
. .Сколько времени нужно, чтобы построить дом?

Прежде чем приступить к строительству дома и процессу покупки, многие хотят знать, на что они подписываются, в первую очередь в виде времени и денежных обязательств. При расчете стоимости дома, а также временных рамок, в течение которых можно ожидать завершения строительства, многое нужно.
Такие факторы, как сложность проекта — земля, на которой строится дом, площадь, на которой строится дом, и сложность плана этажа дома — будут влиять на сроки строительства.Строительство домов на заказ может занять больше времени, чем домов на заказ, в то время как дома на заказ обычно можно построить за несколько месяцев.
Среднее время постройки дома
Согласно Обследованию строительства 2019 года, проведенному Бюро переписи населения, средний срок завершения строительства дома на одну семью составляет около семи месяцев.
Предостережения и пояснения : Несколько факторов влияют на время, необходимое для строительства нового дома, причем двумя основными факторами являются «стиль строительства» (т.е., индивидуальный дом по сравнению с производственным домом), а также регион и / или среду, в которой строится дом. Среднее время строительства нового дома было рассчитано для этих различных сценариев.
Среднее время строительства по типу дома
Тип дома | Среднее время строительства |
Дома на заказ | 8,9 месяцев |
Производственные дома | 6,1 месяца |
Ни для кого не удивительно, что строительство домов на заказ занимает больше времени в среднем на строительство, но в зависимости от вашей временной шкалы продолжительность может быть сопоставима с продолжительностью строительства дома.
Среднее время строительства по регионам
Регион и окружающая среда | Среднее время строительства |
---|---|
Северо-восток | 11,1 месяцев |
Средний Запад | 7,7 месяцев |
Юг | 6,1 месяца |
Запад | 7,1 месяца |
Рассчитанные средние значения относятся к проектам строительства новых домов, от начала строительства до окончательного обхода.Другими словами, предварительное строительство (и процессы утверждения разрешений) завершены и завершены (и, следовательно, не включены в средние значения).
Последний ключевой фактор, вызывающий большие расхождения во времени, необходимом для строительства нового дома, — это «незапланированные изменения». Когда покупатели настаивают на характеристиках или функциональных возможностях своего нового дома в процессе строительства (то есть на изменениях, которые не учитывались на этапах планирования), задержки в процессе почти всегда являются результатом.
Поговорив с экспертами, мы определили пять наиболее часто упоминаемых факторов, влияющих на время строительства: предварительное строительство и разрешения, окружающая среда, рабочие и материалы, изменения и стиль строительства.Хотя знание того, чего ожидать, может не ускорить процесс, оно может просто помочь вам сохранить рассудок.
Предварительное строительство и разрешения
Прежде чем строитель сможет начать строительство вашего дома, участок дома должен быть подготовлен. Это означает расчистку деревьев, камней и других предметов, грубую профилировку и выравнивание фундамента. В зависимости от объема работ — скажем, возникла непредвиденная проблема при расчистке участка — во время подготовки к строительству могут возникнуть задержки.
Получение надлежащих согласований и разрешений также может вызвать задержки.«Такие факторы, как одобрение разрешения на строительство и процесс инспекций, могут различаться в зависимости от местоположения и могут увеличить время до завершения строительства дома», — говорит Мэтью Годет-Уолтерс, торговый представитель Walters Homes.
Окружающая среда
В зависимости от того, где будет находиться дом, время строительства может зависеть от региона страны — дома в Среднеатлантическом регионе в среднем составляют около 9,5 месяцев от начала до завершения, в то время как строительство в Горном регионе занимает в среднем около шести месяцев.Строительство в мегаполисах обычно идет быстрее — семь месяцев по сравнению с девятью месяцами в более сельских районах.
«Хотя строительные рабочие могут выполнять много работы под дождем, например рыть траншеи или вырубать деревья, есть некоторые вещи, которые могут задерживаться из-за дождя», — говорит Кайл Альфренд, риэлтор из Alfriend Group в Дублине. , Огайо. «Основные погодные факторы, в том числе зимние заморозки, не позволяют заливать бетон для фундамента, а весенние дожди настолько пропитывают землю, что невозможно вырыть ямы для подвалов без обрушения стен.”
Наличие рабочих и снабжения
Летние месяцы, как правило, являются наиболее загруженным временем для строительства дома, поэтому вы можете обнаружить, что строительство вашего нового дома задерживается, пока не появятся необходимые рабочие места.
«Одним из элементов наших расчетов сроков строительства является доступный кадровый резерв и то, какие специалисты необходимы среди субподрядчиков, например, электрики, сантехники и строители, которых требует проект», — говорит Питер Ди Натале, президент Peter Di Natale & Associates , строительная компания и подрядчик из Нью-Йорка.
Изменение плана
Заказы на изменение обычно продлевают время сборки, особенно если они возникают в последней части процесса.
Di Natale также отмечает, что, когда покупатели ждут до последней минуты, чтобы выбрать отделку, это может вызвать задержки. «Например, на заказ шкафов обычно уходит от шести до восьми недель и от одной до двух недель на установку, поэтому выбор шкафов, когда придет время их устанавливать, обойдется вам в два месяца или больше».
Чтобы ограничить время, теряемое из-за задержек в принятии решений, вы должны поддерживать открытое общение со своим строителем.В конце концов, на протяжении всего процесса строительства вы должны будете принимать множество решений.
Тип конструкции
Стиль вашего дома также влияет на время строительства. Дома на заказ в среднем около девяти месяцев, а индивидуальные производственные планы — около семи месяцев. Поскольку планы этажей, используемые производителями, были построены много раз раньше, задержек обычно меньше. «Выбор стандартного плана этажа ускорит процесс строительства, потому что он устранит любые вариации, которые необходимо будет учесть строителю», — говорит Годе-Вальтерс.
Итак, что вы можете сделать, чтобы строительство вашего нового дома было максимально безболезненным?
Сотрудничество — ключ к успеху: «Привлечение руководителей строительства и прохождение надлежащего предварительного планирования и оценки как можно раньше сэкономят время и деньги в долгосрочной перспективе», — говорит Ди Натале. Задержки в строительстве могут быть фактом жизни, но знание того, чего ожидать и как управлять своими ожиданиями, может помочь сделать процесс строительства менее напряженным.
Seve Kale — отмеченный наградами писатель-фрилансер и бывший стажер по информационным технологиям NewHomeSource.Она окончила Техасский университет в Остине в декабре 2013 года по специальности «Государственное управление, гуманитарные науки и испанский язык».
До работы с NewHomeSource она стажировалась в пресс-службе посольства США в Буэнос-Айресе и много путешествовала по Южной Америке.
.Сколько времени потребуется, чтобы ваш дом полностью развалился?
Вы должны быть счастливы, что нет законов, регулирующих домашнее насилие, потому что вы уже были бы заперты. Однако к тому времени, когда ваш дом действительно начинает полностью разрушаться, вы, вероятно, уже умерли бы от скопления влаги в вашем доме или от старости. Если ваш дом был в хорошем состоянии, когда вы потеряли интерес к его содержанию, и ваша крыша была относительно новой, пройдут десятилетия, а возможно, и столетия, прежде чем по нему прозвучит похоронный звон.И это не будет приятным процессом умирания по пути.
С косметической точки зрения, ваш дом превратился в руины, с дырами в протекающей крыше и отслаивающейся краской, растворенным гипсокартоном и рыхлыми обоями внутри. Скорее всего, в вашем доме, о котором забывают, произошли вандалы, которые нанесли ущерб, ускорив процесс разрушения. Конструктивно дом в большой беде, влага гниет на дереве, а все остальное берут на себя скучные насекомые. Вес крыши может больше не поддерживаться, и она рухнула там, где сгнили опорные стойки.Или, если гвозди, удерживающие фермы вместе, потеряли сцепление, крыша могла полностью соскользнуть по частям.
Объявление
Скорее всего, под самыми большими дырами в крыше будут дыры в полу. Ходить по дому уже стало опасно, так как он может рухнуть в любой момент.
Растительность вокруг вашего дома может представлять двойную угрозу для вашего дома. Не скошенная трава на дворе может сохнуть в периоды засухи и зимы.Если загорится высокая сухая трава прямо за окном, ваш заброшенный дом тоже может загореться. Но растительность также может способствовать более длительному, но столь же драматическому разрушению вашего дома.
Когда вы ухаживаете за своим домом, вы вытаскиваете молодые саженцы и вырубаете большие деревья во дворе, чтобы корневая структура не попадала в фундамент. Но вы больше не заботитесь о своем доме, и дерево, растущее рядом с домом, нанесет максимальный ущерб. Когда ваш дом был построен, он, скорее всего, был построен на куске земли, который был достаточно плотным, чтобы поддерживать конструкцию.Вдобавок к этому был построен фундамент вашего дома, а также построена конструкция вашего дома.
Корни дерева, растущего рядом с вашим домом, разрыхляют плотную почву, составляющую фундамент вашего дома, позволяя воде проникать в почву и еще больше ослаблять ее. Через несколько лет фундамент уже не сможет поддерживать дом. Это приведет к смещению и растрескиванию фундамента. Это смещение также приводит к перемещению конструкции дома. Одно это может привести к обрушению и без того несостоятельных стен, независимо от того, кирпичные они или деревянные.Существенный сдвиг в структуре дома может даже привести к обрушению кирпичного дымохода, который должен быть последним сооружением в вашем заброшенном доме.
Со временем из-за разрушения опор вашего дома может образоваться провал — широкая и глубокая яма в земле под вашим домом. Если образовалась достаточно глубокая воронка, ваш дом поглотила бы Земля.
Итак, сколько времени понадобится вашему дому, чтобы разрушиться, если вы им пренебрегли? Опять же, это зависит от того, где вы живете.В более теплом климате влажность ускорит процесс гниения, что приведет к быстрому падению конструкции. Однако в более холодном климате морозные зимы могут вызвать образование инея в фундаменте вашего дома, что приведет к его растрескиванию и потере структурной опоры.
Не забывайте, важно также, насколько хорошо построен ваш дом. Домашний инспектор Джон Бэджер рассказывает историю, которую он слышал о доме, который всего через несколько лет перестал существовать. Но реставратор домов Лес Фоссель говорит, что он видел дом, который 40 лет находился в запустении и который удалось спасти.
Для получения дополнительной информации о домах и связанных темах прочтите следующую страницу.
.
